Bartolomeo Resort Town (Бартоломео Резорт Таун)

17 відповідей · 13 525 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
27 серпня 2018 р.

Объект: ЖК «Bartolomeo Resort Town»

Заявленный ввод в эксплуатацию:

1 дом — 1 кв. 2019
2 дом — 1 кв. 2020
3-5 дома — в проекте

Адрес: г. Днепр, Соборный р-н., ул. Набережная Победы, 9б

Ссылки:

::: Сайт проекта

::: Описание на oStroyke

Технические характеристики:

Класс: элит
Домов: 5
Этажность: 25
Высота потолков: 3 м
Утепление: минеральная вата
Отопление: автономное
Количество квартир: 263

NE
Nelli18551 повід. · з 2016
4 вересня 2019 р.

Новости Жилого Комплекса
26.06.2019
БАШНЯ I ВВЕДЕНА В ЭКСПЛУАТАЦИЮ
Когда мы впервые смотрели на проект города-курорта, всё это казалось большой мечтой.
И даже сейчас, когда первая Башня Bartolomeo Resort Town возвышается над Днепром, в это сложно поверить. Мы сделали это и сделали в невероятные сроки.
Мы рады сообщить, что Башня I официально введена в эксплуатацию, и теперь у города-курорта есть адрес — Набережная Победы 7. Застройщик придерживаемся графика: в следующем году порадуем город Башней II и приступим к строительству самого современного СПА комплекса в Украине.
Уже в ближайшее время счастливчики, успевшие купить апартаменты в Башне I, получат свои ключи. А мы продолжаем двигаться дальше!

ГР
ГРАНДВИКО1 повід. · з 2019
1 жовтня 2019 р.

Красивый будет комплекс.Через год введут в єксплуатацию 2 башню? А сколько єтажей построено уже?

NE
Nelli18551 повід. · з 2016
2 січня 2020 р.

Ход строительства Жилого Комплекса
21.12.2019

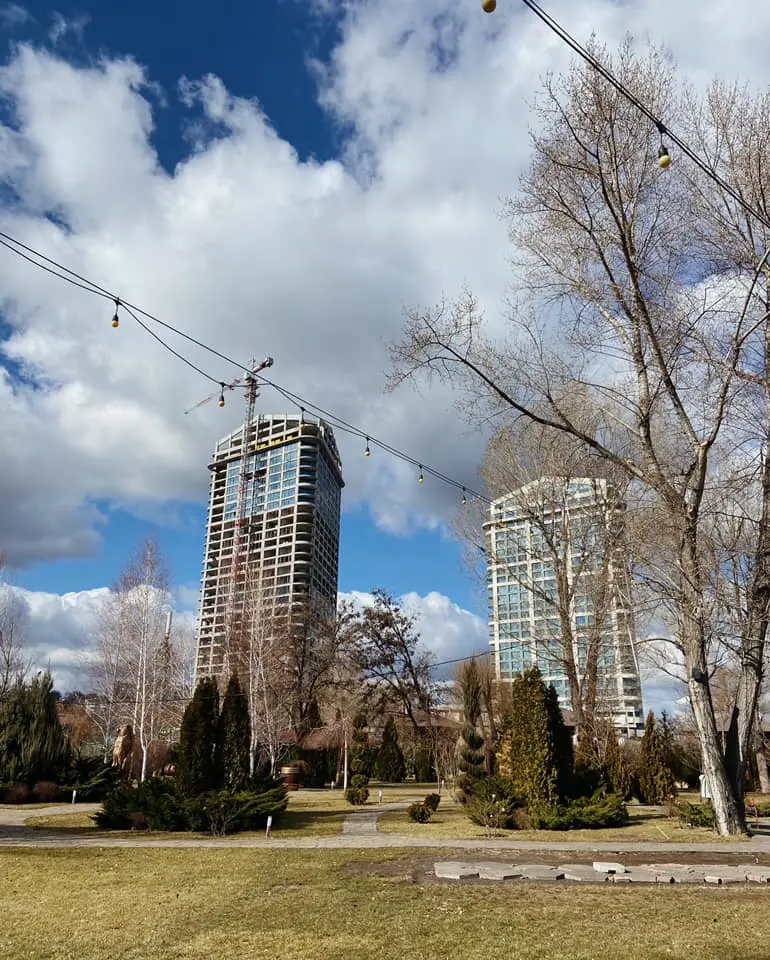

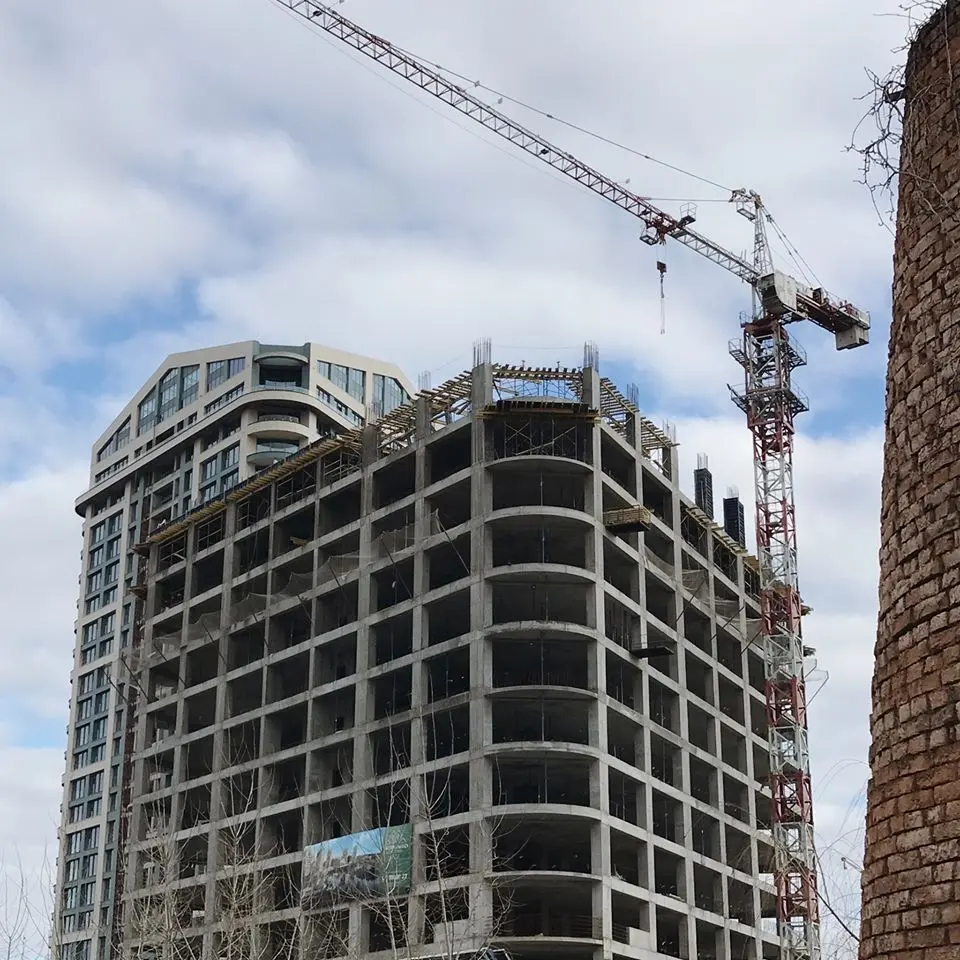

Ведутся активные работы по возведению 8 и 9 этажей Башни II

NE
Nelli18551 повід. · з 2016
10 лютого 2020 р.

Ход строительства Жилого Комплекса
31.01.2020

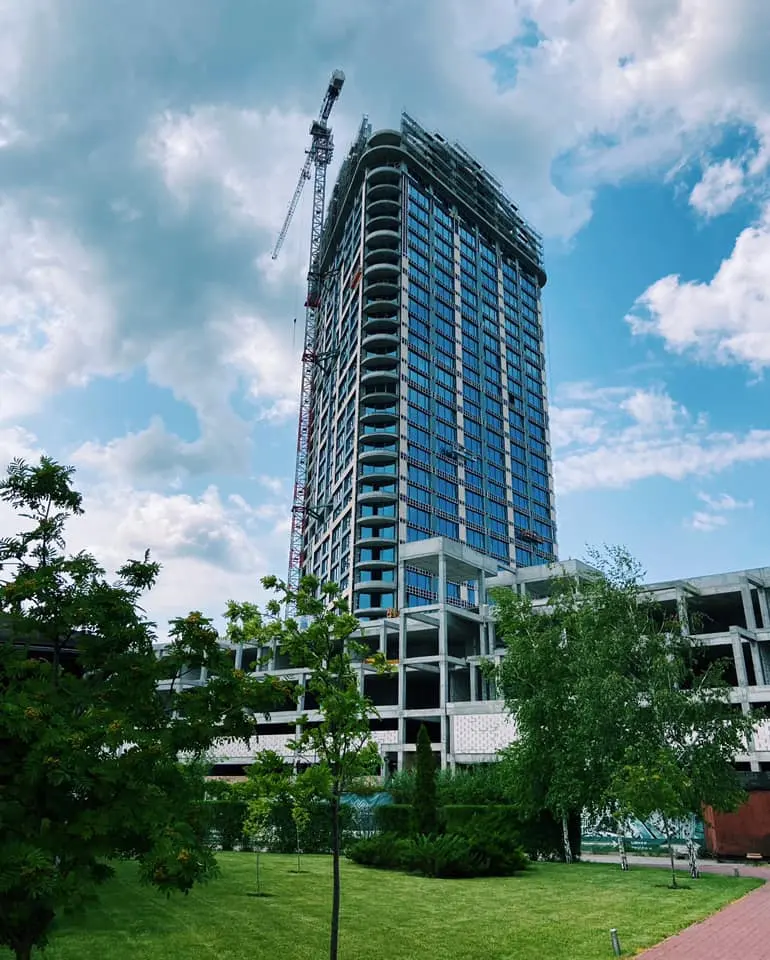

В данный момент мы начали возведение уже 12 этажа Башни II. Несмотря на зимний период, мы значительно увеличили темпы строительства до 3 этажей в месяц, чем очень гордимся!

NE
Nelli18551 повід. · з 2016
21 червня 2020 р.

Ход строительства Жилого Комплекса
10.06.2020

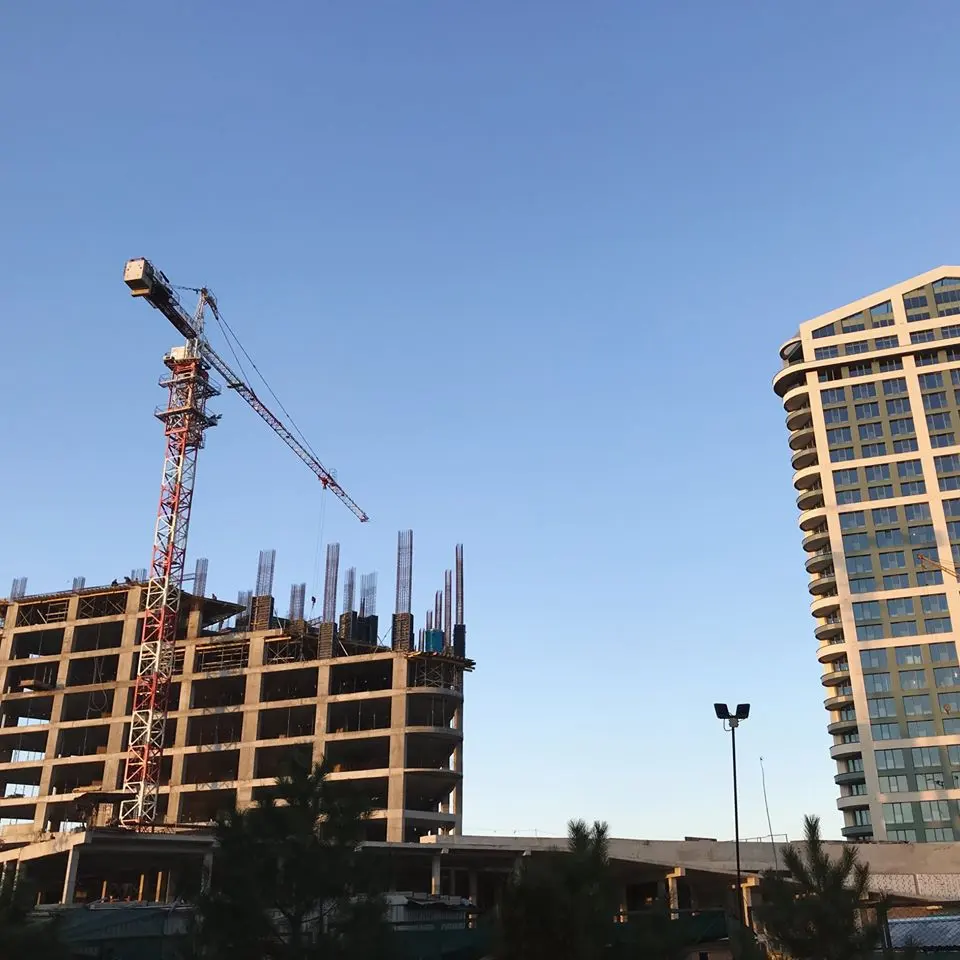

Ведутся активные работы по возведению 22 этажа Башни II.

BA
Bartolomeo Resort Town1 повід. · з 2020
20 липня 2020 р.

ГРАНДВИКО: Красивый будет комплекс.Через год введут в єксплуатацию 2 башню? А сколько єтажей построено уже?

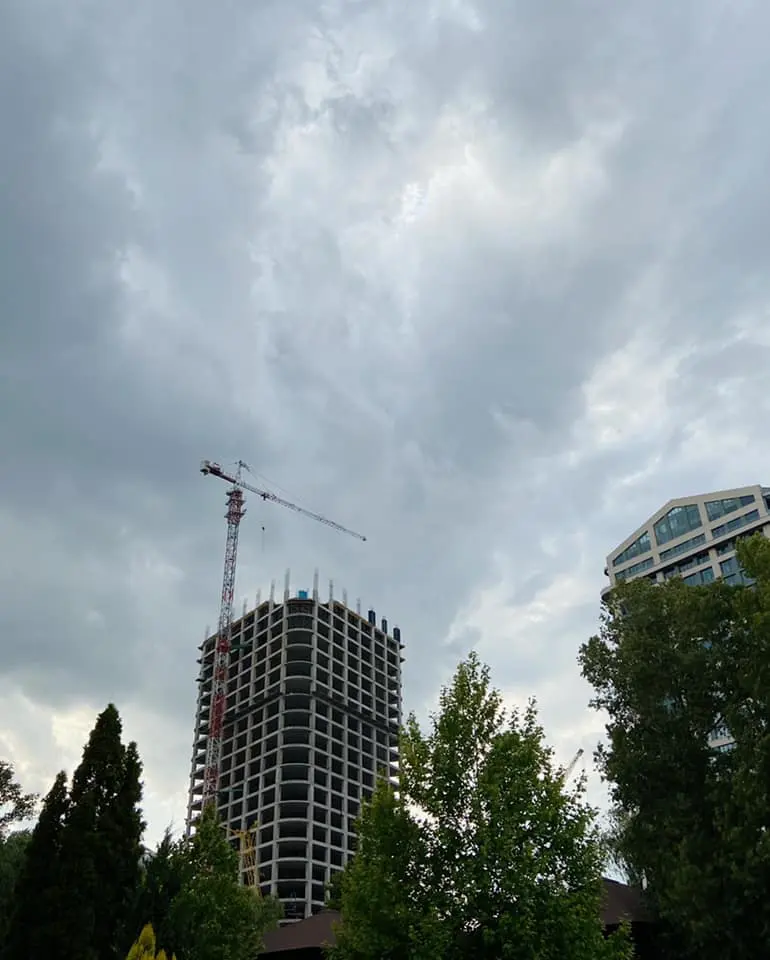

Вторая башня будет в экплаутации с 1 квартала 2021 года, уже есть 23 этажа

NE
Nelli18551 повід. · з 2016
7 січня 2021 р.

Ход строительства Жилого Комплекса
Сентябрь 2020

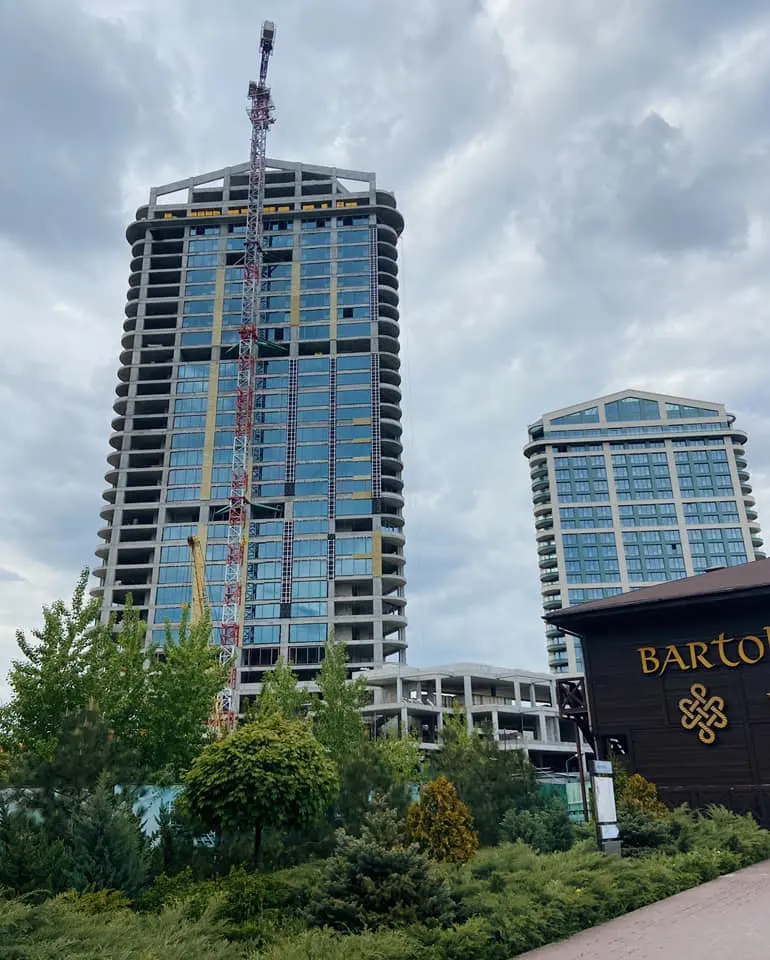

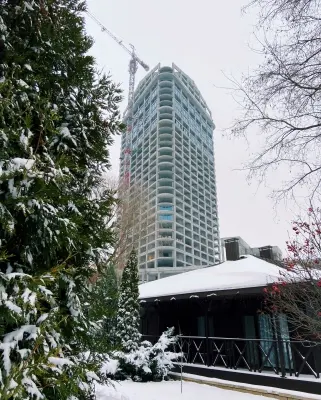

Сейчас в жилом комплексе ведутся работы над возведением каркаса Башни II, которое практически завершено, — совсем скоро начинаем работы по её остеклению.

NE
Nelli18551 повід. · з 2016
7 лютого 2021 р.

Ход строительства Жилого Комплекса
21.01.2021
Итак, на сегодняшний день:
✔️на 100% закончен железобетонный каркас;
✔️межквартирные перегородки находятся на завершающей стадии;
✔️готова 1/3 часть остекления;
✔️начались работы по монтажу котельной.

NE
Nelli18551 повід. · з 2016
28 березня 2021 р.

Ход строительства Жилого комплекса
11.03.2021
усі роботи зі скління Вежі ІІ; амфітеатру та Вежі ІІІ тривають за графіком.

NE
Nelli18551 повід. · з 2016
22 травня 2021 р.

Ход строительства Жилого Комплекса
06.05.2021
Вежа ІІ:
розпочато монтаж фасадної системи;
скління Вежі ІІ активно триває й знаходиться майже на завершальній стадії;
тривають внутрішні роботи, пов’язані з розведенням інженерних систем будівлі;
монтується система вентиляції;
зведені міжквартирні перегородки.
Вежа ІІІ:
активно триває будівництво каркаса.

NE
Nelli18551 повід. · з 2016
21 серпня 2021 р.

Ход строительства Жилого Комплекса
05.07.2021

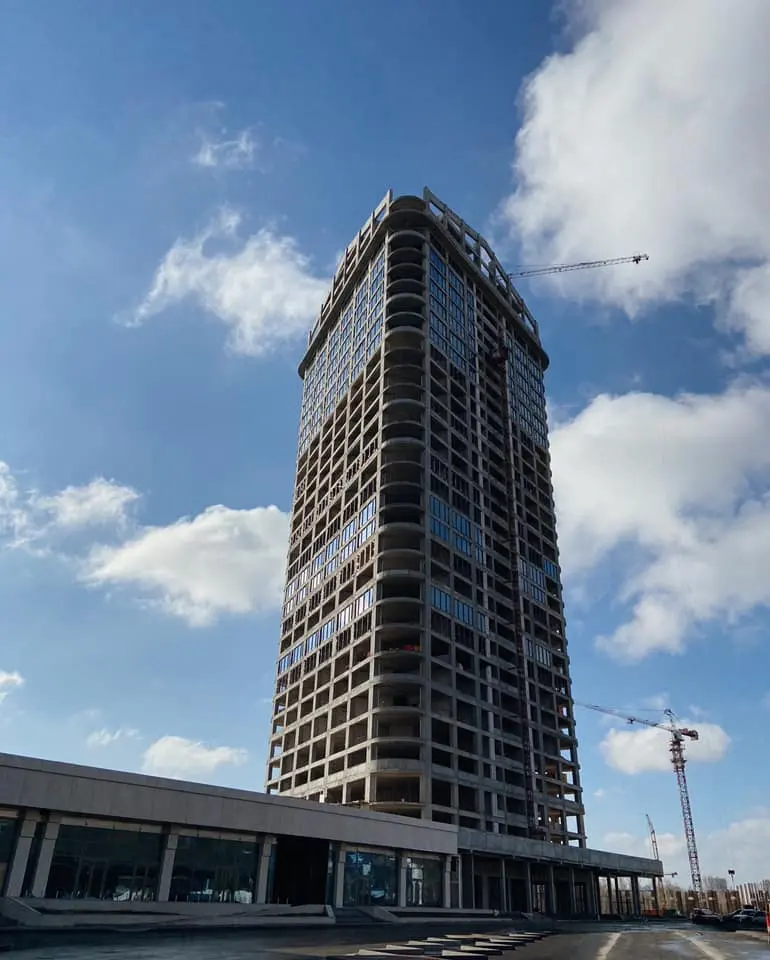

Вежа ІІ — Sky Tower
Монолітний каркас виконано на 100%
Внутрішні перегородки завершені на 100%
Фасад будівлі завершено на 70%
Скління завершено на 95%
Система опалення — готовність 70%
Вежа ІІІ — Sun Tower

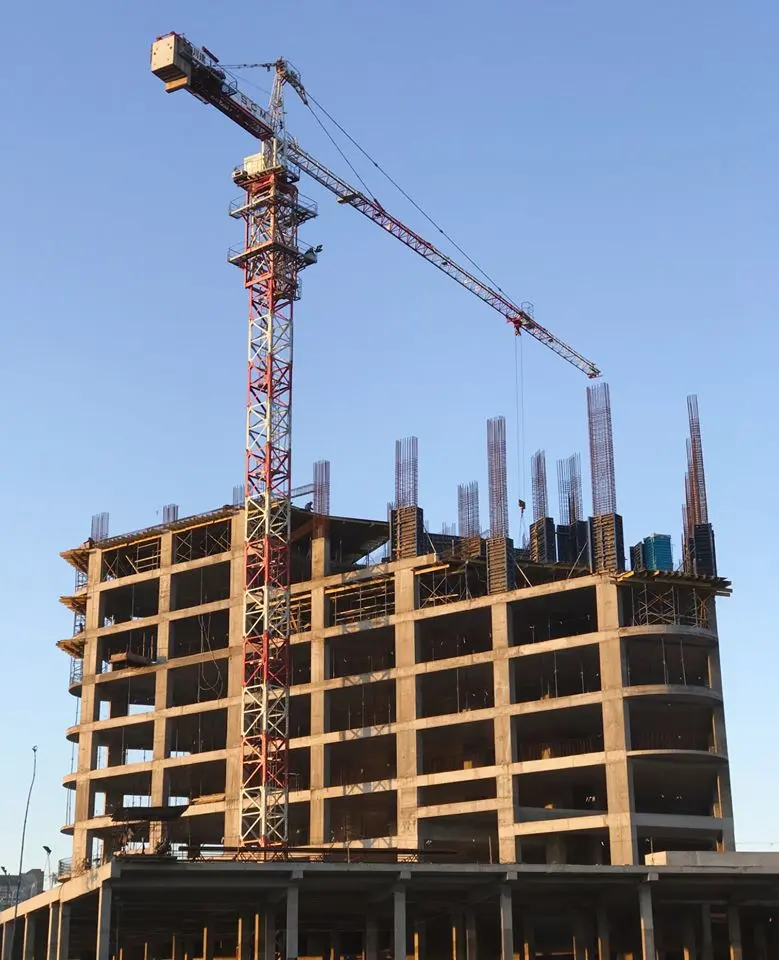

Розпочали заливку третього поверху монолітного каркасу
Амфітеатр (квартири з терасами)
Міжквартирні перегородки завершені на 70%
Триває підготовка до скління й до фасадних робіт

LI
Liza_nik1 повід. · з 2021
18 жовтня 2021 р.

Ооо, красивая и эффектная подача, но вот реальность… На стенах трещины, в подвале стоит вода по колено, вот вам и недвижимость с космическим ценником)

DA
danyarish1 повід. · з 2021
31 жовтня 2021 р.

Встречал комменты об упавшей плите в одной из секций этого жк. Явно были допущены нарушения в проектировании/строительстве или попросту на чём-то экономили. Монолитный каркас с малейшими повреждениями может выдержать землетрясение в 9 баллов, но когда в обычных условиях падает бетонная плита - это большая опасность.

ДЕ
Дементій1 повід. · з 2021
5 листопада 2021 р.

danyarish: Встречал комменты об упавшей плите в одной из секций этого жк. Явно были допущены нарушения в проектировании/строительстве или попросту на чём-то экономили. Монолитный каркас с малейшими повреждениями может выдержать землетрясение в 9 баллов, но когда в обычных условиях падает бетонная плита - это большая опасность.

Недобросовісніть забудовника вражає.
