Ход строительства Жилого Комплекса
16.08.2019
Секція А

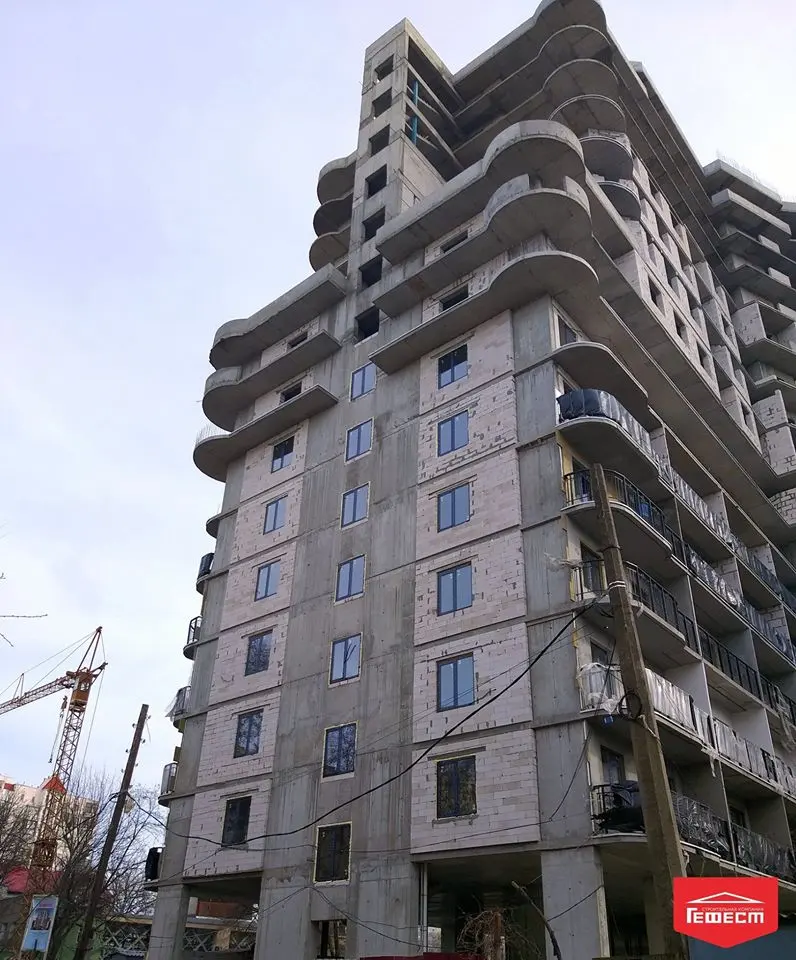

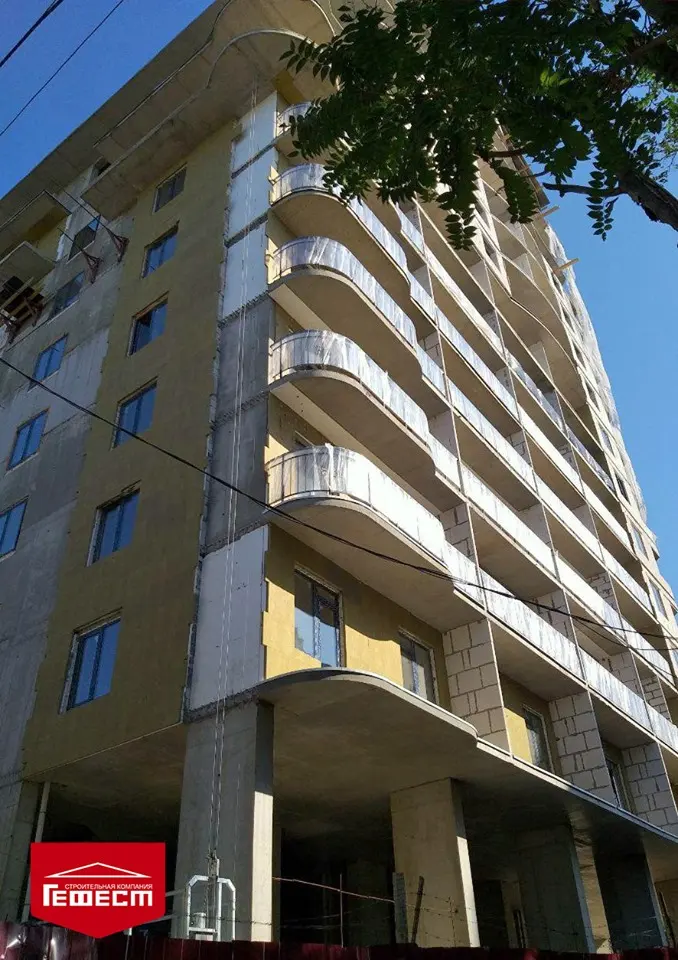

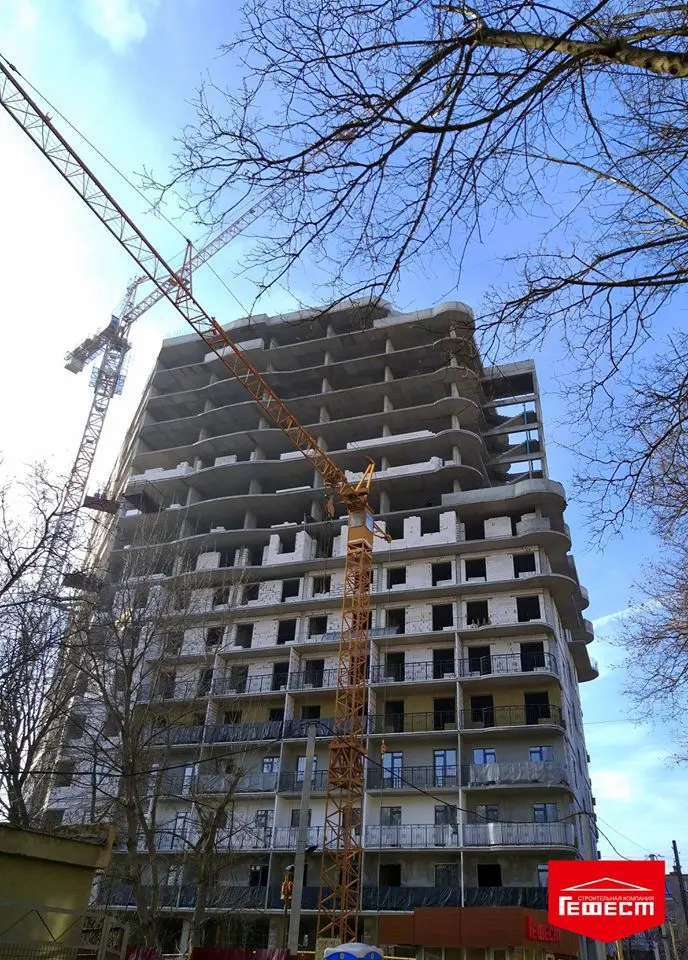

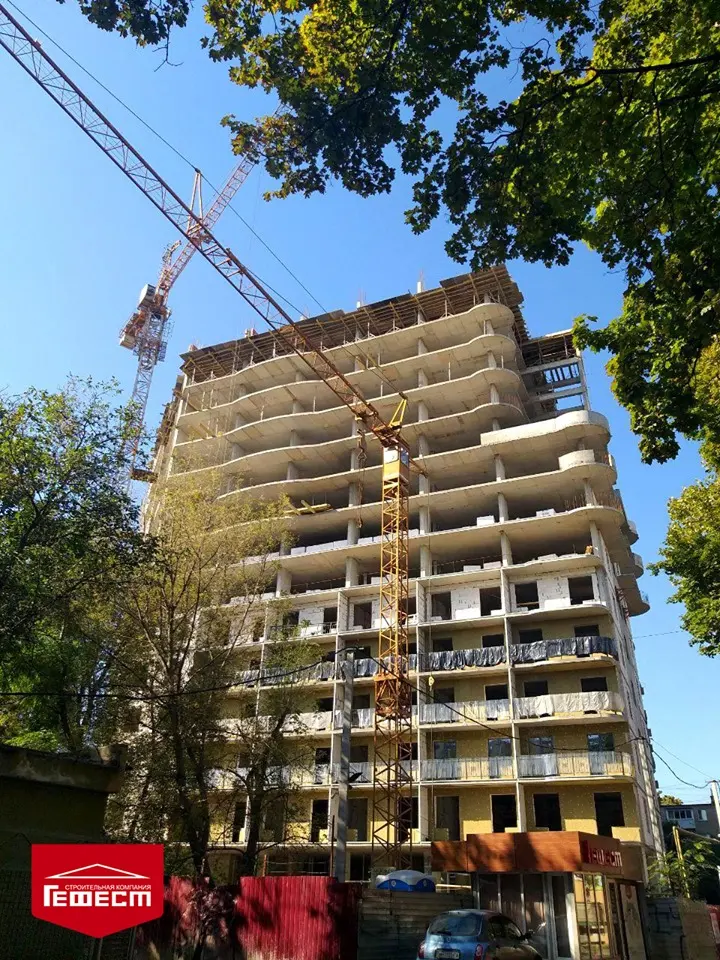

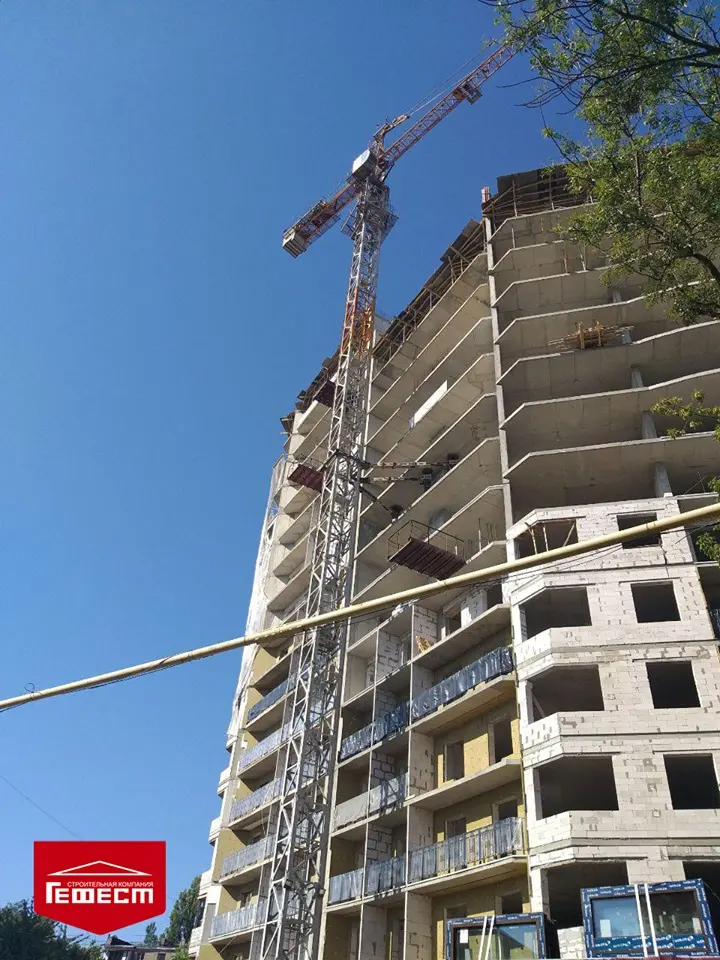

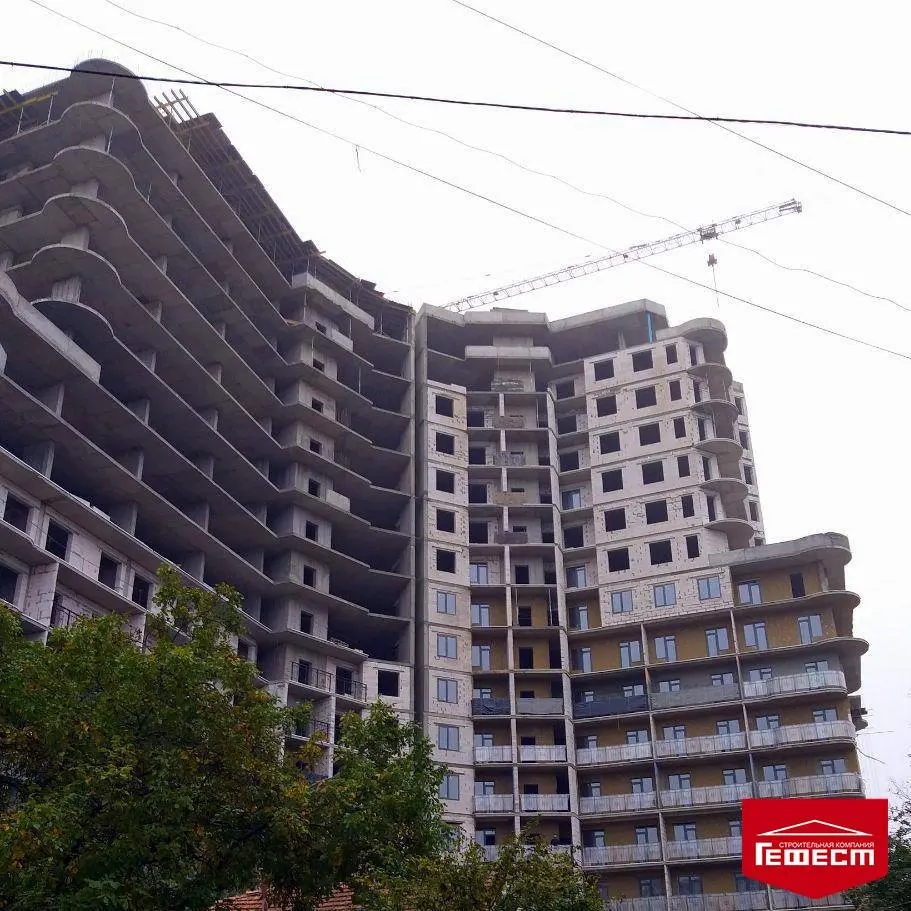

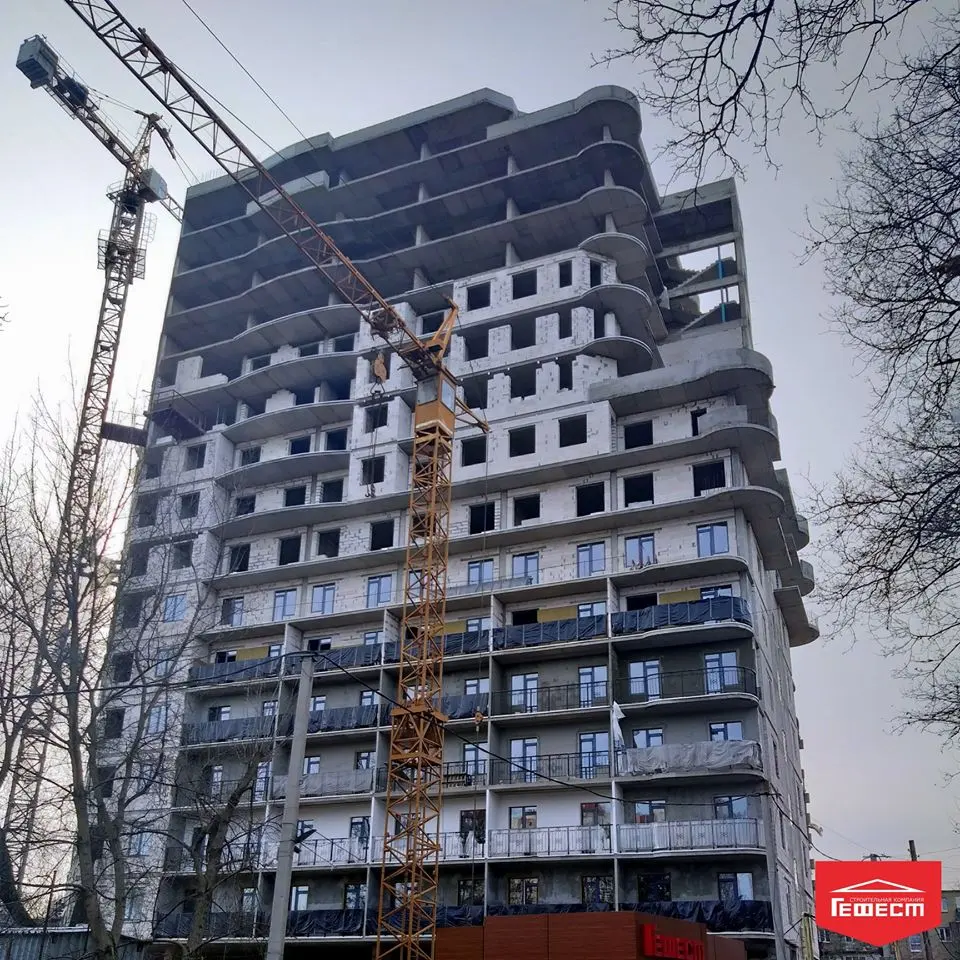

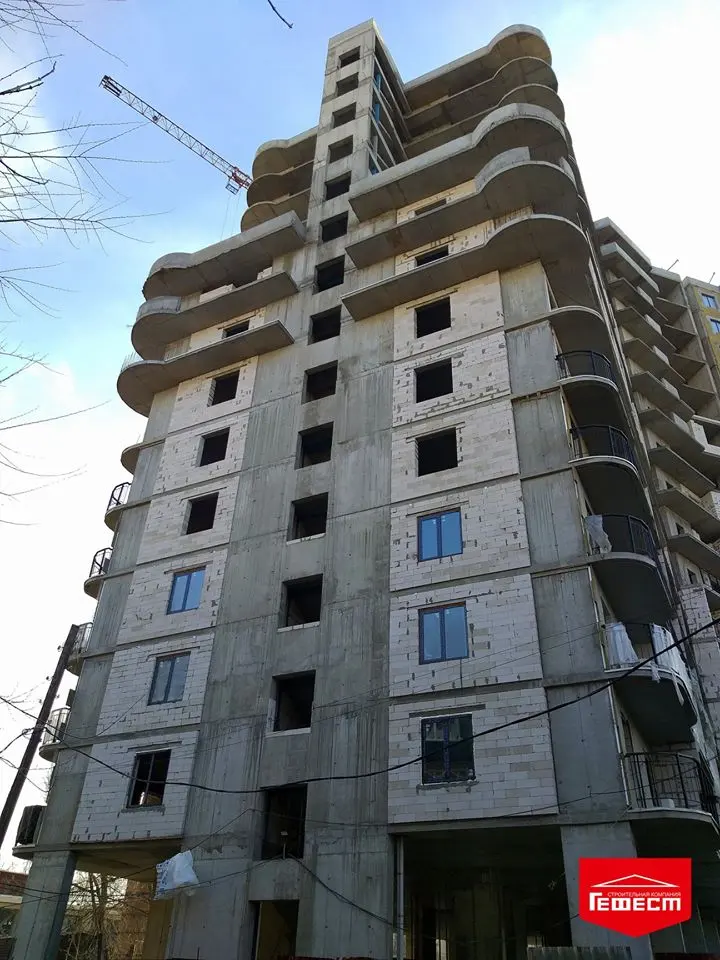

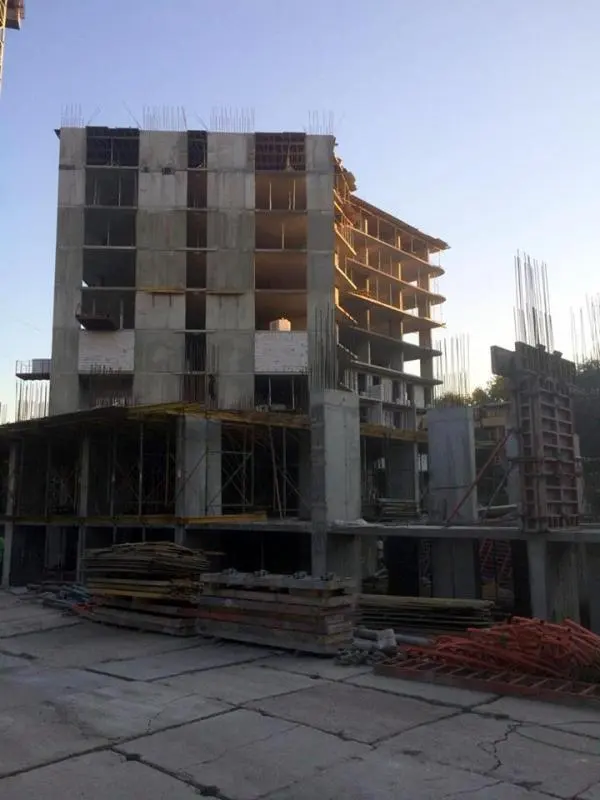

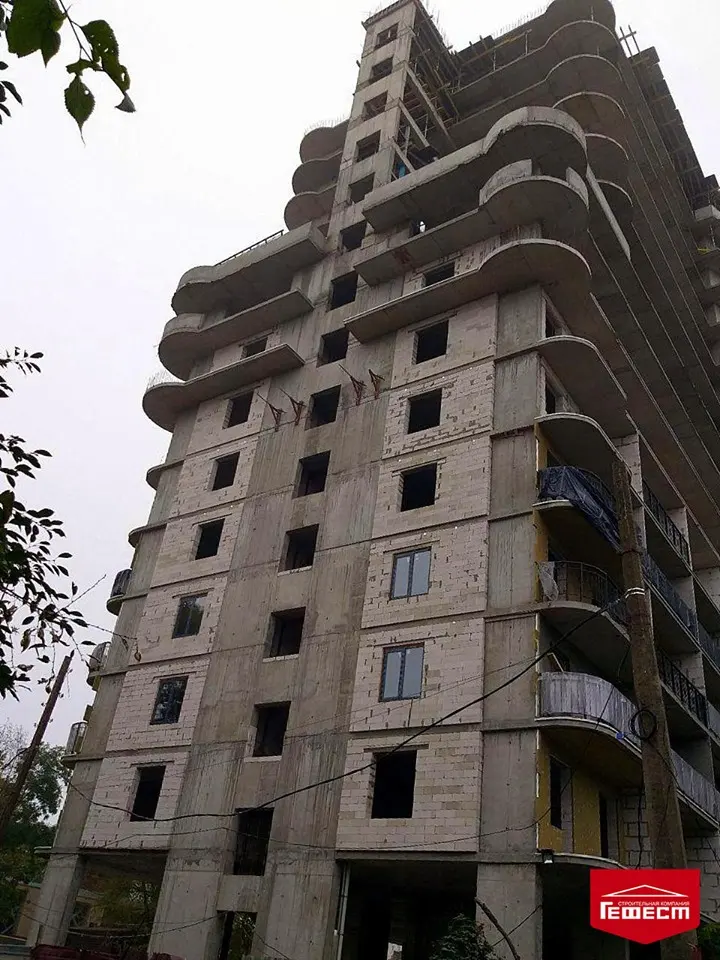

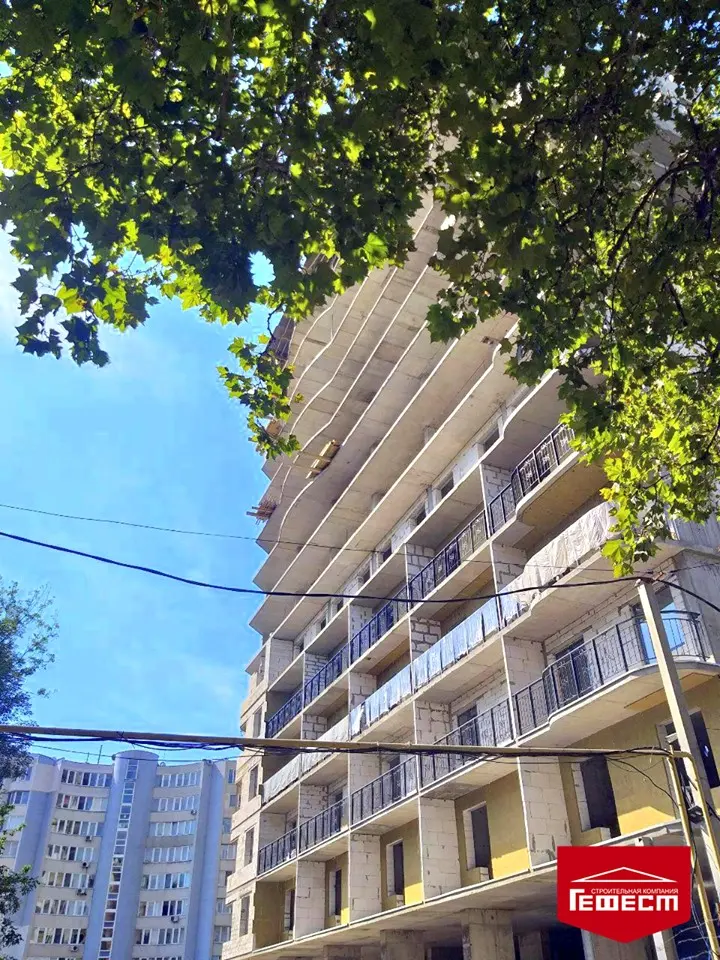

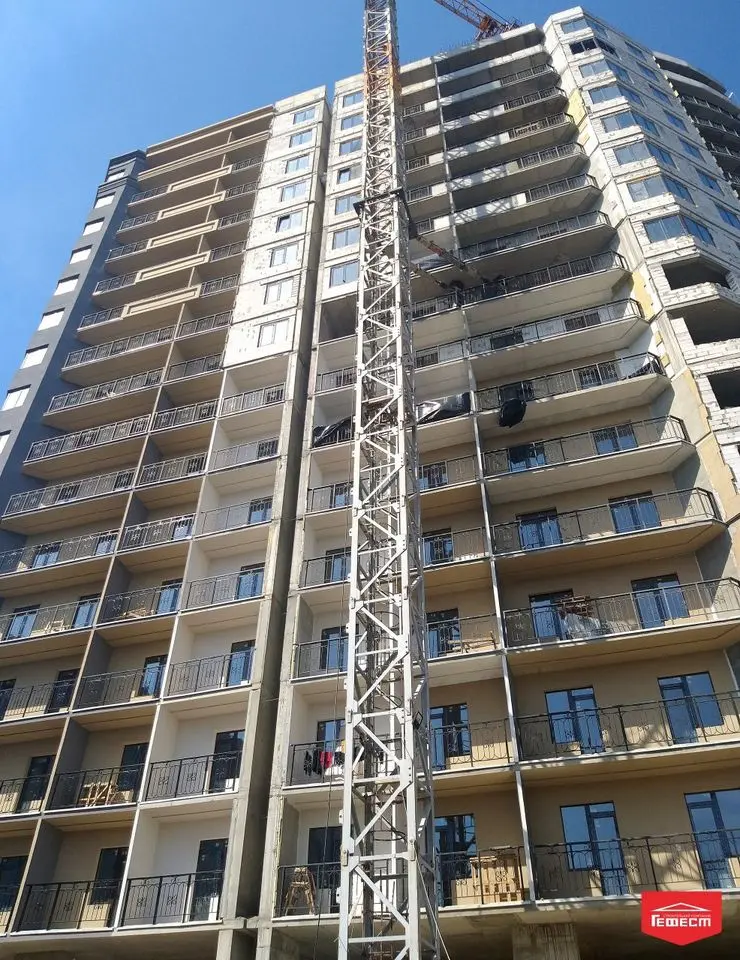

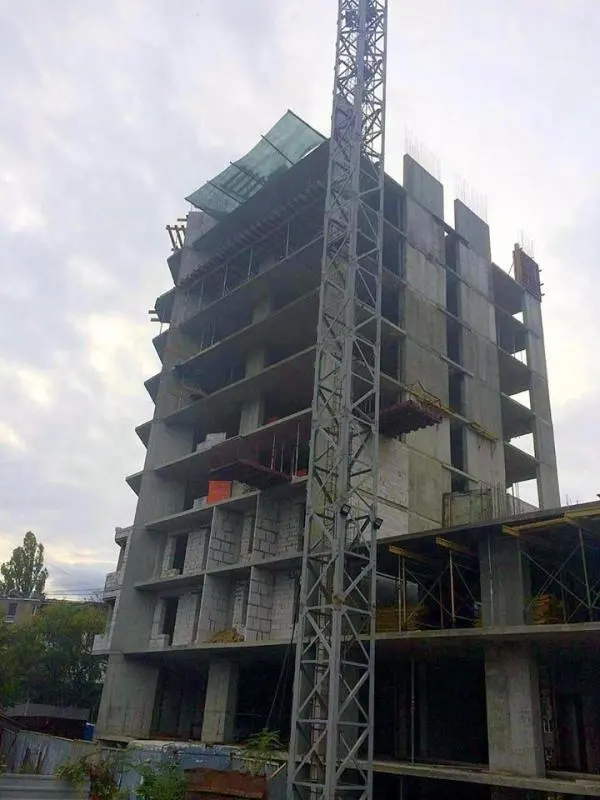

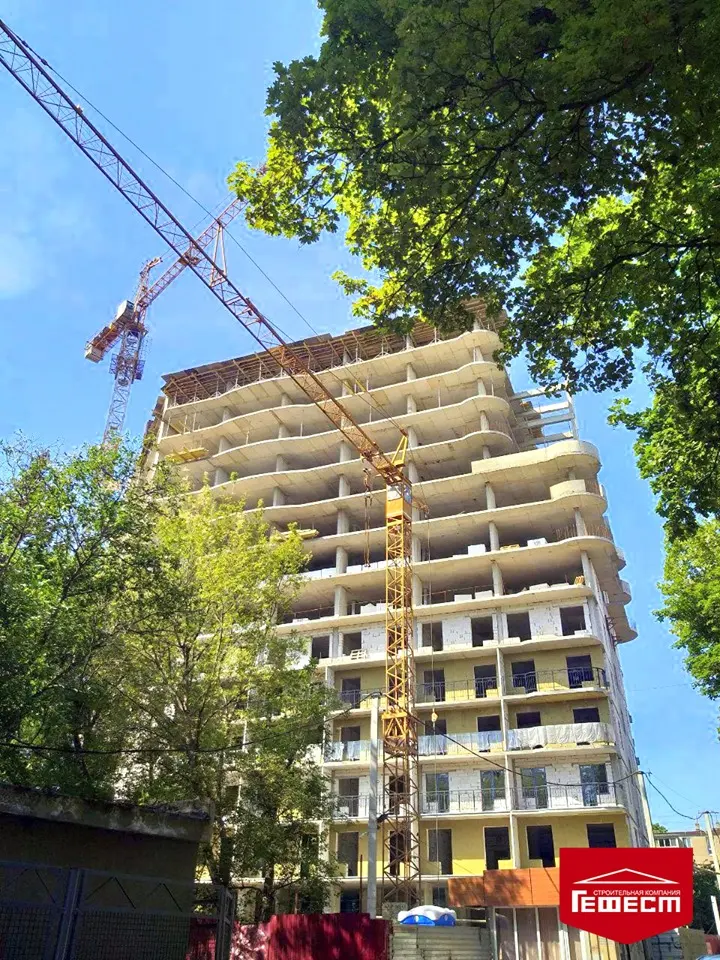

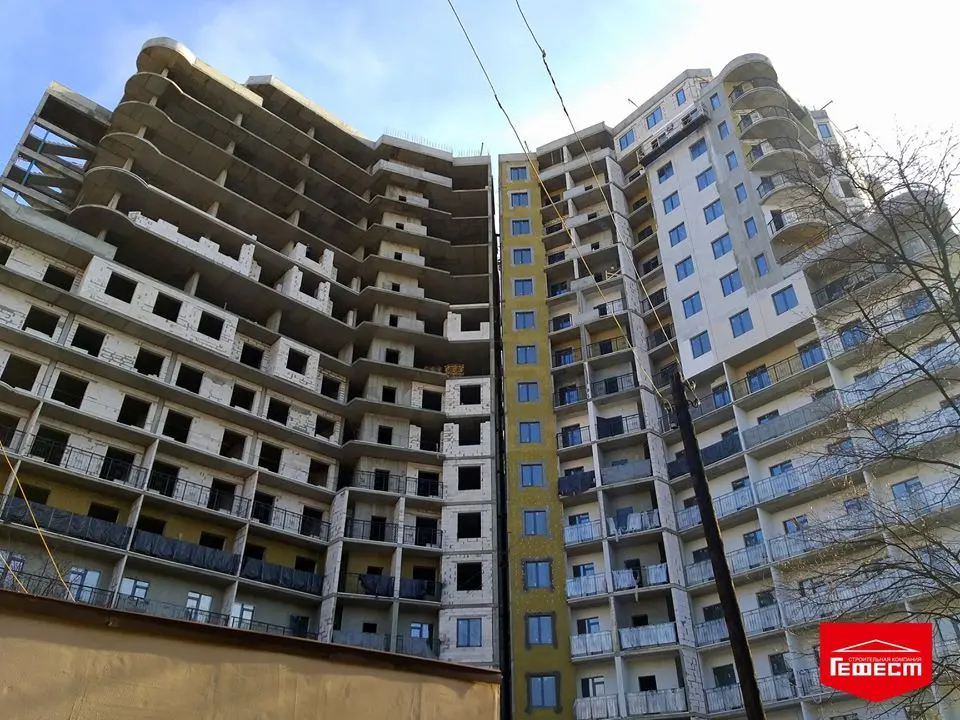

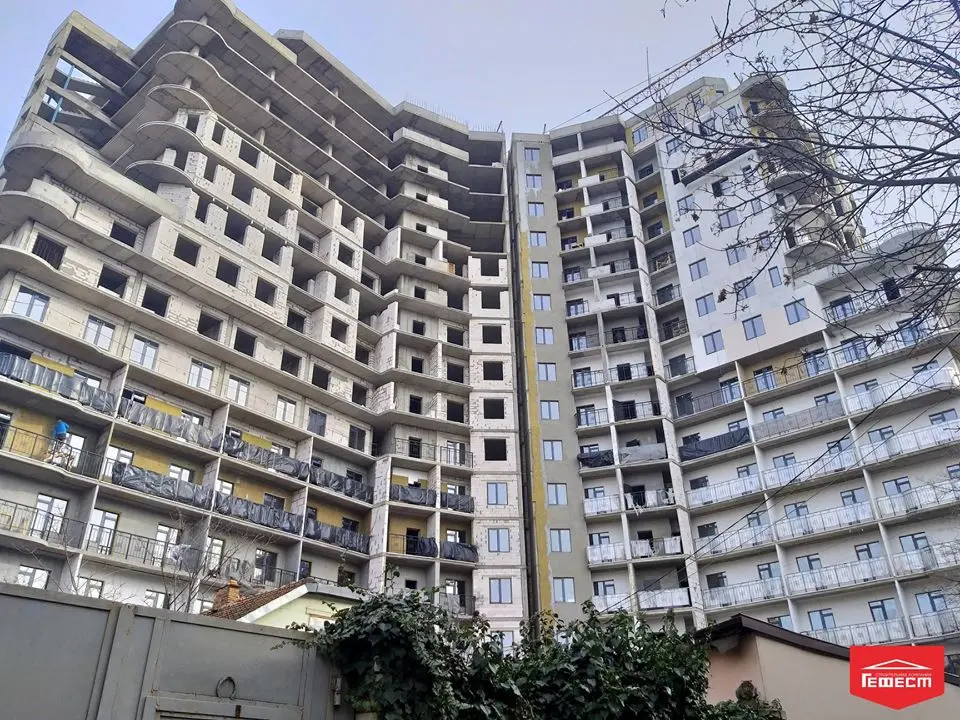

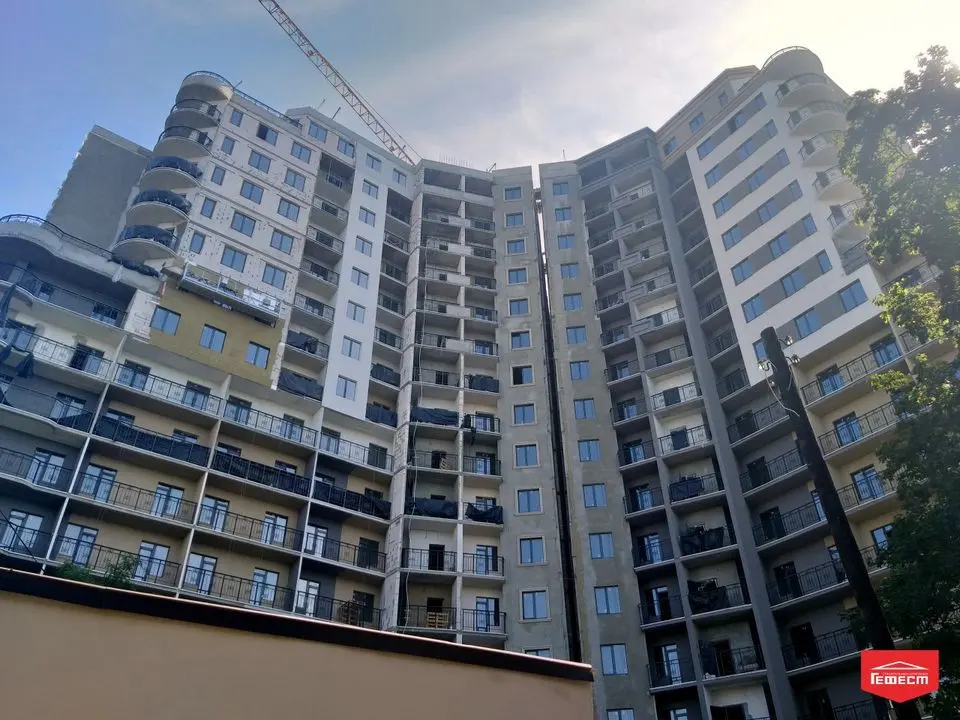

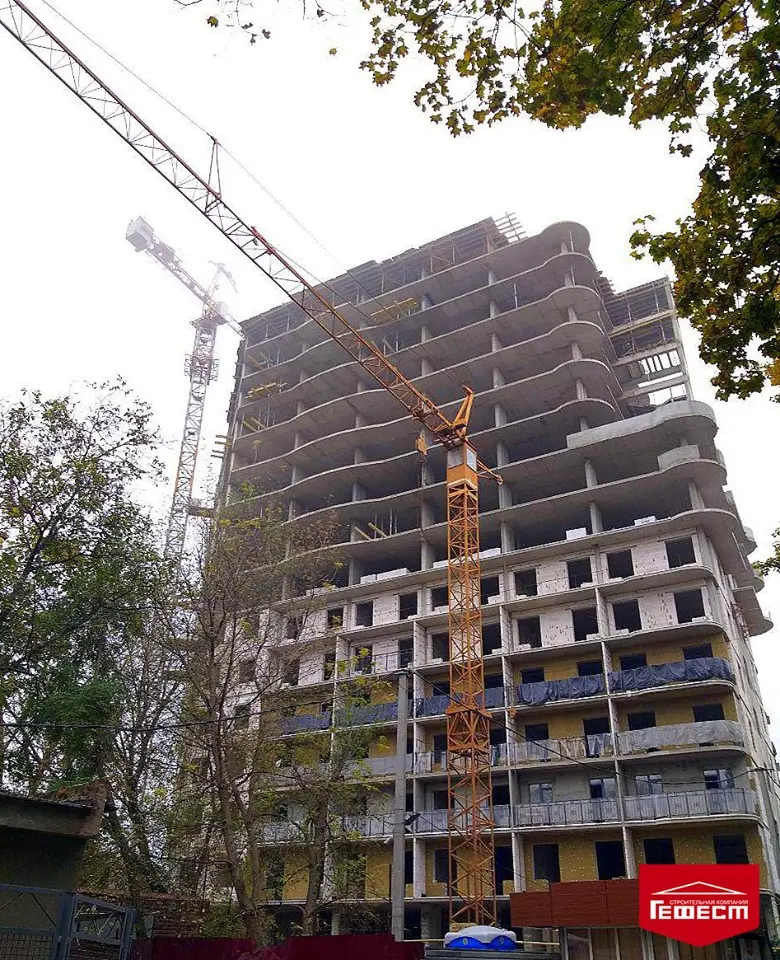

?Забетоновані плити перекриття 14-го, 15-го, пів. 16-го поверху,

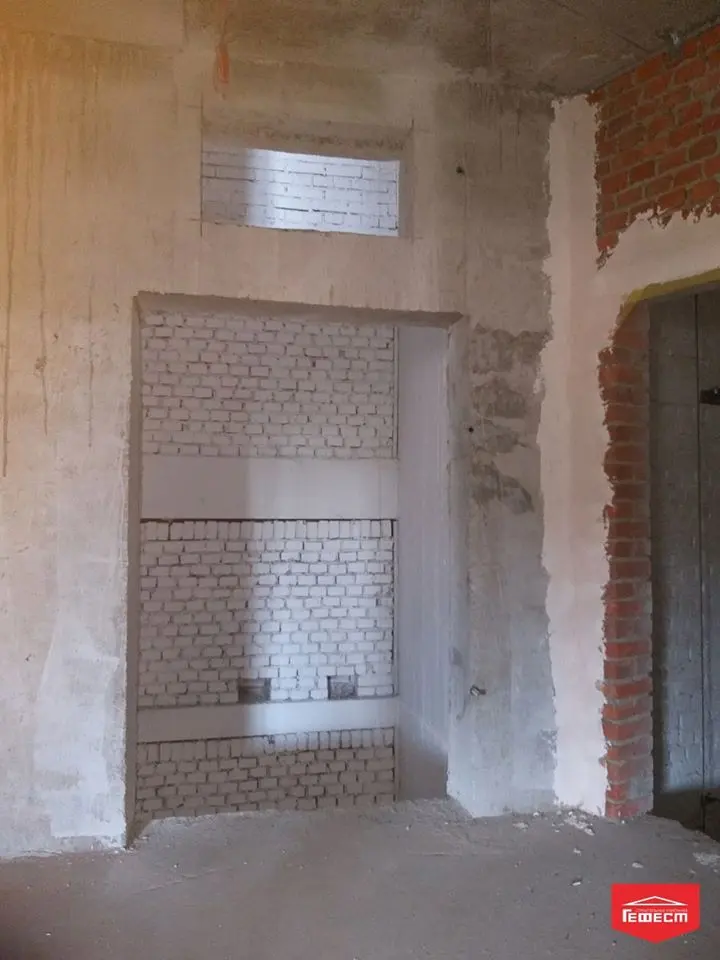

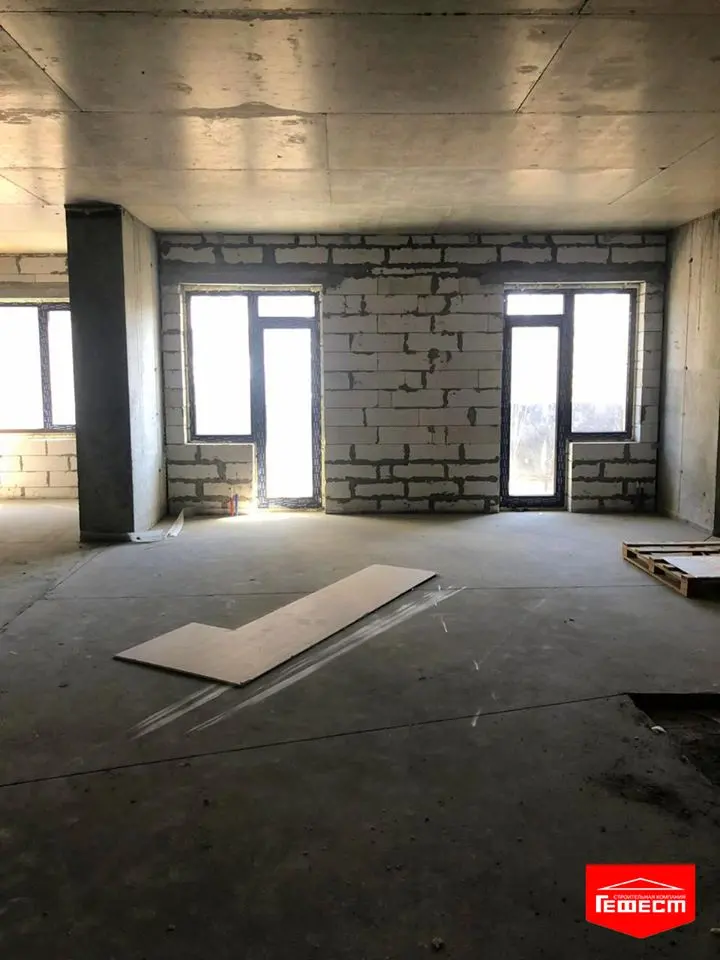

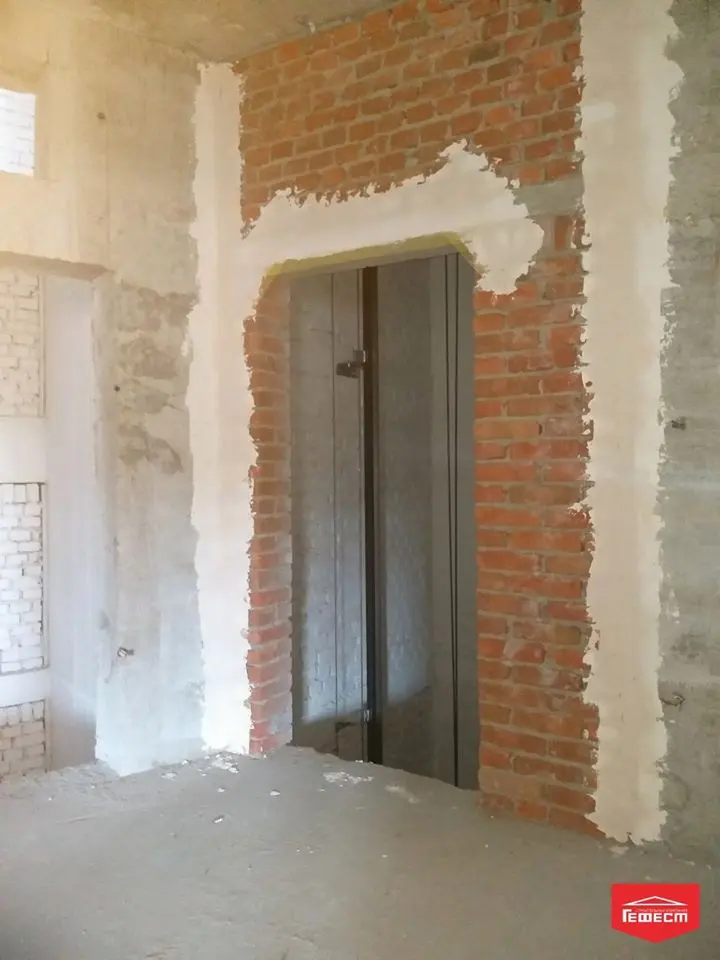

?виконана кладка стін і перегородок 10-го і 11-го поверхів,
?встановлені віконні блоки 5-6 поверхи,
?виконано фарбування балконних огорож 3-го, 4-го, 5-го поверхів,
?утеплено фасад 9-го поверху,

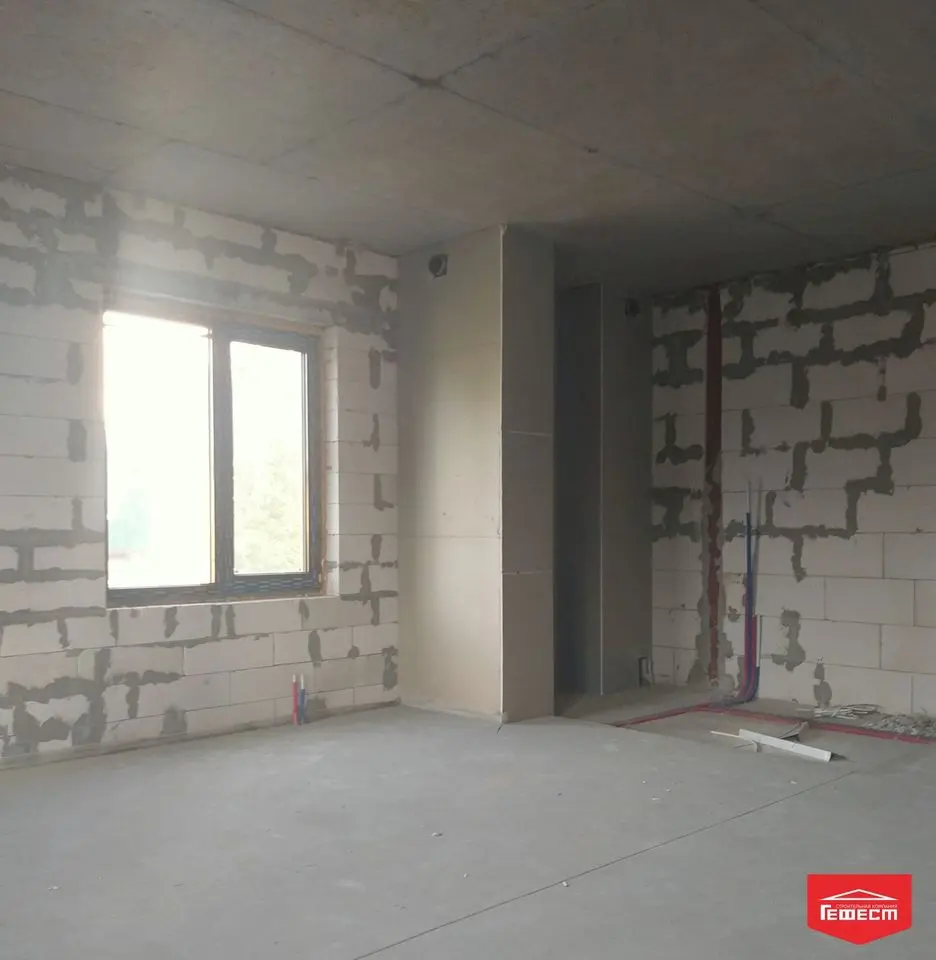

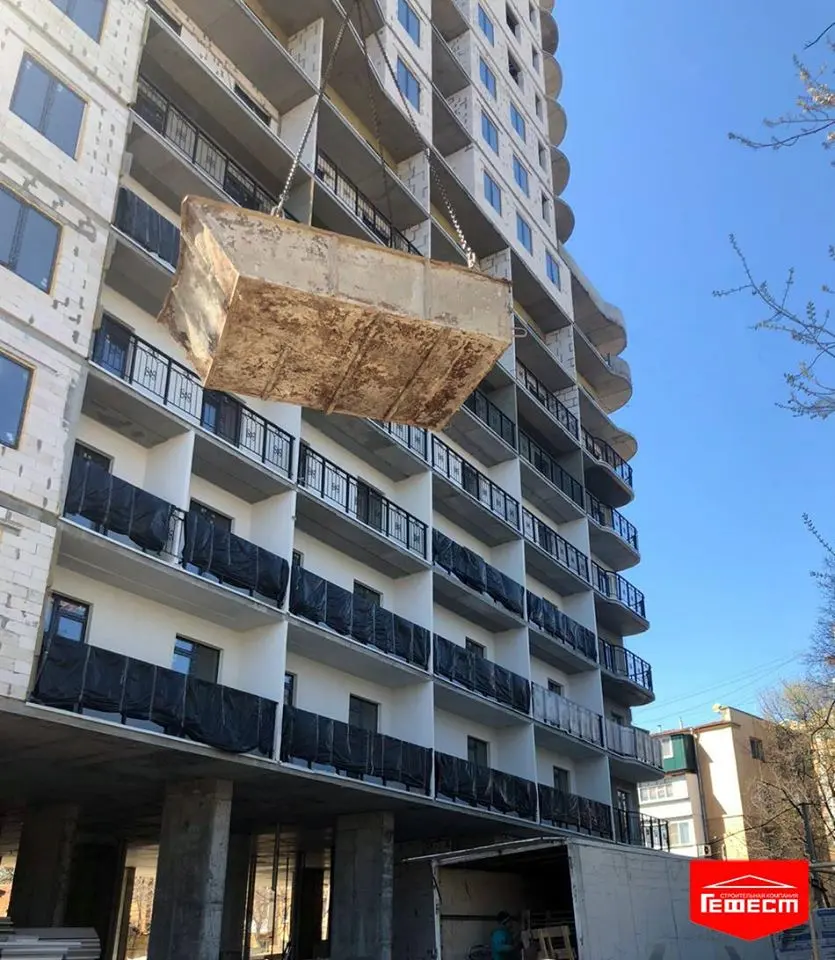

?завершено встановлення напівсухої стяжки з 3-го по 8-й поверх,

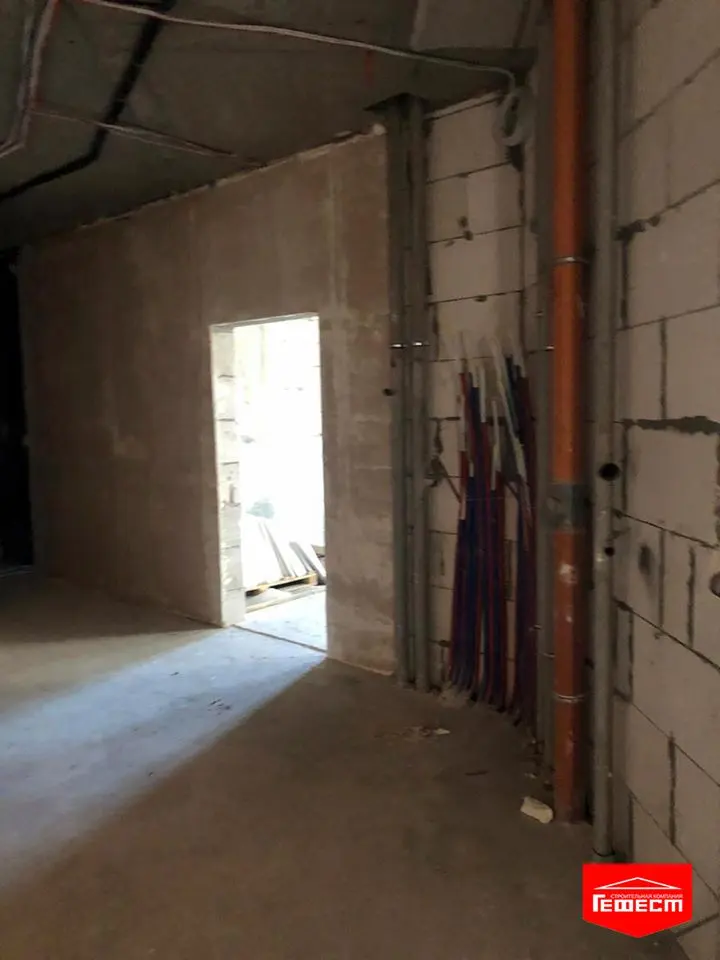

?виконано зашивання вентканалів з 2-го по 7-й поверх,

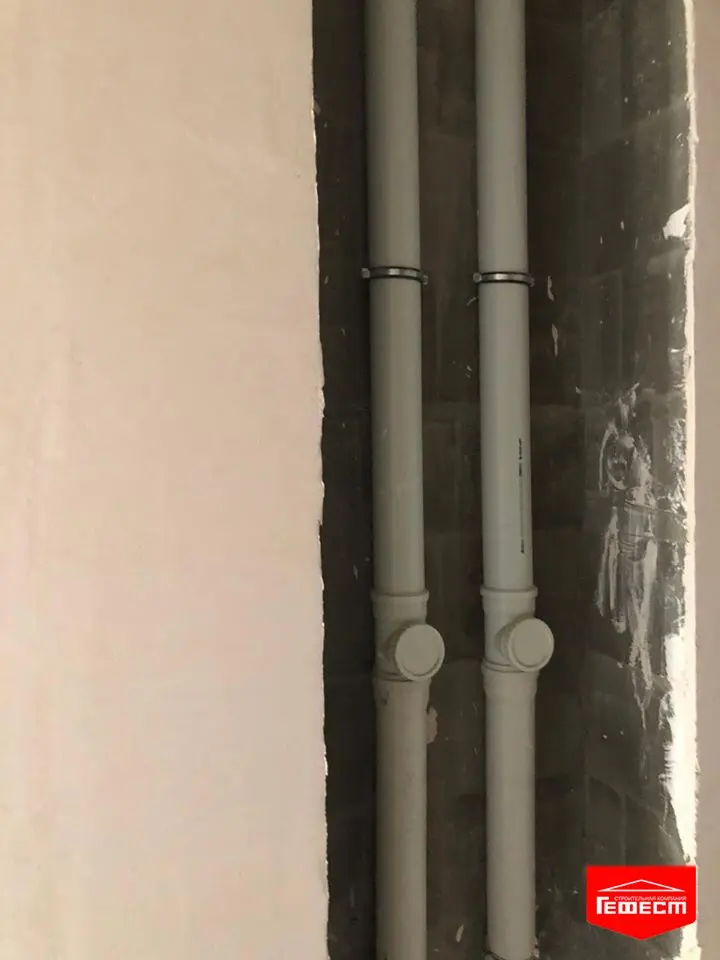

?виконані стояки опалення з 2-го по 9-й поверх.
Секція Б
?Виконано фарбування балконних огорож 1-го поверху,
?завершено встановлення віконних блоків 2-3 поверхи,

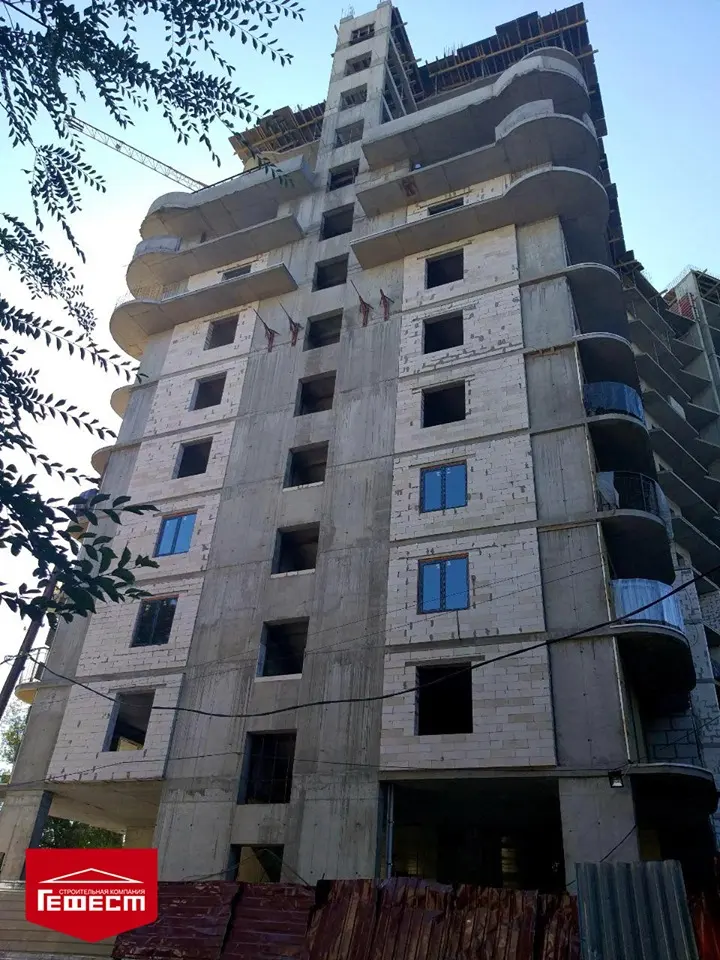

?утеплено фасад 4-5 поверхів,
?виконана розводка кабелів 2-го і 3-го поверху,
?виконані стояки опалення з 2-го по 9-й поверх.
Паркінг:

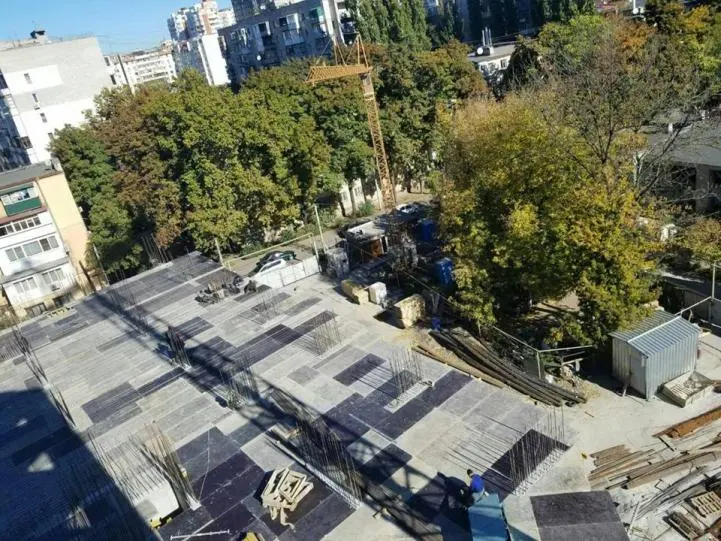

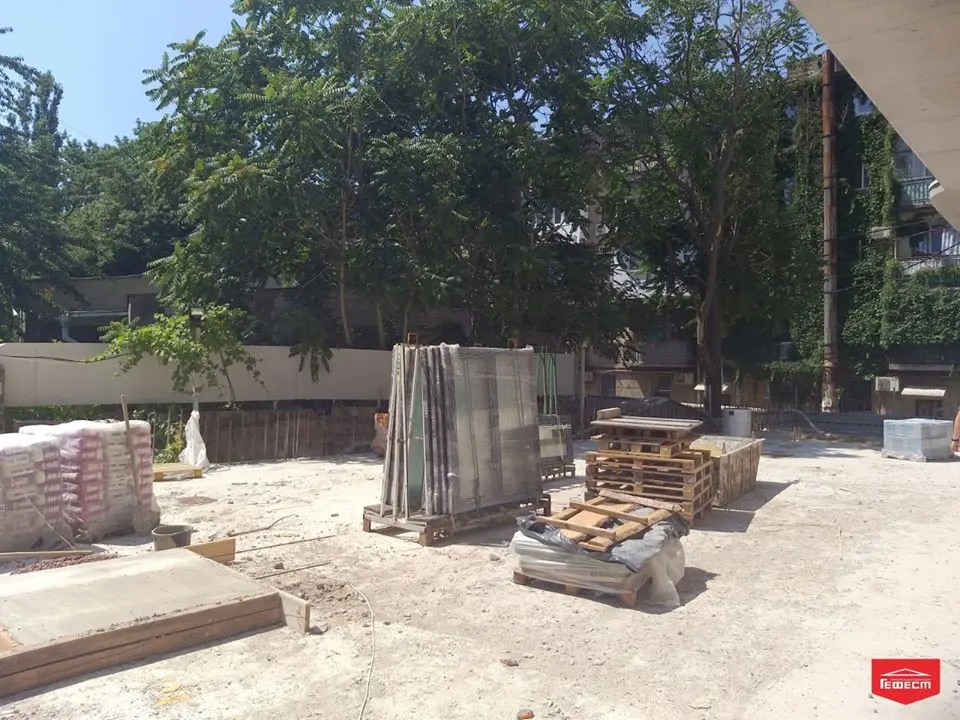

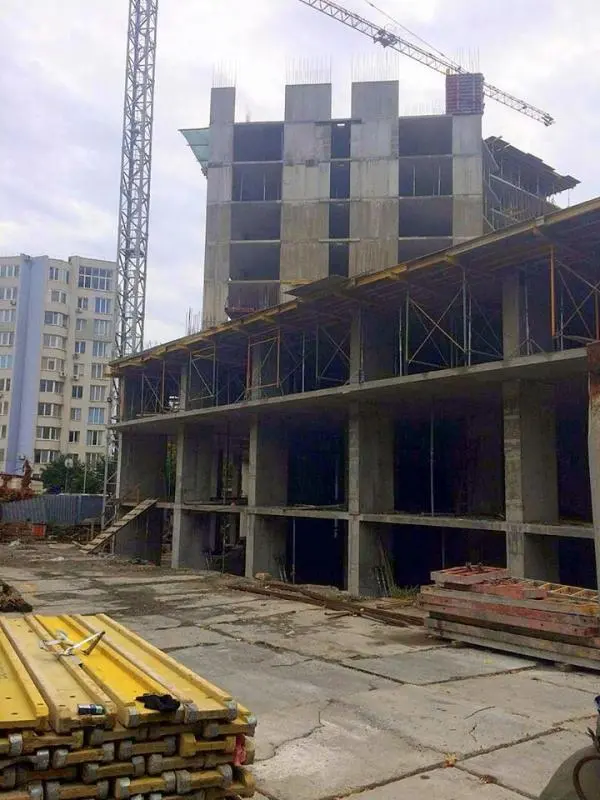

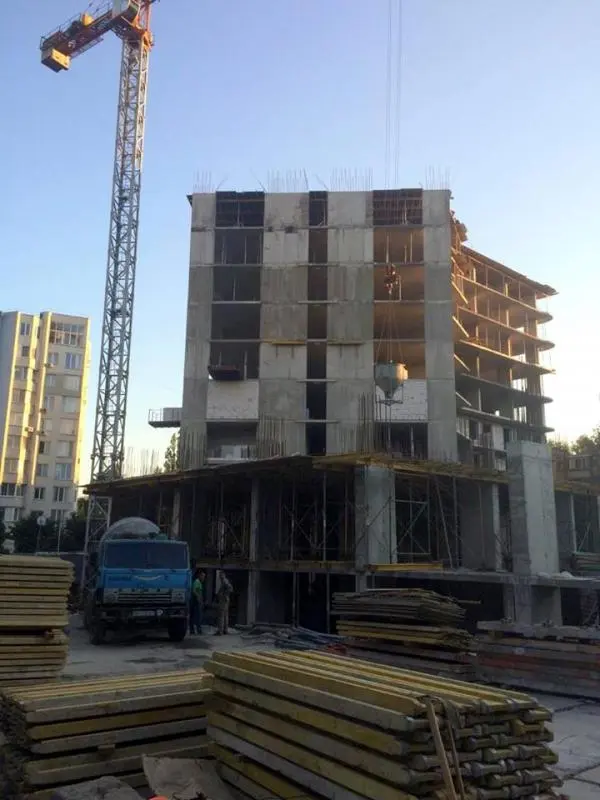

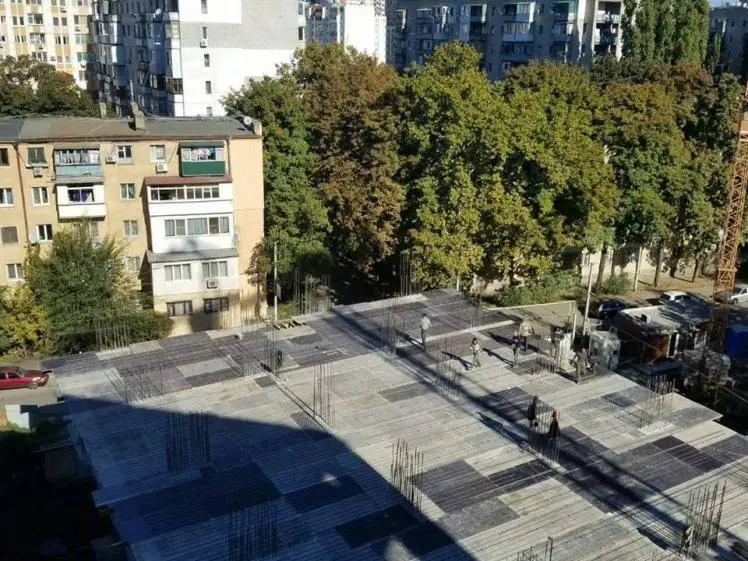

?Виконано встановлення підбетонної основи блоків 6 і 7,
?завершено встановлення фундаменту блоку 6.
