Объект:
ЖК "Родос"

Заявленный ввод в эксплуатацию: 2 кв. 2020

Адрес: г. Одесса, Приморский р-н., ул. Генуэзская, 1

Застройщик: "Гефест"

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 1
Этажность: 24
Высота потолков: 2,85 м
Отопление: автономное
Количество квартир: 759
Состояние квартиры: без отделки
Паркинг: подземный (трехуровневый)

NE
Nelli18551 повід. · з 2016
20 серпня 2019 р.

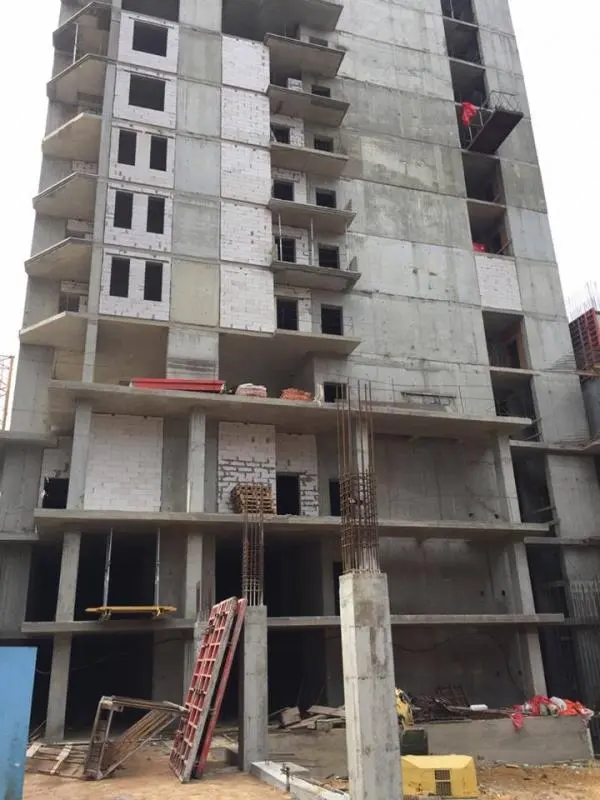

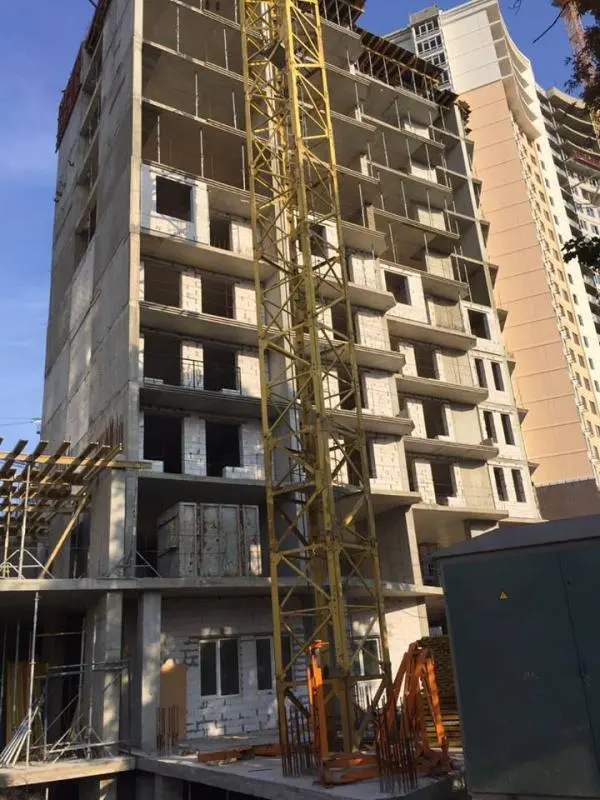

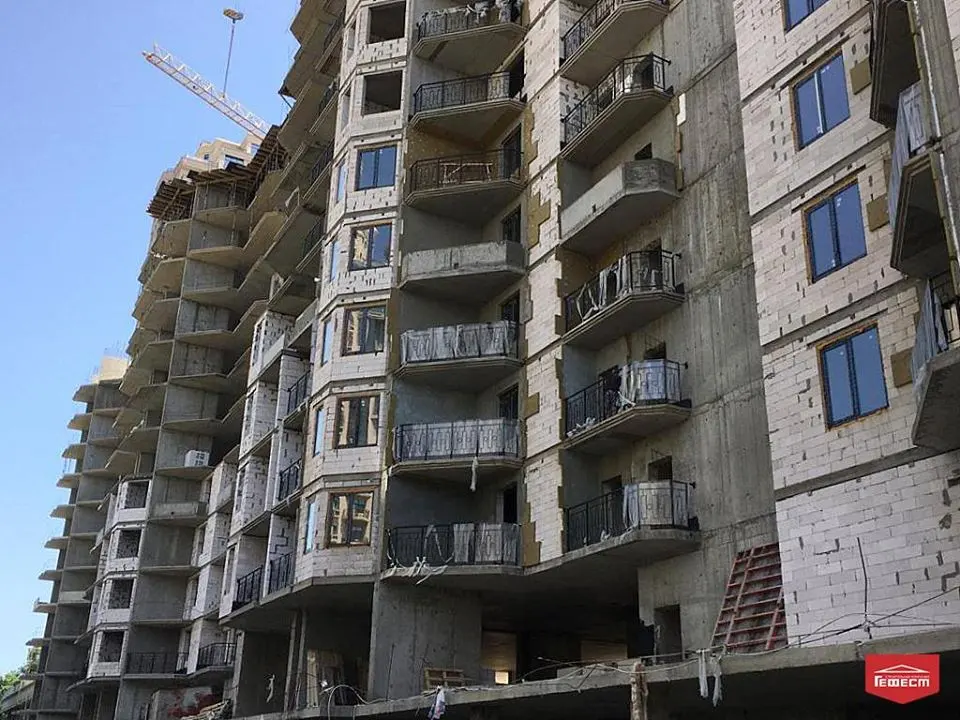

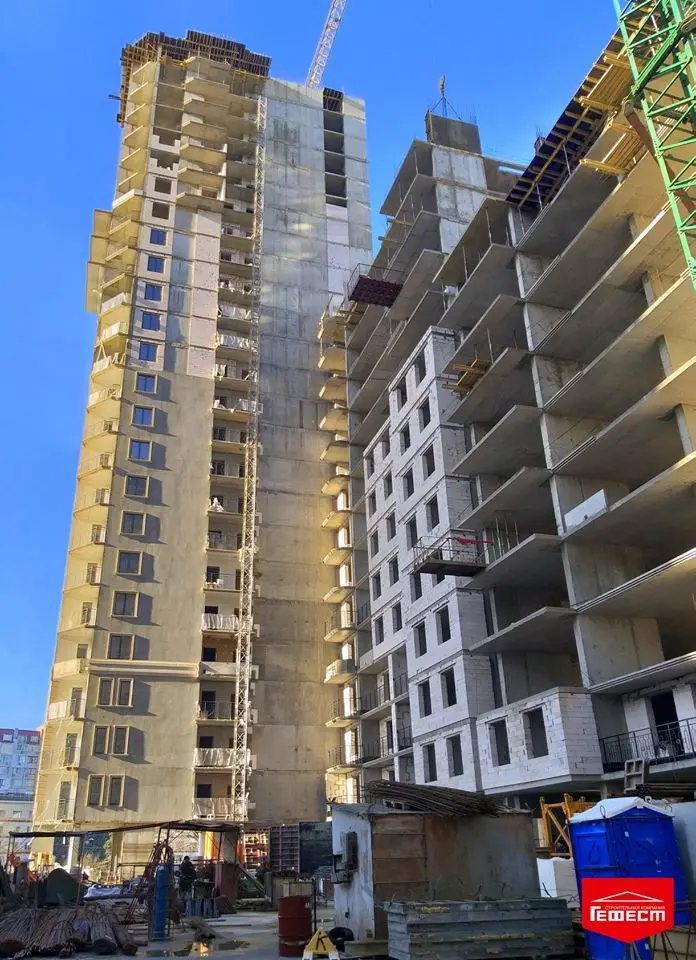

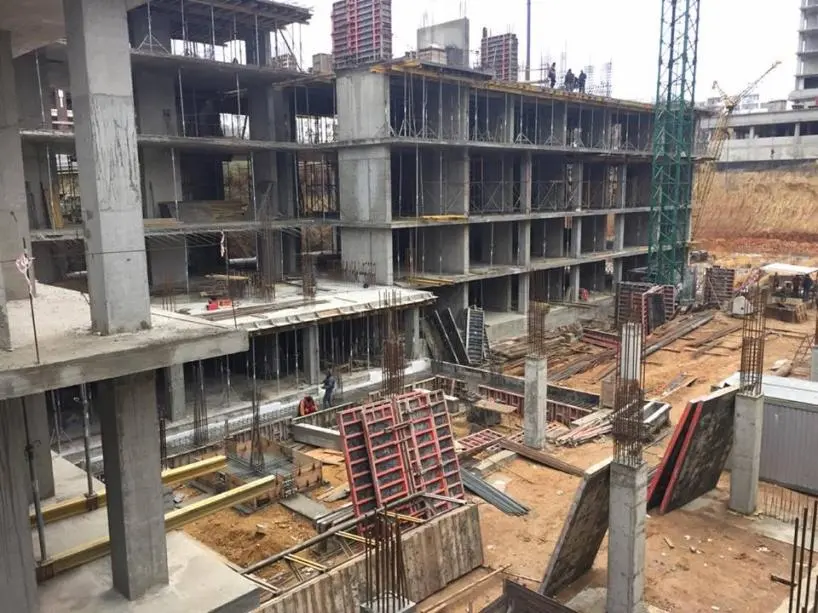

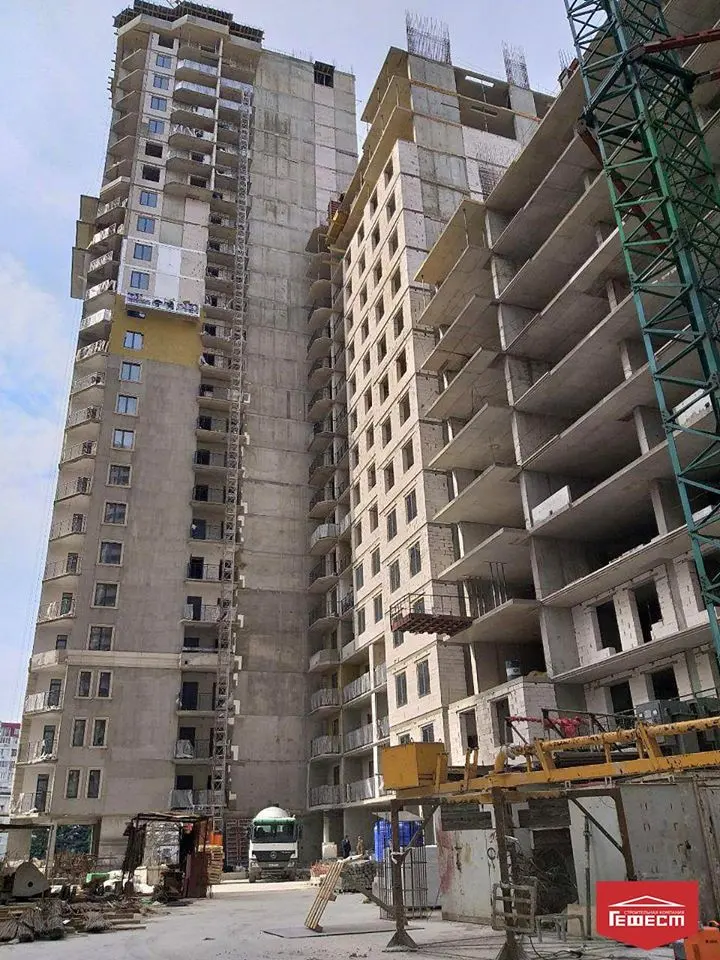

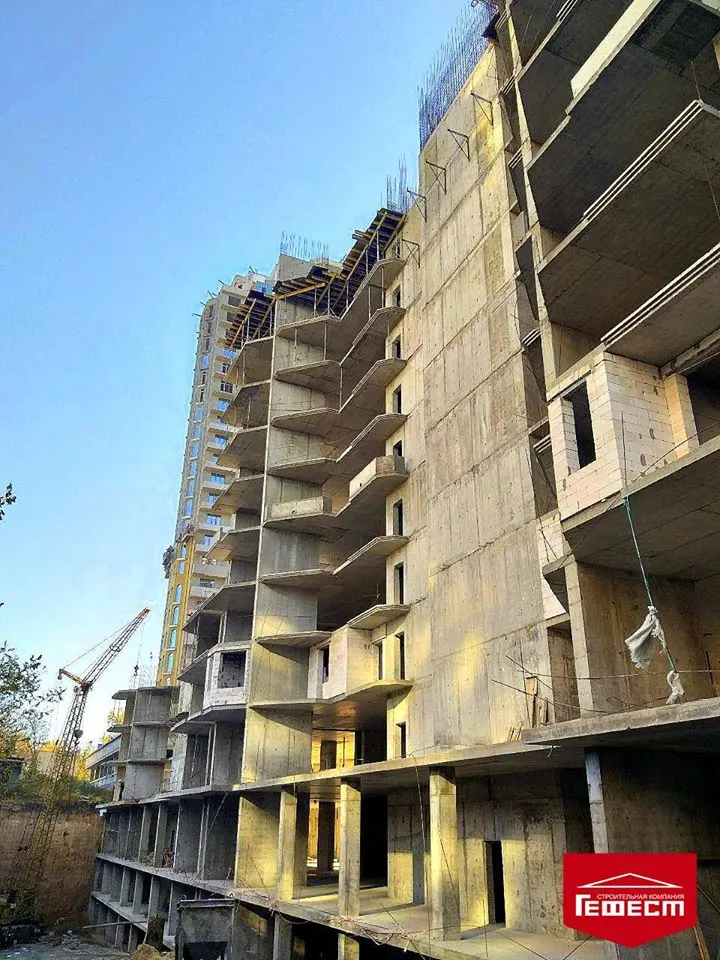

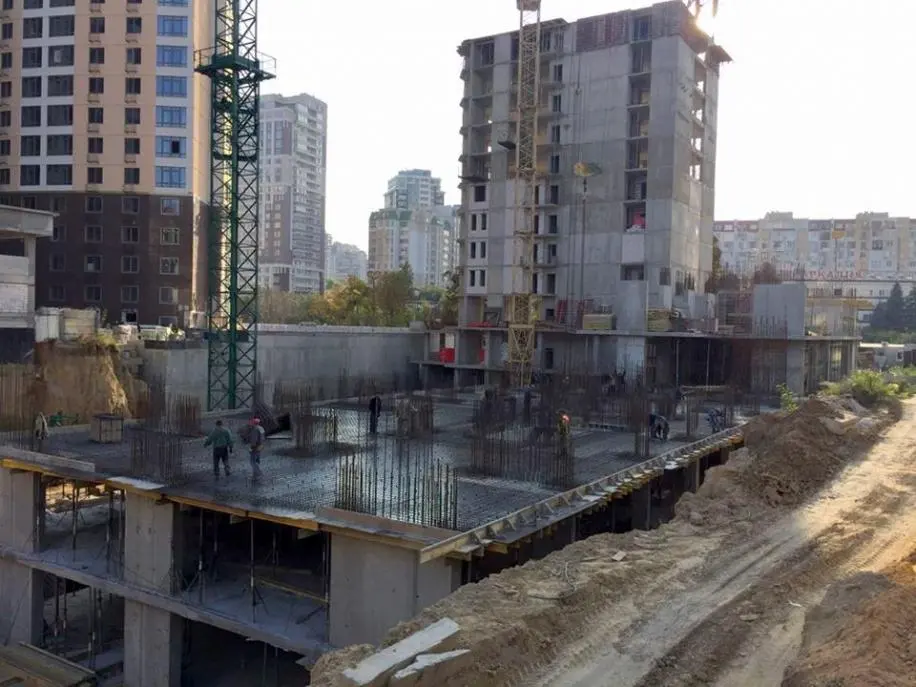

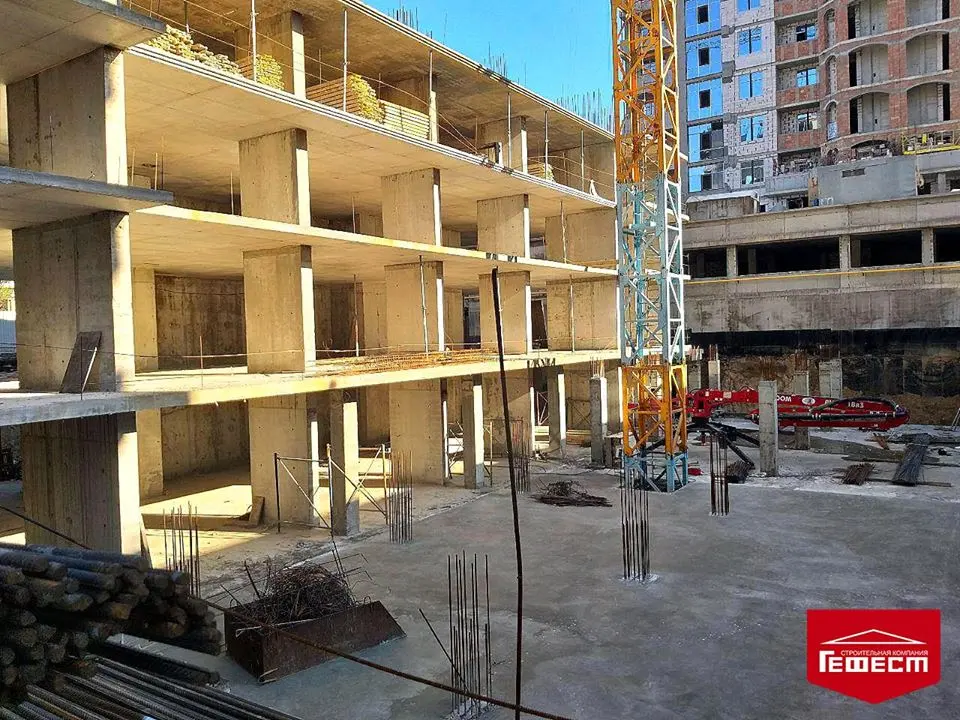

Ход строительства Жилого Комплекса

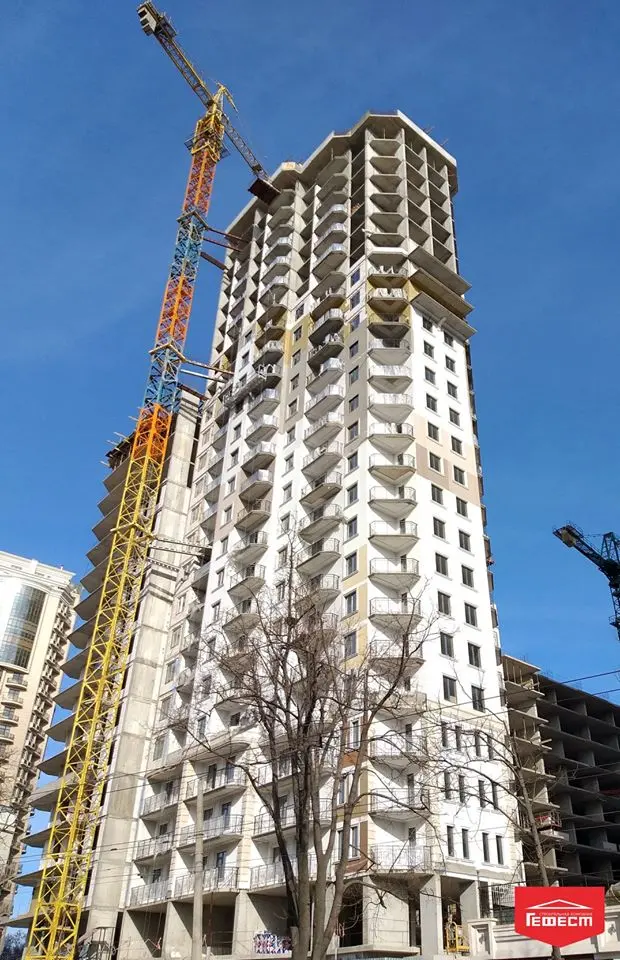

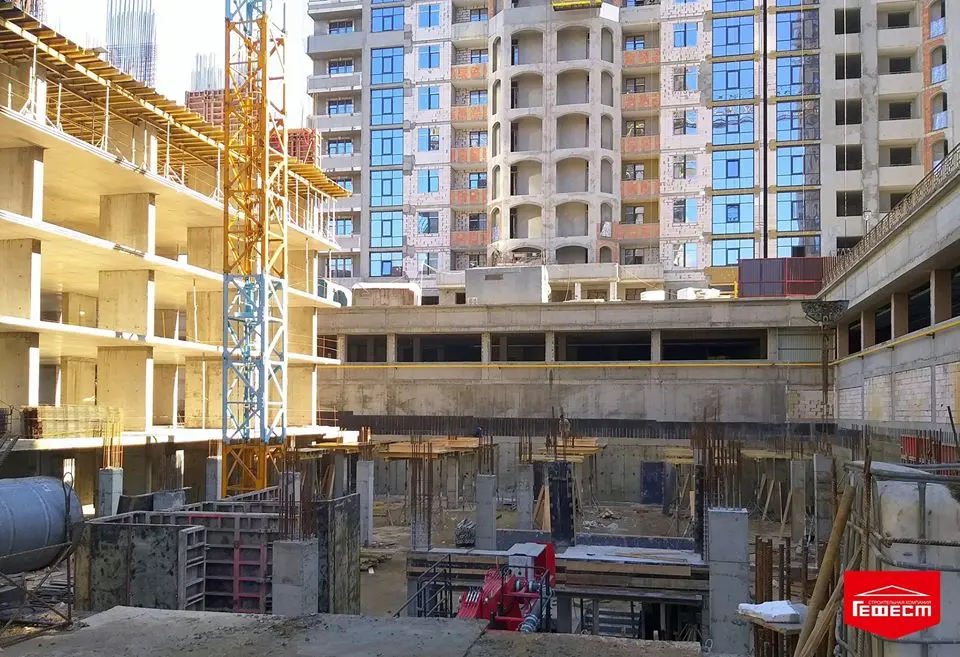

19.08.2019
Секція 1
?Завершено вертикальні елементи 19-го, 20-го, 21-го поверхів і плиту перекриття 22-го поверху,
?виконана кладка стін 14-го поверху,
?завершено встановлення балконних огорож 5-й поверх (бетон), 12-й, 14-й поверх,
?виконано фарбування огороджень балконів з 2-го по 12-й поверх,
?завершено встановлення стяжки балконів з 7-го по 12-й поверх і 14-й поверх,
?виконано встановлення віконних блоків з 2-го по 12 поверх,
?завершено утеплення фасаду з 2-го по 12-й поверх,
?виконано пристрій внутрішньої стяжки з 2-го по 12-й поверх,
?завершена штукатурка і шпаклівка стін коридорів 2-го, 3-го, 4-го, 5-го, 8-го, 9-го, 10-го поверхів,
?виконана розводка електричних кабелів коридорів і квартир з 2-го по 6-й поверх, електрика на ЛК з 2-го по 11-й поверх,
?виконано монтаж стояків вентиляції з 2-го по 8-й поверх для кухні, і з 8-го по 12-й поверх для туалетів,
?завершено монтаж розводки опалення з 11 -го по 13-й поверх,
?виконано монтаж зливової каналізації з 9-го по 15-й поверх,
?завершено монтаж стояків каналізації з 9-го по 12-й поверх.
Секція 2
?Виконано вертикальні елементи 9-го, 10-го, 11-го, 12-го поверхів,
?Завершено влаштування балконних огорож 2-го поверху,
?Завершено монтаж розводки опалення 2-го поверху.
Секція 3
?Виконано встановлення моноліту 7-го поверху.
Секція 4
?Виконано вертикальні елементи 1-го, 2-го поверху.
Паркінг

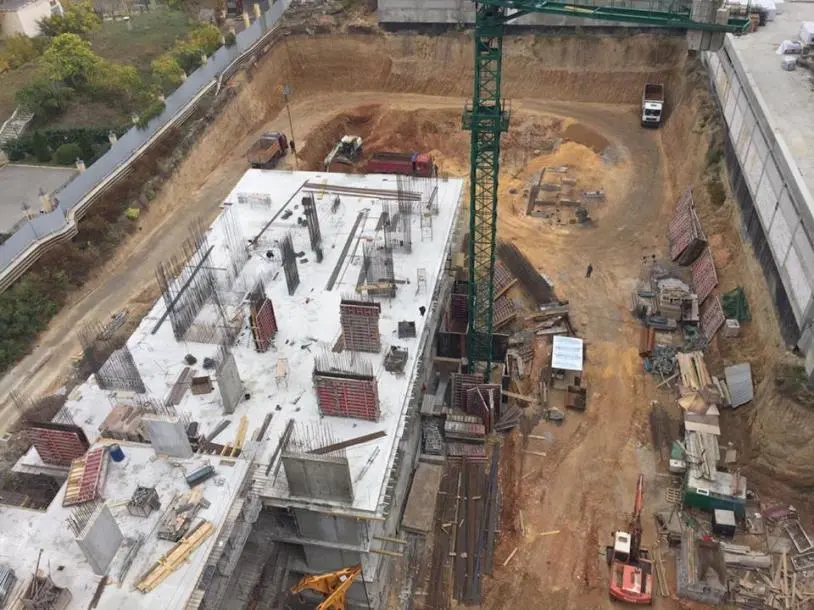

?Блок 7: виконані вертикальні елементи -1 поверху.
?Блок 8: виконана плита перекриття -1 поверху.

NE
Nelli18551 повід. · з 2016
19 листопада 2019 р.

Ход строительства Жилого Комплекса
11.11.2019
Секція 1
?Виконано вертикальні елементи і плити перекриття 22-го, 23-го поверхів і плита перекриття 24-го поверху,
?завершено кладку стін і перегородок 15-18 поверхи,
?виконано встановлення і фарбування огороджень балконів 14 і 15 поверхи,
?виконано встановлення віконних блоків з 13 по 15 поверх,
?виконано армування фасаду з 2-го по 12 поверх,
?завершено встановлення баранчика фасаду з 2-го по 12 поверх,
?виконано встановлення декоративних елементів фасаду з 2-го по 12 поверх,
?виконана штукатурка і шпаклівка стін коридорів 11-12 поверхи,
?завершено монтаж стельових панелей 2 і 3 поверхи,
?встановлено огородження сходових маршів 2 і 3 поверхи,
?виконана обробка сходових майданчиків 2-7 поверхи,
?прокладено електричні кабелі на 5-му поверсі,
?виконано монтаж стояків вентиляції з 12 по 16 поверхи,
?завершено монтаж розводки опалення з 14 по 17 поверхи.
Секція 2
?Виконано вертикальні елементи і плити перекриття 13 і 14 поверхів,
?завершена кладка стін і перегородок 4-го поверху,
?встановлено балконні огородження 3-го поверху,
?завершено стяжку балконів 2-го поверху,
?виконано внутрішню стяжку 2-го поверху,
?завершена штукатурка і шпаклівка стін коридорів 2-го поверху,
?виконано монтаж розводки опалення 3-го поверху.
Секція 3
?Виконано вертикальні елементи і плити перекриття 8 і 9-го поверхів, завершена плита перекриття 10-го поверху.
Секція 4
?Виконано вертикальні елементи і плити перекриття 3-го поверху, завершена плита перекриття 4-го поверху.
Паркінг
блок 6
?Виконано -3 і -2 поверхи.

NE
Nelli18551 повід. · з 2016
21 грудня 2019 р.

Ход строительства Жилого Комплекса

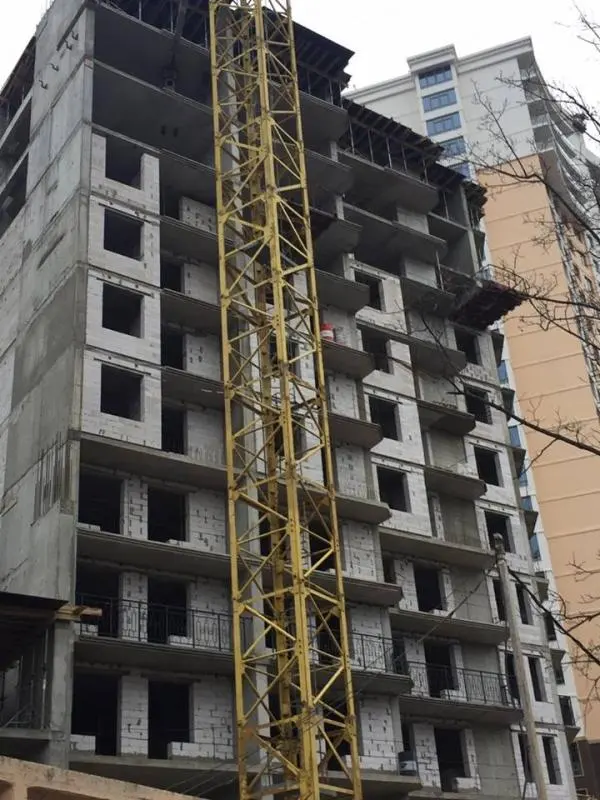

20.12.2019
Секція 1
?Виконані вертикальні елементи 24-го поверху і плити перекриття половини 25-го поверху.
?Завершено встановлення і фарбування балконних огорож 16-го поверху.
?Завершено встановлення стяжки балконів 12-го, 14-го поверхів.
?Утеплений фасад з 13-го по 15-й поверх.
?Виконано армування фасаду з 13-го по 15-й поверх.
?Виконана внутрішня стяжка з 12-го по 18-й поверх.
?Виконана штукатурка і шпаклівка стін коридорів з 12-го по 18-й поверх.
?Завершено монтаж стельових панелей з 4-го по 12-й поверх.
?Встановлено огородження сходових маршів з 4-го по 12-й поверх.
?Виконана обробка сходових майданчиків з 8-го по 18-й поверх.

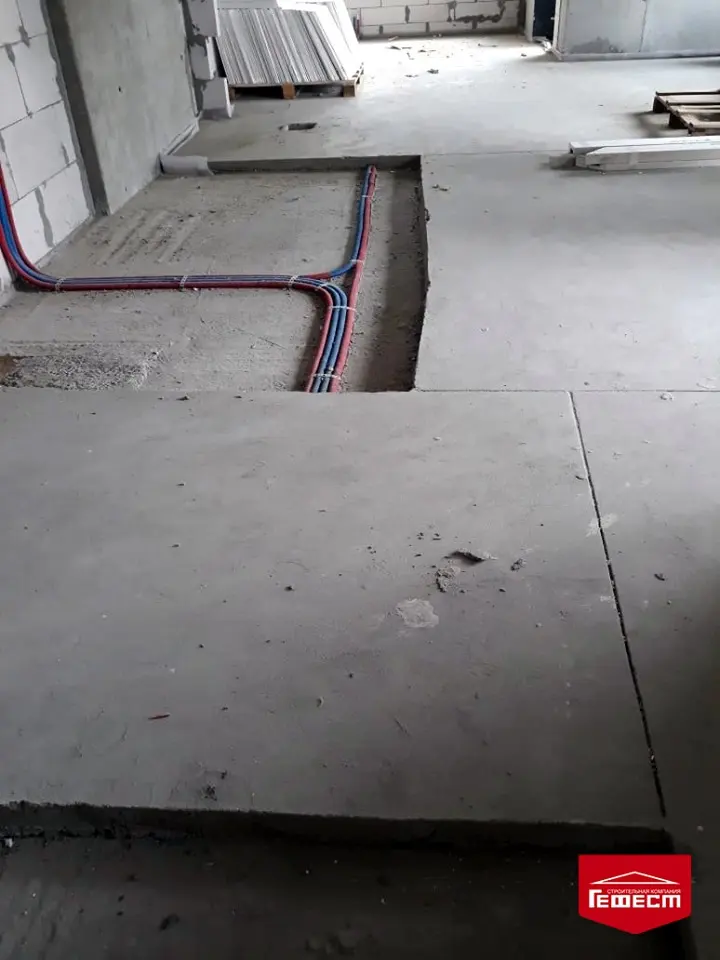

?Прокладено електричні кабелі. Виконана розводка в коридорах і квартирах з 6-го по 8-й поверхи, також електрика на ЛК з 2-го по 11-й поверх.
?Виконано монтаж стояків вентиляції з 2-го по 8-й поверх для кухні, з 8-го по 12-й поверх для туалетів.
?Завершено монтаж розводки опалення з 17-го по 20 поверх.
?Виконано монтаж стояків зливової каналізації з 15-го по 20-й поверх.
?Завершено монтаж каналізації з 12-го по 20-й поверх.

Секція 2
?Виконано плити перекриття половини 15-го поверху.
?Виконано встановлення стяжки балконів 3-4 поверхи.
?Виконана штукатурка і шпаклівка стін коридорів 3-го поверху.

Секція 3
?Виконано вертикальні елементи 10-го поверху.

Секція 4
?Виконано вертикальні елементи 4-го поверху.

NE
Nelli18551 повід. · з 2016
24 лютого 2020 р.

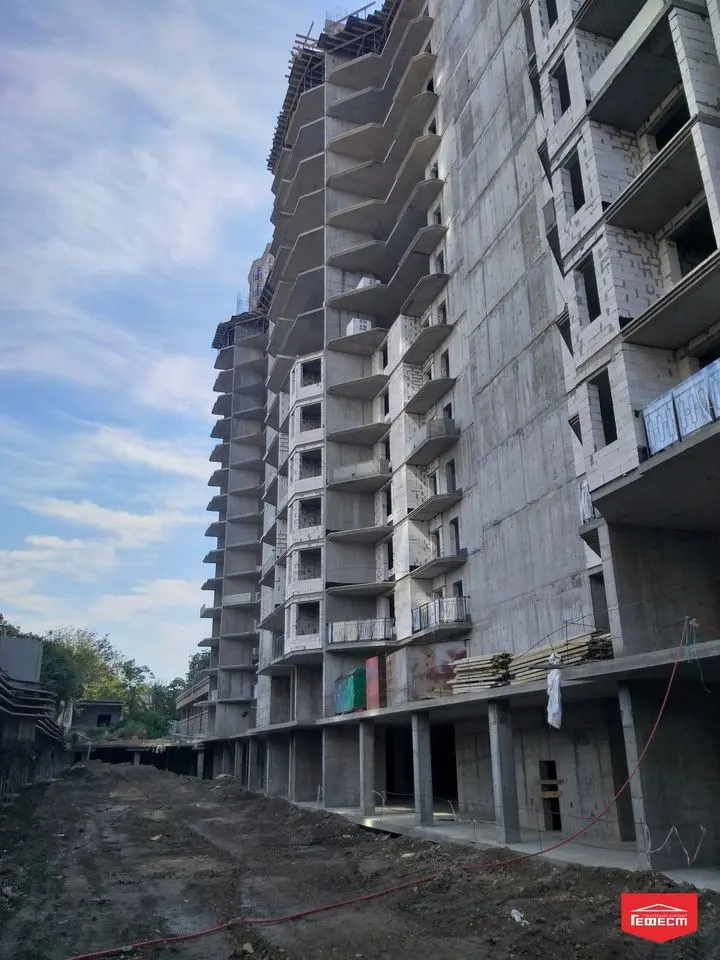

Ход строительства Жилого Комплекса
06.02.2020
Секція 1
?Виконано вертикальні елементи 26-го поверху.
?Виконана кладка стін і перегородок 21-22 поверхи.
?Завершено монтаж огороджень балконів 22-23 поверхи і фарбування огороджень балконів 21-23 поверхи.
?Встановлено віконні блоки 16-17 поверхи.
?Виконана штукатурка і шпаклівка стін коридорів з 19-го по 21-й поверх.
?Виконано монтаж плитки підлоги з 3-го по 12-й поверх.
?Виконана обробка сходових майданчиків з 19-го по 21-й поверх.
Секція 2
?Виконано вертикальні елементи і плити перекриття 16-17 і половини 18-го поверхів.
?Виконана кладка стін і перегородок 9-го поверху.
?Монтаж і фарбування огороджень балконів виконані 8-10-й поверхи.
?Виконана стяжка балконів 6-го поверху.
?Виконана штукатурка і шпаклівка стін коридорів 4-7 поверхи.
Секція 3
?Виконано монолітні роботи 10-го поверху.
Секція 4
?Виконано вертикальні елементи і плити перекриття 5-го і половини 6-го поверху.

NE
Nelli18551 повід. · з 2016

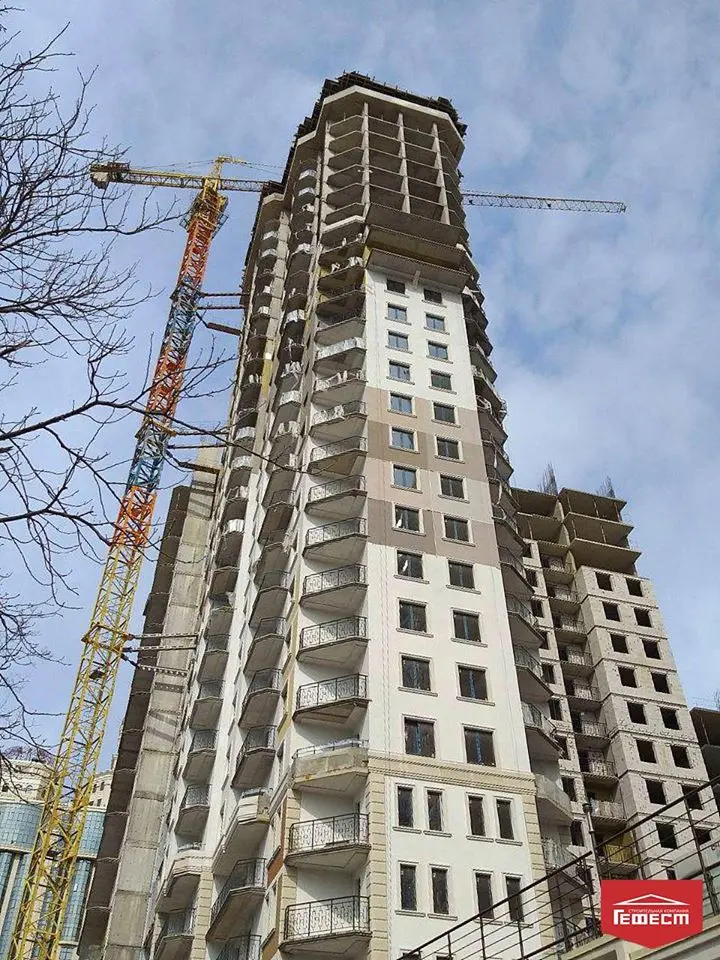

7 квітня 2020 р.

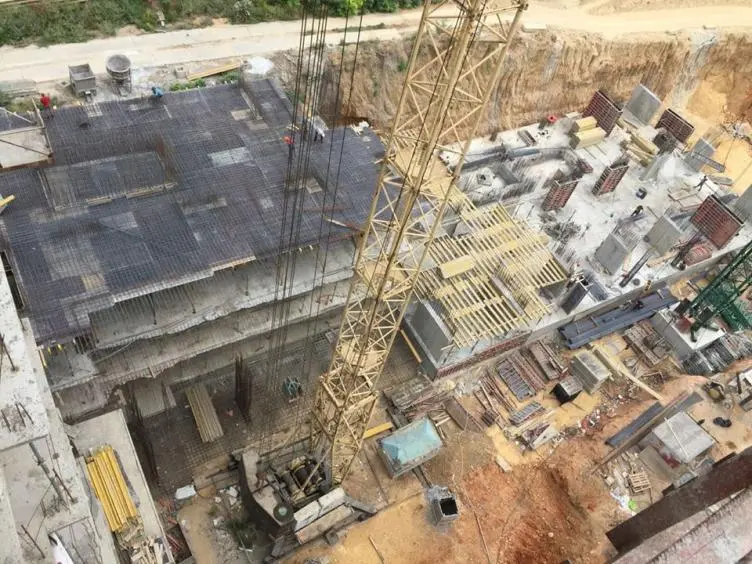

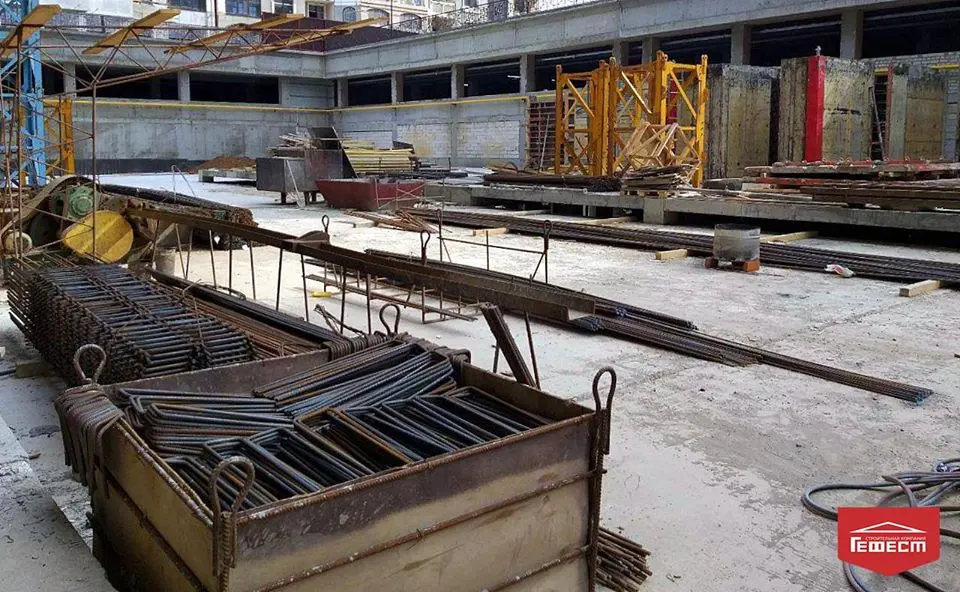

Фото-отчет Жилого Комплекса
13.03.2020
Секція 1
☑Виконано перекриття над 26-м поверхом.
☑Завершена кладка стін і перегородок 23-25 поверхів.
☑Виконано монтаж балконних огорож 24-го поверху.
☑Виконано встановлення стяжки балконів 19-го поверху.
☑Завершено встановлення віконних блоків 18, 21 поверхи.
☑Виконана штукатурка і шпаклівка стін сходових кліток з 22 по 24-й поверх.
☑Завершена штукатурка і шпаклівка стін коридорів з 22 по 24-й поверх.
☑Виконано монтаж плитки підлоги з 13-го по 16-й поверх.
☑Завершено встановлення огорож сходових маршів з 21-го по 24-й поверх.
☑Виконані гіпсокартонні вентканали з 2-го по 9-й поверх.
Секція 2
☑Виконані плити перекриття і вертикальні елементи 18-го поверху.
☑Завершена кладка стін і перегородок 10-14 поверхи.
☑Виконано монтаж балконних огорож 7-го, 11-15 поверхи.
☑Виконано встановлення стяжки балконів 7-го поверху.
☑Завершено встановлення віконних блоків 3-6 поверхи.
☑Утеплено фасад 2-5 поверхи.
☑Завершено армування фасаду 2-5 поверхи.
☑Виконана шпаклівка і штукатурка стін сходових кліток 2-5 поверхи.
☑Завершена шпаклівка і штукатурка стін коридорів 8-9 поверхи.
☑Виконано встановлення огорож сходових маршів з 2-го по 13-й поверх.
Секція 4
☑Виконані вертикальні елементи і плити перекриття 7 і 8 поверхів, плити перекриття 9-го поверху.
Паркінг
Блок-5 тривають роботи.
Блок-6 роботи завершені.

NE
Nelli18551 повід. · з 2016

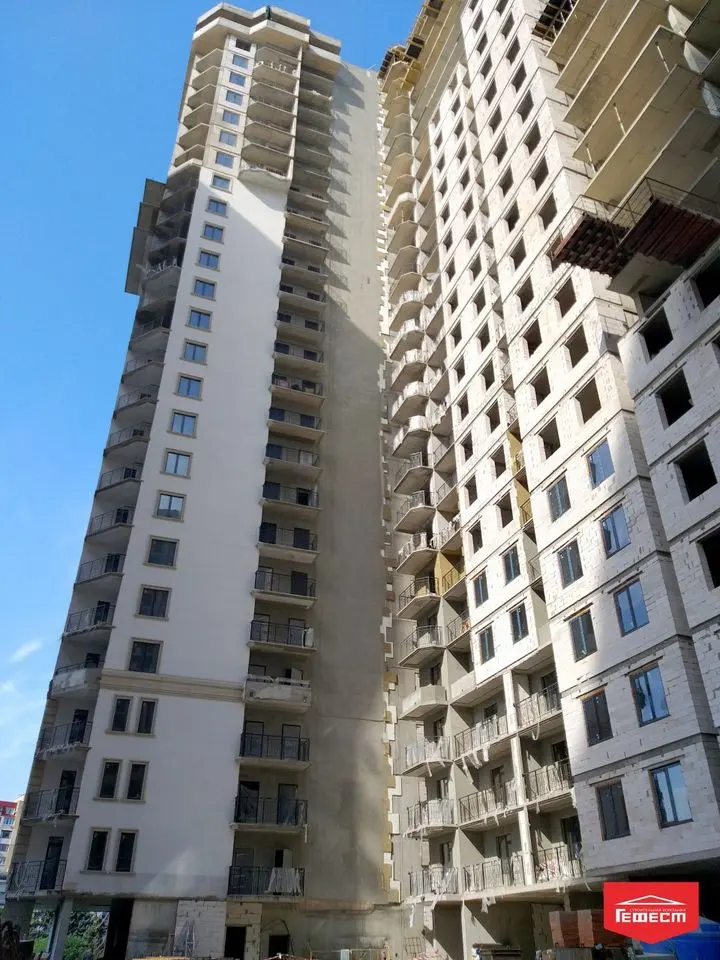

5 серпня 2020 р.

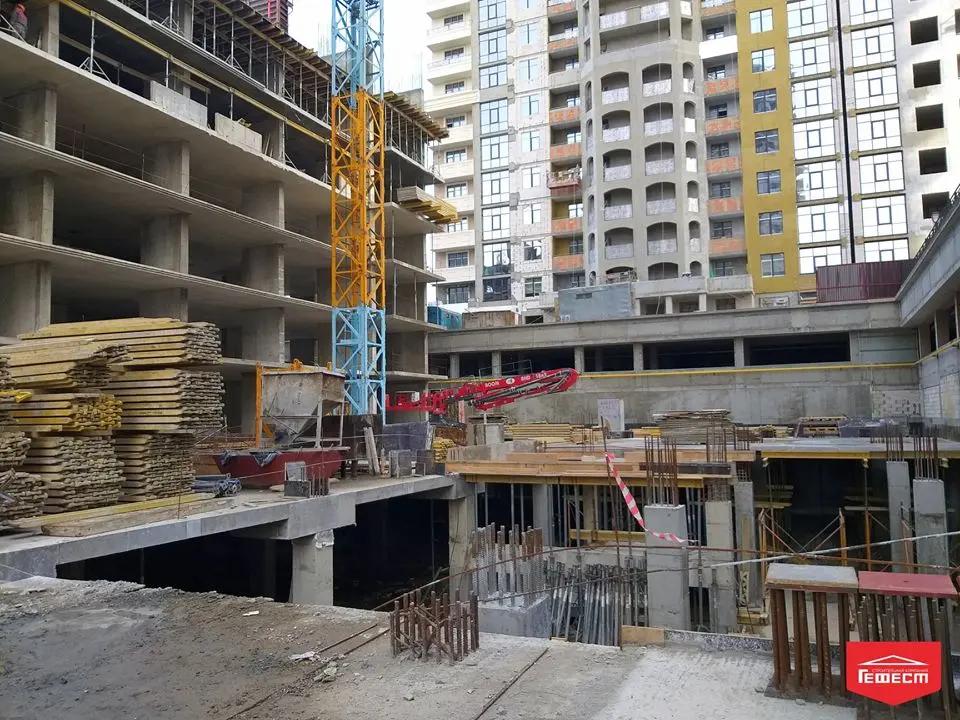

Ход строительства Жилого Комплекса

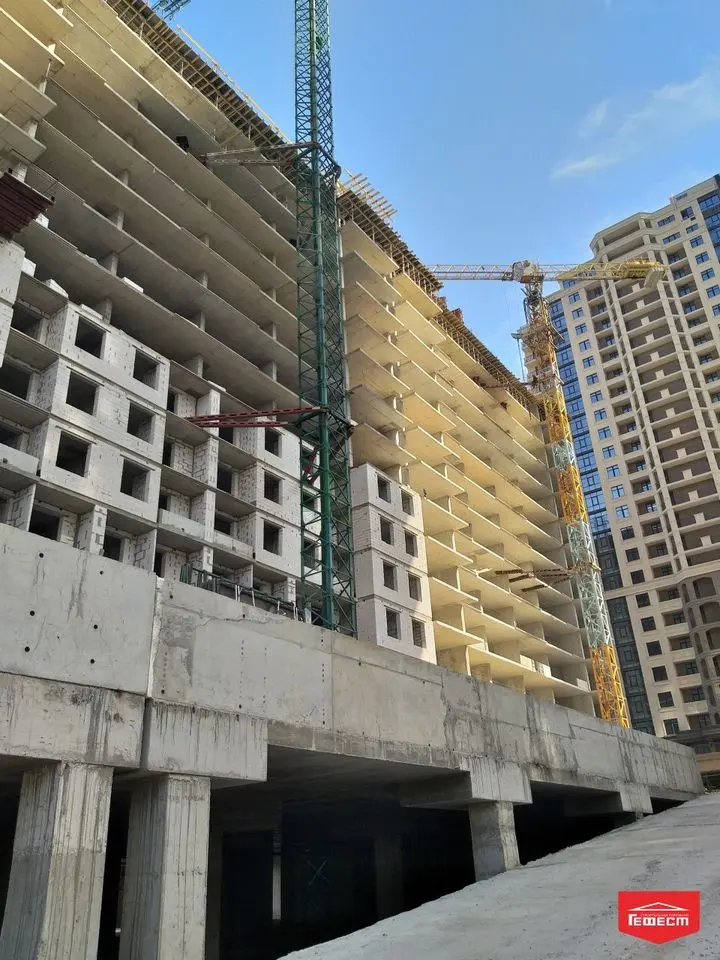

11.06.2020
Секція 1
✔Триває кладка стін і перегородок на 26-му поверсі.
✔Виконане фарбування огорож балконів на 25, 26 поверхах.
✔Виконана стяжка балконів 25-26 поверхи.
✔Виконано утеплення фасаду по 26-й поверх.
✔Виконано армування фасаду по 20-й поверх.

Секція 2
✔Виконана плита перекриття 20-го поверху.
✔Триває монтаж балконної огорожі 2-18 поверхи.
✔Виконано встановлення віконних блоків 2-6 поверхи.
✔Виконано утеплення, армування, встановлення барашка фасаду 2-9 поверхи.

Секція 3
✔Виконана плита перекриття 13-го поверху.
✔Виконана кладка стін і перегородок 5-го поверху.

Секція 4
✔Виконана плита перекриття 12-го поверху.
Тривають роботи в паркінгу блок-5, блок-1.

NE
Nelli18551 повід. · з 2016

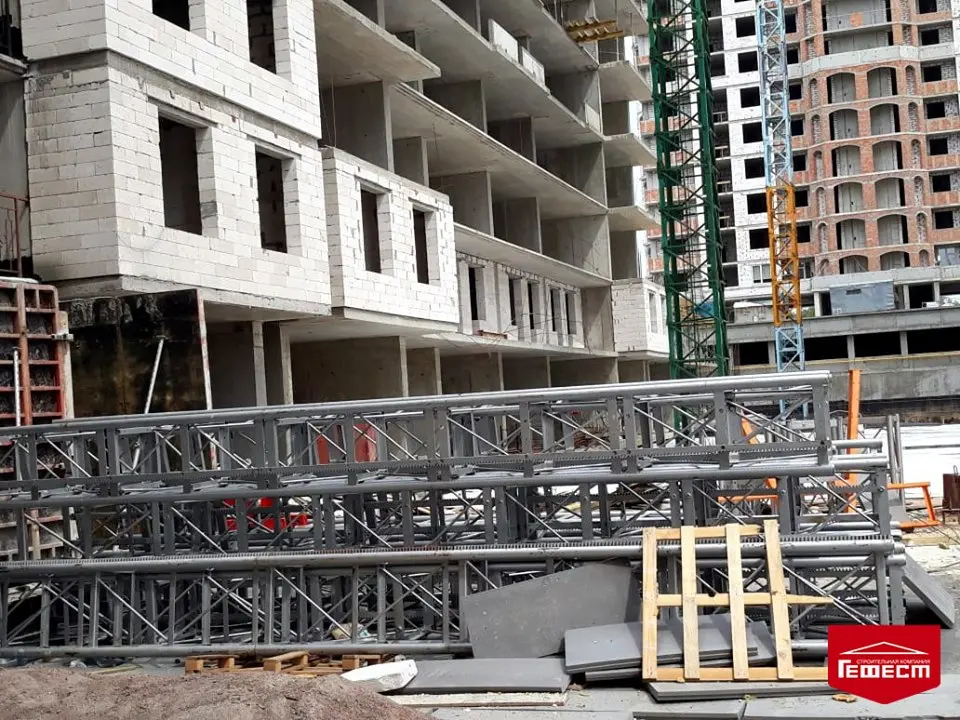

5 серпня 2020 р.

Ход строительства Жилого Комплекса
04.07.2020
Секція 1
?️Встановлення моноліту виконано в повному обсязі.
?️Виконано встановлення віконних блоків по 20-й поверх.

Секція 2
?️Виконані вертикальні елементи і плити перекриття 22-го поверху.
?️Виконана кладка стін і перегородок 17-18 поверхи.
?️Виконана стяжка балконів 5-го, 8-го, 10-го поверхів.

Секція 3
?️Виконані вертикальні елементи 13-го поверху.
?️Виконана кладка стін і перегородок 6-го поверху.

Секція 4
?️Виконані плити перекриття 13-го поверху.

Паркінг
?️Блок 5. Тривають роботи.
?️Блок 1. Залита монолітна плита, тривають роботи з встановлення парапету.

NE
Nelli18551 повід. · з 2016

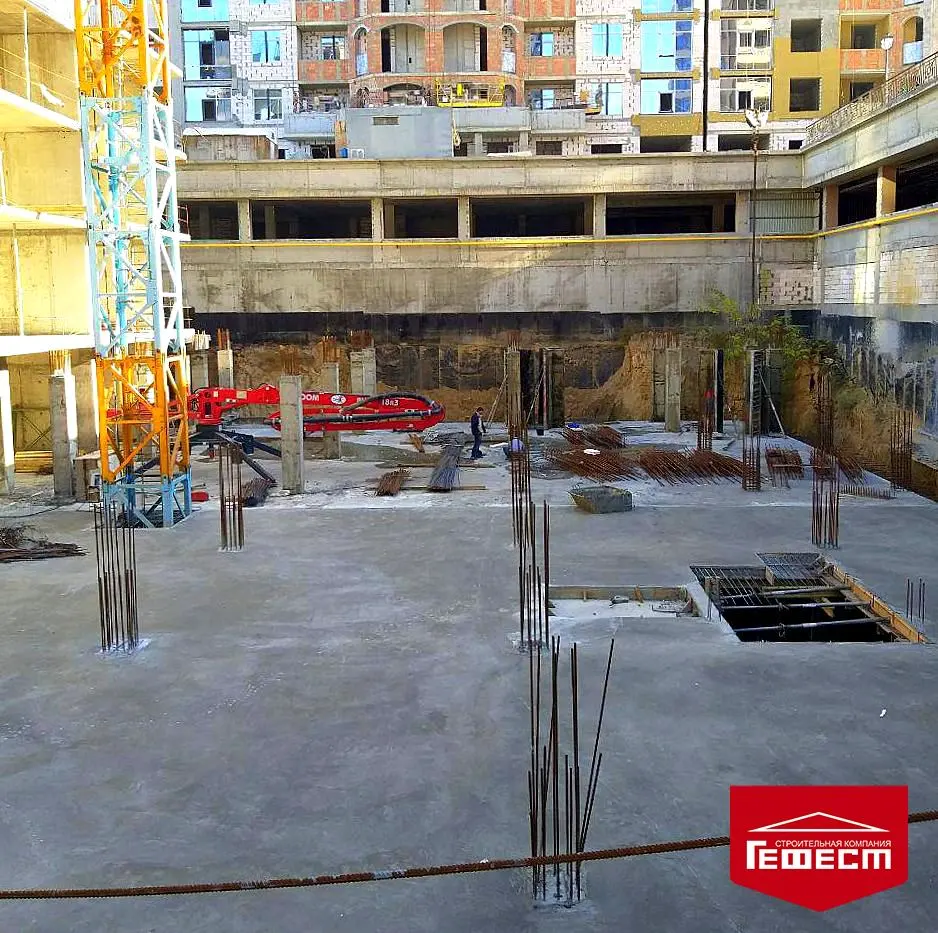

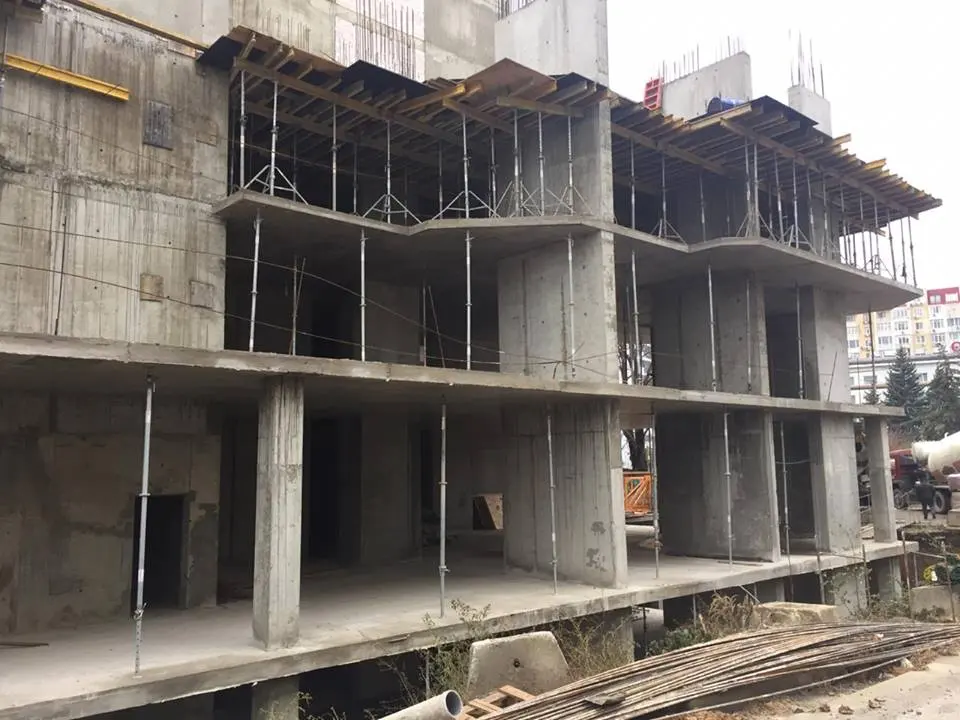

24 вересня 2020 р.

Ход строительства Жилого комплекса
09.09.2020
Секція 1
?️Завершено встановлення стін і перегородок.
?️Триває утеплення і армування фасаду на 21-23 поверхах.
?️Виконано встановлення баранчика на фасад 2-16 поверхи.
Секція 2
?️Встановлення моноліту виконано в повному обсязі.
?️Триває кладка стін і перегородок на 21-му поверсі.
?️Виконано монтаж балконних огорож 12-16 поверхи.
?️Виконана стяжка балконів 16-18 поверхи.
?️Триває монтаж віконних блоків на 7-12 поверхах.
?️Утеплено і заармовано фасад 2-7 поверхи, тривають роботи на 8-9 поверхах.
Секція 3
?️Виконані плити перекриття і вертикальні елементи 15-го поверху.
?️Виконані плити перекриття 16-го поверху.
?️Виконана кладка стін і перегородок 7-го поверху.
Секція 4
?️Виконані вертикальні елементи 14-го поверху.
?️Виконані плити перекриття 15-го поверху.

NE
Nelli18551 повід. · з 2016

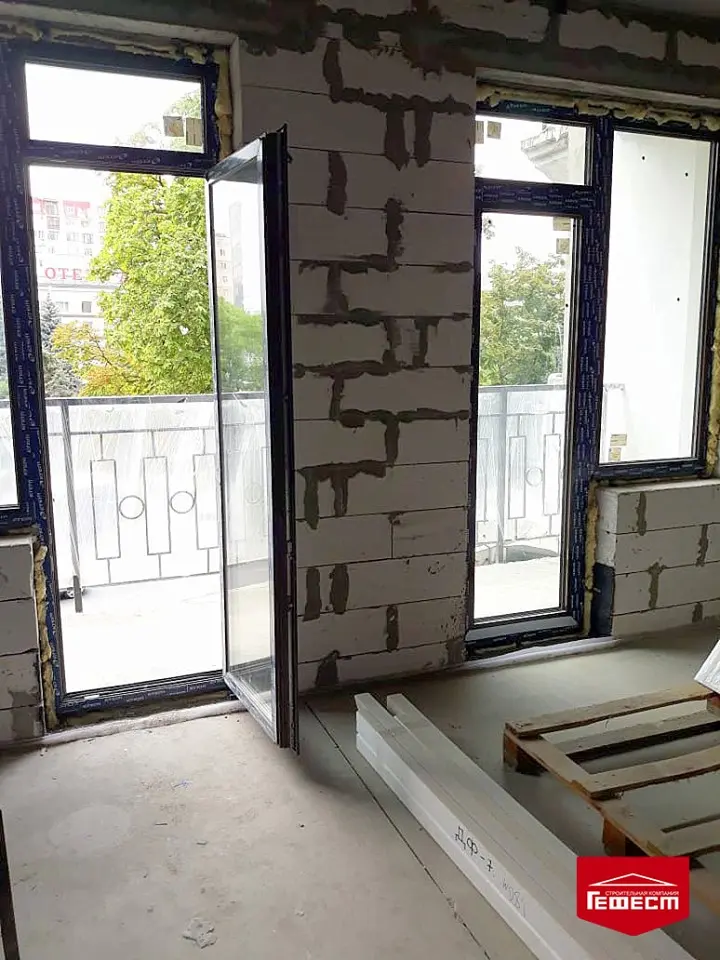

2 грудня 2020 р.

Ход строительства Жилого Комплекса
10.11.2020
Секція 1
Виконано на 95% монтаж віконних блоків 25-26 поверхи.
Виконано утеплення фасаду на 85% поверхи 20-26.
Виконана гідроізоляція, утеплення і стяжка покрівлі.
Секція 2
Кладка газобетонних блоків на 22-му поверсі виконана на 70%.
Кладка газобетонних блоків на 23-му поверсі виконана на 90%.
Кладка газобетонних блоків на 24-му поверсі виконана на 80%.
Завершено монтаж віконних блоків на 10-11 поверхах.
Монтаж віконних блоків на 12-16 поверхах виконаний на 70%.
Утеплення фасаду на 7-11 поверхах виконано на 30%.
Секція 3
Виконані роботи з встановлення плити перекриття і вертикальних елементів 19-20 поверхи.
Виконано встановлення плити перекриття 21-го поверху.
Секція 4
Виконані роботи з встановлення вертикальних елементів 18-го поверху.
Виконані вертикальні елементи і плити перекриття 19-20 поверхи.

NE
Nelli18551 повід. · з 2016

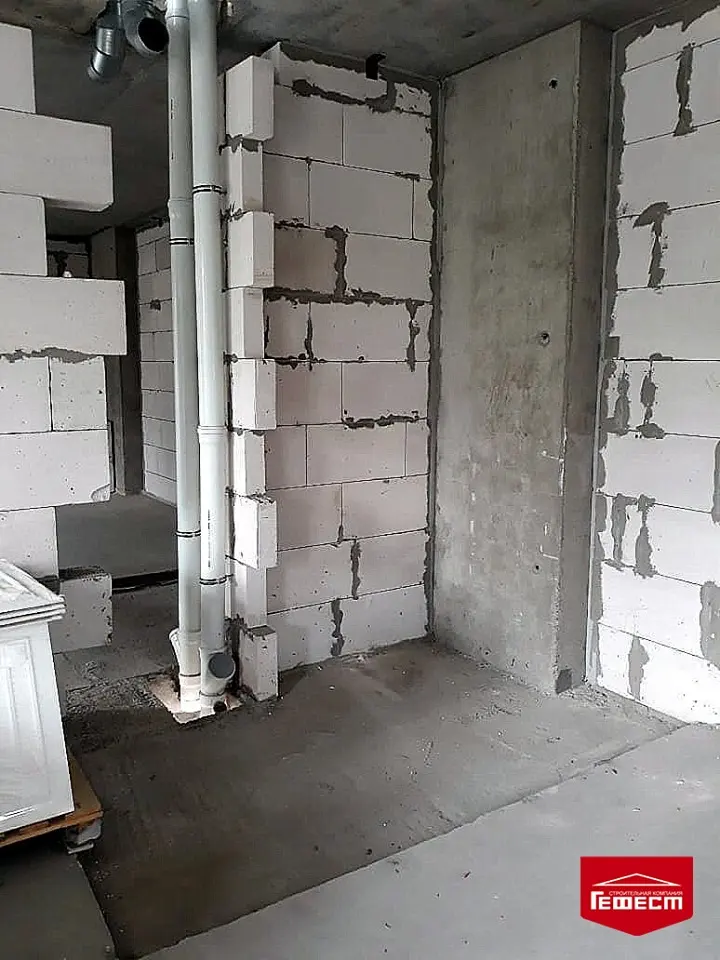

24 грудня 2020 р.

Ход строительства Жилого Комплекса
10.12.2020
Секція 1
Завершено монтаж віконних блоків на 25-му поверсі.
Секція 2
Кладка з газобетонних блоків на 22-му поверсі виконана на 90%.
Завершена кладка з газобетонних блоків на 23-му поверсі.
Кладка з газобетонних блоків на 24-му поверсі виконана на 80%.
Завершена кладка з газобетонних блоків на 25-му поверсі.
Завершена кладка цегли на 22-25 поверхах.
Завершено монтаж віконних блоків на 12-17 поверхах.
Утеплення фасаду на 7-12 поверхах виконано на 50%.
Секція 3
Виконані роботи з встановлення плити перекриття і вертикальних елементів 22-го поверху і плити перекриття 23-го поверху.
Роботи з встановлення вертикальних елементів 23-го поверху – виконані на 30%.
Секція 4
Виконані роботи з встановлення вертикальних елементів на 20-му поверсі, плити перекриття і вертикальних елементів на 21-му і 22-му поверсі.
Роботи з встановлення вертикальних елементів 22-го поверху — виконані на 70%.
