Олимпийский

7 відповідей · 4 572 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
30 липня 2018 р.

Объект: "Олимпийский"

Заявленный ввод в эксплуатацию: 4 кв. 2019

Адрес: г. Одесса, Приморский р-н., просп. Шевченко, 31

Застройщик: "Стикон"

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 1
Этажность: 30
Высота потолков: 3 м
Отопление: автономное
Паркинг: гостевой

NE
Nelli18551 повід. · з 2016
20 серпня 2019 р.

Новости Жилого Комплекса
19.08.2019
Жить в городе и смотреть как первые лучи солнца освещают зелень Ботанического сада и гладь моря – реальность, которая доступна жителям «Олимпийского».
Наслаждайтесь рассветами, не выходя из своего дома .

NE
Nelli18551 повід. · з 2016
20 листопада 2019 р.

Новости Жилого Комплекса
18.11.2019
Черная пятница в СК STIKON!
В течении двух недель, с 18 ноября по 1 декабря, у Вас есть отличная возможность приобрести квартиру в любом из строящихся комплексов в рассрочку под 0%!
Уютный "Real Park", комфортный "Дмитриевский-3", стильный "Прохоровский Квартал", ультрасовременный "MODERN" или статусный "Олимпийский". Выбирайте комплекс, который подходит именно Вам!

NE
Nelli18551 повід. · з 2016
16 грудня 2019 р.

Новости Жилого Комплекса
06.12.2019
Wow 2020 в Стикон!
Только в декабре и только 20 квартир по супер новогодней WOW – ЦЕНЕ!
Узнавайте детали акции у консультантов отдела продаж.

NE
Nelli18551 повід. · з 2016
24 вересня 2020 р.

Ход строительства Жилого Комплекса

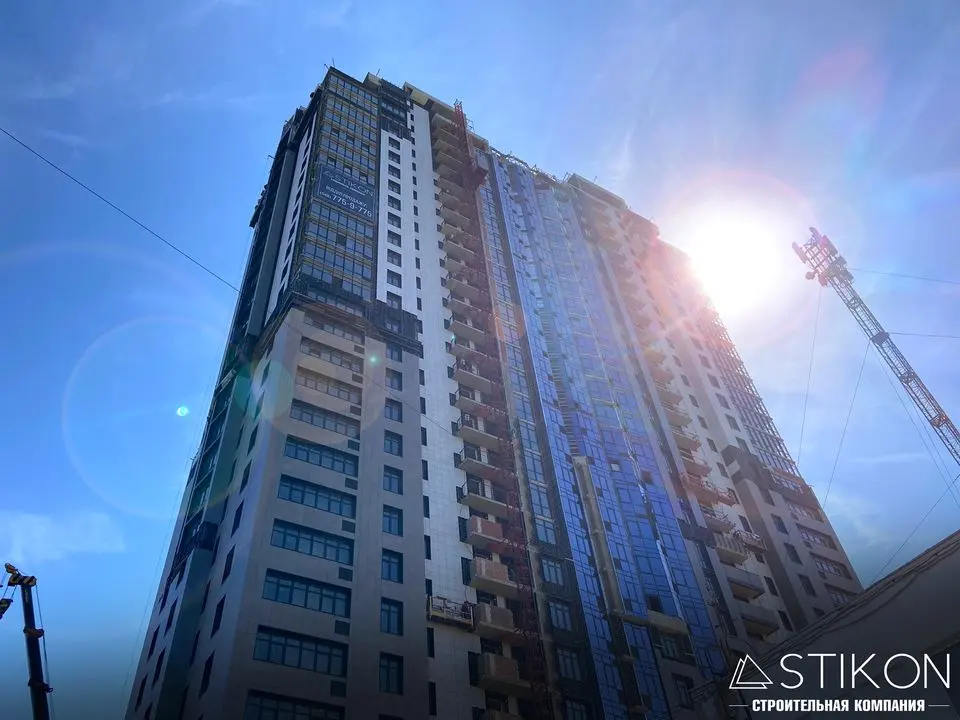

04.09.2020

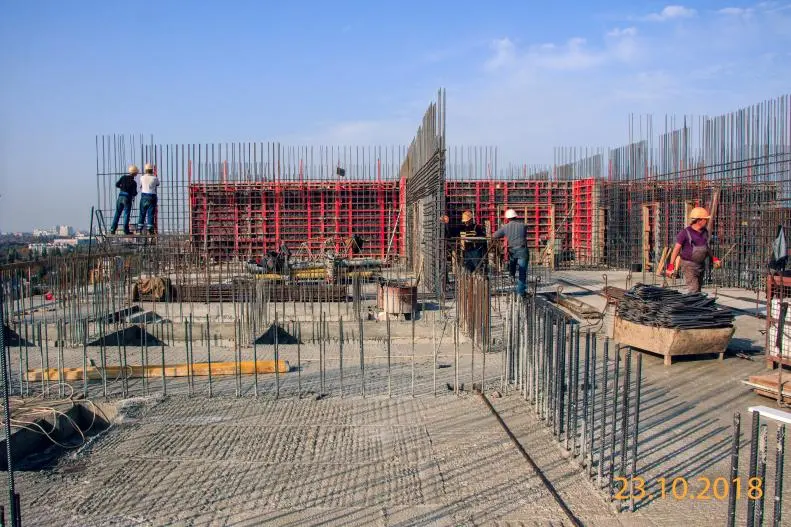

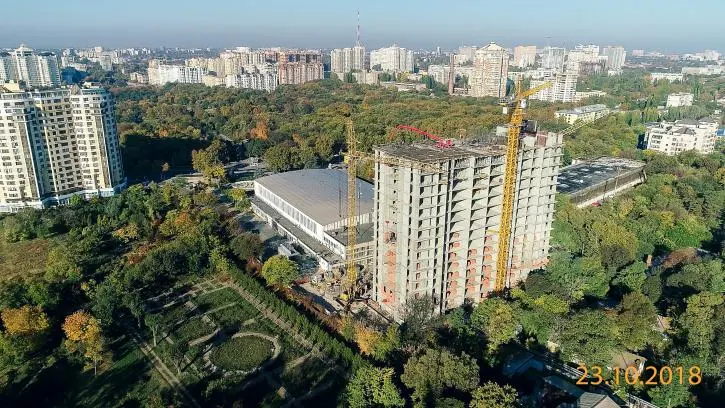

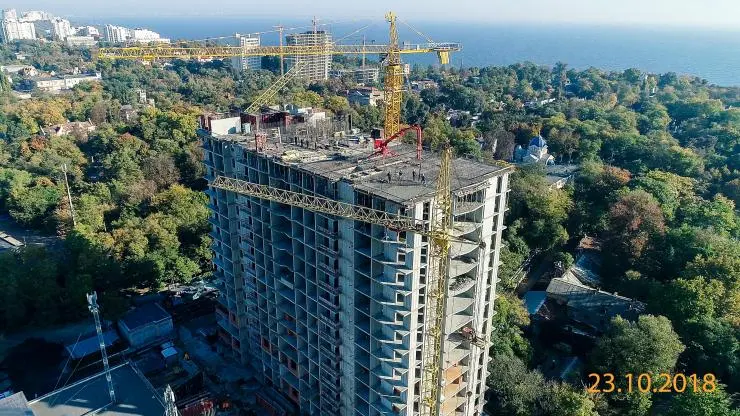

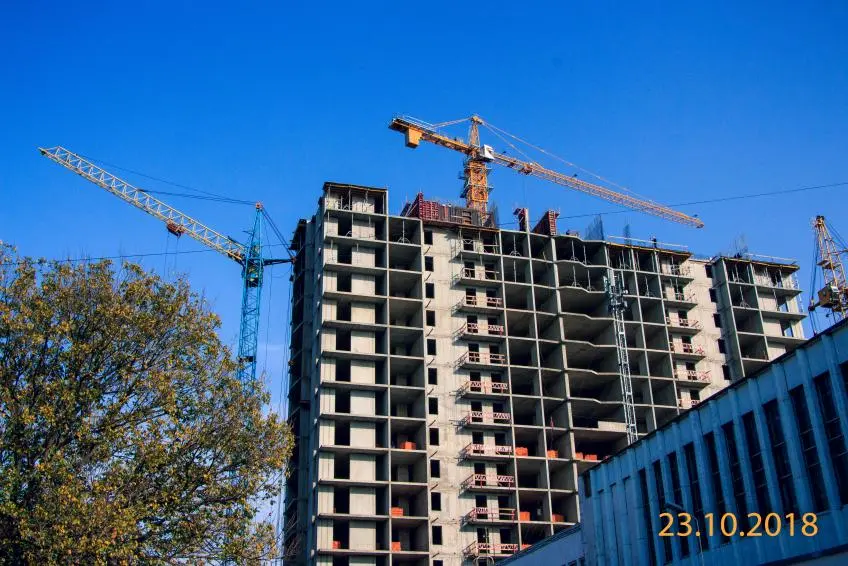

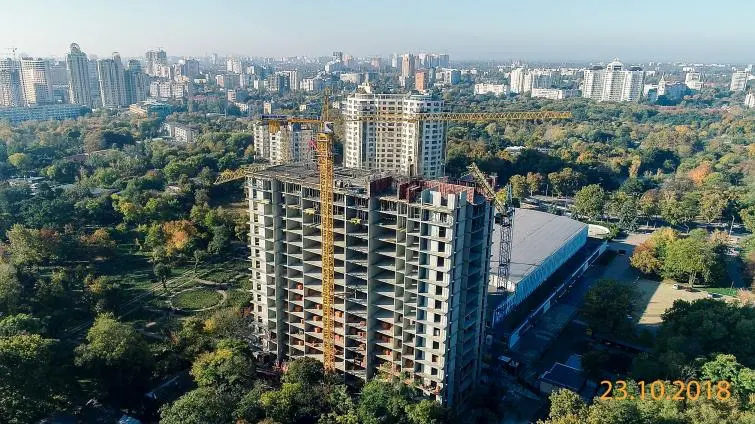

✔ Монолитные и кладочные работы выполнены на 100%;
✔ Остекление комплекса выполнено на 100%;
✔ Активно ведутся работы по устройству вентилируемого фасада;
✔ Выполняются работы по устройству стяжки в квартирах и местах общего пользования. Активно проводятся работы по отделке мест общего пользования;
✔ Лифтовое оборудование смонтировано и выполняются пусконаладочные работы;
✔ Активно выполняются работы по внутренним инженерным системам: отопление, электроснабжение, водопровод, противопожарные системы;
✔ Выполняются работы по благоустройству комплекса. ⠀

NE
Nelli18551 повід. · з 2016
24 червня 2021 р.

Ход строительства Жилого Комплекса
03.06.2021
Монолітні роботи, кладка зовнiшнiх i внутрiшнiх стiн та роботи з монтажу вiконних блокiв виконані на 100%;
Завершено улаштування стяжки в апартаментах та місцях загального користування;
Змонтовано ліфтове обладнання та завершені пусконалагоджувальні роботи;
Завершуються роботи по влаштуванню вентильованого фасаду та карнизів;
Завершені роботи з монтажу систем опалення та водопостачання. В процесі завершення монтаж мереж електропостачання та протипожежних систем;
Тривають роботи з влаштування підсвічування фасаду;
Завершуються роботи з благоустрою території. Тротуарне покриття, проїзди виконані на 100%, розпочато озеленення території.
