Объект: ЖК Green Life-3

Заявленный ввод в эксплуатацию: 2 кв. 2019

Адрес: Киевская обл., г. Ирпень, ул. Полтавская, 73

Ближайшее метро: "Академгородок" 14,9 км, "Житомирская" 16,4 км

Застройщик:
Green Life

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 1
Этажность: 10
Технология строительства: кирпичная
Утепление: пенополистирол, минеральная вата
Отопление: автономное
Количество квартир: 80
Высота потолков: 2,75 м
Паркинг: наземный

NE
Nelli18551 повід. · з 2016
5 квітня 2018 р.

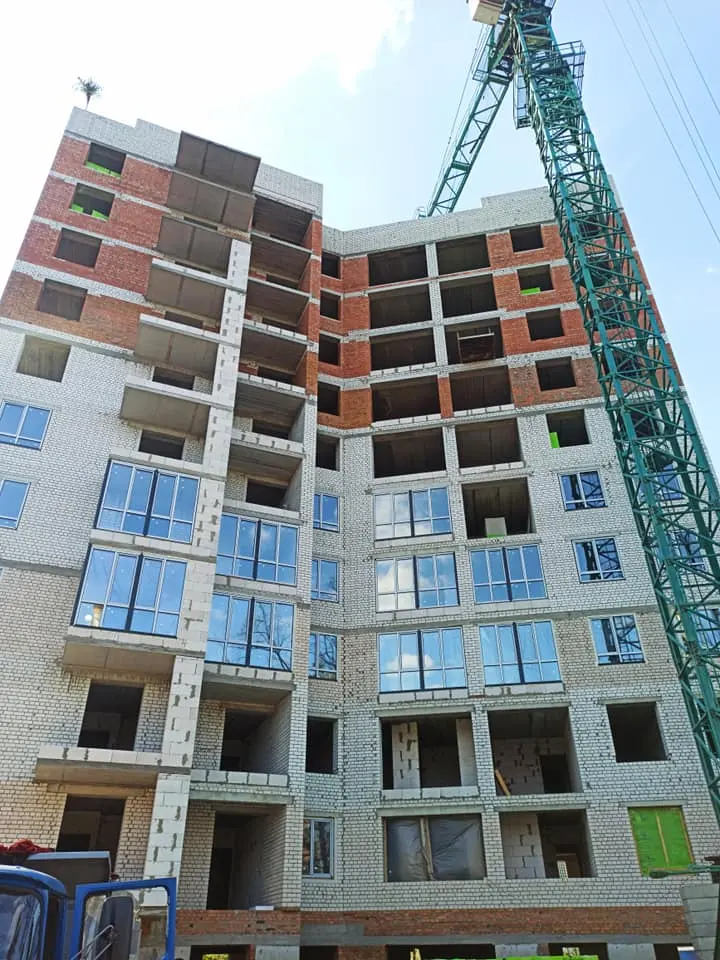

Ход строительства Жилого Комплекса

31.03.2018

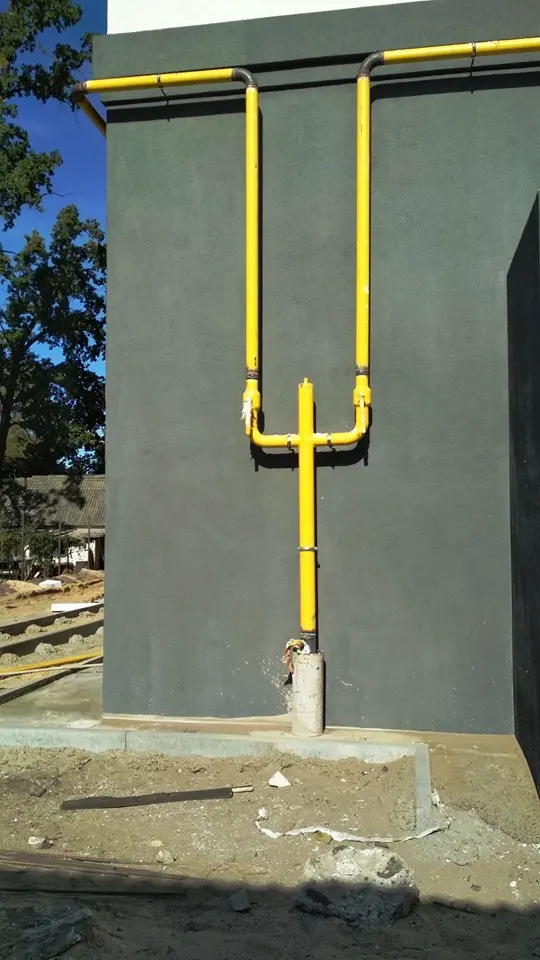

Выполнена разводка системы газоснабжения, установлены счетчики на газ.
Выполнен монтаж перил, завершена кладка плитки на лестничных маршах и на всех этажах.
В квартирах установлены металлические двери с МДФ накладками, двумя замками и качественной фурнитурой.
Установлены металлические двери в кладовые помещения.

Выполнен монтаж лифтового оборудования.

NE
Nelli18551 повід. · з 2016
16 серпня 2018 р.

Ход строительства Жилого Комплекса

04.08.2018

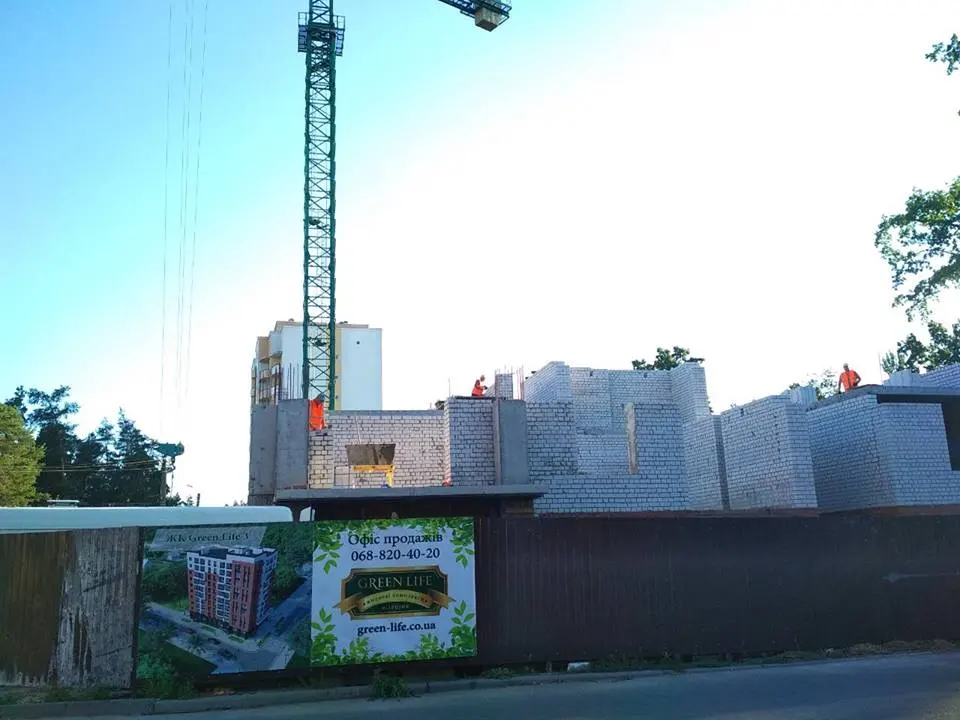

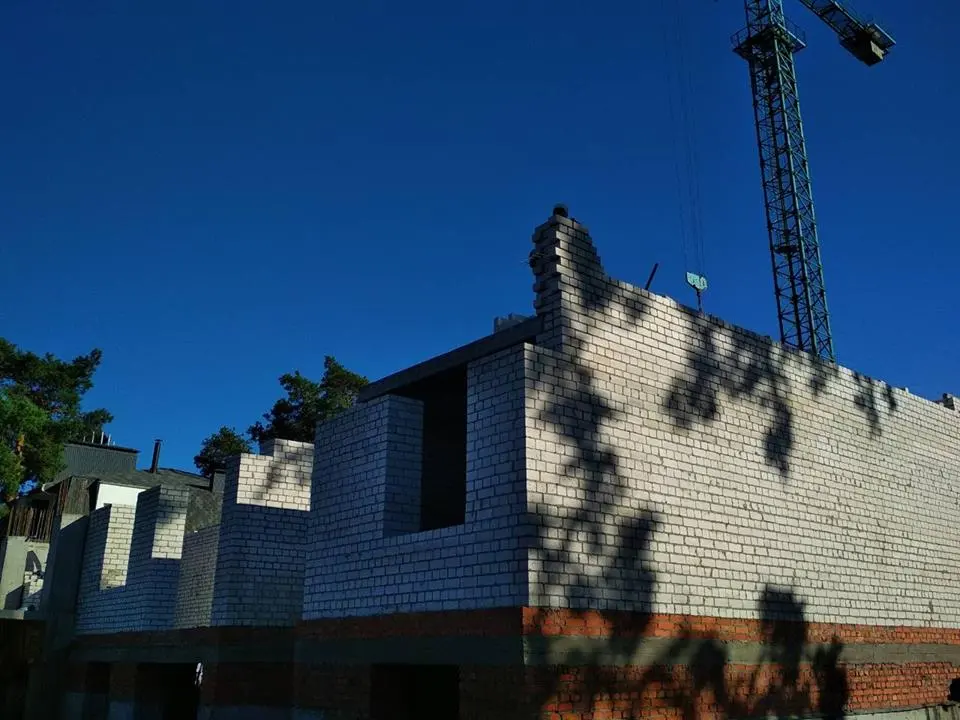

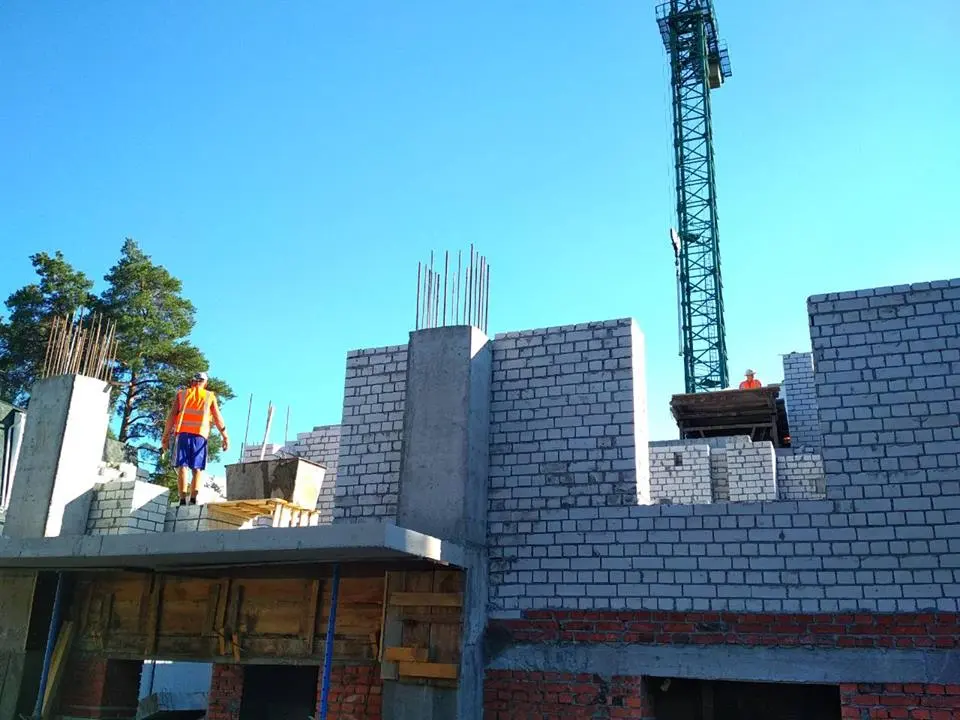

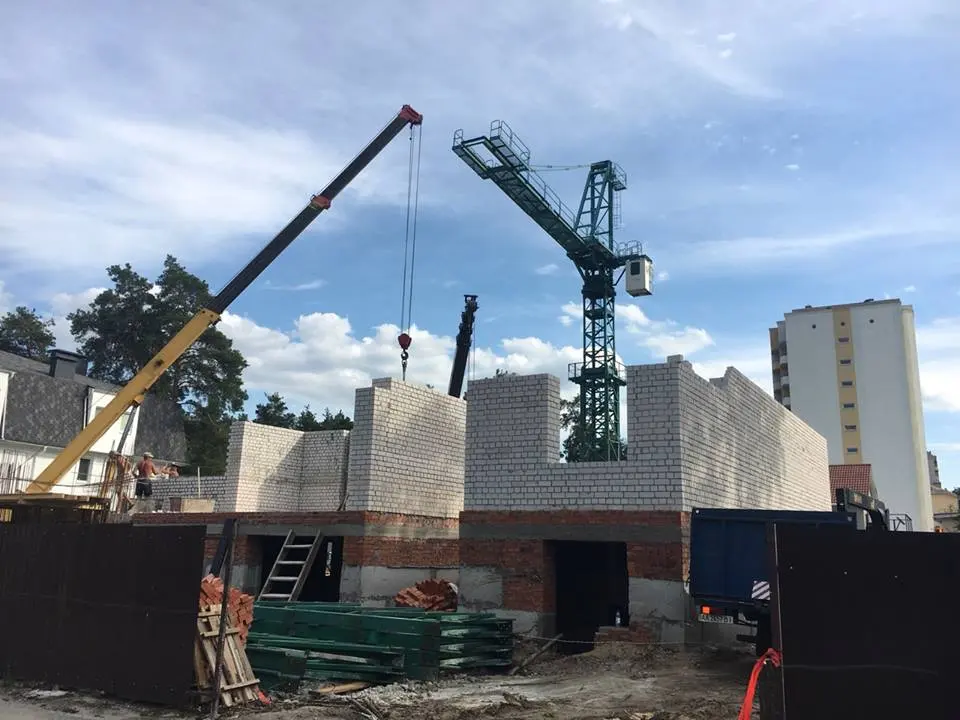

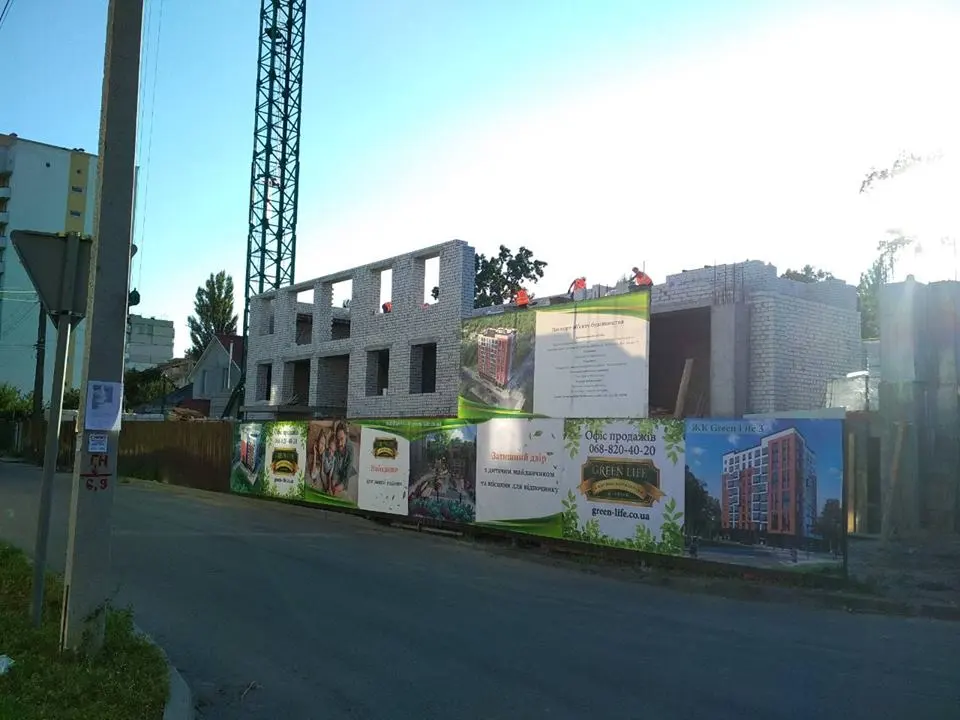

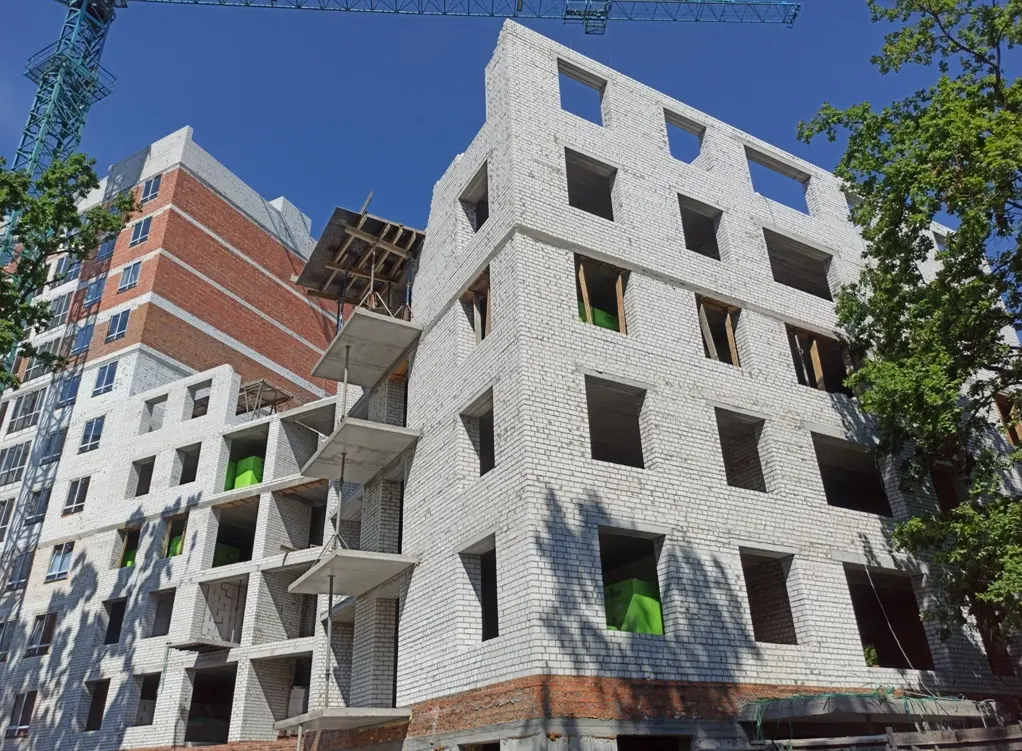

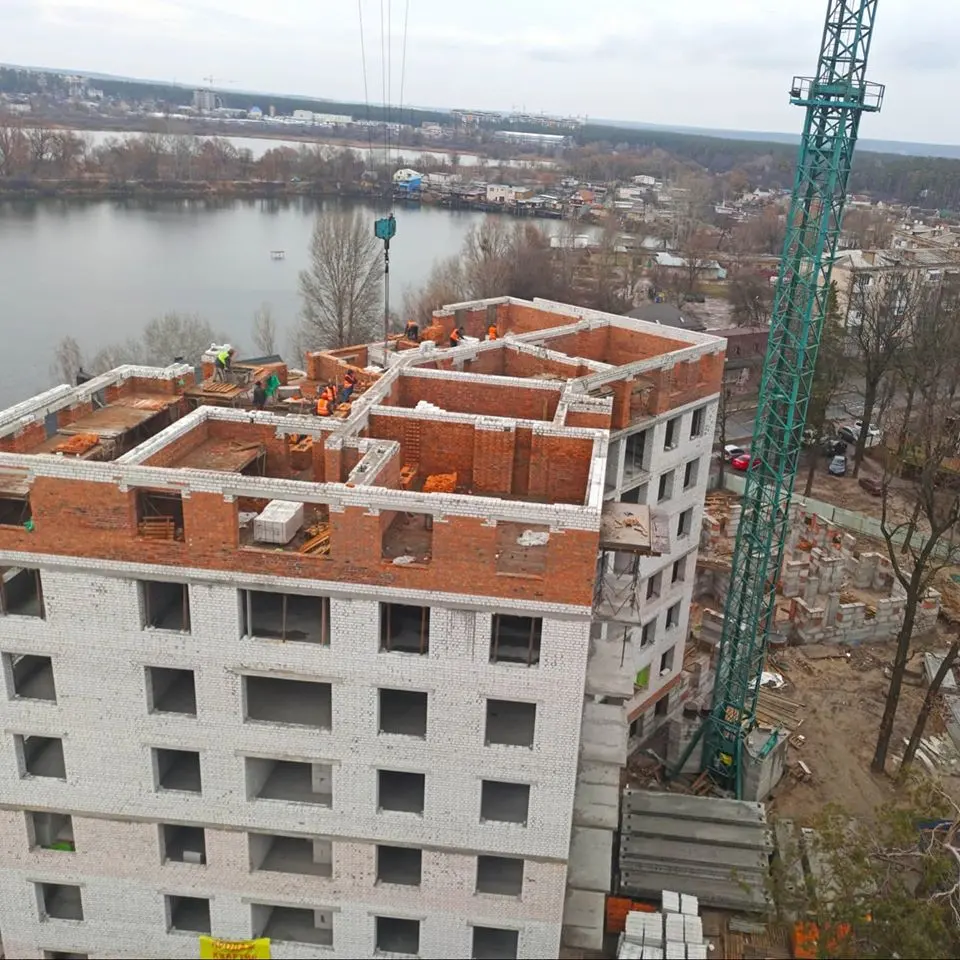

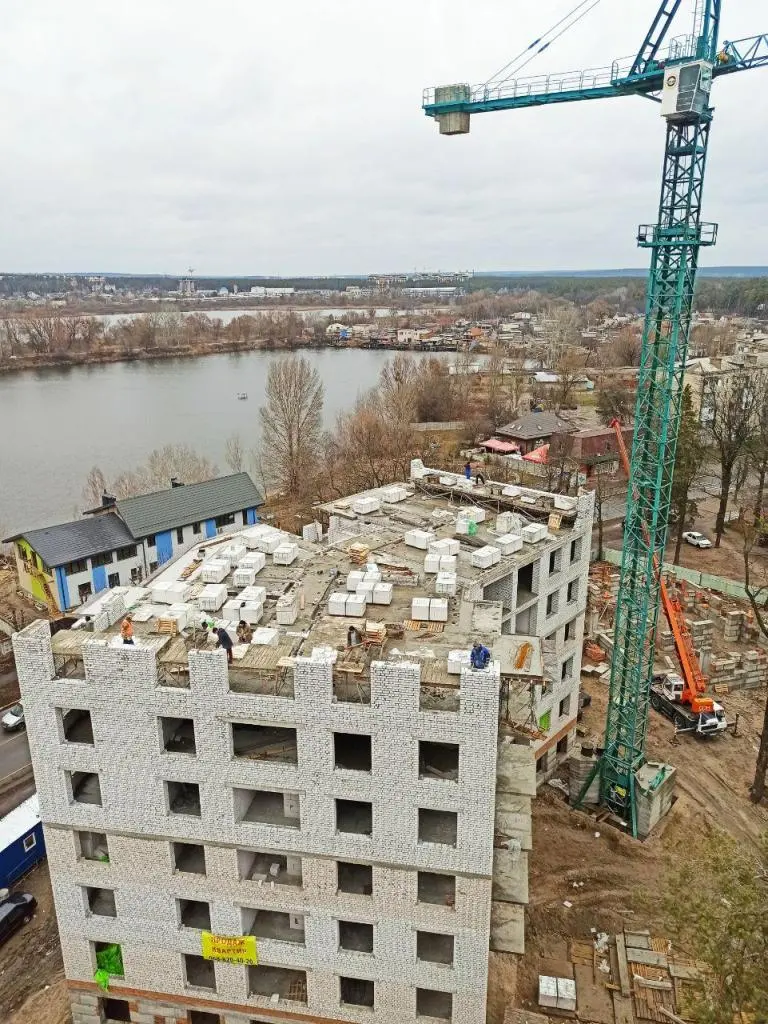

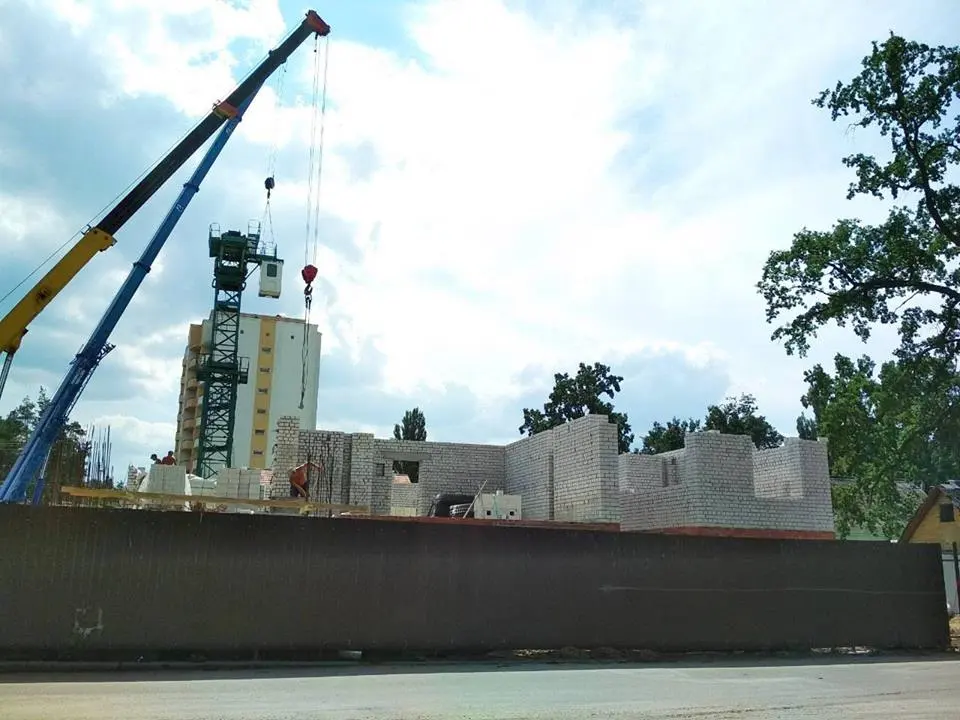

Полным ходом идет строительство 1 этажа, установлен башенный кран.

GR
Greenlifer31 повід. · з 2018
5 листопада 2018 р.

Nelli: 31.03.2018
Выполнена разводка системы газоснабжения, установлены счетчики на газ.
Выполнен монтаж перил, завершена кладка плитки на лестничных маршах и на всех этажах.
В квартирах установлены металлические двери с МДФ накладками, двумя замками и качественной фурнитурой.
Установлены металлические двери в кладовые помещения.
Выполнен монтаж лифтового оборудования.

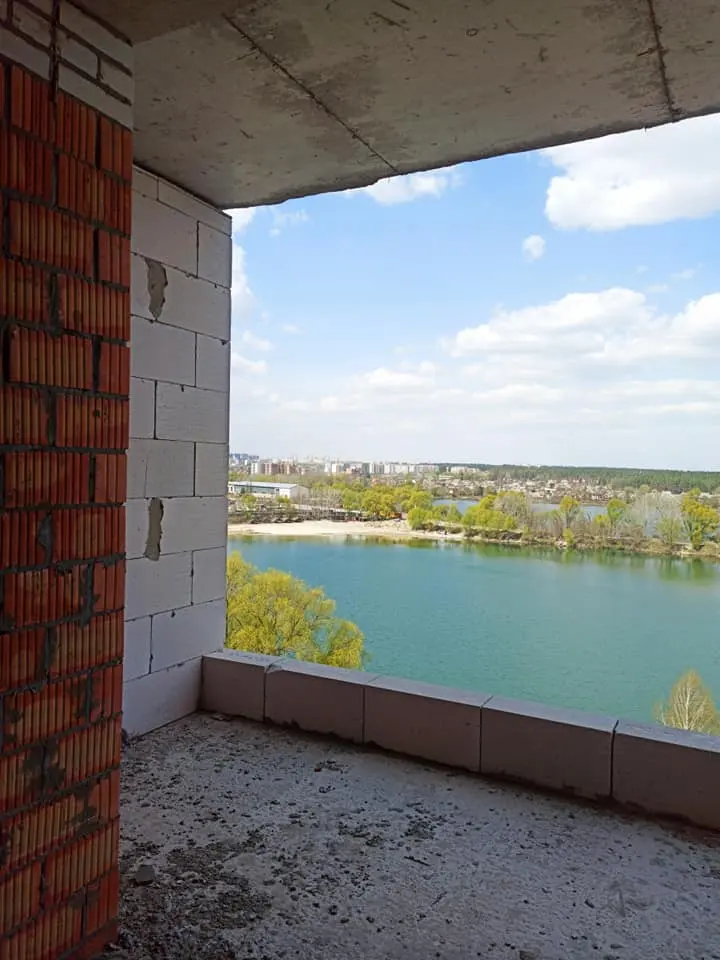

Ага, а на фото через 4 месяца "идет строительство 1 этажа". Видимо, "монтаж лифтового оборудования" и "кладка плитки на лестничных маршах и на всех этажах" была выполнена невидимым способом прямо в воздухе еще на этапе закладки фундамента. Как можно настолько беззастенчиво врать ? Еще одно вранье: "дом с видом на озеро". На самом деле вид на озеро для 8-ми этажей Green Life-3 будет перекрыт строящимся напротив ЖК "White House", поэтому в рекламе нужно писать: "дом с видом на кусочек озера", в просвете между домами.

NE
Nelli18551 повід. · з 2016
9 серпня 2019 р.

Ход строительства Жилого Комплекса

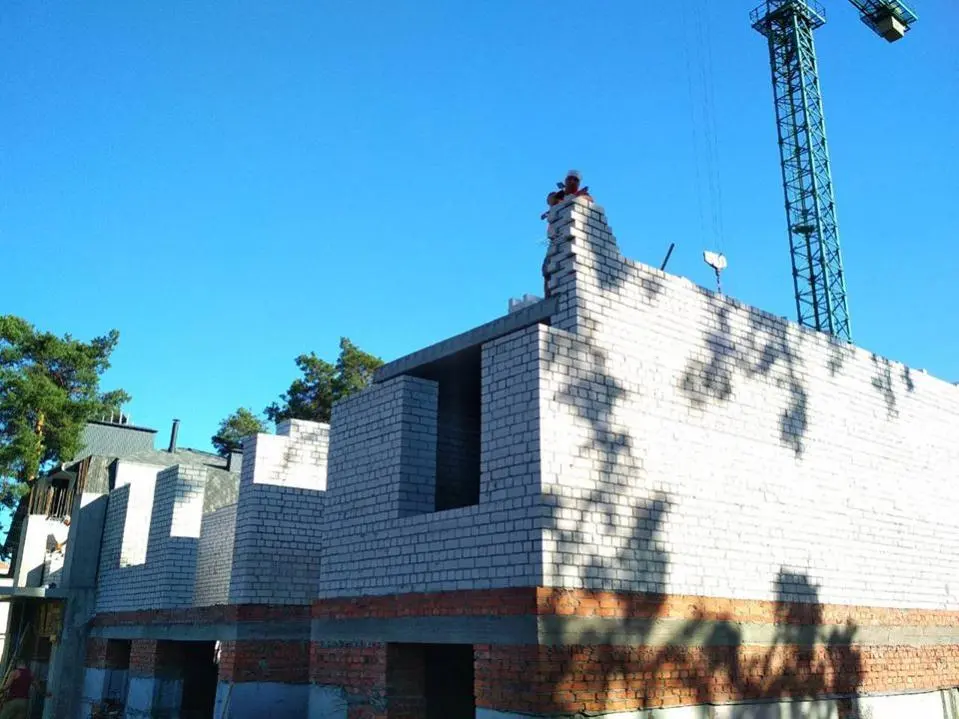

03.08.2019
Представляем Вам свежий фотоотчет по Жилого Комплекса Green Life 3.
Завершаем фасадные работы.
В квартиры заведены все коммуникации (вода, электрика, газ)

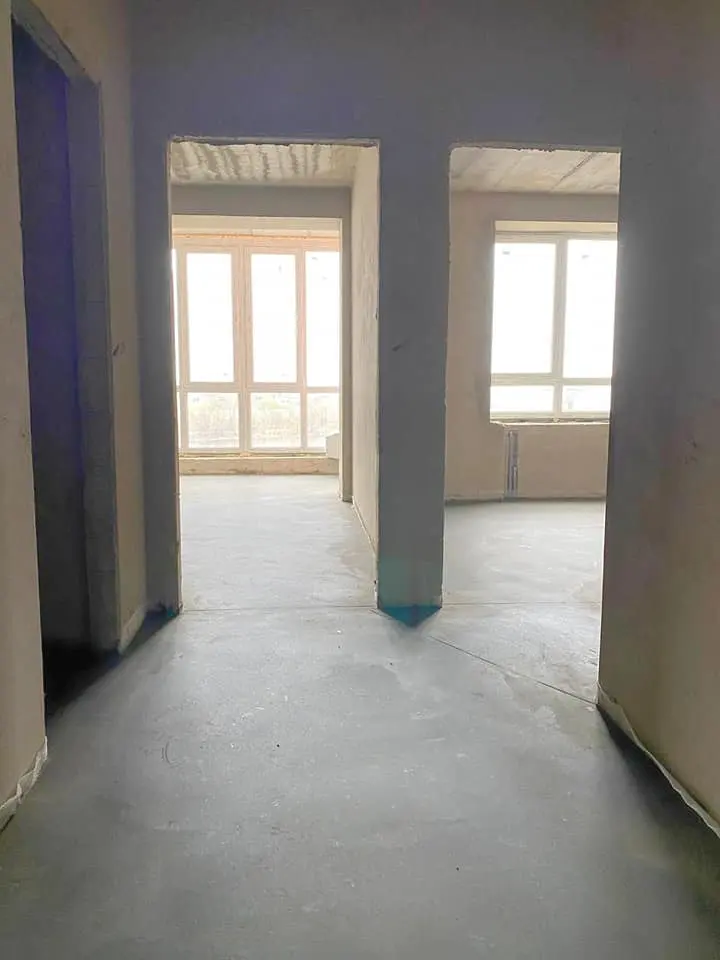

Начата отделка квартир под чистовую.
Выполнена стяжка пола с 5 по 10 этаж и в цокольных помещениях.
Вчера доставили лифтовое оборудование, скоро начинаем монтаж.

NE
Nelli18551 повід. · з 2016
3 жовтня 2019 р.

Ход строительства Жилого Комплекса
02.10.2019

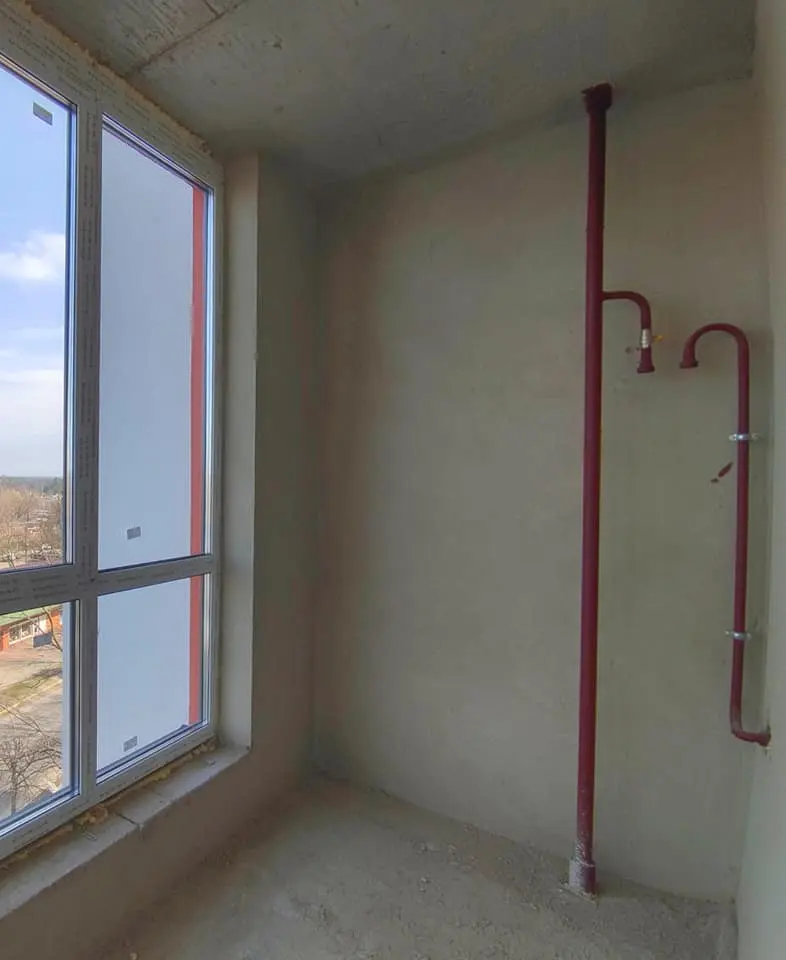

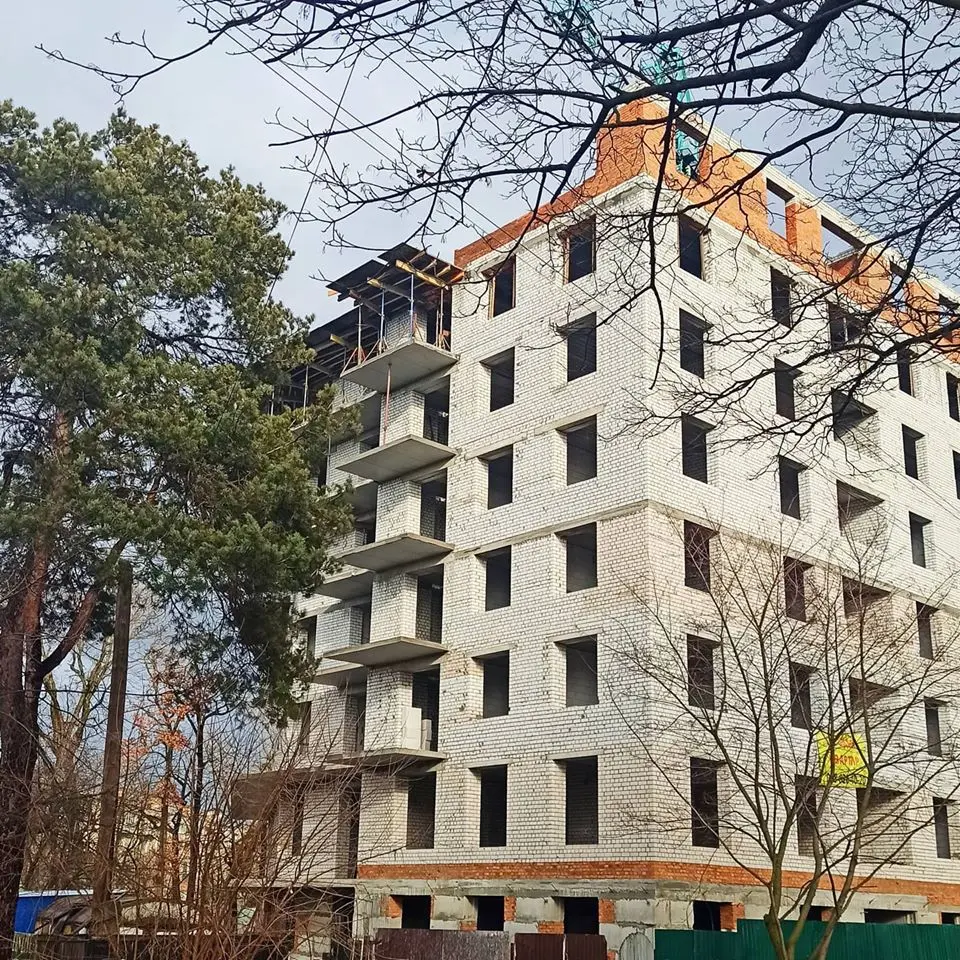

?Установлена ГРП, смонтирована система газоснабжения.
?В доме установлены перила.
? Проводим отделочные работы внутри дома:
?кладка плитки выполнена 10-4 этаж
?отделка стен под чистовую 10-6 этаж
?Завершаем монтаж лифтового оборудования, на этажах установлены двери.
?Идет подготовка придомовой территории к благоустройству.

NE
Nelli18551 повід. · з 2016
16 березня 2020 р.

Ход строительства Жилого Комплекса
27.02.2020

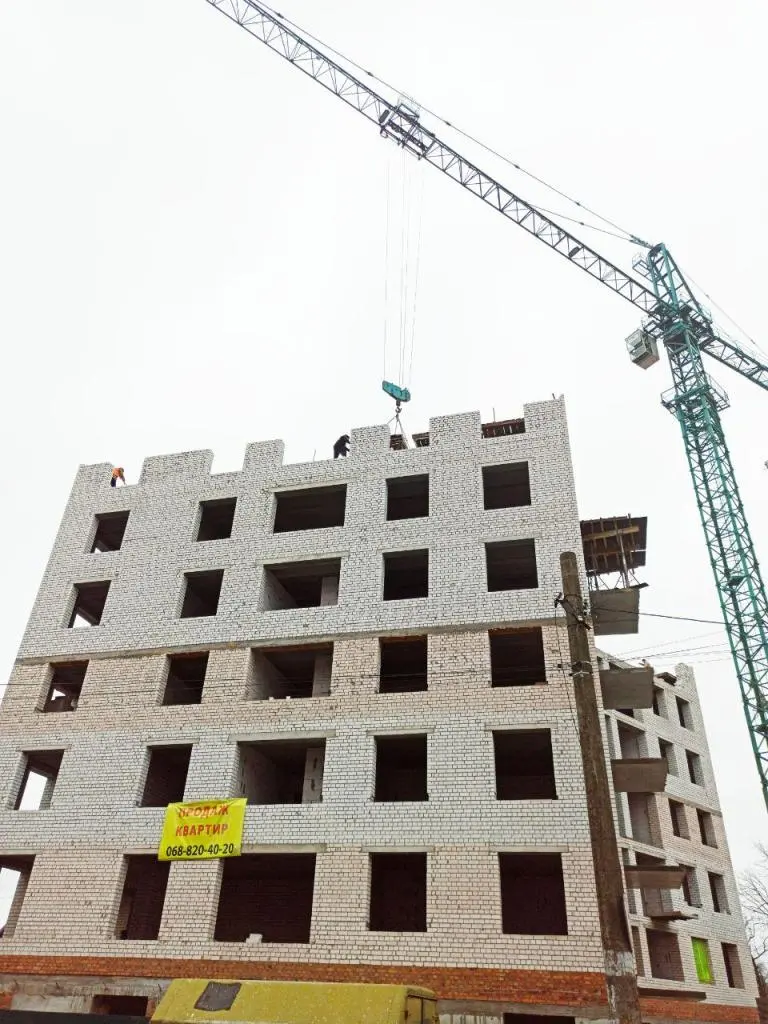

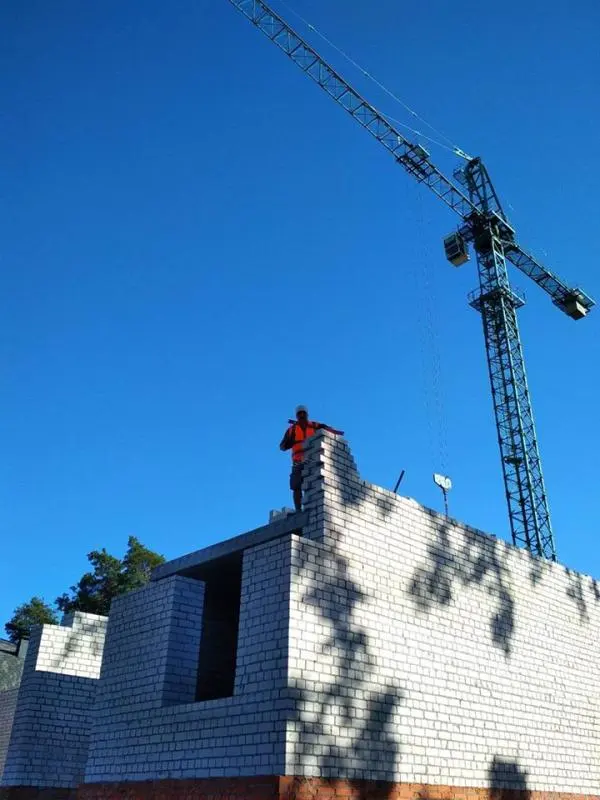

2️⃣ Очередь- завершаем кладку 7 этажа.
3️⃣ Очередь - завершили монолитные работы по цокольному этажу.

NE
Nelli18551 повід. · з 2016
5 травня 2020 р.

Ход строительства Жилого Комплекса
30.04.2020
2️⃣ Очередь.
?Завершили кладку кирпича.

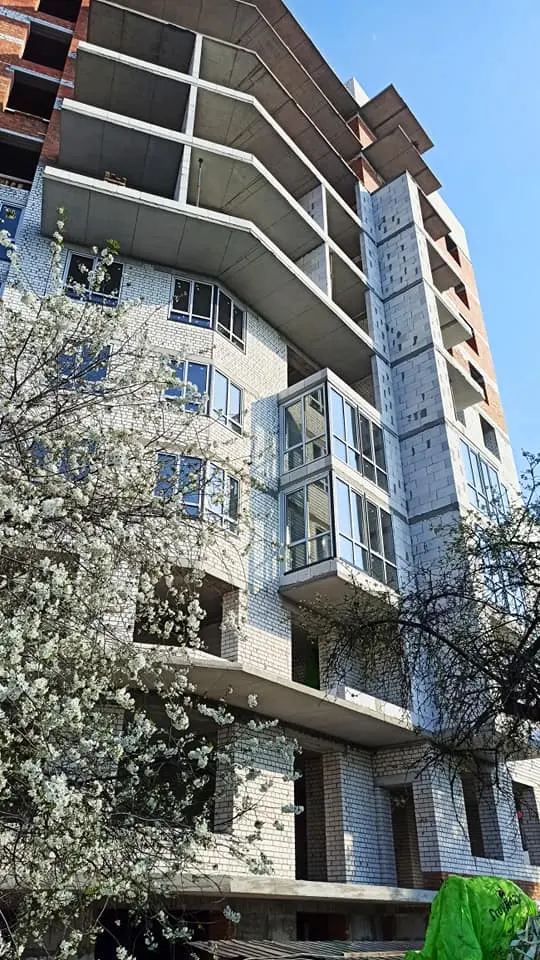

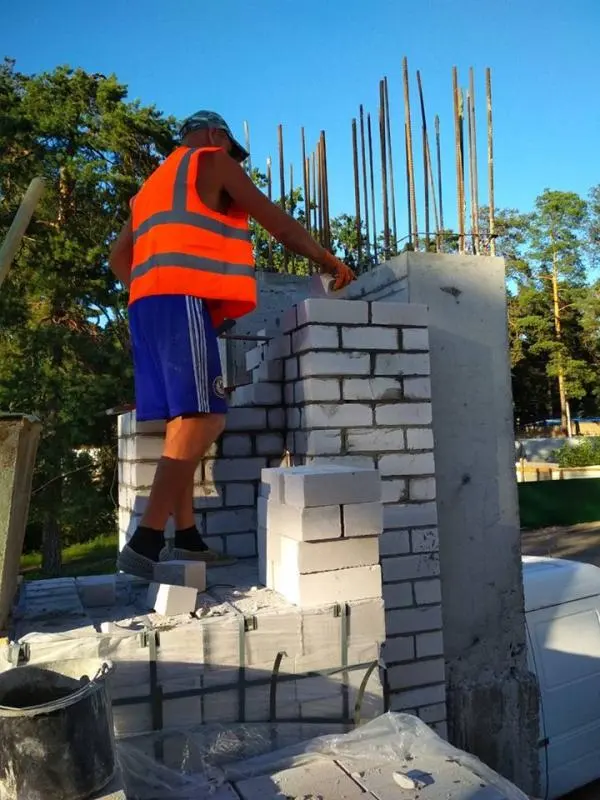

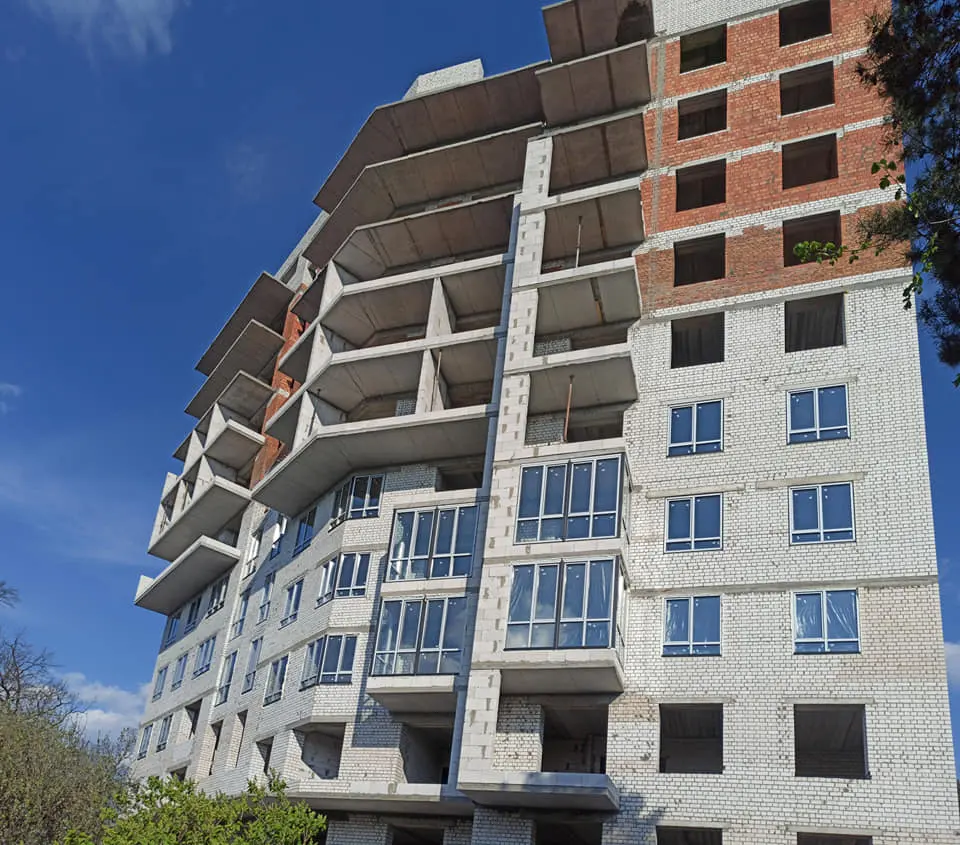

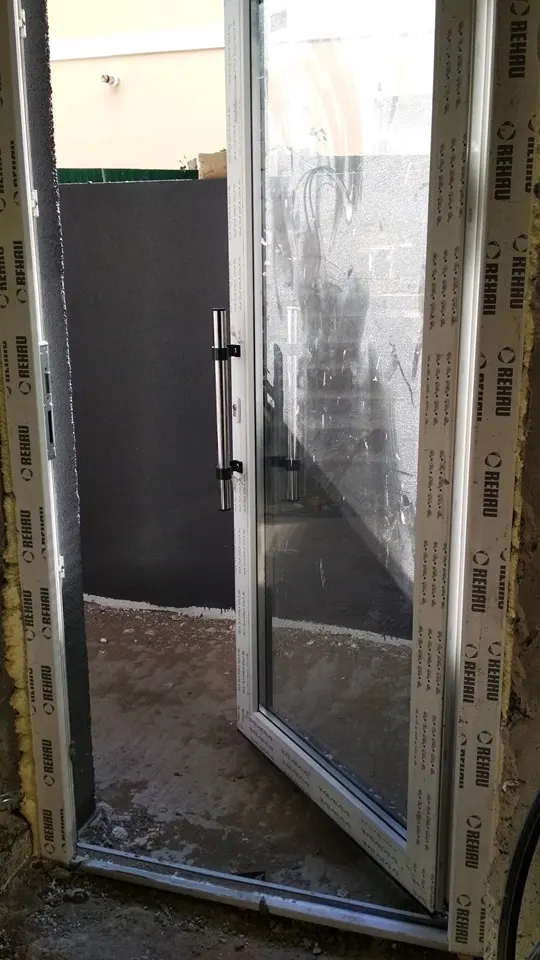

? Ведём установку премиальных пластиковых окон Rehau с ламинированным фасадом. Уже установлены на 3, 4, 5 этажах.
? Начали штукатурные работы.

3️⃣ Очередь.

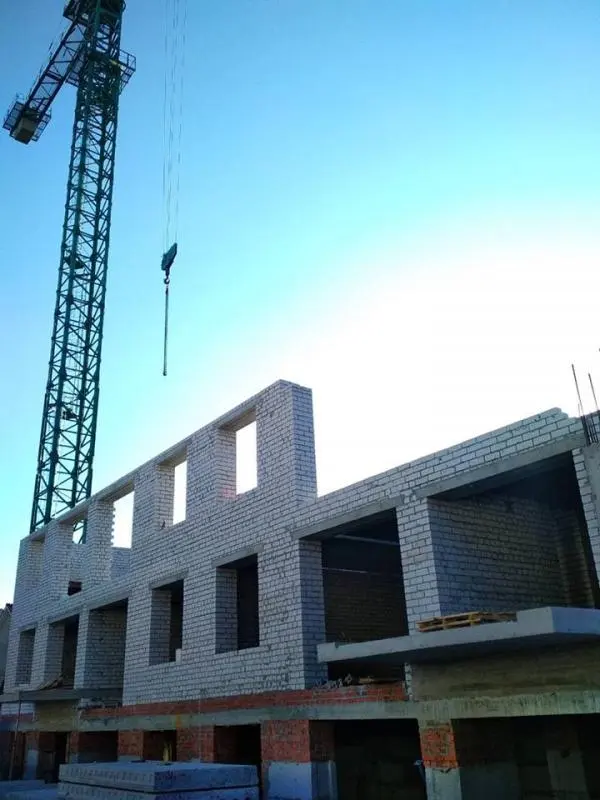

? Ведем работы по обустройству монолитных перекрытий.

NE
Nelli18551 повід. · з 2016
25 січня 2021 р.

Ход строительства Жилого Комплекса

28.12.2020
⠀ 3 черга⠀

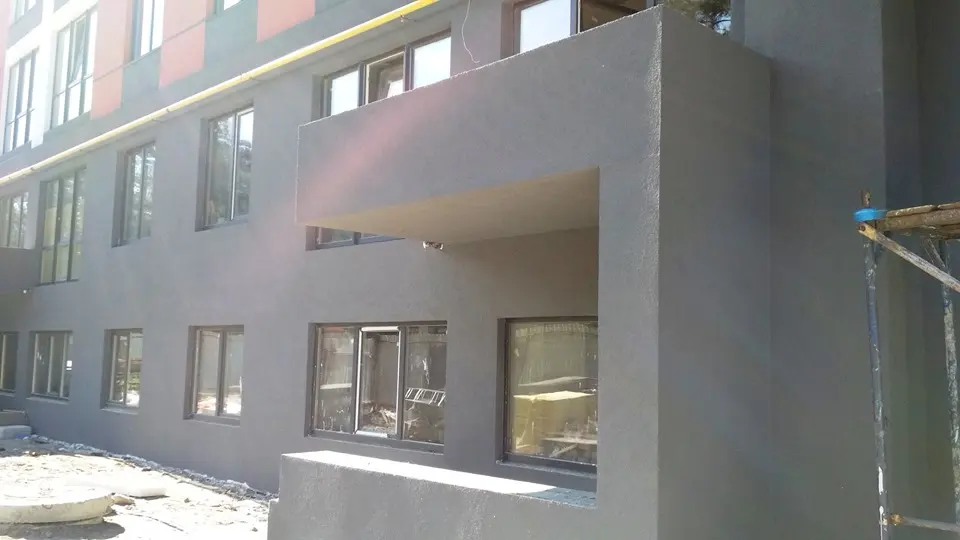

Зевершили утеплення фасадів, з боку Гостомельського шоссе фасад пофарбовано.
Встановлені вікна.⠀
Зроблена гідроізоляція даху.⠀
Продовжуємо прокладання електричних мереж, водопостачання та водовідведення по поверхах.
Ведемо облаштування віконних та парапетних відливів.
Всі оздоблювальні роботи припинено, поки температурний режим не буде відповідати технологічним вимогам.
2 черга⠀
Розпочали монтаж внутрішнього газопроводу, розводка в квартирах.
Демонтували будівельний кран та ведемо розчищення прибудинкової території для подальшого благоустрою.

NE
Nelli18551 повід. · з 2016
25 січня 2021 р.

Ход строительства Жилого Комплекса
12.01.2021

NE
Nelli18551 повід. · з 2016
30 квітня 2021 р.

Ход строительства Жилого Комплекса
19.04.2021
2 черга

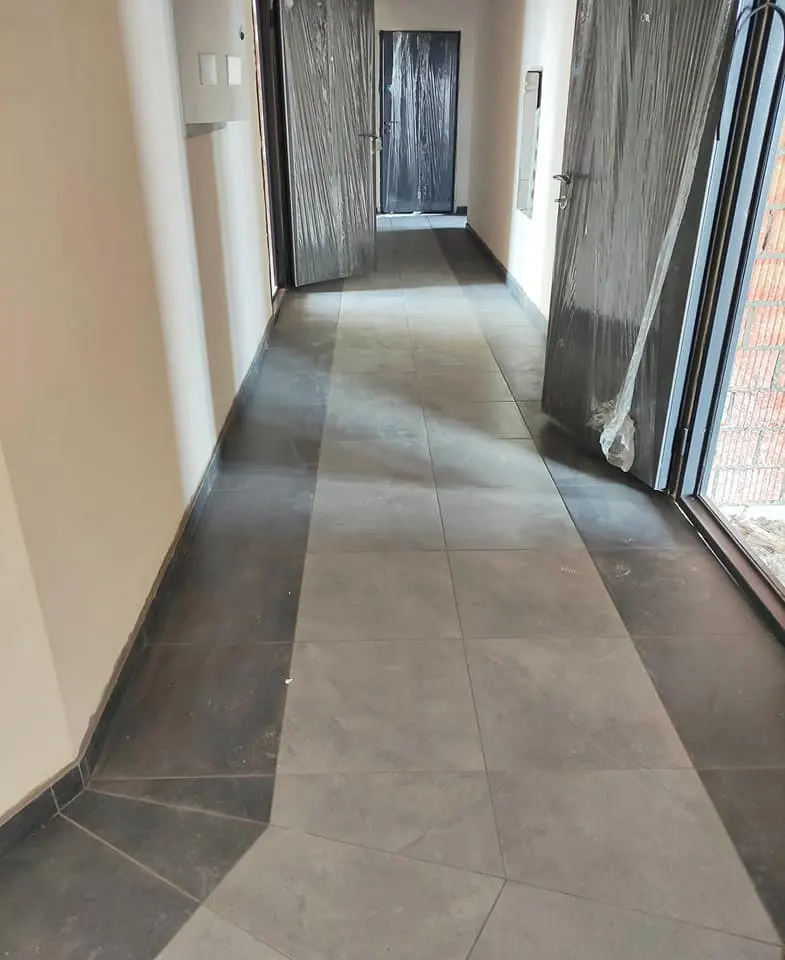

Ведемо оздоблення під'їзду, укладаємо плитку.
Виконали установку дверей в квартири.
Почали монтаж лифтового обладнання.
Встановили перила на сходах до комерційних приміщень.
3 черга

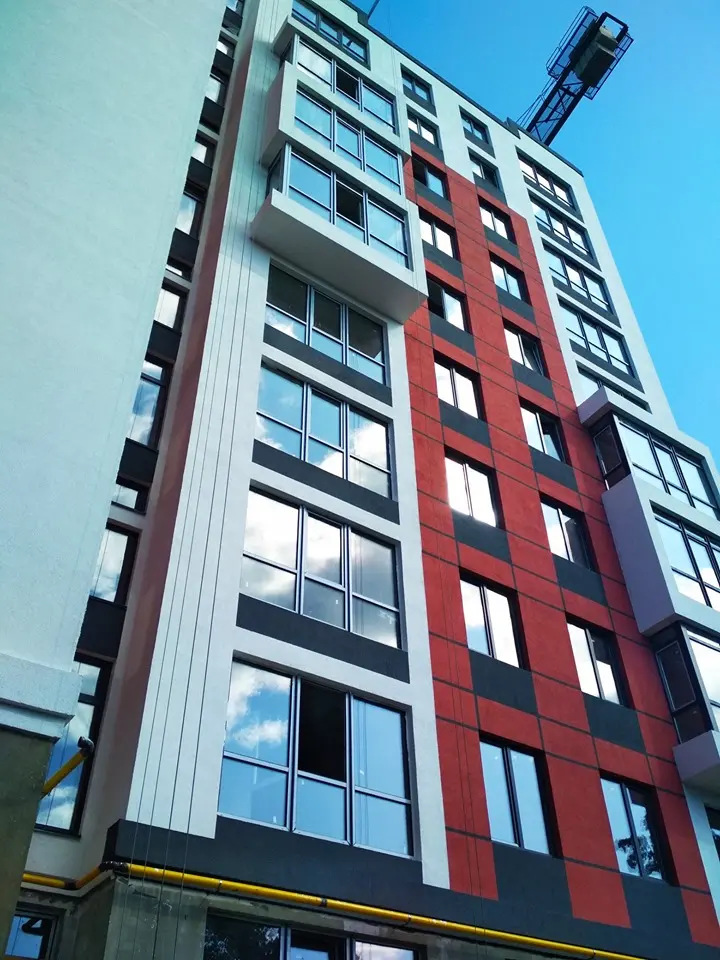

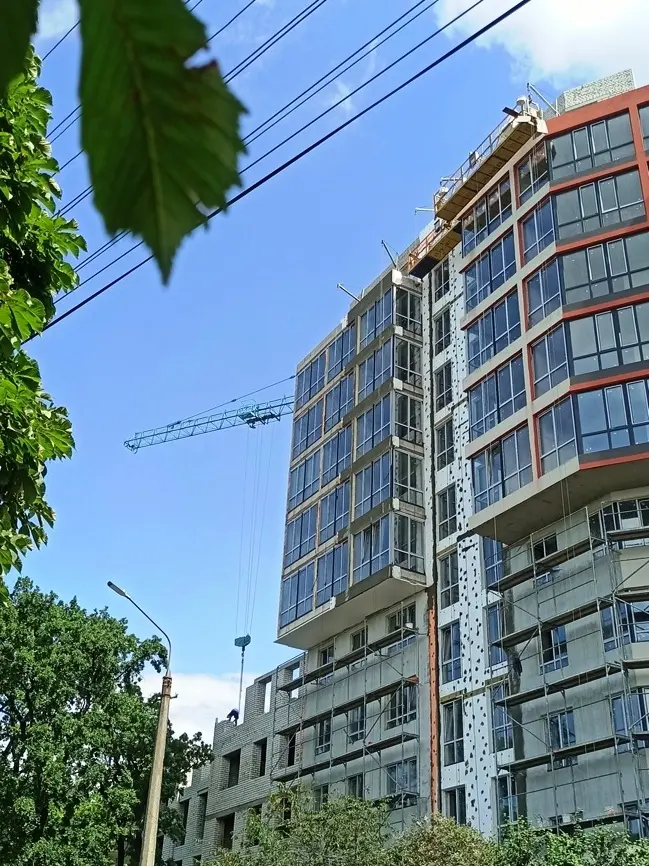

Завершуємо фасадні роботи.
Почали залиття стяжки.
Штукатурні роботи на 9-10 поверхах.
Газопостачання та інші комунікації розведено по всіх квартирах.
Продовжуємо приєднання будинку до міських мереж

NE
Nelli18551 повід. · з 2016
13 червня 2021 р.

Ход строительства Жилого Комплекса
11.06.2021
2 черга
Завершуємо чистове

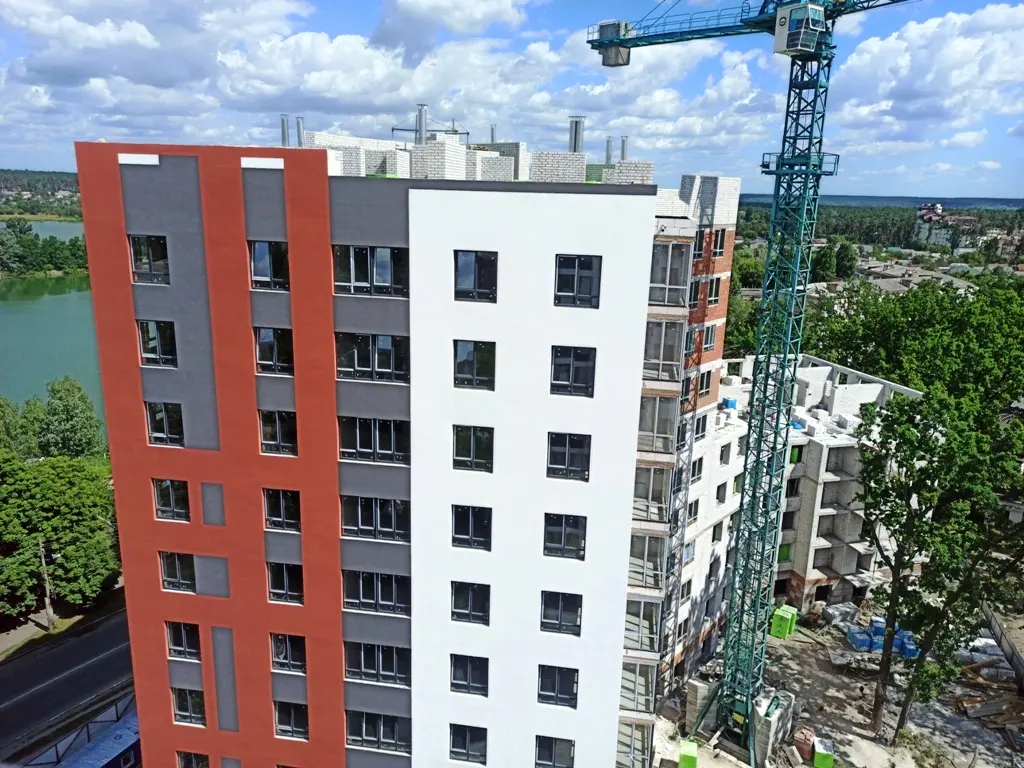

оздоблення місць загального користування. З 1 по 10 поверх виконали кладку керамограніту на підлогу та оздоблення стін декоративною штукатуркою.
Ведемо оздоблення вхідної групи.
Завершили монтаж ліфтового обладнання.
Ведемо монтаж радіаторів опалення.
Почали монтаж газовых лічильників.
Завершуємо оздоблення фасадів комерційних приміщень.
3 черга
Завершуємо залиття стяжки.
Ведемо чистове оздоблення під'їзду.
Почали монтаж ліфтового обладнання.
Виконали утеплення та залиття стяжки на даху.
Завершуємо оздоблення фасадів комерційних приміщень.
Почали благоустрій прибудинкової території.
