Объект: ЖК Модуль

Заявленный ввод в эксплуатацию:

1 дом – 1 кв. 2018
2 дом (3 секция) – 4 кв. 2018

Адрес: Киевская обл., г. Буча, бул. Бирюкова / ул. Вишневая / ул. Бандеры

Ближайшее метро: "Академгородок" 18,7 км, "Житомирская" 21 км

Ссылки:

::: Сайт проекта

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 12
Этажность: 10
Стены: кирпич
Утепление: минеральная вата
Высота потолков: 2,7 м
Количество квартир: 107 (первая очередь)
Состояние квартиры: с черновой отделкой

NE
Nelli18551 повід. · з 2016
8 березня 2018 р.

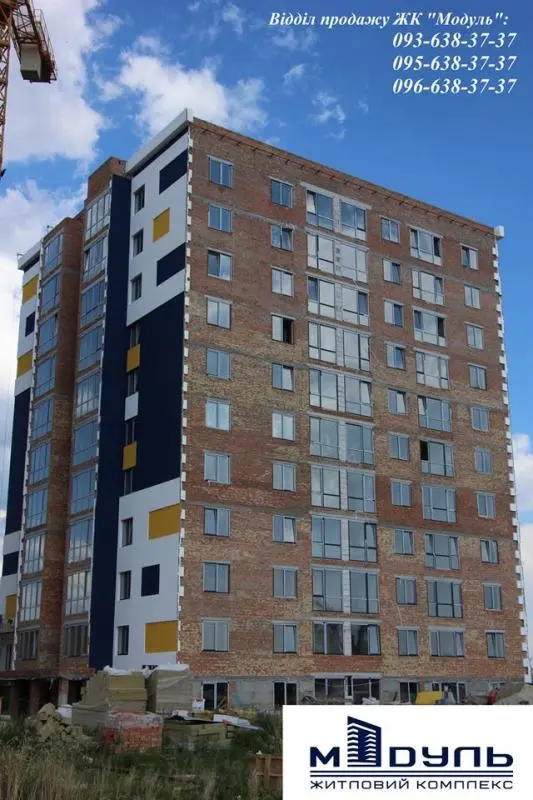

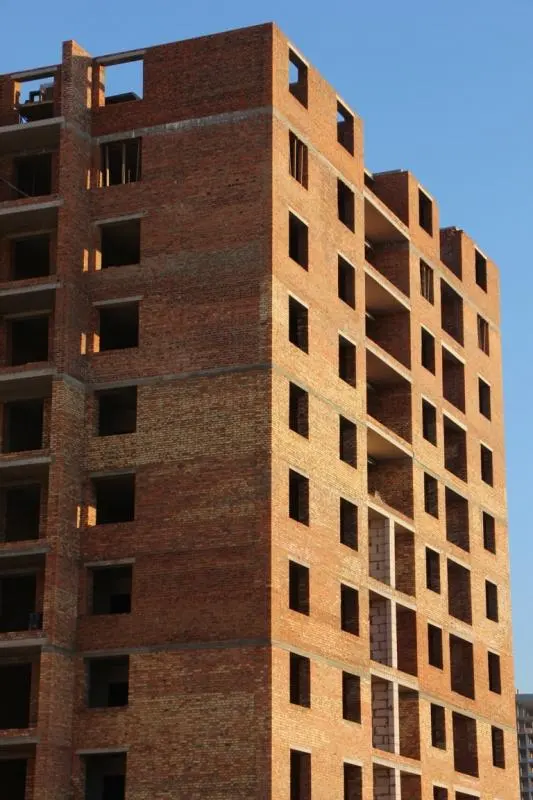

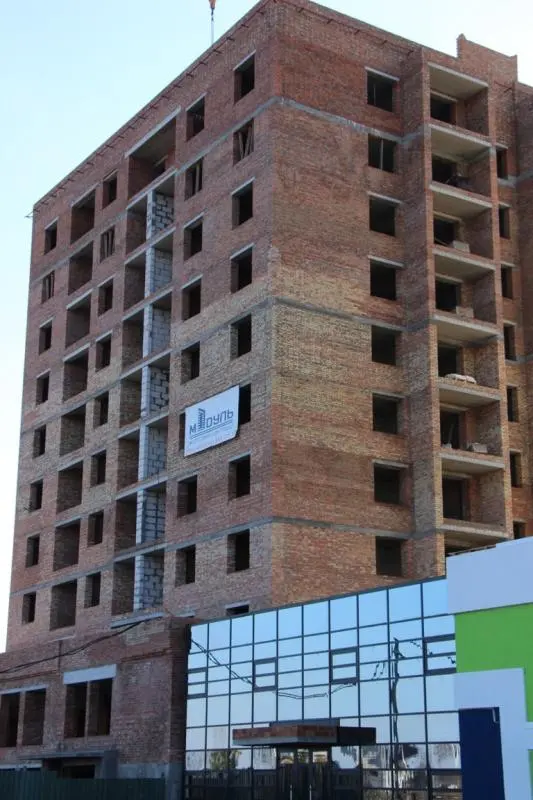

Фото-отчет Жилого Комплекса

16.01.2018

NE
Nelli18551 повід. · з 2016
8 березня 2018 р.

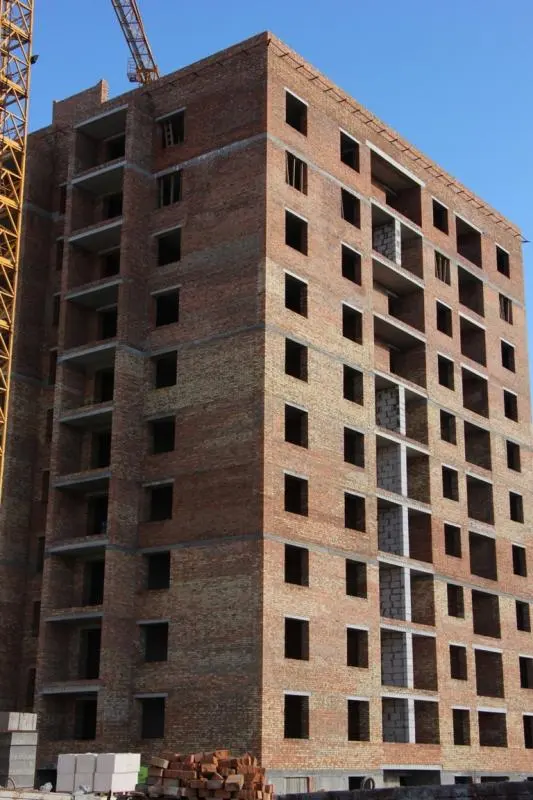

Фото-отчет Жилого Комплекса

06.02.2018

NE
Nelli18551 повід. · з 2016
23 березня 2018 р.

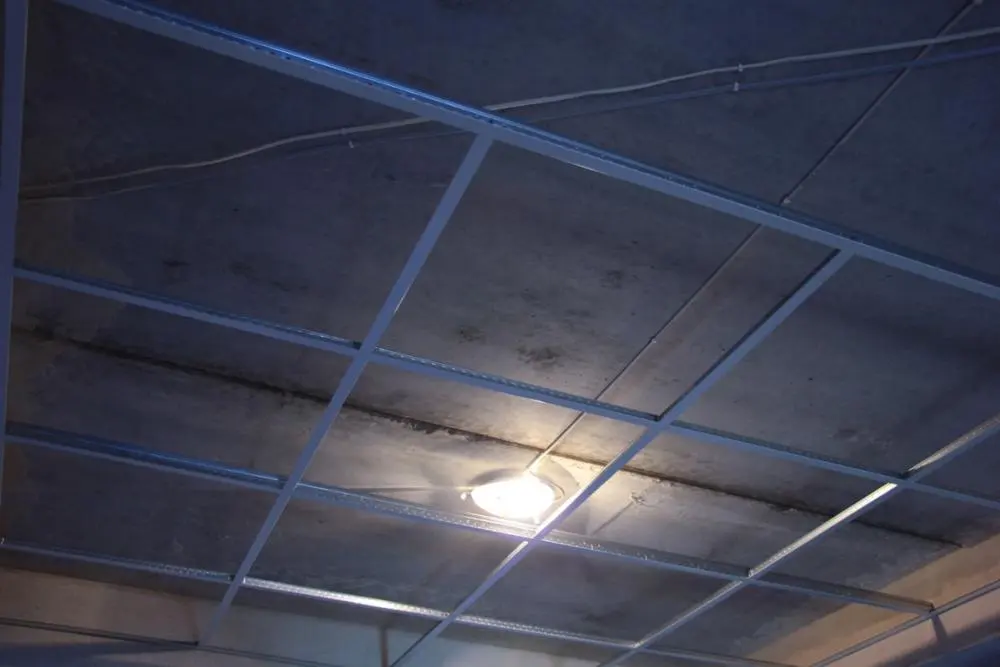

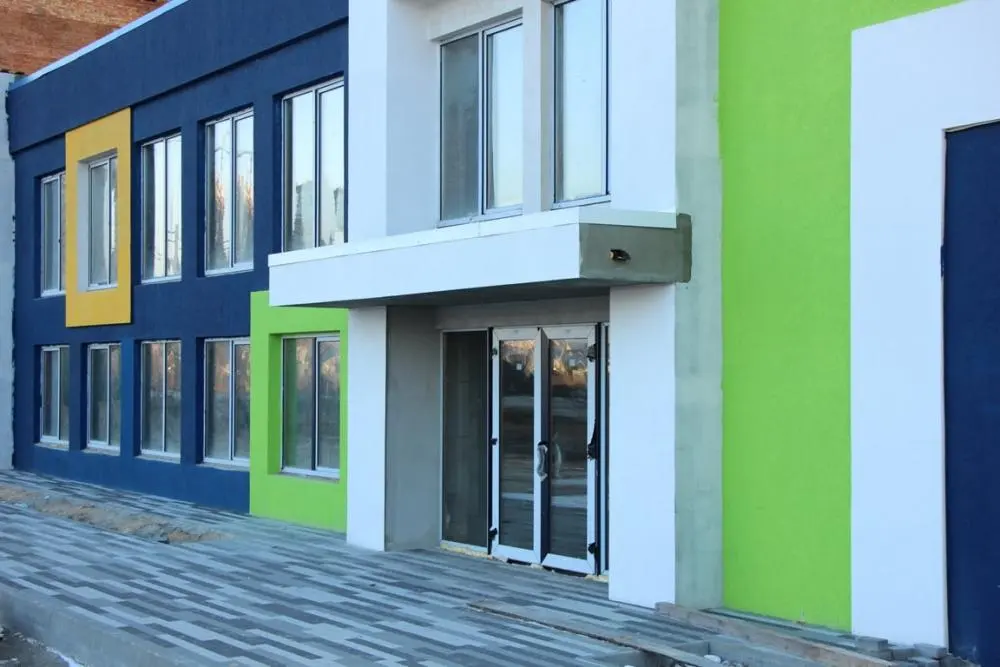

Ход строительства Жилого Комплекса

20.03.2018

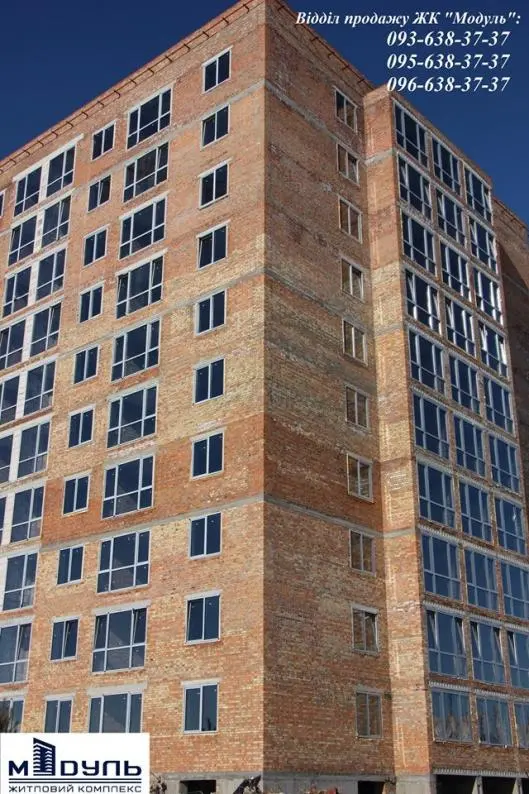

1-й будинок:
- ведуться підготовчі роботи для запуску ліфтового обладнання.
- ведуться підготовчі роботи для завершення оздоблювальних робіт цокольного поверху та благоустрою біля першого будинку.
2-й будинок:

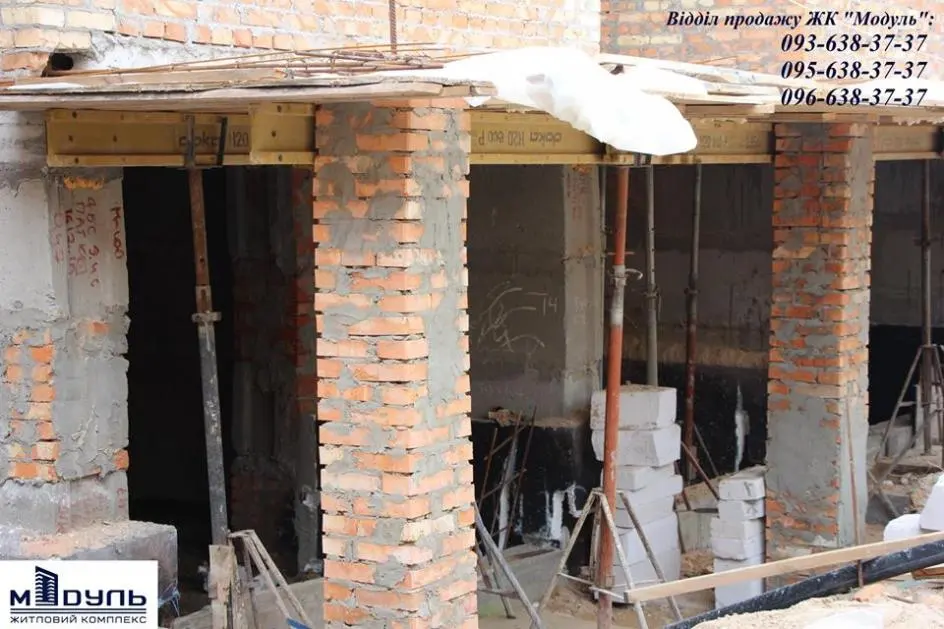

- змонтовано позагребневі плити міжкімнатних перегородок на 7-му та 8-му поверхах,
- встановлено вікна в усіх квартирах з 1-го по 10-й поверх,
- ведуться підготовчі роботи по облаштуванню даху.

NE
Nelli18551 повід. · з 2016
5 квітня 2018 р.

Новости Жилого Комплекса

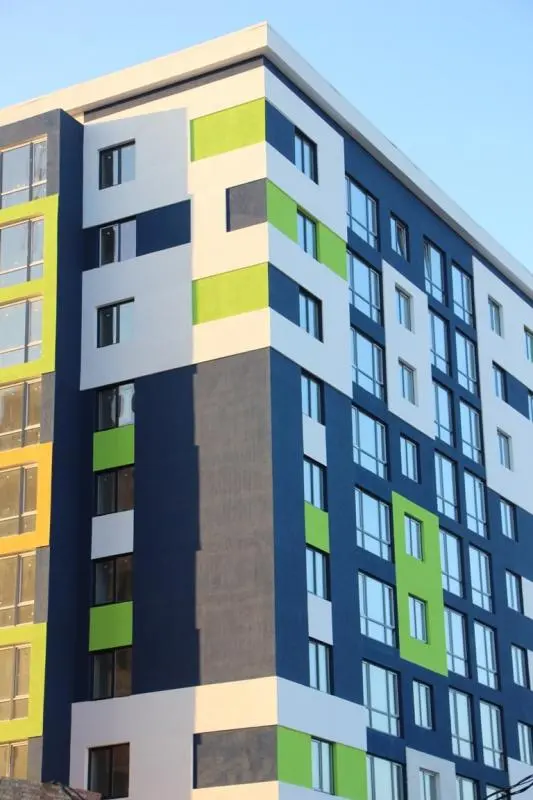

02.04.2018
Квартири з терасою - мрія???
З Жилим Комплексом "Модуль" - це реальність!!!!!
Вже зовсім скоро повітря сповниться весняною свіжістю, і у всіх виникне бажання якомога більше часу проводити на природі.Квартира з терасою - це саме той варіант, який дозволить Вам проводити ранки та вечори на свіжому повітрі, але водночас не виходячи з власної квартири!!!
Близкість до лісу - надає ще більше переваг терасі у вашій квартирі.

NE
Nelli18551 повід. · з 2016
21 квітня 2018 р.

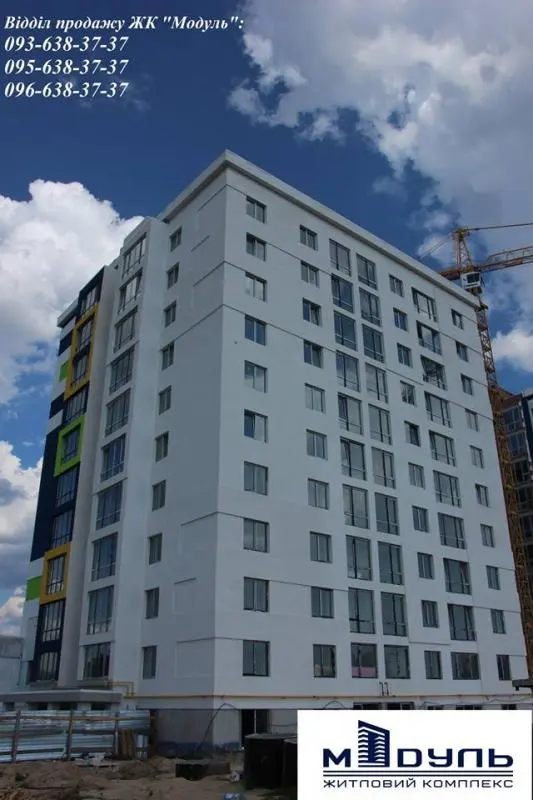

Ход строительства Жилого Комплекса

16.04.2018

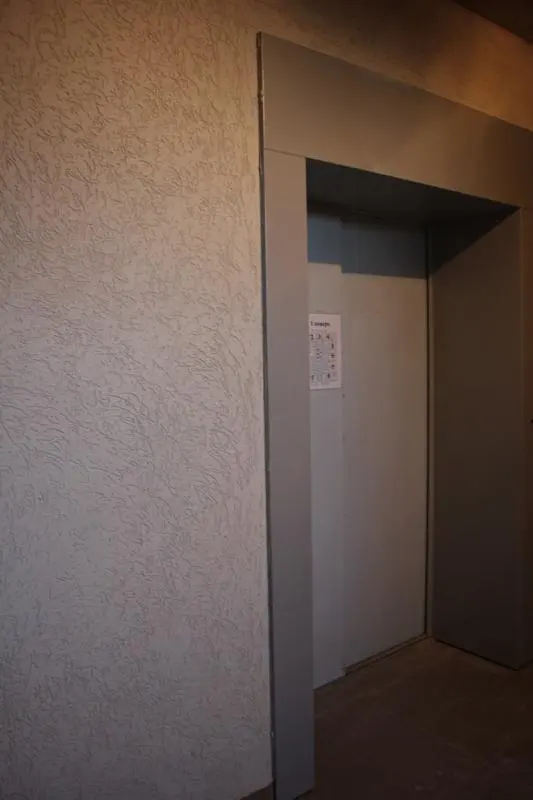

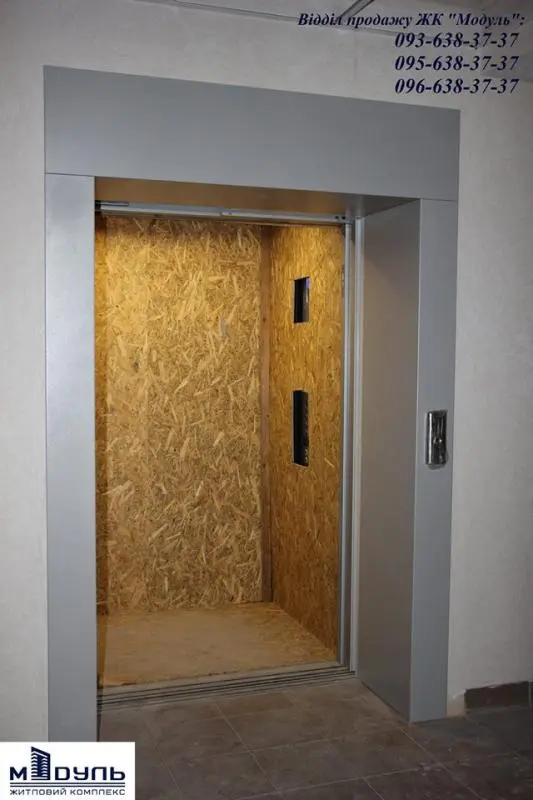

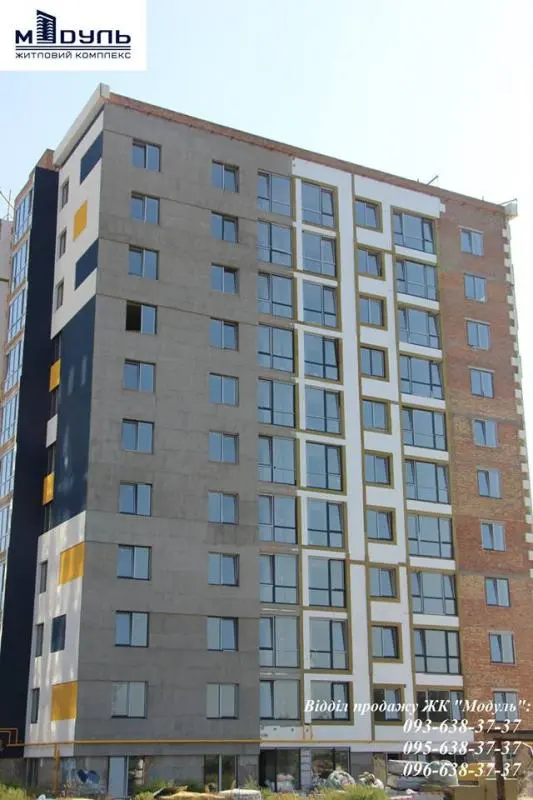

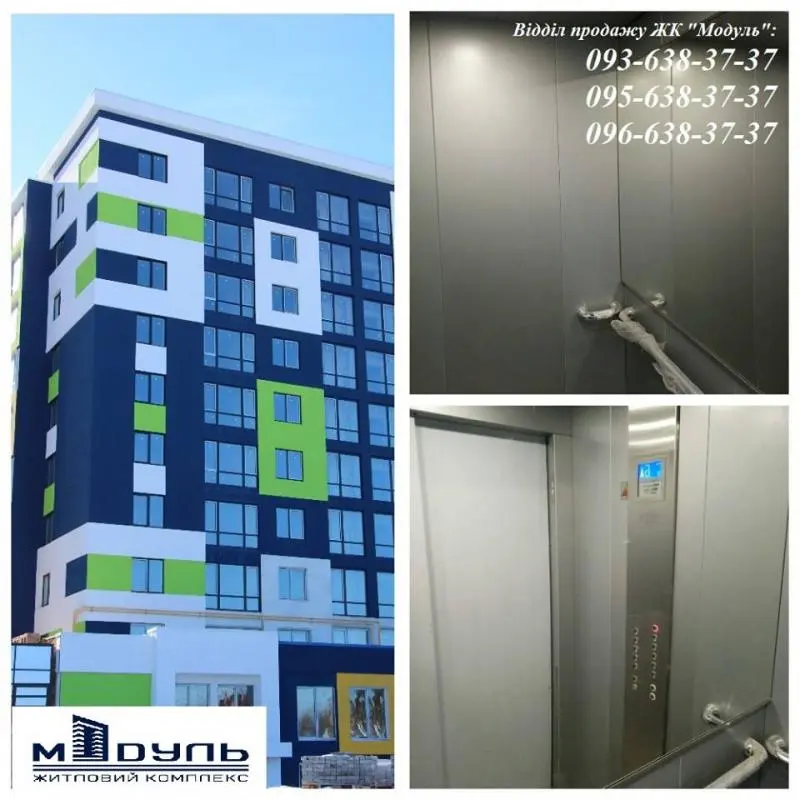

З 16.04.2018 р. відбувся запуск ліфтового обладнання в будинку 1!!!
Для зручного користування інвесторам надано ліфт OTIS, що, в свою чергу, значно полегшить проведення ремонтних робіт.

NE
Nelli18551 повід. · з 2016
21 квітня 2018 р.

Ход строительства Жилого Комплекса

17.04.2018
1-й будинок:
- відбувся запуск ліфтового обладнання!!!
2-й будинок:
- розпочато роботи з облаштування вхідної групи в під'їзд;
- оштукатурено стіни в квартирах на 1-му поверсі;

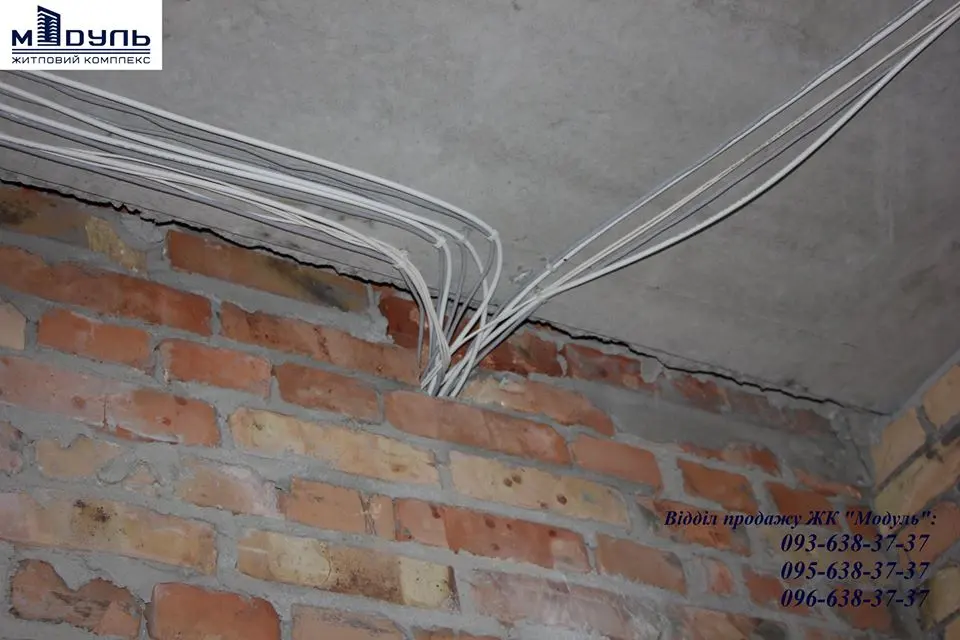

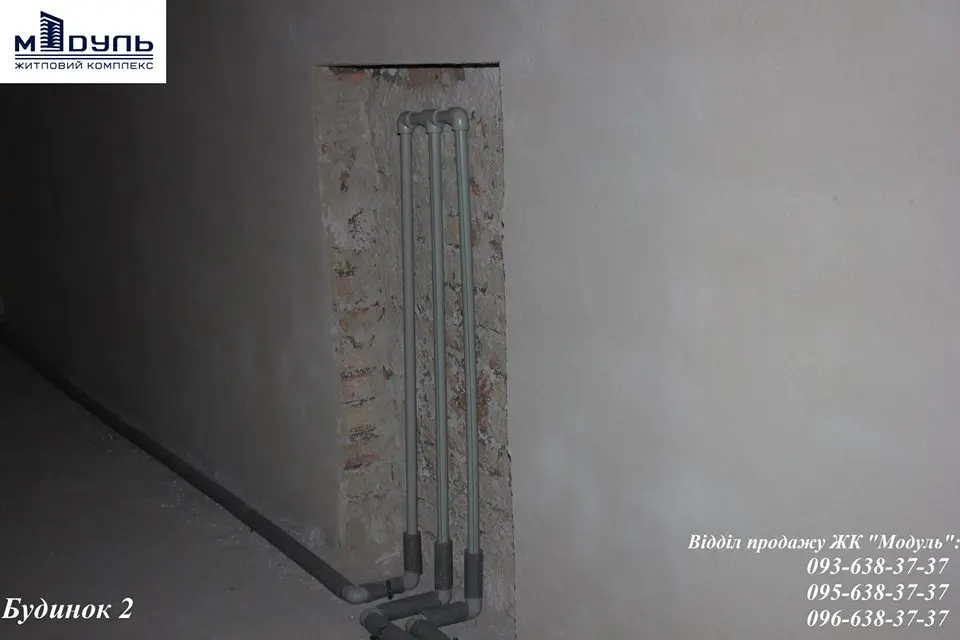

- зроблено розводку, та заведено в квартири кабелі електропостачання, інтернет постачання та домофону;
- проводиться завершальний етап покрівельних робіт з облаштування даху будинку, а також проводяться підготовчі роботи для укладення гідроізоляційного шару руберойду.

NE
Nelli18551 повід. · з 2016
30 травня 2018 р.

Ход строительства Жилого Комплекса

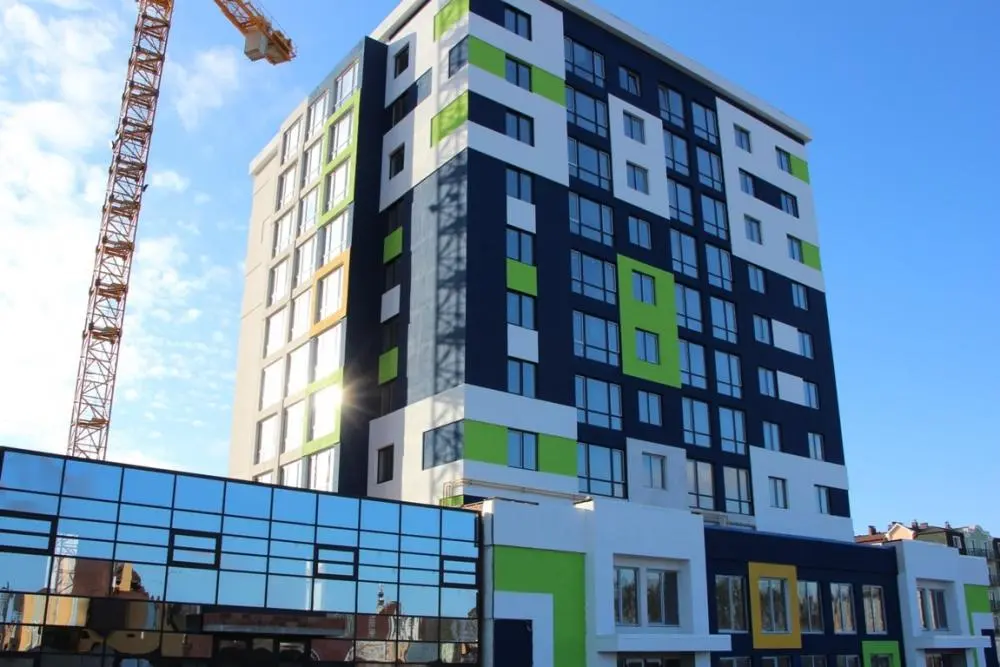

19.05.2018
1-й будинок:
- ведуться роботи з благоустрою території;
- покладено плитку в цокольному поверсі будинку.
2-й будинок:
- оштукатурено стіни в квартирах та місцях загального користування на 1-му, 2-му та 10-му поверхах;
- виконані роботи з розведення систем водопостачання, опалення та каналізації з 1-го по 2-й поверх;
- зроблено розводку електрики в місцях загального користування;

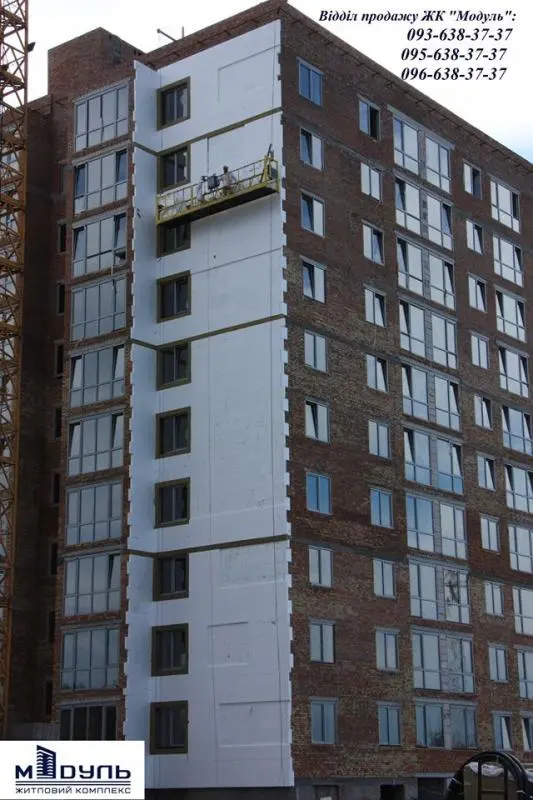

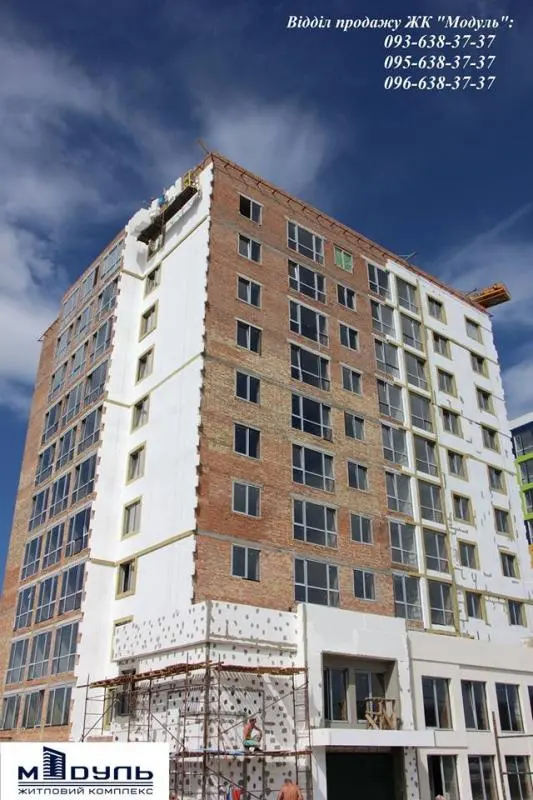

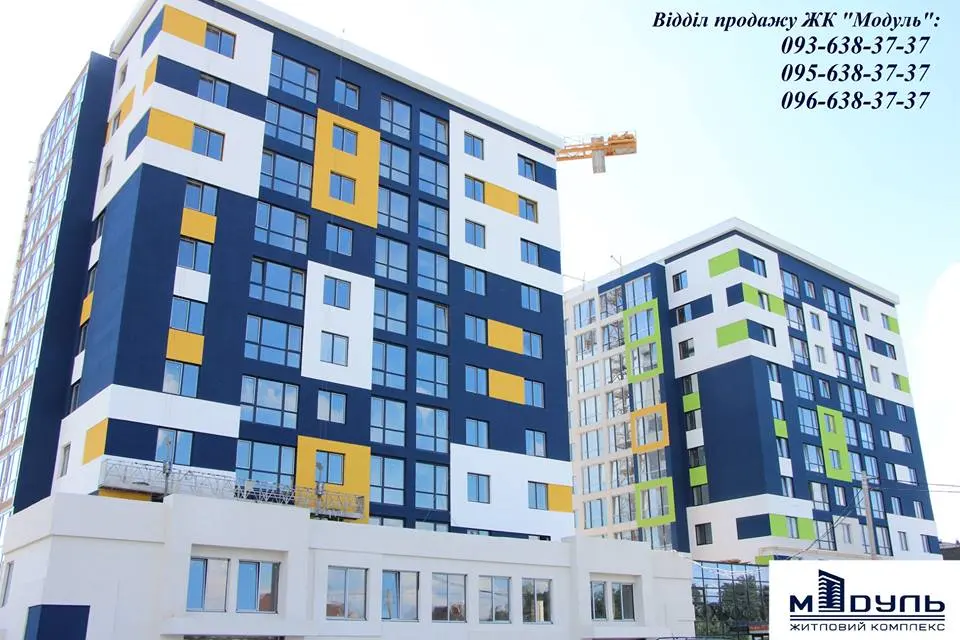

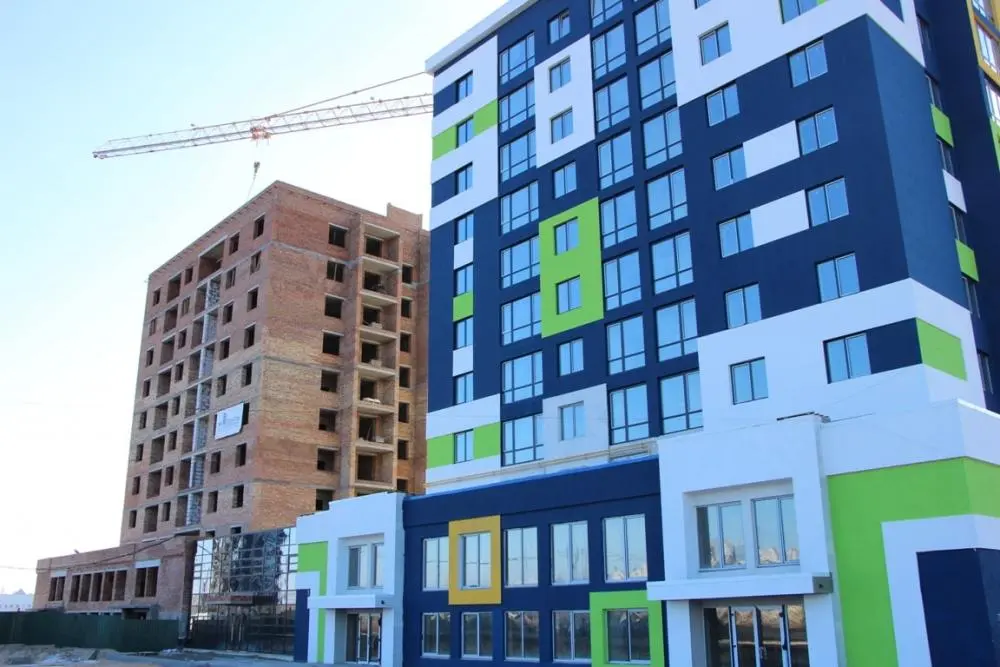

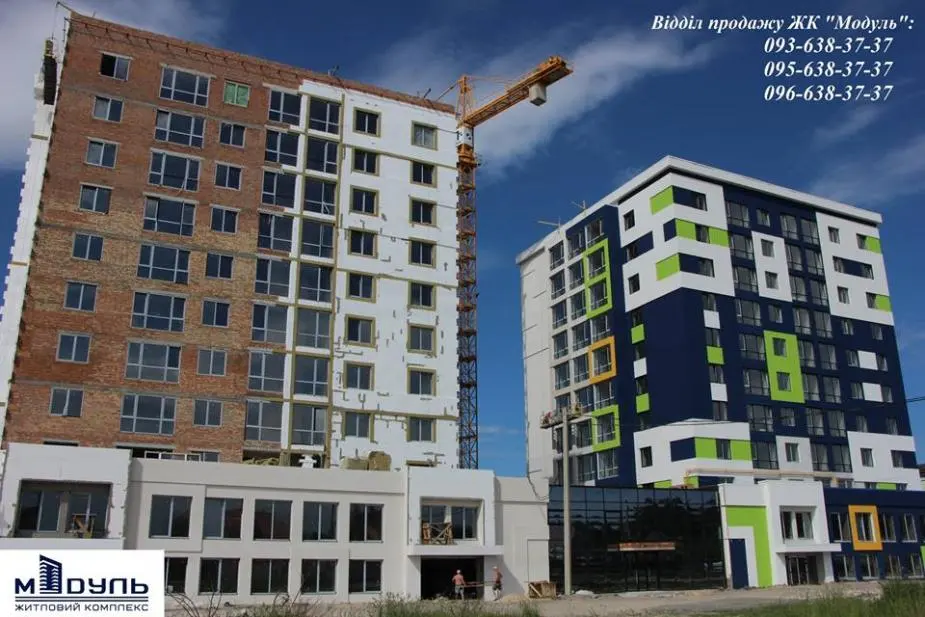

- розпочато фасадні роботи з утеплення будинку;

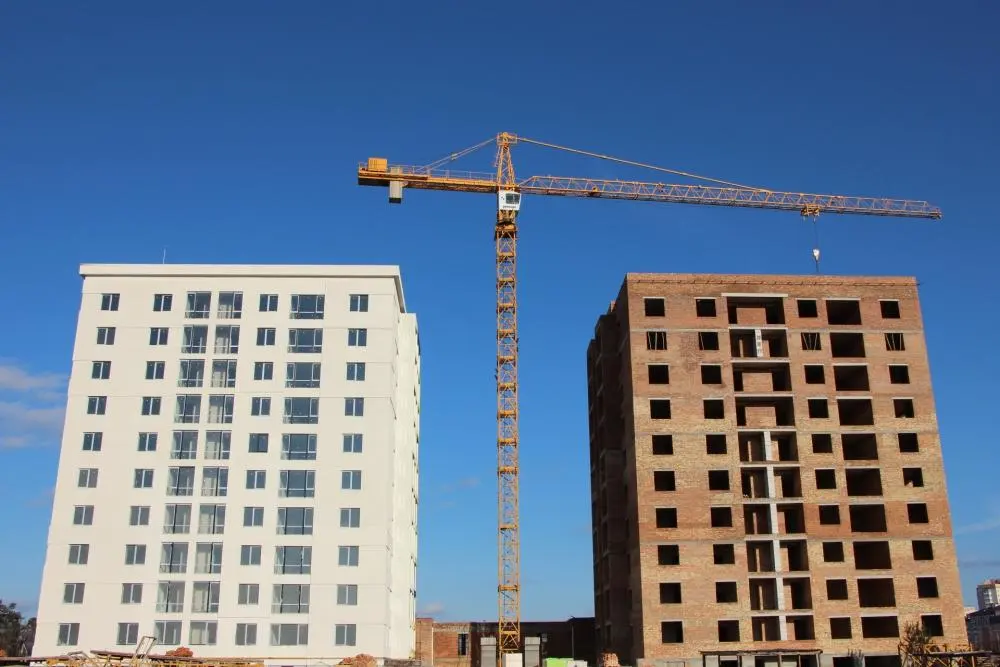

- розпочато монтаж ліфтового обладнання;
- ведуться роботи з благоустрою території перед будинком.

NE
Nelli18551 повід. · з 2016
23 липня 2018 р.

Ход строительства Жилого Комплекса

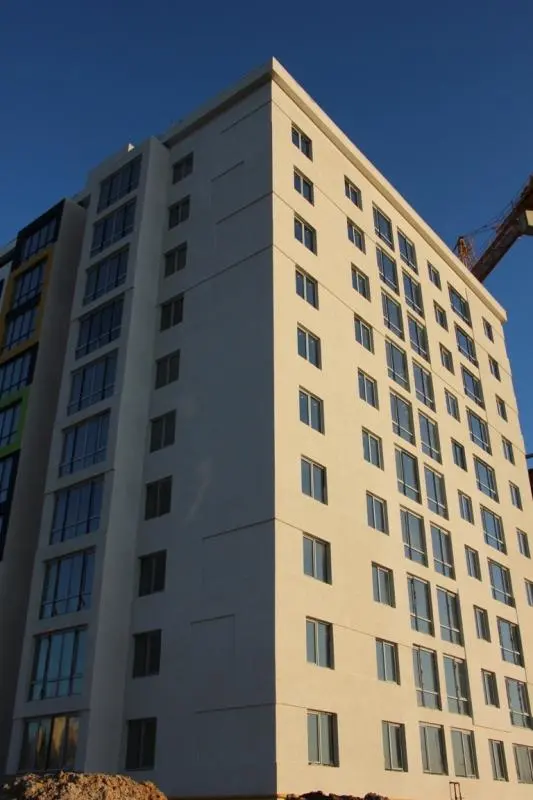

07.07.2018
1-й будинок:
- ведуться роботи з благоустрою території;

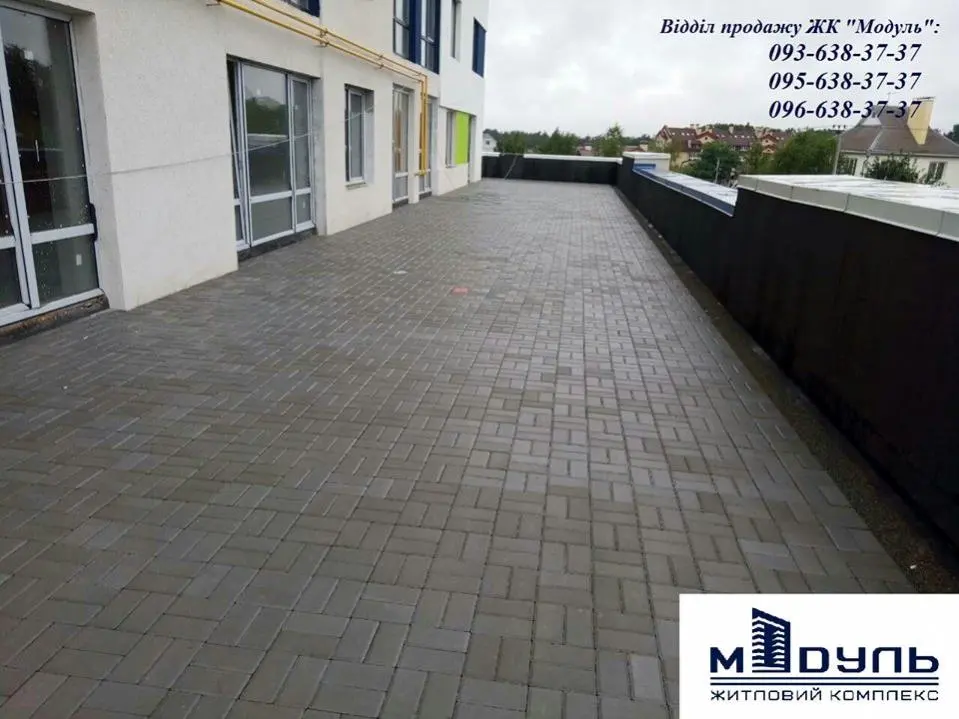

- покладено плитку "ФЕМ" на терасній частини будинку.
2-й будинок:
- оштукатурено стіни в квартирах та місцях загального користування з 1-го по 10-й поверх;
- виконані роботи з розведення систем водопостачання, опалення та каналізації, а також виконана стяжка підлоги на 1-му, 2-му, 9-му та 10-му поверхах;

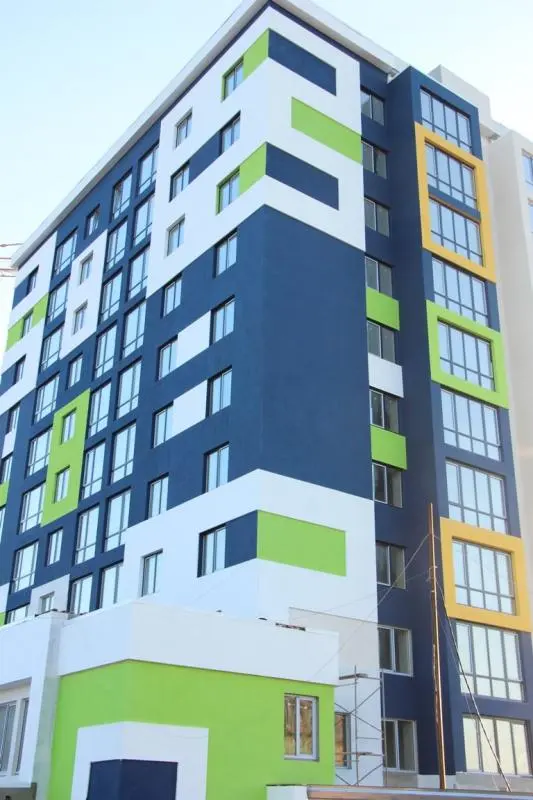

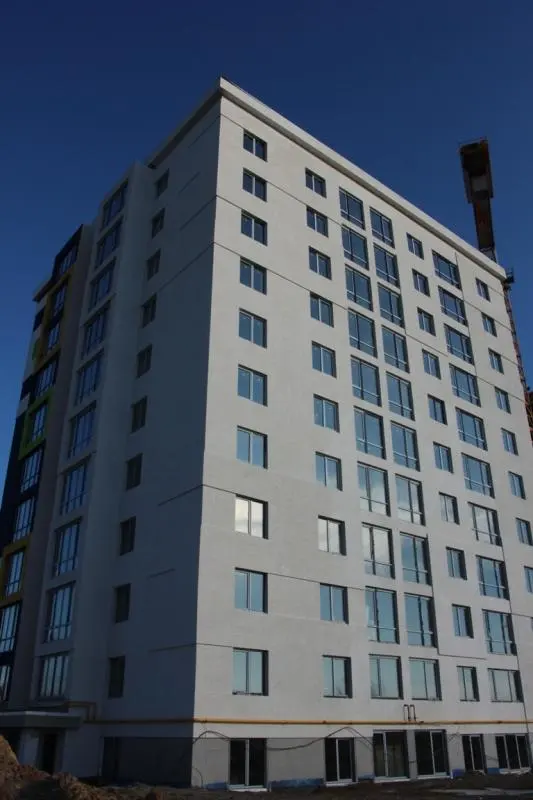

- продовжуються фасадні роботи з утеплення та фарбування будинку;
- завершено монтаж ліфтового обладнання;
- розпочато укладку плитки "ФЕМ" на терасній частини будинку.

NE
Nelli18551 повід. · з 2016
3 вересня 2018 р.

Ход строительства Жилого Комплекса

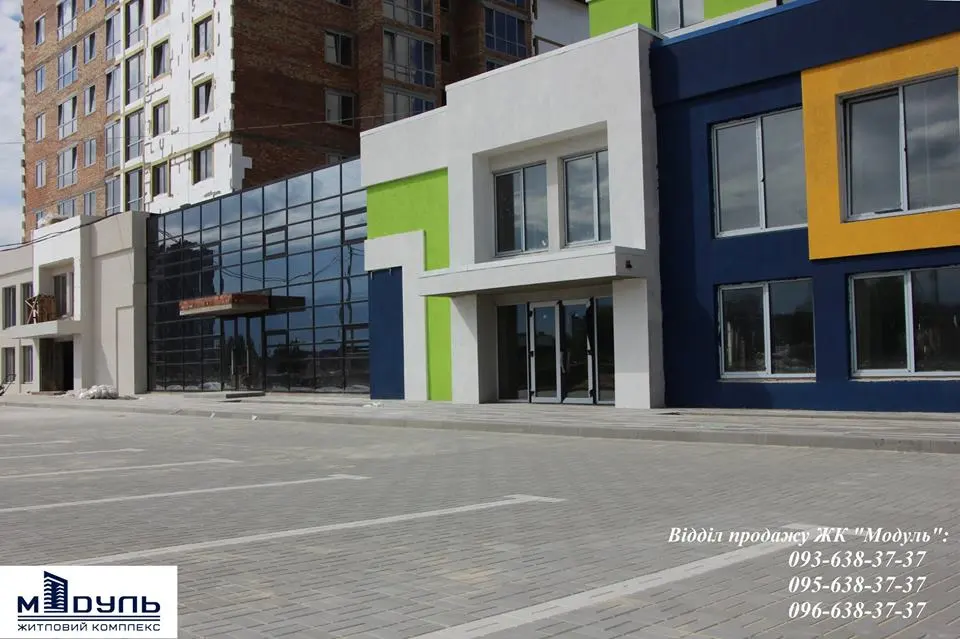

28.08.2018
1-й будинок:
- ведуться роботи з благоустрою прибудинкової території.
2-й будинок:

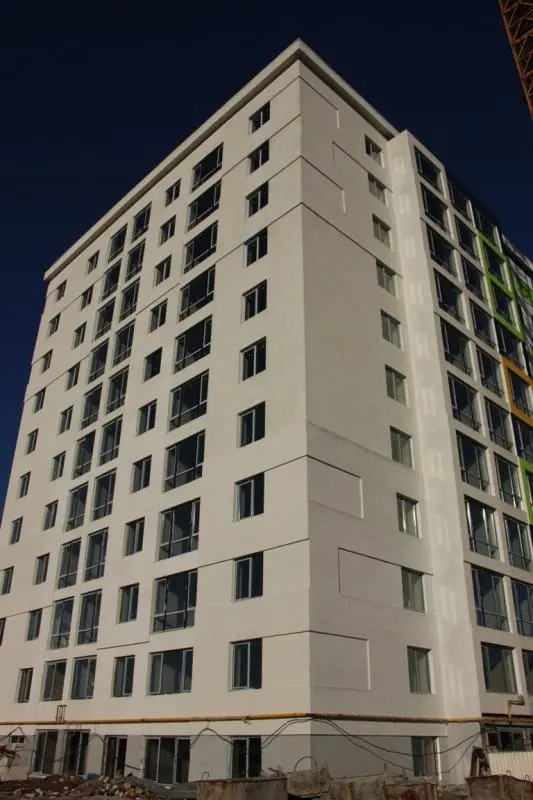

- ведуться фасадні роботи;
- виконана стяжка підлоги на 7-му та 8-му поверхах;

- встановлено вхідні двері в квартирах з 1-го по 2-й поверх, та з 8-го по 10-й поверх;
- покладено плитку в місцях загального коритування та на сходах на 2-му поверсі та з 8-го по 10-й поверх;
- встановлено лічильники газу з 1-го по 10-й поверх;
- ведуться сантехнічні роботи,в тому числі розведення теплої підлоги в картирах з наповненням;
- завершено монтаж ліфтового обладнання;
- ведуться роботи з благоустрою прибудинкової території.
