Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумПравий берегЖилой комплекс Forest Park (ЖК Форест Парк), ул ул. Днепроводская, 25

Жилой комплекс Forest Park (ЖК Форест Парк), ул ул. Днепроводская, 25

16 відповідей · 4 801 переглядів
ЕК
Екатерина7797 повід. · з 2017
13 грудня 2017 р.

Жилой комплекс Forest Park (ЖК Форест Парк), ул ул. Днепроводская, 25

ЖК Forest Park (ЖК Форест Парк)

Адрес: г. Киев, Оболонский р-н., ул. Днепроводская, 25

Характеристики:

Класс: комфорт
Домов: 6

Жилой комплекс Forest Park находится в живописном месте, в окружении природы. Инвесторы, приобретая здесь жилье могут быть уверены в чистом воздухе, и насладиться безупречной экологией. Адрес ул. Днепровская 1. Остановка общественного транспорта находится сразу возле комплекса и через 20 минут Вы будете возле метро.
В ходе строительства используются современные технологии, благодаря которым дома являются энергоэффективными. Фасады дома утеплены материалами немецкой компании «Caparоl». Установлены оконные системы «ViknaLand», разработанные по европейским стандартам качества. В квартирах установлены индивидуальные двух контурные газовые котлы «Protherm». В сумме это дает умеренную плату за обслуживание дома.
Инфраструктура комплекса довольна развита. На территории находятся оборудованная детская площадка и спортивный мини-стадион, офисные помещения под аренду. В пешей доступности - школа и детский сад. За продуктами и хозяйственными товарами можно отправиться в супермаркет Фора, до него 200 метров.
Планировки квартир современные и удобные. Есть возможность выбрать одно-, двух- и трёхкомнатные квартиры. Также на территории комплекса вы можете не беспокоиться о безопасности, по всей территории и на паркинге в том числе, ведется современное видеонаблюдение и круглосуточно работают посты охраны.
Более детально о ценах, акциях, условиях покупки Вы можете узнать на официальном сайте застройщика.

SA
SanSanych5 повід. · з 2017
23 грудня 2017 р.

На картинке красота. Это уже законченный вариант или проект?

NE
Nelli18551 повід. · з 2016
21 листопада 2018 р.

Ход строительства Жилого Комплекса

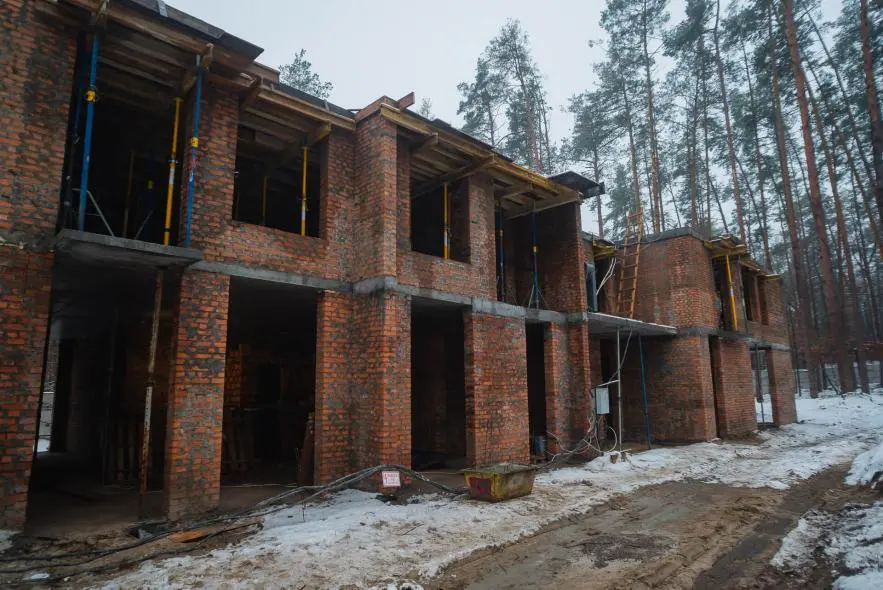

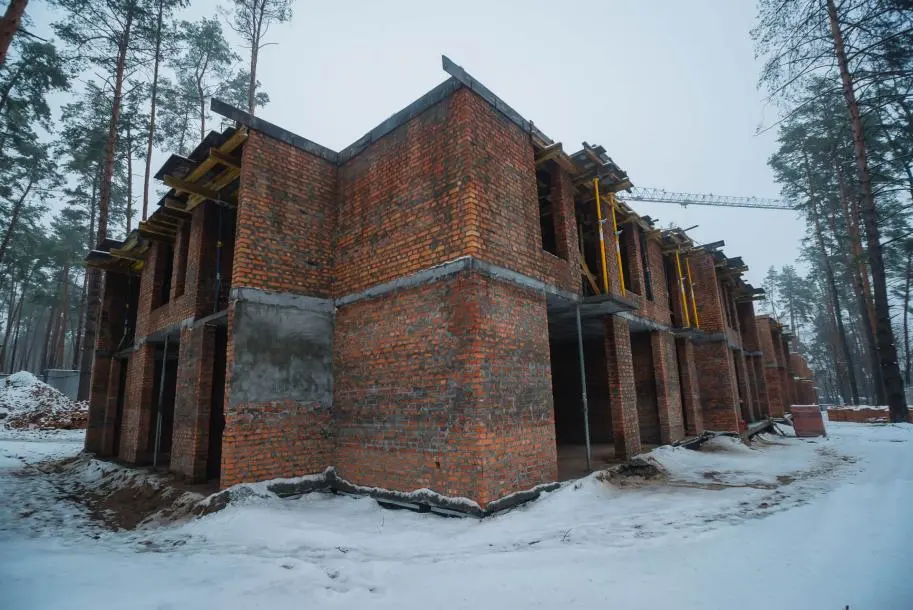

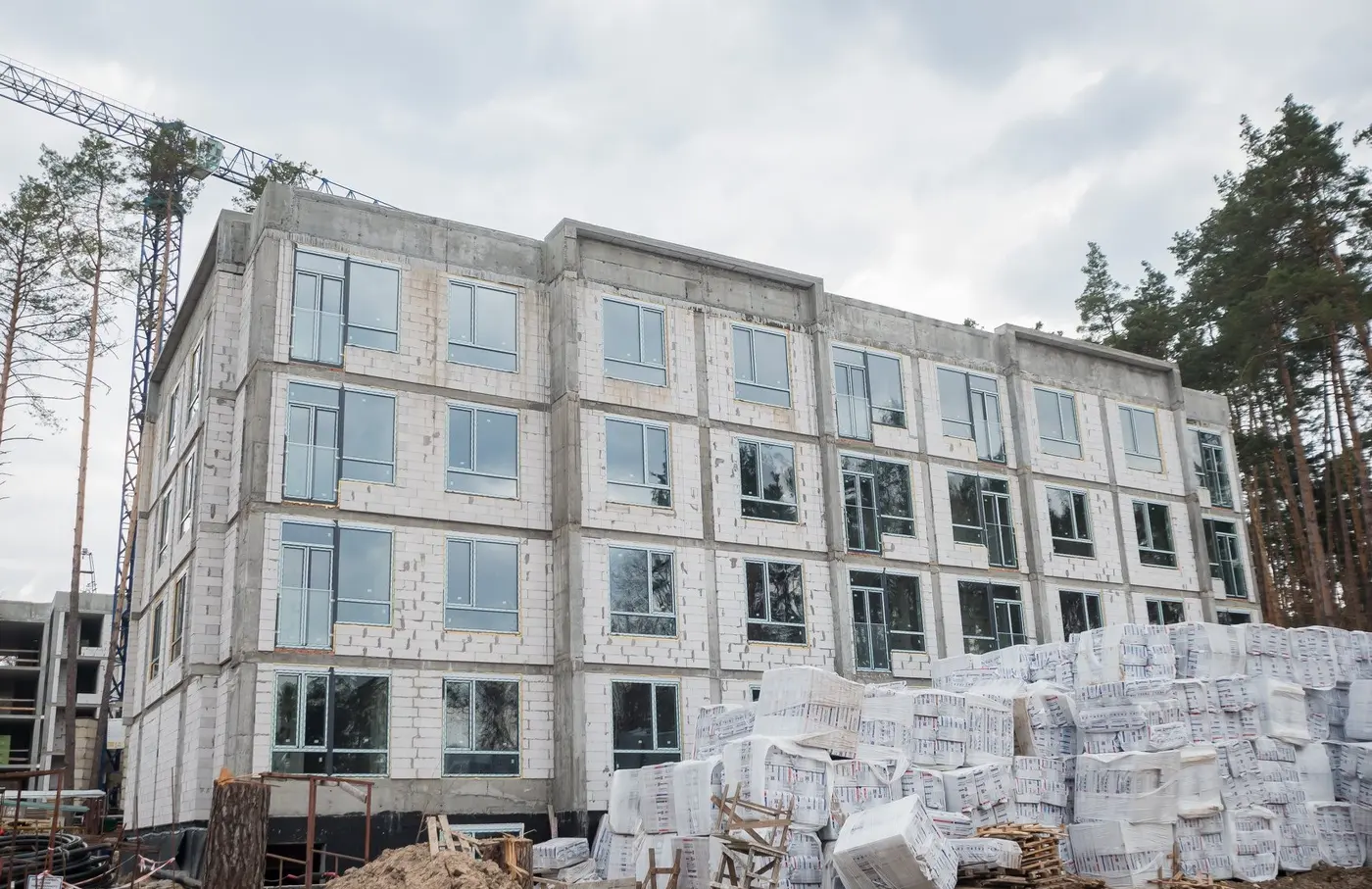

Ноябрь 2018

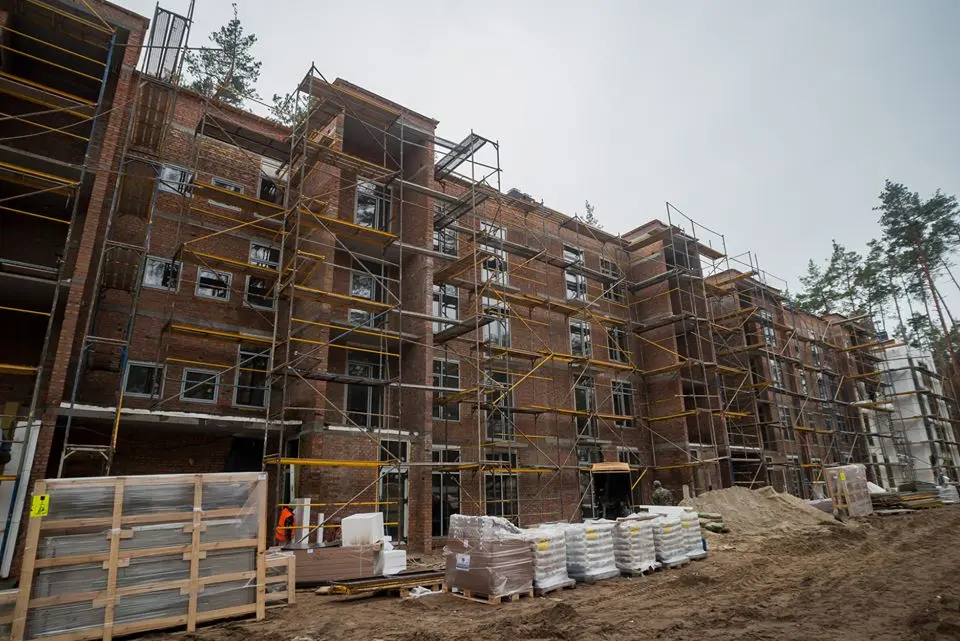

1 секция – завершены монолитные работы второго этажа, а также работы по укладке несущих стен второго этажа. Устанавливается опалубка под плиту перекрытия.
2 секция – завершены работы по укладке кирпичной кладки второго этажа.
3 секция – выполняются работы по армированию плиты перекрытия второго этажа.
4 секция – завершены работы по укладке несущих стен первого этажа, а также монолитные работы второго этажа.

NE
Nelli18551 повід. · з 2016
12 серпня 2019 р.

Ход строительства Жилого Комплекса

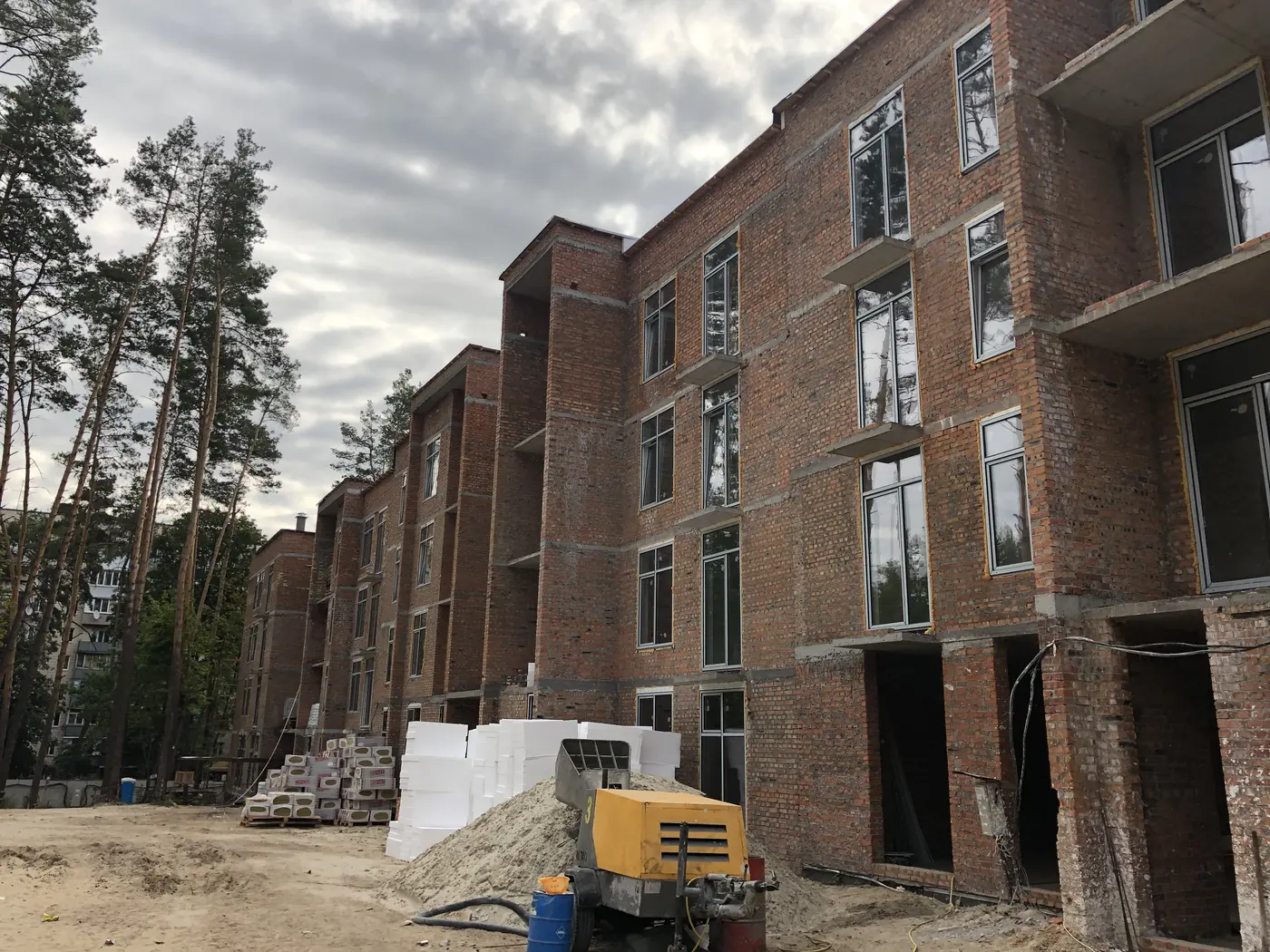

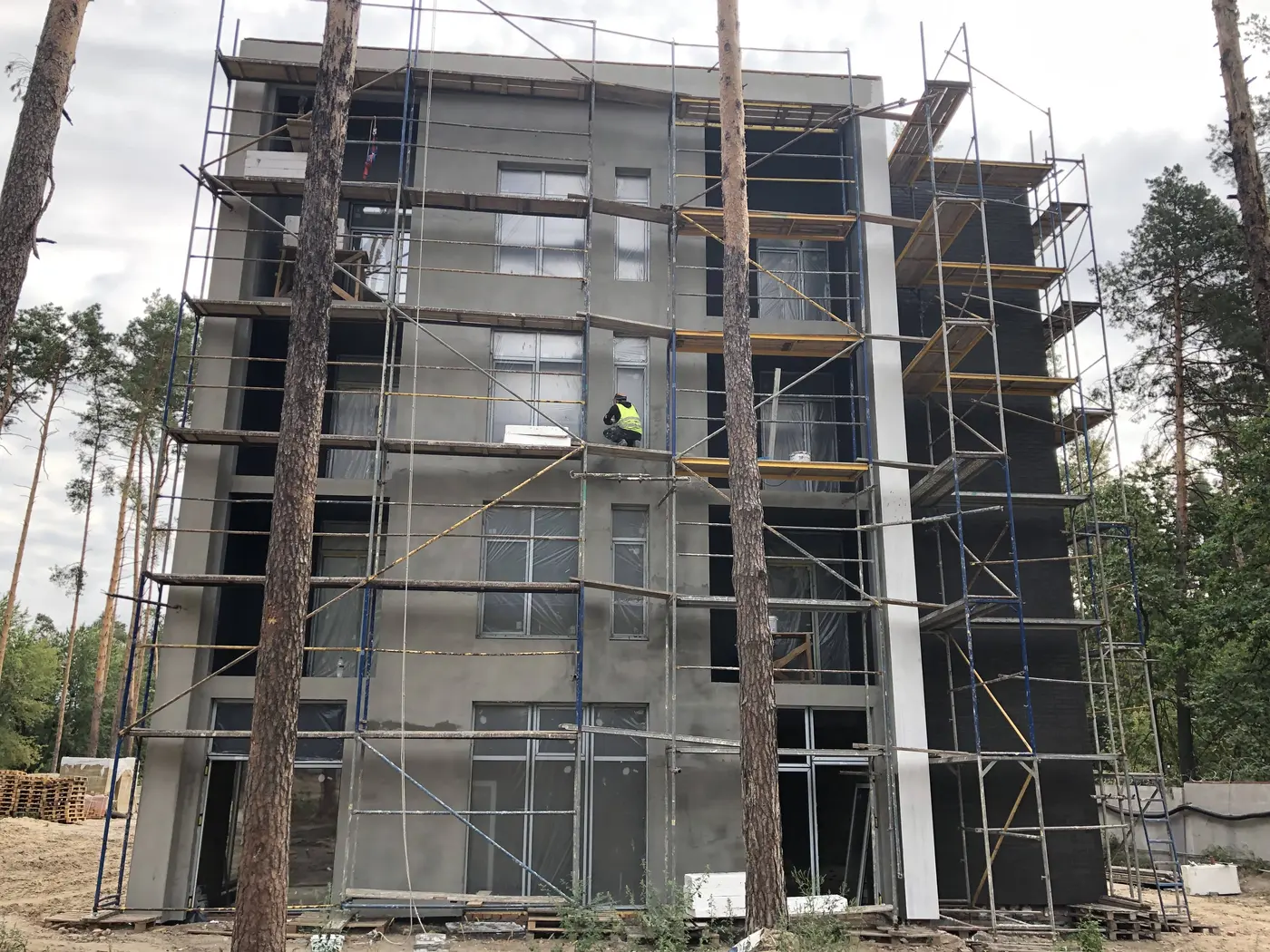

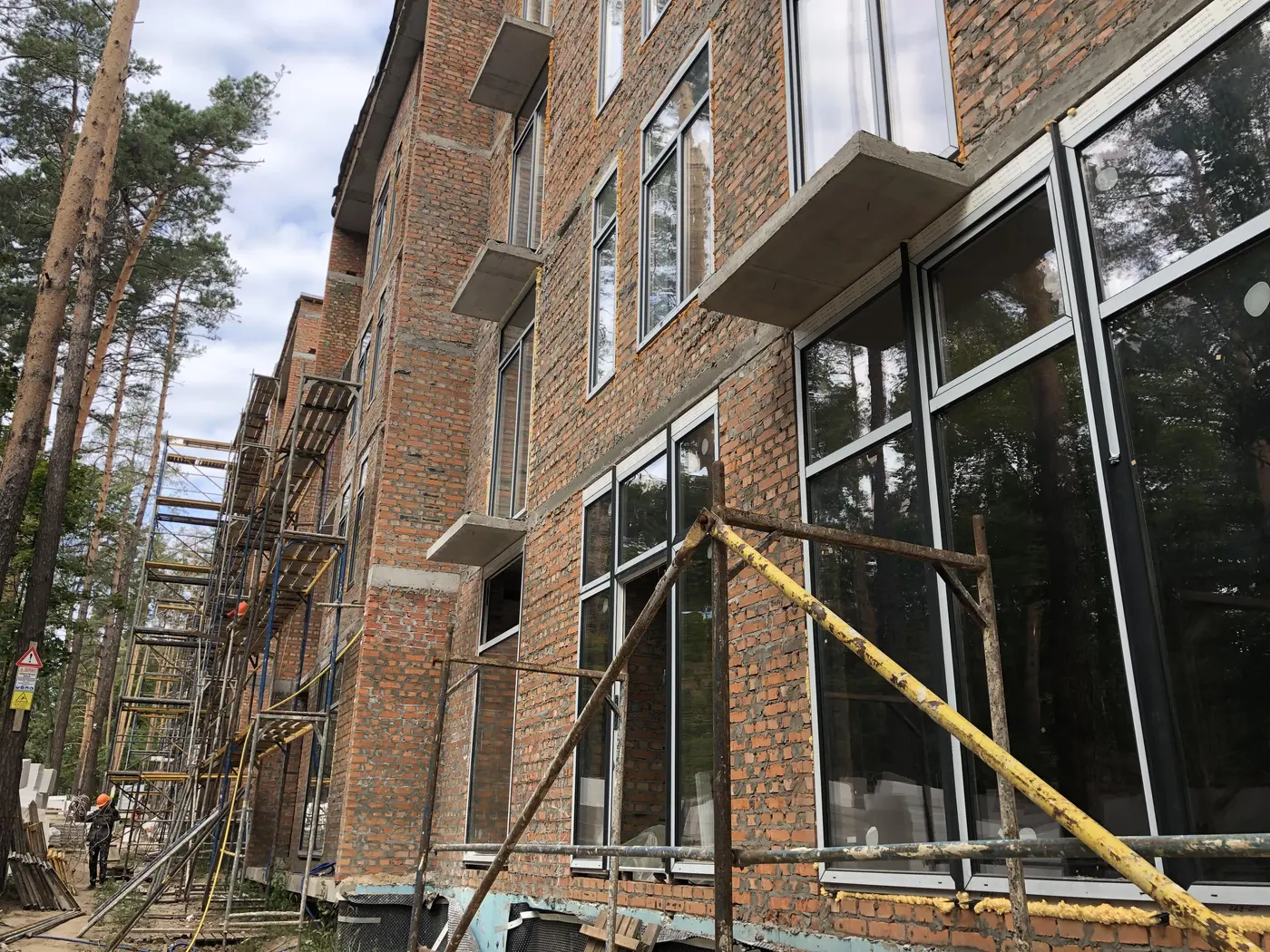

Июль 2019

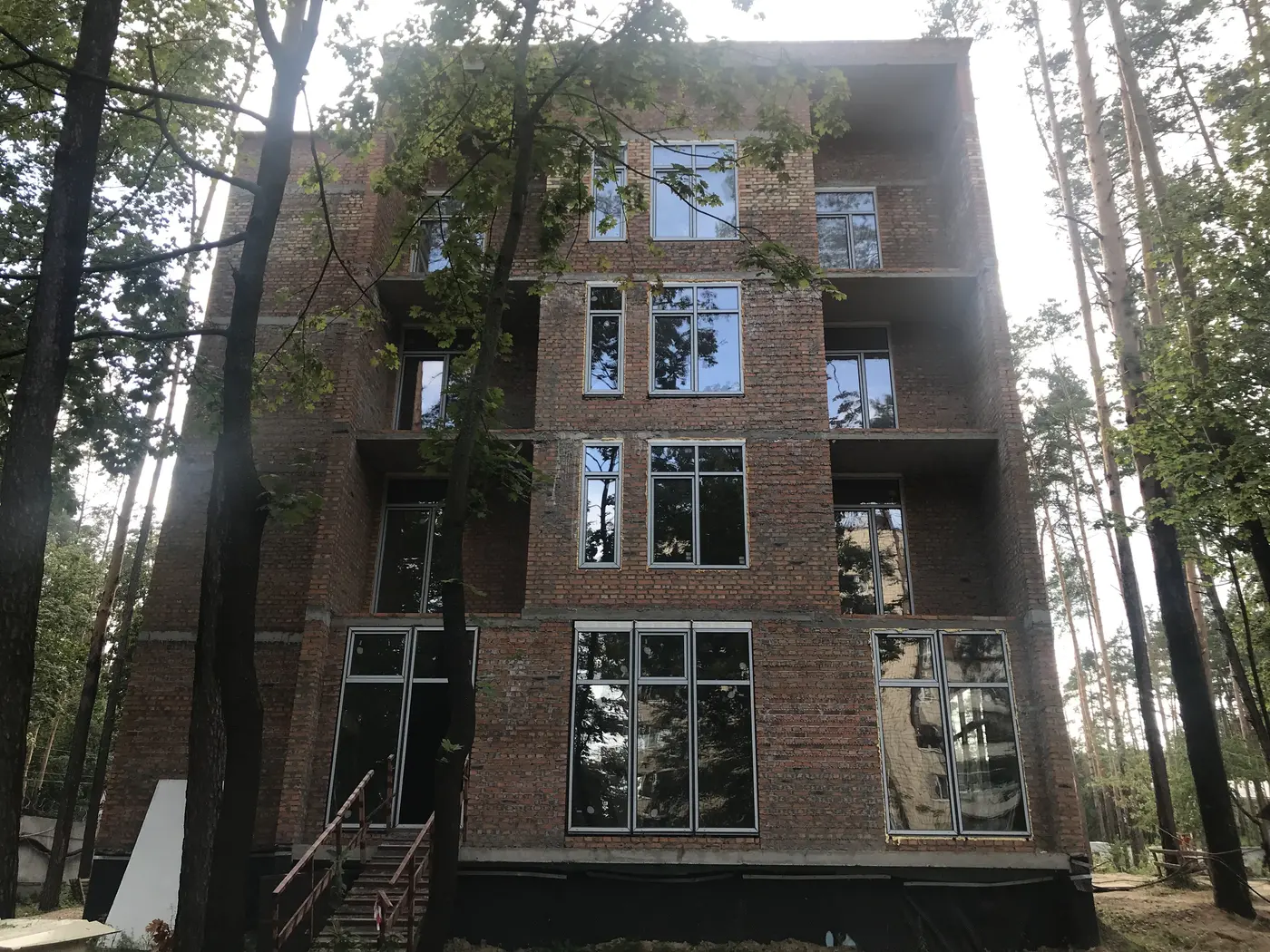

  • 1й під’їзд: завершено монолітні роботи, закінчено роботи з установки парапету. Встановлені вентиляційні блоки в усіх квартирах, а також на покрівлі. Міжкімнатні стіні готові на всіх поверхах. Розпочато роботи з монтажу системи димоходів.
  • 2й під’їзд : завершено монолітні роботи, закінчено роботи з установки парапету. Встановлені вентиляційні блоки в усіх квартирах, а також на покрівлі. Закінчено роботи з монтажу системи димоходів.
  • 3й під’їзд: завершено монолітні роботи, закінчено роботи з установки парапету. Встановлені вентиляційні блоки в усіх квартирах, а також на покрівлі. Закінчено роботи з монтажу системи димоходів.
  • 4й під’їзд: завершено монолітні роботи, закінчено роботи з установки парапету. Встановлені вентиляційні блоки в усіх квартирах, а також на покрівлі. Закінчено роботи з монтажу системи димоходів.

NE
Nelli18551 повід. · з 2016
18 липня 2020 р.

Новости Жилого Комплекса
17.07.2020
Вибір молодою родиною 2-кімнатнатної квартири дозволить в перспективі не перейматися розширенням житла. Адже батьківство, теперішнє чи потенційне, потребує дитячої.
Пропонуємо розглянути 2-кімнатні планування в будинку №2️⃣, що доступні для бронювання та продажу. Гарний вибір для родин в очікуванні поповнення.

NE
Nelli18551 повід. · з 2016
22 листопада 2020 р.

Ход строительства Жилого Комплекса
17.11.2020
Будинок №
Триває підключення комунікацій.
Виконуються внутрішні роботи у квартирах та МЗК.
Продовжується кладка вуличної плитки зі сторони внутрішнього двору.
Будинок №

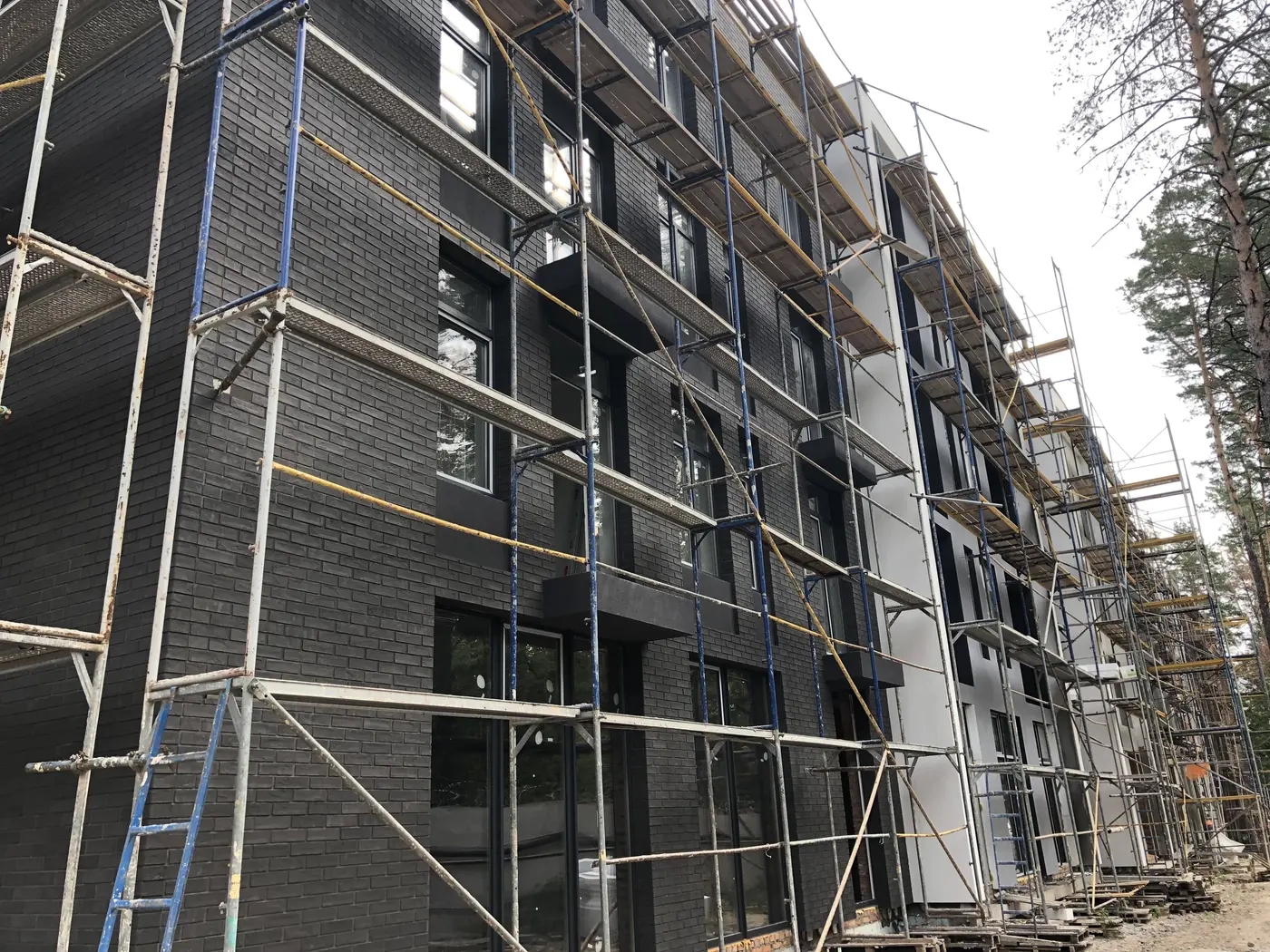

Кладка газоблоку на рівні третього поверху в секції «Г».
В секції «В» встановлюється плита перекриття даху.

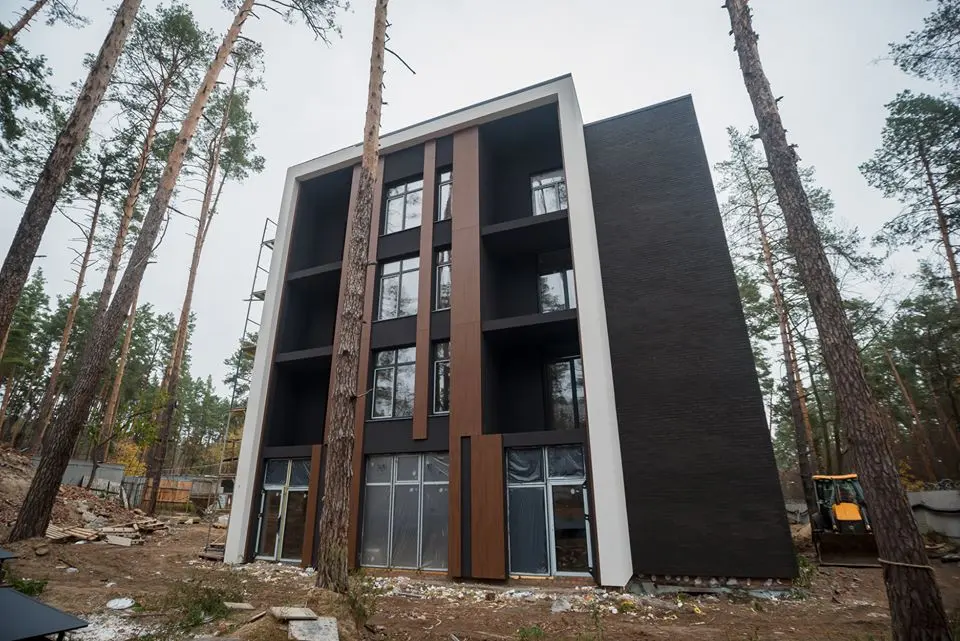

В секції «Б» виконуються монолітні роботи на рівні 4-го поверху.
В секції «А» утеплено частину готових зовнішніх стін цокольного поверху.

NE
Nelli18551 повід. · з 2016
21 грудня 2020 р.

Ход строительства Жилого Комплекса
09.12.2020
Будинок №
Триває підключення комунікацій.
На фінальному етапі виконання внутрішніх робіт у квартирах та МЗК.
Будинок №

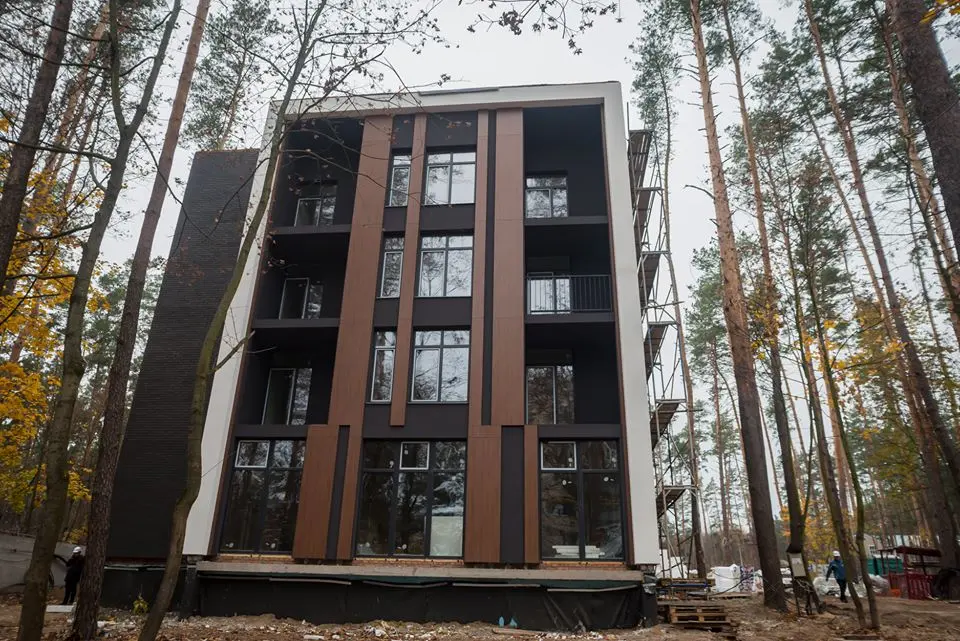

Кладка газоблоку на рівні четвертого поверху в секції «Г».
Кладка газоблоку на рівні третього поверху в секції «В».
Кладка газоблоку на рівні другого поверху в секції «Б».
В секції «А» виконуються роботи над зведенням вертикальних конструкцій.

NE
Nelli18551 повід. · з 2016
7 квітня 2021 р.

Ход строительства Жилого Комплекса
07.04.2021
Будинок №

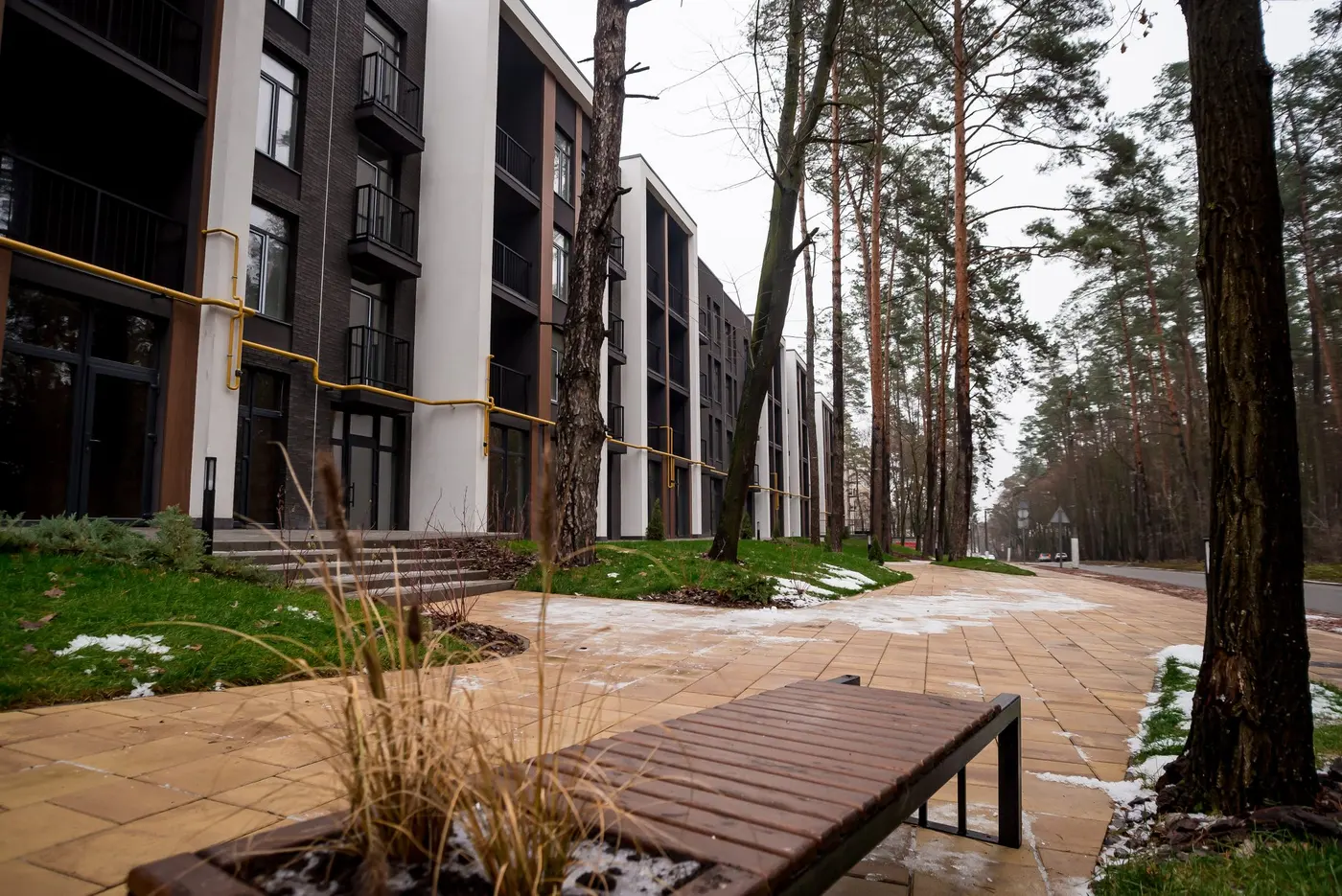

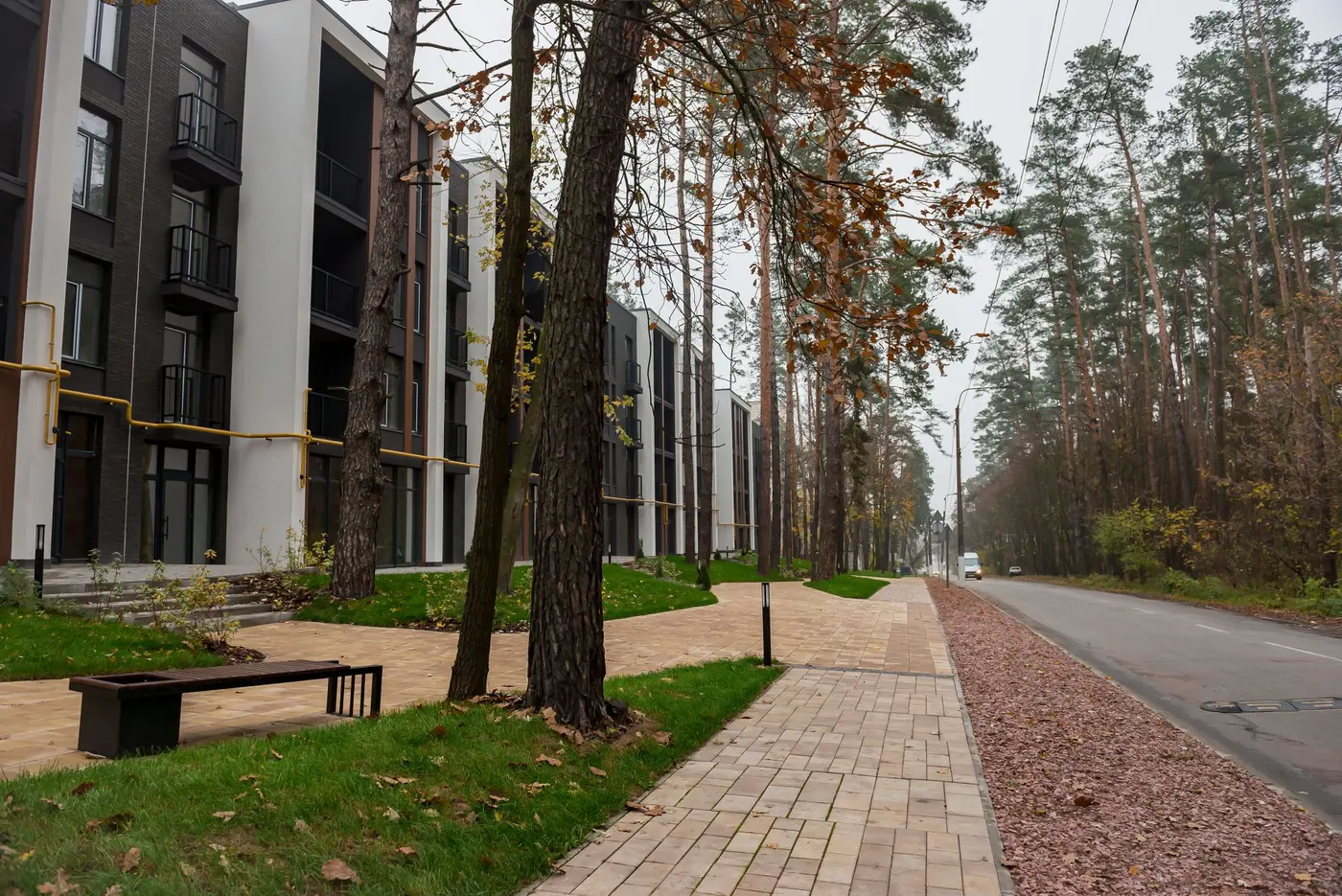

виконуються роботи по усуненню дрібних зауважень від обслуговуючої організації.
Будинок №

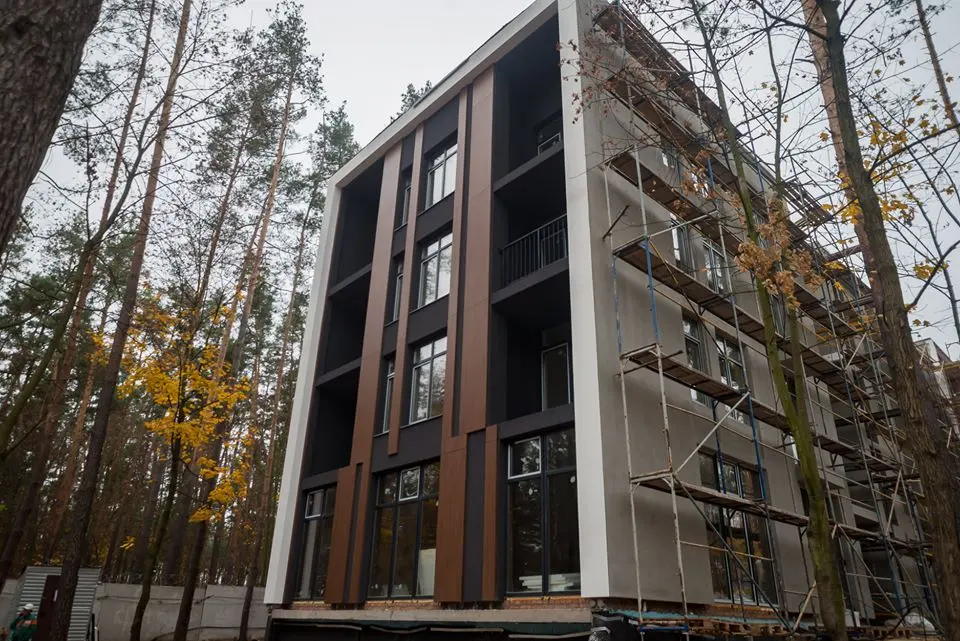

триває монтаж вікон;
в секції «Б» завершено кладку газоблоку;
в секції «А» доставлено газоблок на поверхи для початку кладки стін.
Будинок №
розпочато зведення вертикальних конструкцій цокольного поверху.
