Жилой комплекс "ForRest" ул. 30-летия Победы, 8

13 відповідей · 18 372 переглядів
SH
Sheriff1738 повід. · з 2014
11 жовтня 2016 р.

Объект: Жилой комплекс "ForRest"

Адрес: Черкассы, Сосновский р-н, ул. 30-летия Победы, 8

Дата сдачи:

1 очередь — 2 кв. 2016, построена
2 очередь — 1 кв. 2017, завершены кровельные работы, остекление на уровне 9 этажа
3 очередь — 4 кв. 2017, в проекте

Описание :

Класс:комфорт
Домов:1
Секций:3
Этажность:12
Технология строительства:кирпичная
Стены:кирпич
Утепление:минеральная вата
Отопление:индивидуальное
Высота потолков:2,8 м
Количество квартир:288
Паркинг:гостевой, гаражные боксы

SH
Sheriff1738 повід. · з 2014
20 жовтня 2016 р.

Ход строительства жилого комплекса "ForRest" от 19.10.2016

Секція 2
-встановленні щитові на поверхах
-встановлення пристроїв освітлення в під'їзді.

NE
Nelli18551 повід. · з 2016
6 грудня 2016 р.

Фото-звіт Жилого комплекса "ForRest" ул. 30-летия Победы, 8 01.11.2016

Секція 2
-встановленні щитові на поверхах

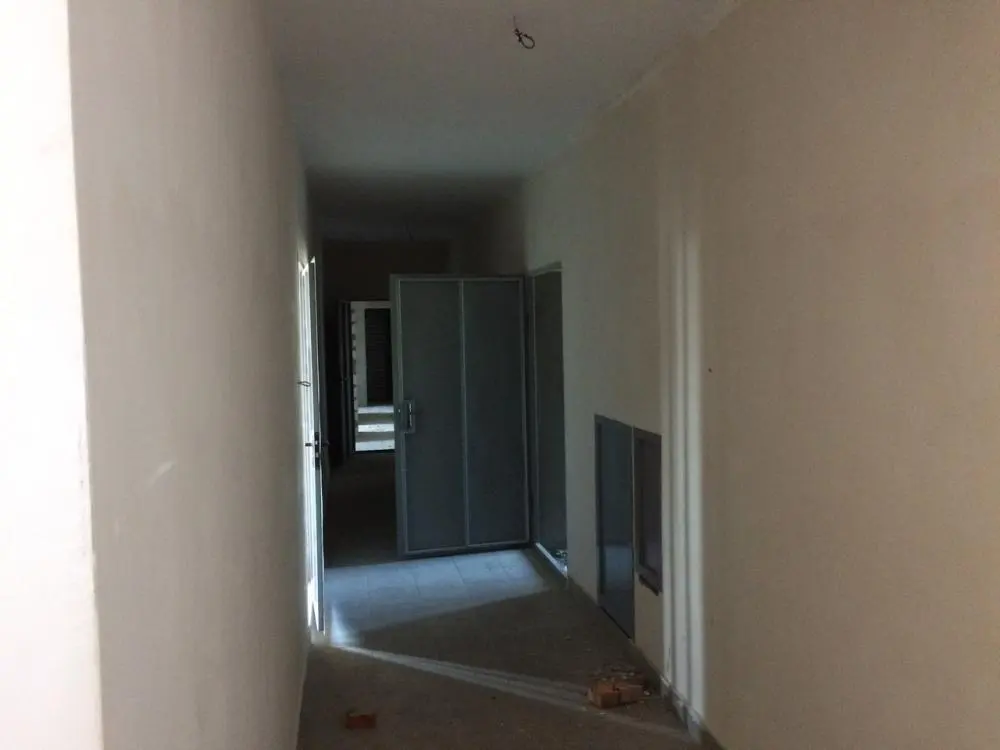

-встановленні пристрої освітлення в під'їзді
-встановленні вимикачі світла в місцях загального користування

NE
Nelli18551 повід. · з 2016
6 грудня 2016 р.

Ход строителства Жилого комплекса "ForRest" ул. 30-летия Победы, 8 12.11.2016

3 секція:

-збудований цокольний поверх для гаражів.
-збудовані та перекриті з першого по дванадцятий поверхи.
-продовжують роботи по влаштуванні криші.
-виконано встановлення міжкімнатних перестінок с 1 по 12 поверхи.
-виконано штукатурку цегляних стін с 1 по 10 поверхи.
-виконується штукатурка цегляних стін на 11 поверсі.
-виконано робити по електророзводці в квартирах с 1 по 10 поверхи.
-виконано утеплення балконів з 1 по 5 поверх.
-виконується утеплення балконів на 6 та 7 поверсі.
-встановлені вхідні двері в квартири с 1 по 8 поверх.
-виконується встановлення дверей в кладовки.
-виконано встановлення перестінок між кладовками.
-виконано розводку труб на водопостачання в квартири с 1 по 9 поверх.
-виконується утеплення балконів загального користування між поверхами.

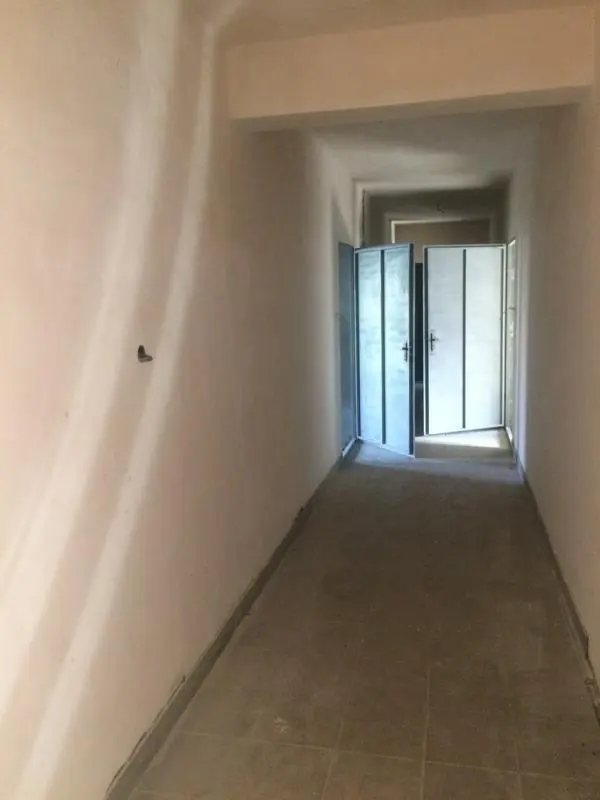

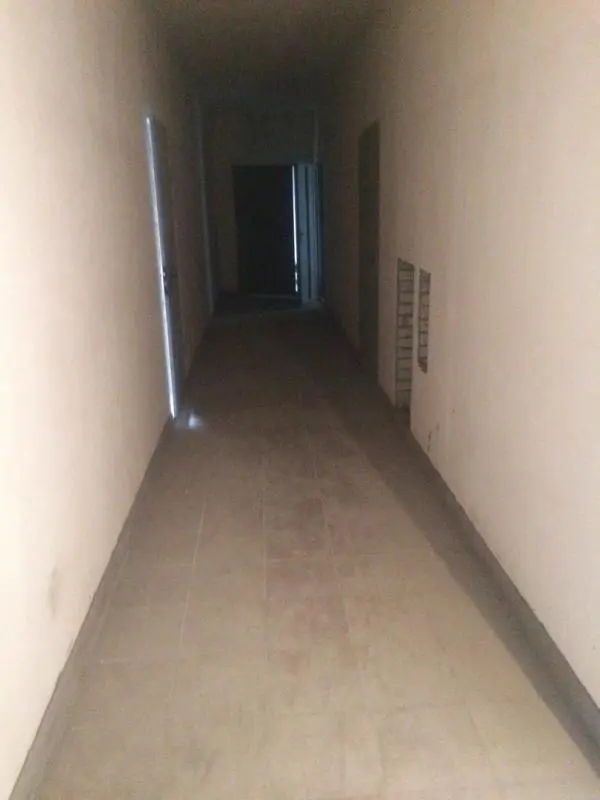

-виконується стяжка підлоги в під'їзді с 1 по 6 поверх.

NE
Nelli18551 повід. · з 2016
6 грудня 2016 р.

Ход строителства Жилого комплексу "ForRest" ул. 30-летия Победы, 8 24.11.2016

3 секція:

-збудований цокольний поверх для гаражів.

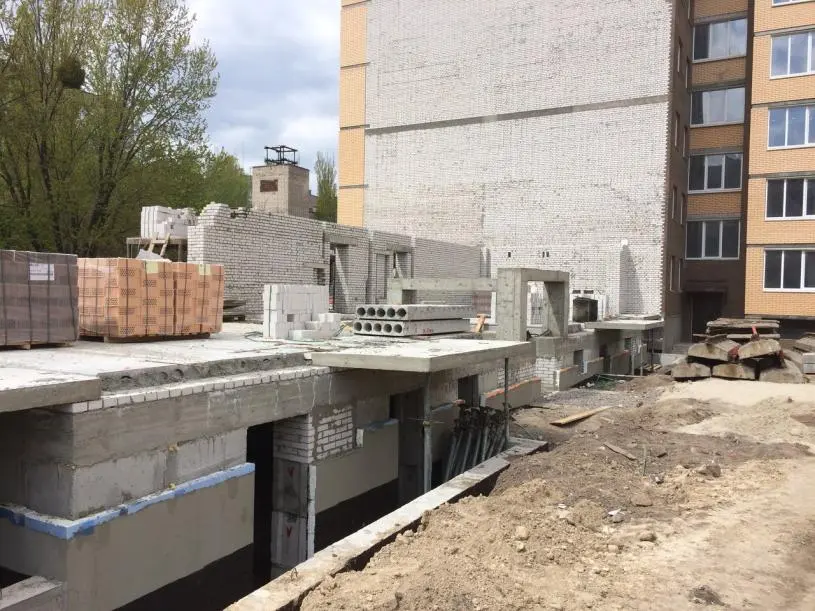

-збудовані та перекриті з першого по дванадцятий поверхи.
-продовжують роботи по влаштуванні криші.
-виконано встановлення міжкімнатних перестінок с 1 по 12 поверхи.
-виконано штукатурку цегляних стін с 1 по 11 поверхи.
-виконується штукатурка цегляних стін на 12 поверсі.
-виконано робити по електророзводці в квартирах с 1 по 11 поверхи.
-виконано утеплення балконів з 1 по 5 поверх.
-виконується утеплення балконів на 6 та 7 поверсі.
-встановлені вхідні двері в квартири с 1 по 8 поверх.
-виконується встановлення дверей в кладовки.
-виконано встановлення перестінок між кладовками.
-виконано розводку труб на водопостачання в квартири с 1 по 10 поверх.
-виконується утеплення балконів загального користування між поверхами.
-виконується стяжка підлоги в під'їзді с 1 по 8 поверх.

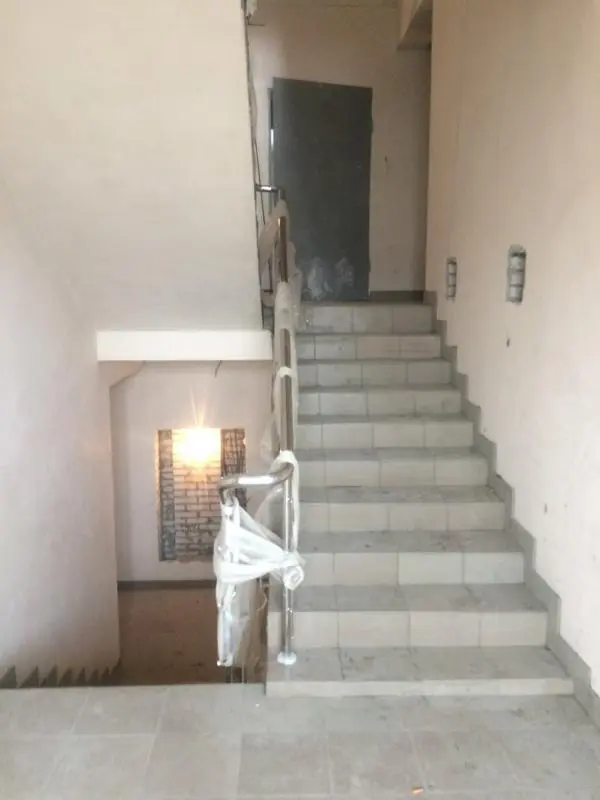

-встановлені поручні на всіх поверхах.
-почали класти плитку в місцях загального користування.

NE
Nelli18551 повід. · з 2016
6 грудня 2016 р.

Ход строителства Жилого комплекса "ForRest" ул. 30-летия Победы, 8 05.12.2016

3 секція:

-збудований цокольний поверх для гаражів.
-збудовані та перекриті з першого по дванадцятий поверхи.
-виконано роботи по влаштуванні криші.
-виконано встановлення міжкімнатних перестінок с 1 по 12 поверхи.
-виконано штукатурку цегляних стін с 1 по 11 поверхи.
-виконується штукатурка цегляних стін на 12 поверсі.
-виконано робити по електророзводці в квартирах с 1 по 11 поверхи.
-виконано утеплення балконів з 1 по 5 поверх.
-виконується утеплення балконів на 6 та 7 поверсі.
-встановлені вхідні двері в квартири с 1 по 8 поверх.
-виконується встановлення дверей в кладовки.
-виконано встановлення перестінок між кладовками.
-виконано розводку труб на водопостачання в квартири с 1 по 12 поверх.
-виконується утеплення балконів загального користування між поверхами.
-виконали стяжку підлоги в під'їзді с 1 по 8 поверх.
-встановлені поручні на всіх поверхах.
-продовжують класти плитку в місцях загального користування.
-почали встановлювати лічильники на воду.

NE
Nelli18551 повід. · з 2016
21 лютого 2017 р.

Ход строительства Жилого комплексу "ForRest" ул. 30-летия Победы, 8 январь 2017

-збудований цокольний поверх для гаражів.
-збудовані та перекриті з першого по дванадцятий поверхи.
-виконано роботи по влаштуванні криші.
-виконано встановлення міжкімнатних перестінок с 1 по 12 поверхи.
-виконано штукатурку цегляних стін с 1 по 12 поверхи.

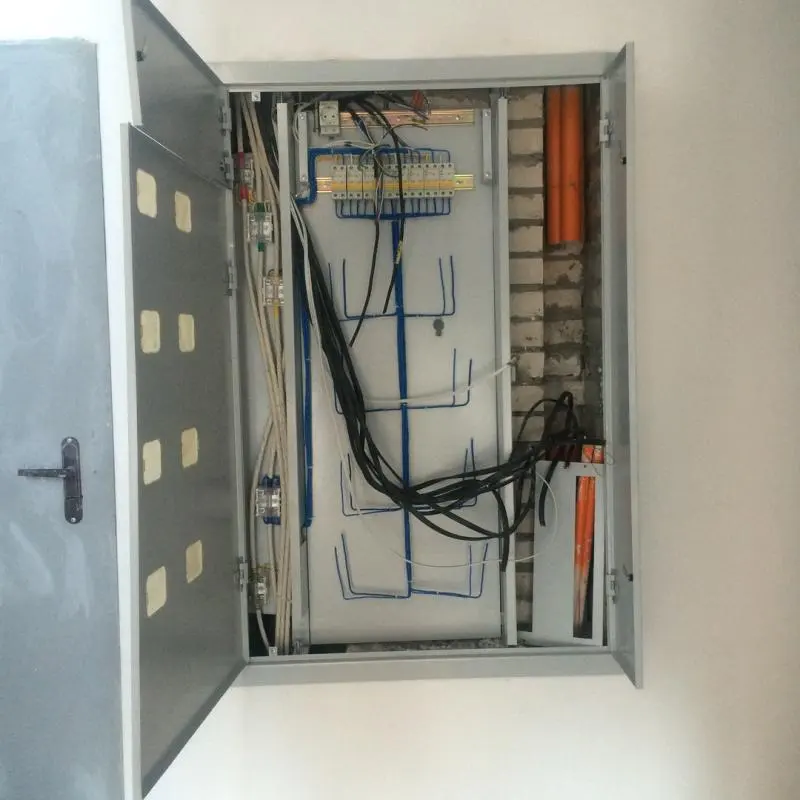

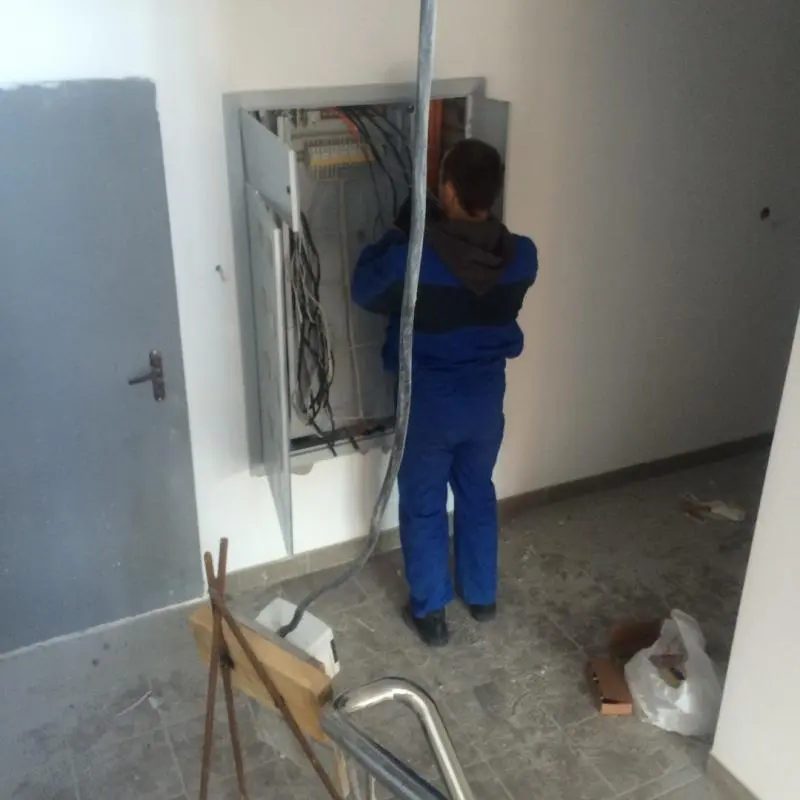

-виконано робити по електророзводці в квартирах с 1 по 12 поверхи.

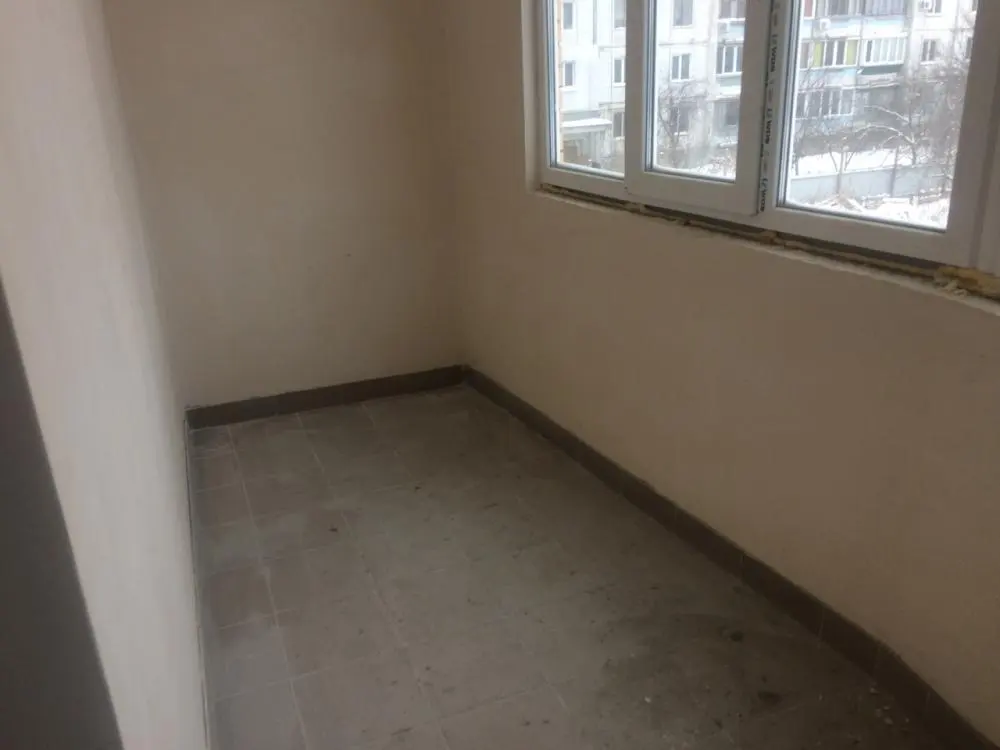

-виконано утеплення балконів з 1 по 12 поверх.
-встановлені вхідні двері в квартири с 1 по 12 поверх.
-виконано встановлення дверей в кладовки.
-виконано встановлення перестінок між кладовками.
-виконано розводку труб на водопостачання в квартири с 1 по 12 поверх.
-виконано утеплення балконів загального користування між поверхами.

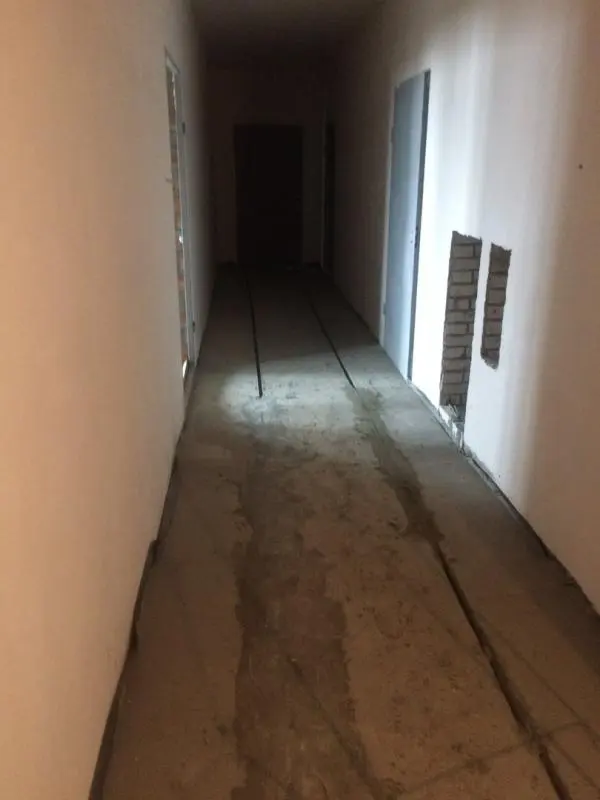

-виконали стяжку підлоги в під'їзді с 1 по 10 поверх.

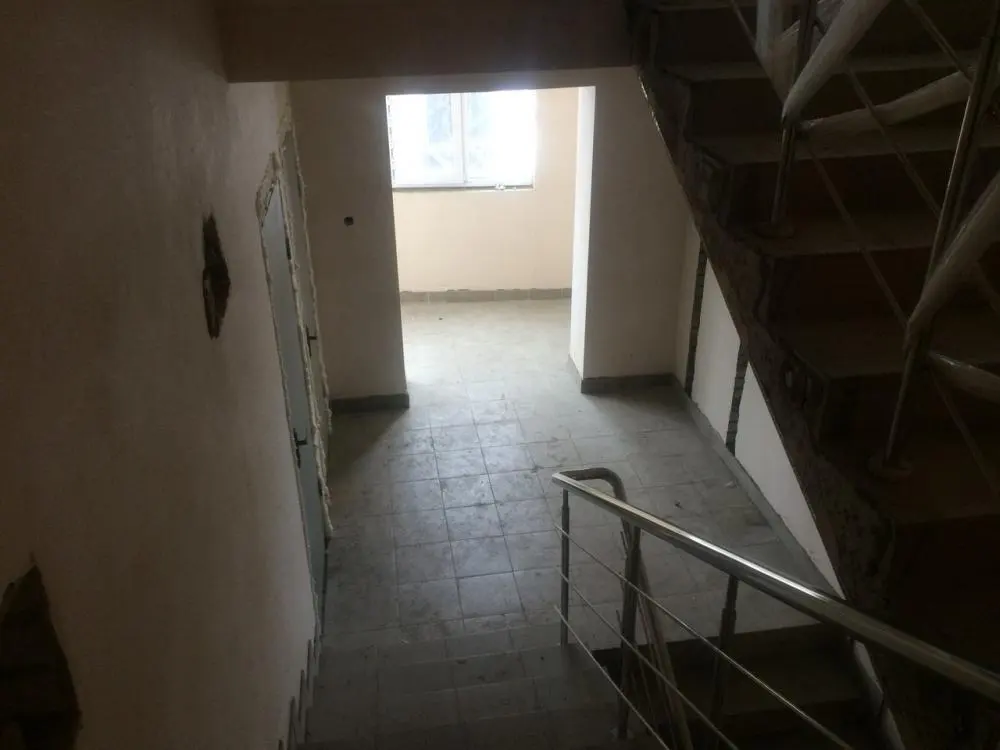

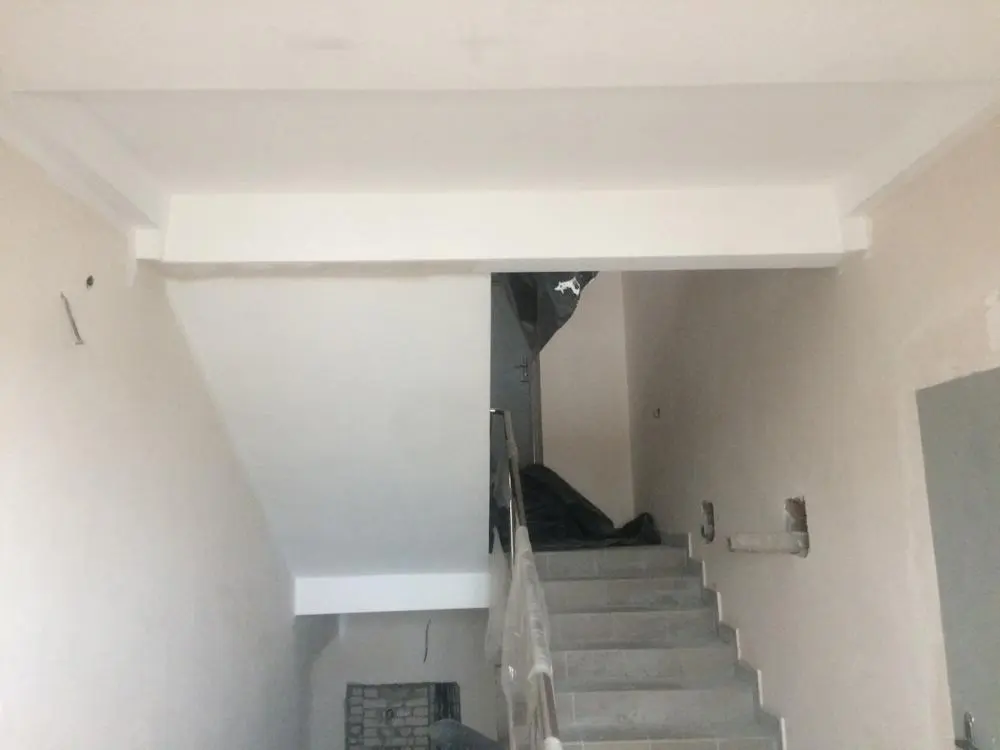

-встановлені поручні на всіх поверхах.
-продовжують класти плитку в місцях загального користування.
-встановлені лічильники на воду.

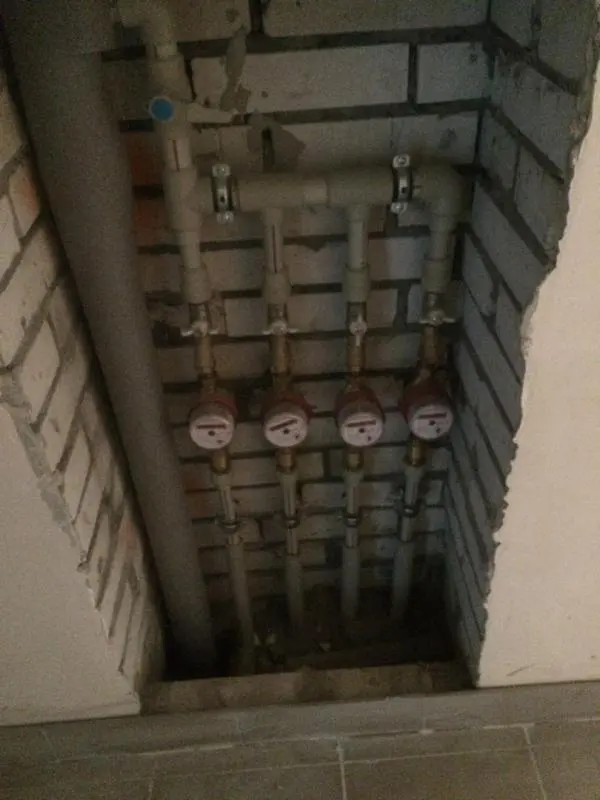

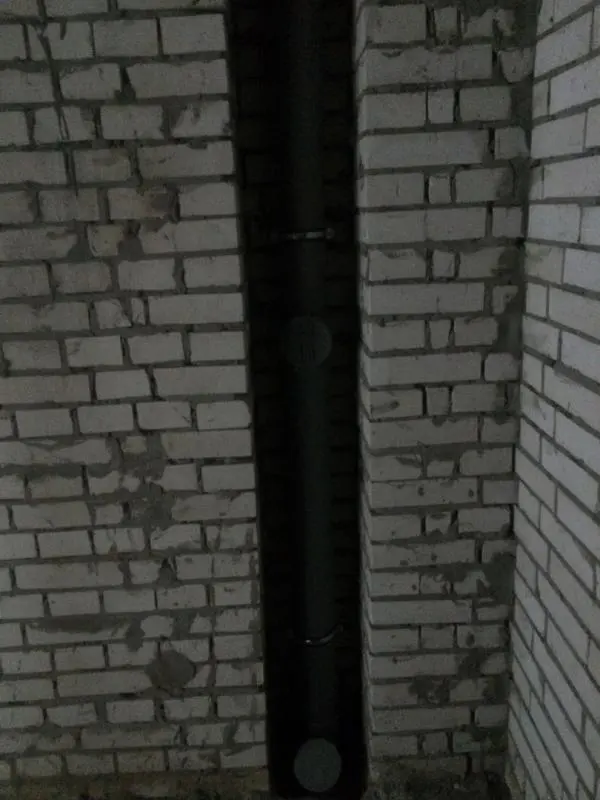

-встановлені стояки каналізації.

NE
Nelli18551 повід. · з 2016
21 лютого 2017 р.

Ход строительства Жилого комплексу "ForRest" ул. 30-летия Победы, 8 на 02.02.2017

збудований цокольний поверх для гаражів.
-збудовані та перекриті з першого по дванадцятий поверхи.
-виконано роботи по влаштуванні криші.
-виконано встановлення міжкімнатних перестінок с 1 по 12 поверхи.
-виконано штукатурку цегляних стін с 1 по 12 поверхи.
-виконано робити по електророзводці в квартирах с 1 по 12 поверхи.
-виконано утеплення балконів з 1 по 12 поверх.
-встановлені вхідні двері в квартири с 1 по 12 поверх.
-виконано встановлення дверей в кладовки.
-виконано встановлення перестінок між кладовками.
-виконано розводку труб на водопостачання в квартири с 1 по 12 поверх.
-виконано утеплення балконів загального користування між поверхами.

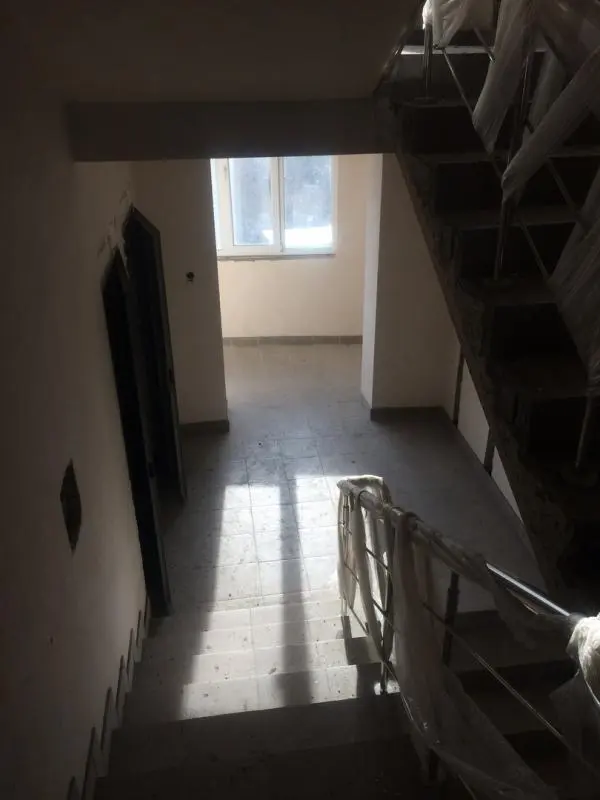

-виконали стяжку підлоги в під'їзді с 1 по 12 поверх.
-встановлені поручні на всіх поверхах.
-продовжують класти плитку в місцях загального користування.
-встановлені лічильники на воду.
-встановлені стояки каналізації.

NE
Nelli18551 повід. · з 2016
12 березня 2017 р.

Ход строительства Жилого комплекса "ForRest" ул. 30-летия Победы, 8 на 25.02.2017

3 секція:

Показати повністю...
-збудований цокольний поверх для гаражів.
-збудовані та перекриті з першого по дванадцятий поверхи.
-виконано роботи по влаштуванні криші.
-виконано встановлення міжкімнатних перестінок с 1 по 12 поверхи.
-виконано штукатурку цегляних стін с 1 по 12 поверхи.
-виконано робити по електророзводці в квартирах с 1 по 12 поверхи.
-виконано утеплення балконів з 1 по 12 поверх.
-встановлені вхідні двері в квартири с 1 по 12 поверх.
-виконано встановлення дверей в кладовки.
-виконано встановлення перестінок між кладовками.
-виконано розводку труб на водопостачання в квартири с 1 по 12 поверх.
-виконано утеплення балконів загального користування між поверхами.
-виконали стяжку підлоги в під'їзді с 1 по 12 поверх.
-встановлені поручні на всіх поверхах.

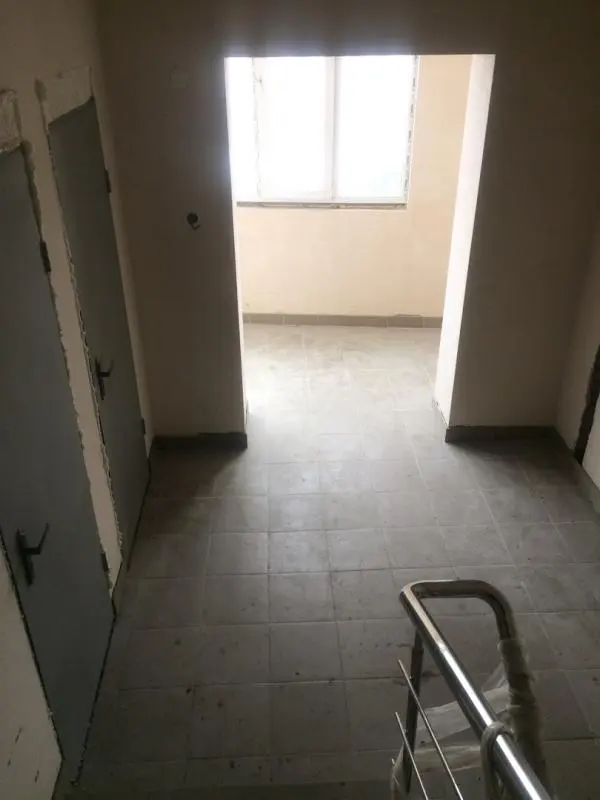

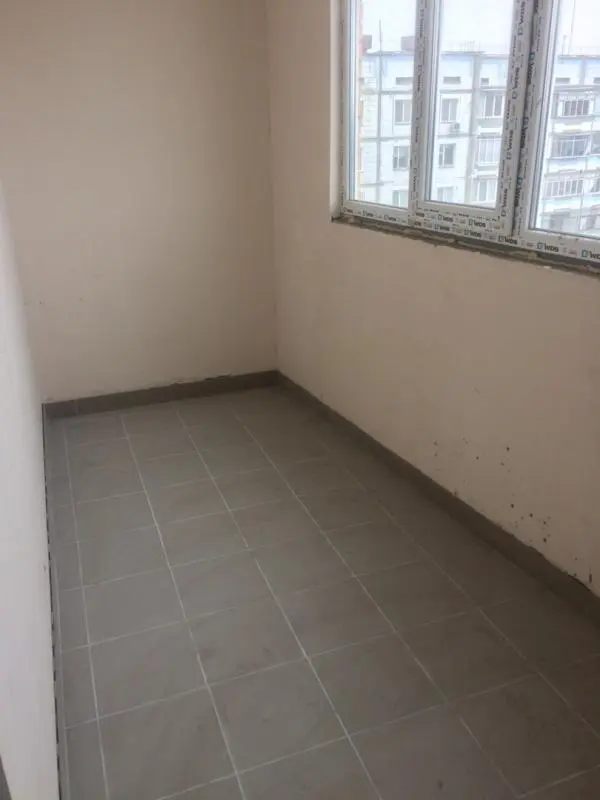

-закінчили класти плитку в місцях загального користування.
-встановлені лічильники на воду.
-встановлені стояки каналізації.

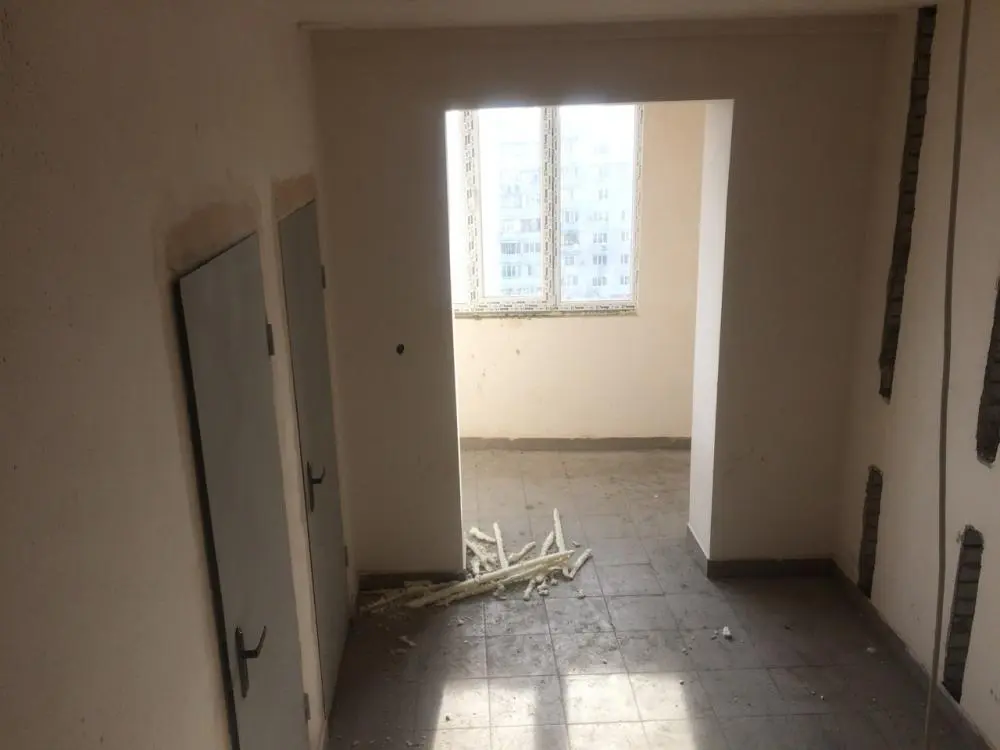

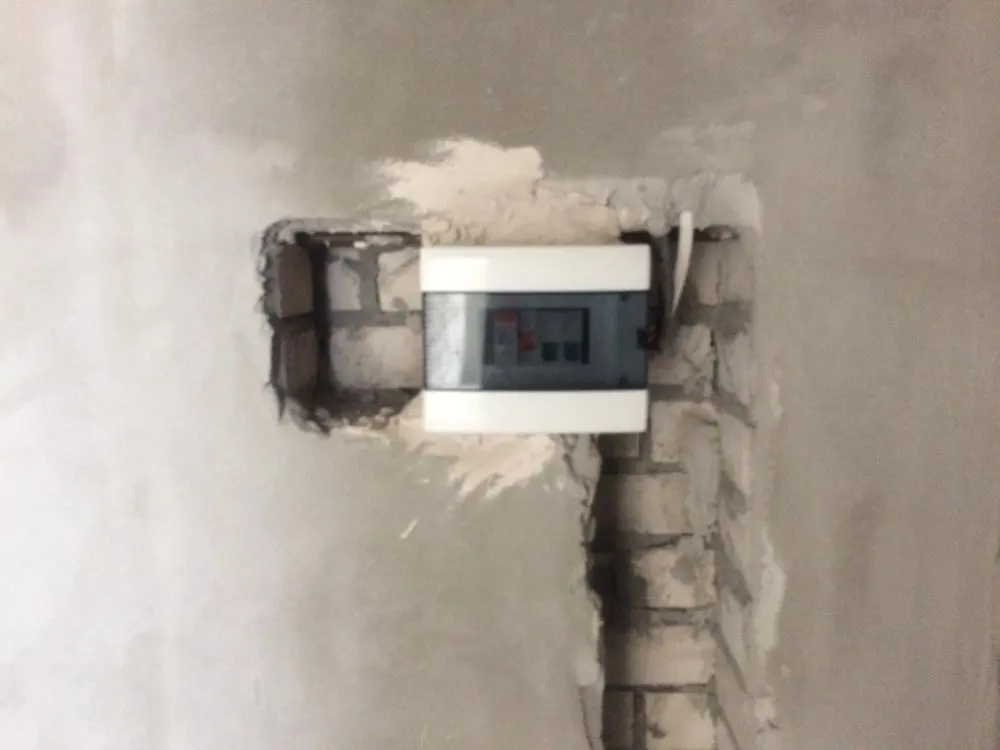

-встановлюють автомати захисного відключення в квартирах.

NE
Nelli18551 повід. · з 2016
29 березня 2017 р.

Ход строительства Жилого комплексу "ForRest" ул. 30-летия Победы, 8 на 14.03.2017

3 секція:

Показати повністю...
-збудований цокольний поверх для гаражів.
-збудовані та перекриті з першого по дванадцятий поверхи.
-виконано роботи по влаштуванні криші.
-виконано встановлення міжкімнатних перестінок с 1 по 12 поверхи.
-виконано штукатурку цегляних стін с 1 по 12 поверхи.
-виконано робити по електророзводці в квартирах с 1 по 12 поверхи.
-виконано утеплення балконів з 1 по 12 поверх.
-встановлені вхідні двері в квартири с 1 по 12 поверх.
-виконано встановлення дверей в кладовки.
-виконано встановлення перестінок між кладовками.
-виконано розводку труб на водопостачання в квартири с 1 по 12 поверх.
-виконано утеплення балконів загального користування між поверхами.
-виконали стяжку підлоги в під'їзді с 1 по 12 поверх.
-встановлені поручні на всіх поверхах.
-закінчили класти плитку в місцях загального користування.
-встановлені лічильники на воду.
-встановлені стояки каналізації.
-встановлюють автомати захисного відключення в квартирах.

-почали фарбувати стелю в місцях загального користування.

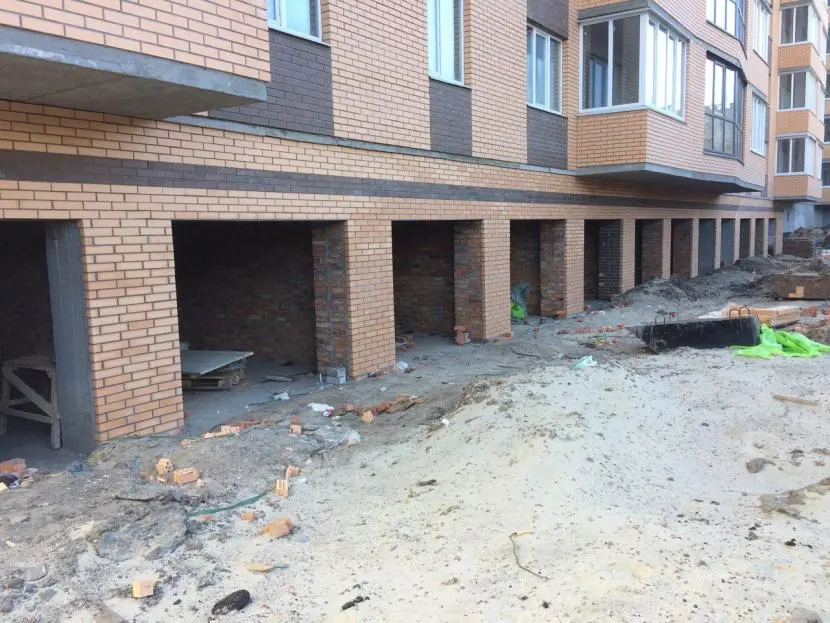

-відбувається кладка цегляних стін в гаражах.

NE
Nelli18551 повід. · з 2016
13 квітня 2017 р.

Ход строительства Жилого Комплекса "ForRest" ул. 30-летия Победы, 8 на 29.03.2017

3 секція:

Показати повністю...
-збудований цокольний поверх для гаражів.
-збудовані та перекриті з першого по дванадцятий поверхи.
-виконано роботи по влаштуванні криші.
-виконано встановлення міжкімнатних перестінок с 1 по 12 поверхи.
-виконано штукатурку цегляних стін с 1 по 12 поверхи.
-виконано робити по електророзводці в квартирах с 1 по 12 поверхи.
-виконано утеплення балконів з 1 по 12 поверх.

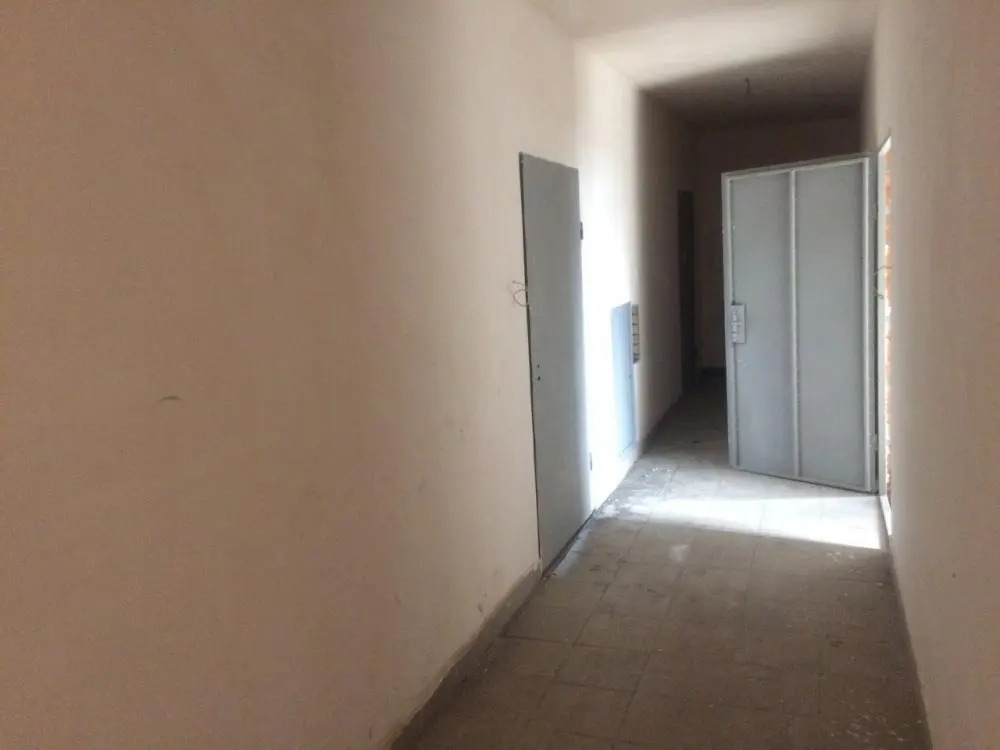

-встановлені вхідні двері в квартири с 1 по 12 поверх.
-виконано встановлення дверей в кладовки.
-виконано встановлення перестінок між кладовками.
-виконано розводку труб на водопостачання в квартири с 1 по 12 поверх.
-виконано утеплення балконів загального користування між поверхами.
-виконали стяжку підлоги в під'їзді с 1 по 12 поверх.
-встановлені поручні на всіх поверхах.
-закінчили класти плитку в місцях загального користування.
-встановлені лічильники на воду.
-встановлені стояки каналізації.
-встановлюють автомати захисного відключення в квартирах.
-почали фарбувати стелю в місцях загального користування.
-відбувається кладка цегляних стін в гаражах.

NE
Nelli18551 повід. · з 2016
13 квітня 2017 р.

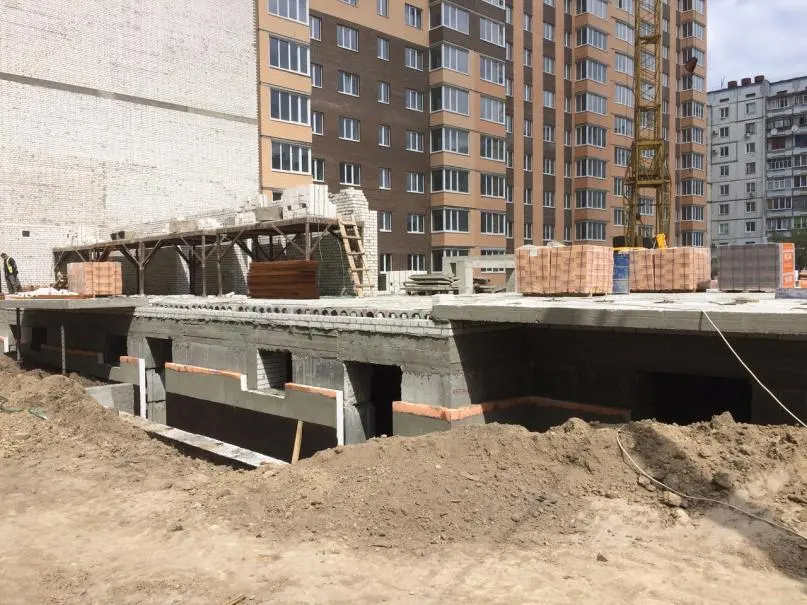

Ход строительства Жилого Комплекса "ForRest" ул. 30-летия Победы, 8 на 07.04.2017

3 секція:
-розпочато роботи по утепленню несучої стіни.

1 секція:

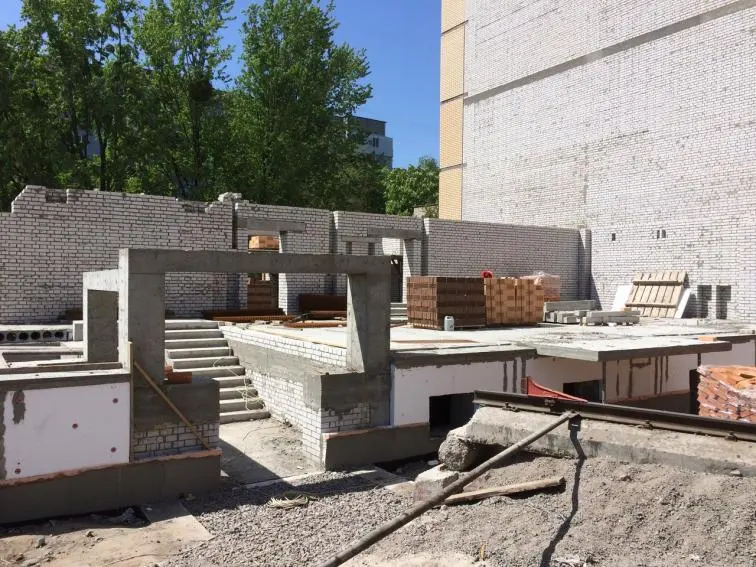

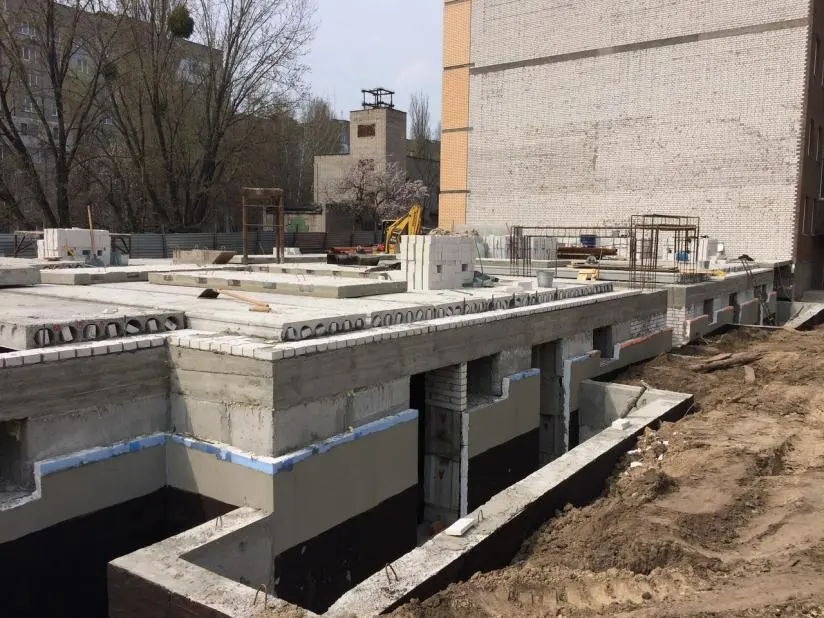

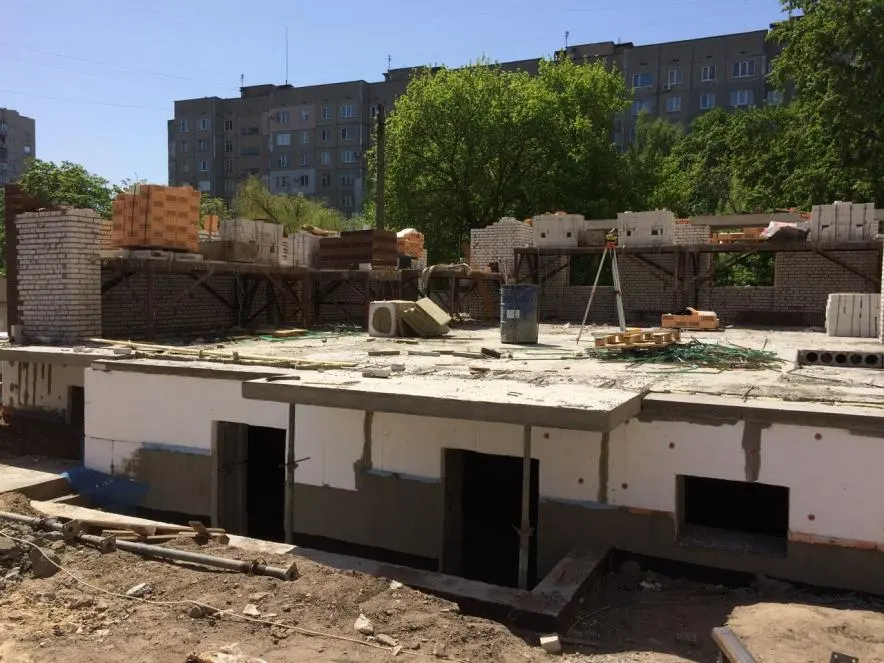

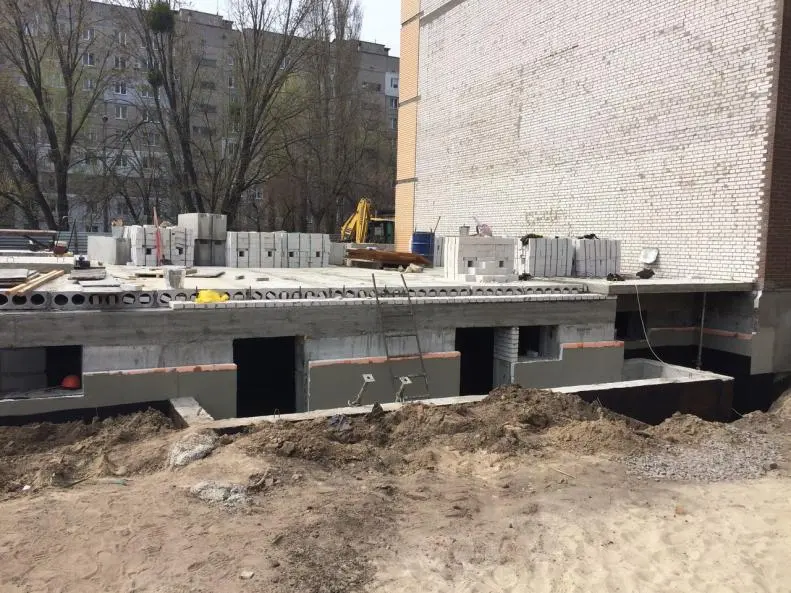

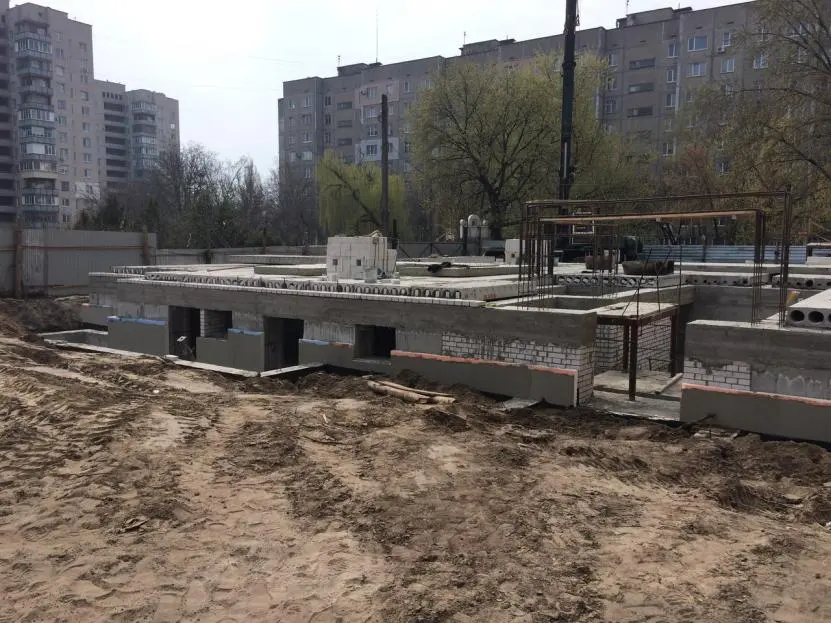

-виконується будівництво цокольного поверху.

NE
Nelli18551 повід. · з 2016
27 квітня 2017 р.

Ход строительства Жилого Комплекса "ForRest" ул. 30-летия Победы, 8 на 25.04.2017

1 секція:
-проводяться роботи по перенесенню баштового крану до 1 секції.

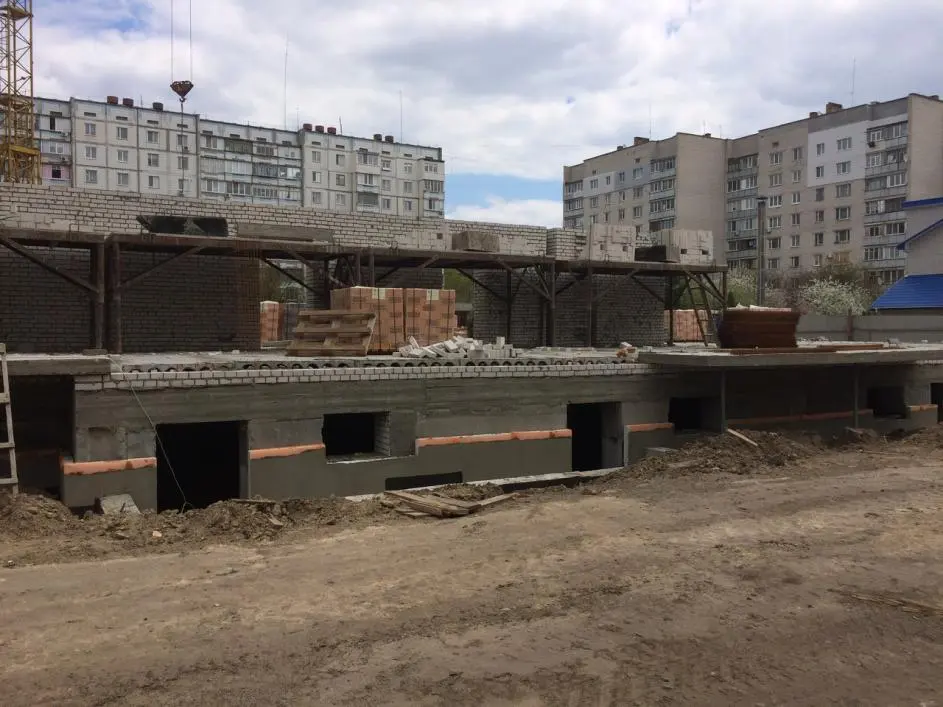

-виконується будівництво несучих стін першого поверху.

3 секція:

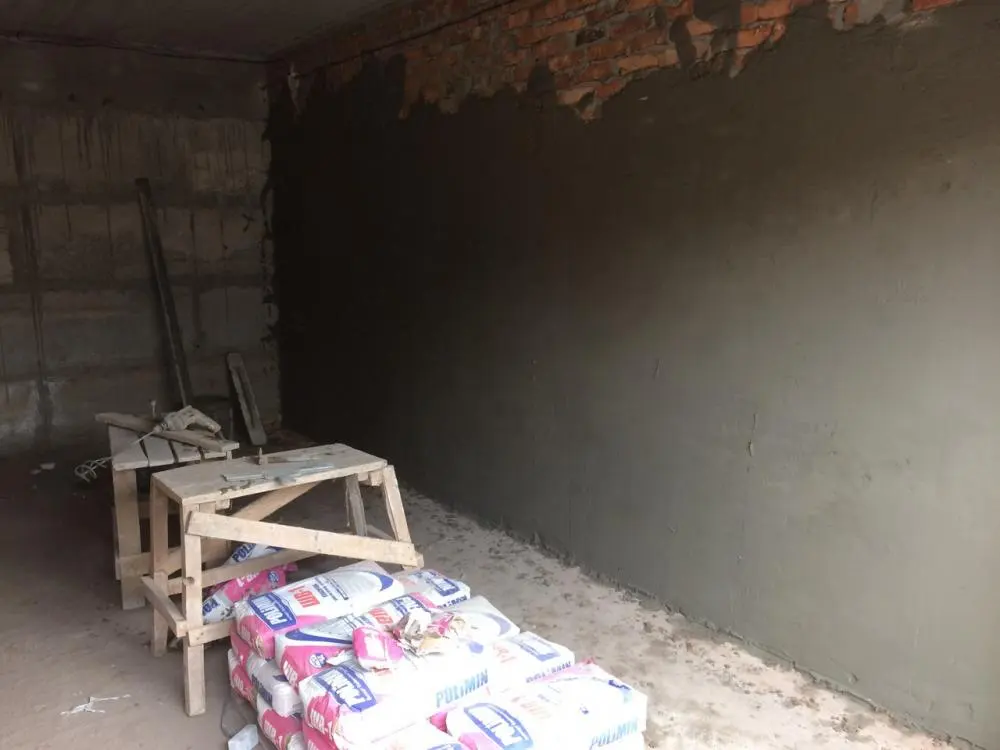

-виконується штукатурка цегляних стін в гаражах

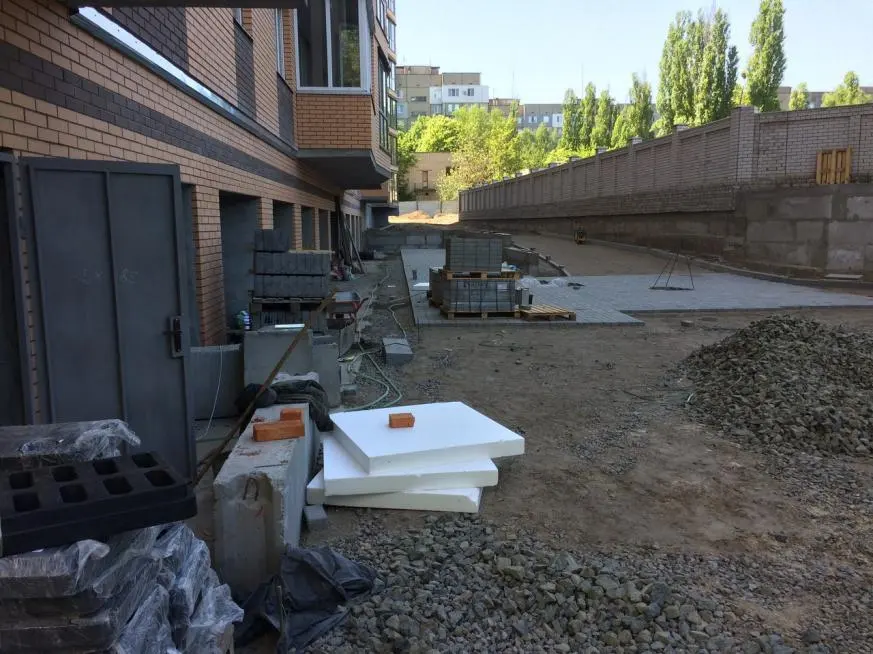

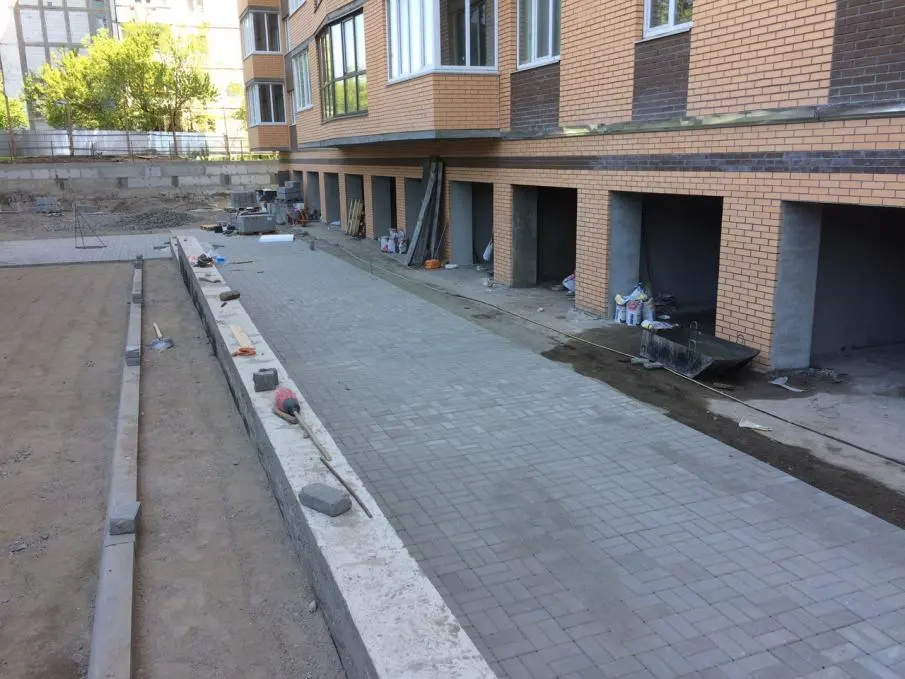

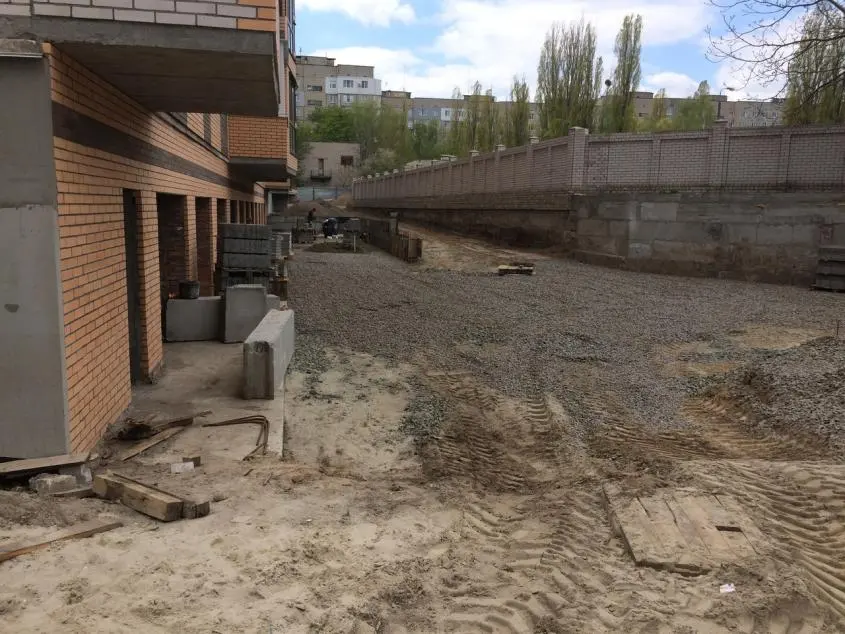

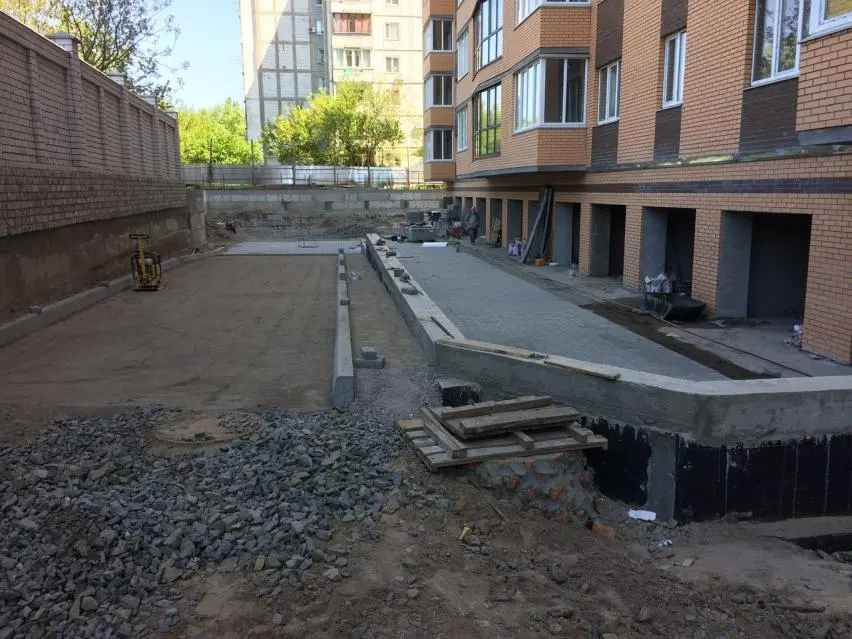

-благоустрій прибудинкової території.

NE
Nelli18551 повід. · з 2016
10 травня 2017 р.

Ход строительства Жилого Комплекса "ForRest" ул. 30-летия Победы, 8

03.05.2017

1 секція:
-виконані роботи по перенесенню баштового крану до 1 секції.
-виконується будівництво несучих стін першого поверху.

3 секція:

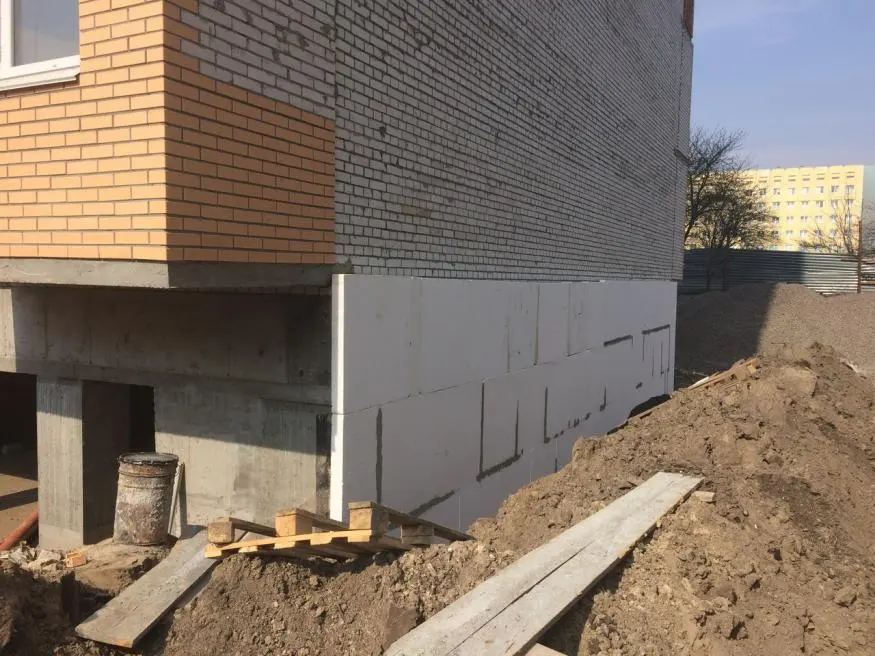

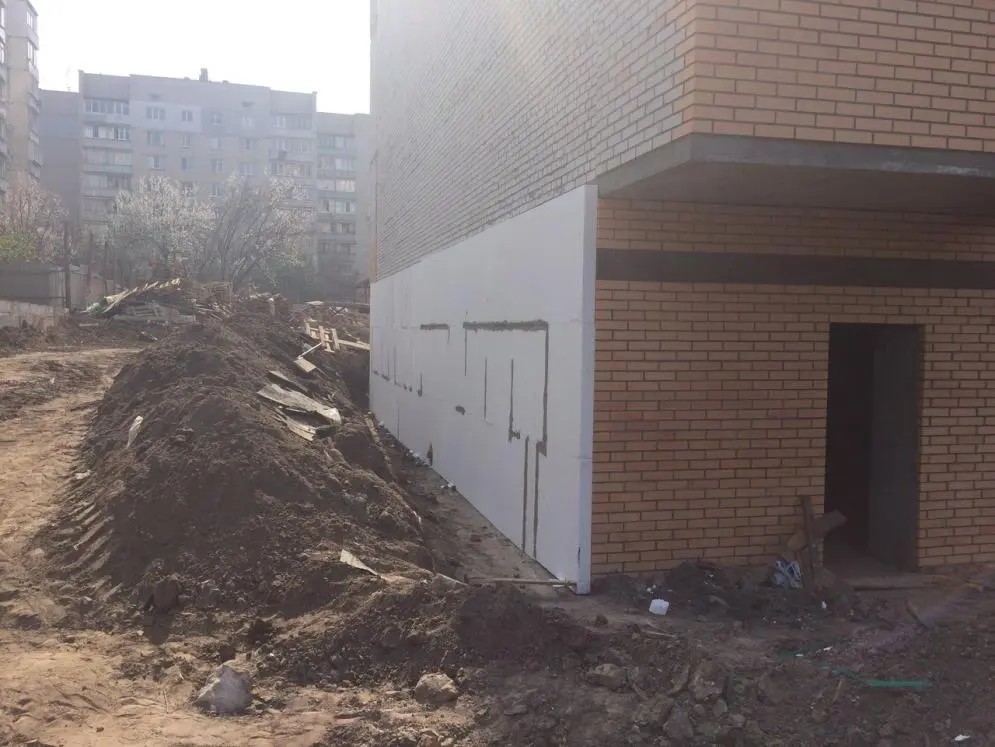

-виконується утеплення несучої стіни.
-благоустрій прибудинкової території.
