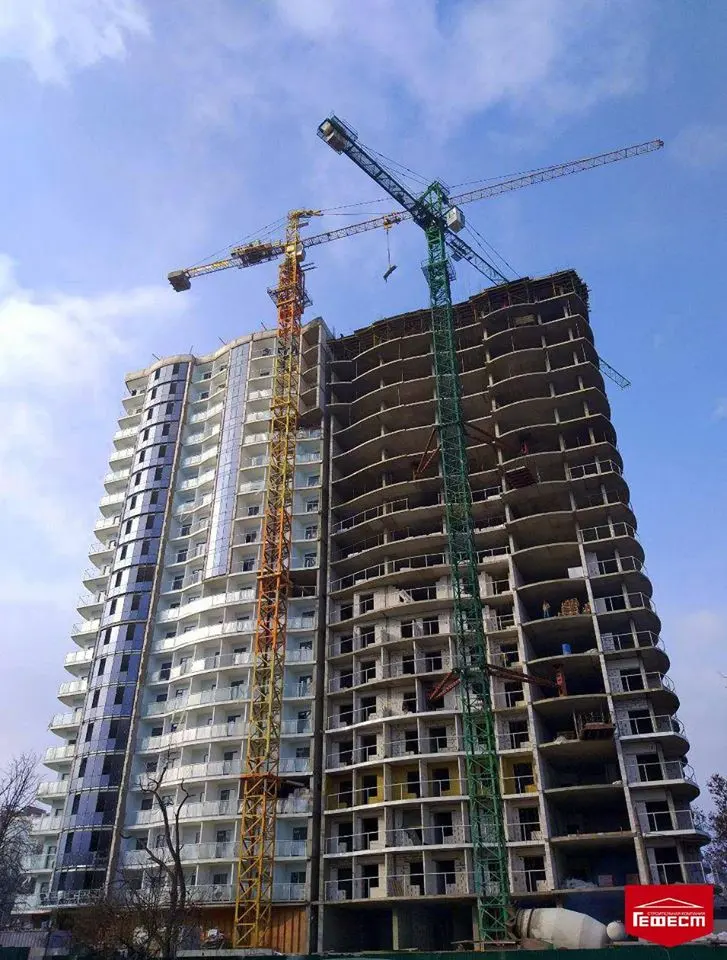

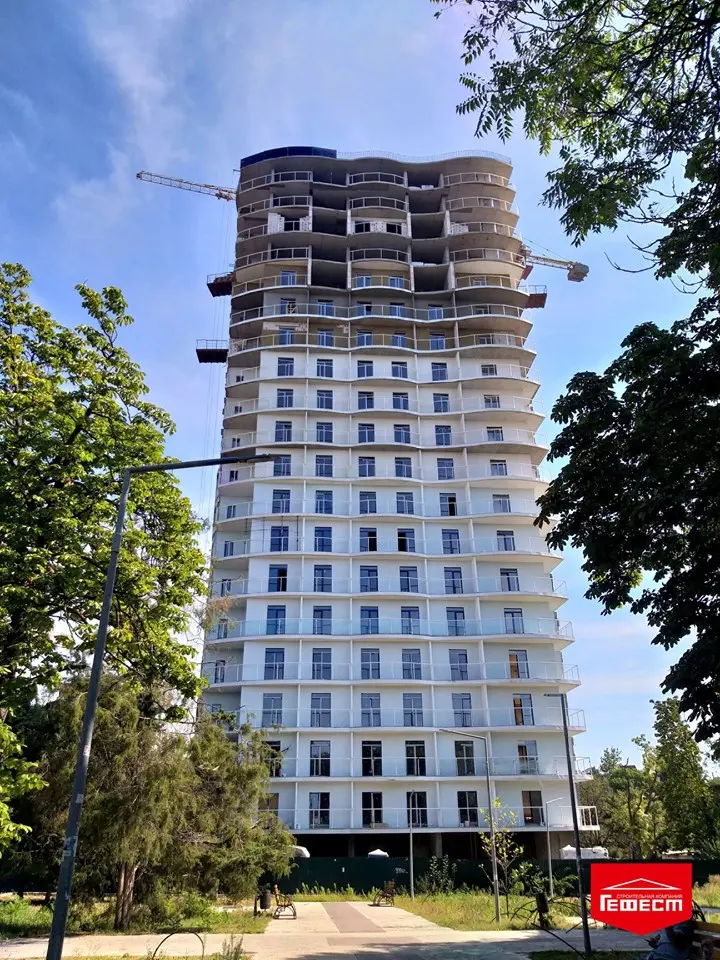

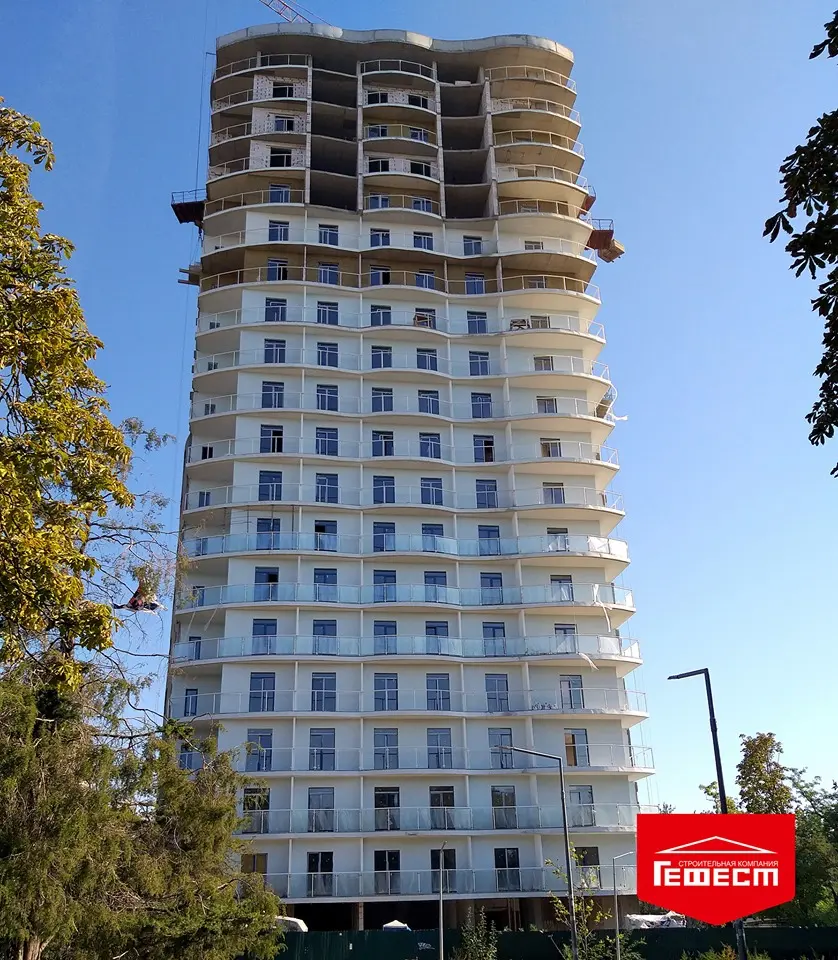

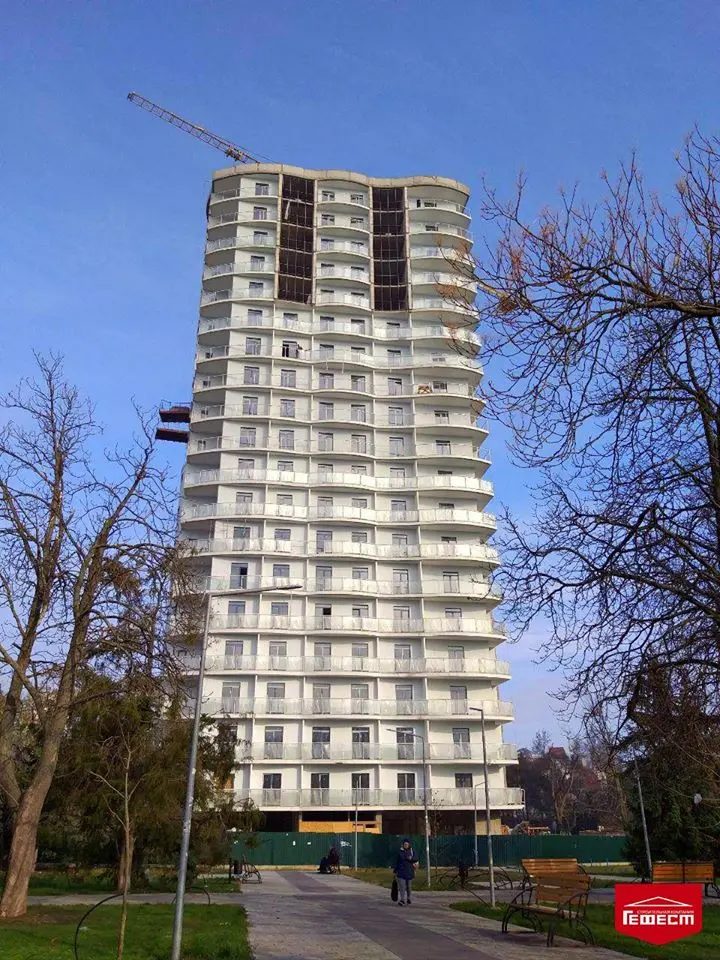

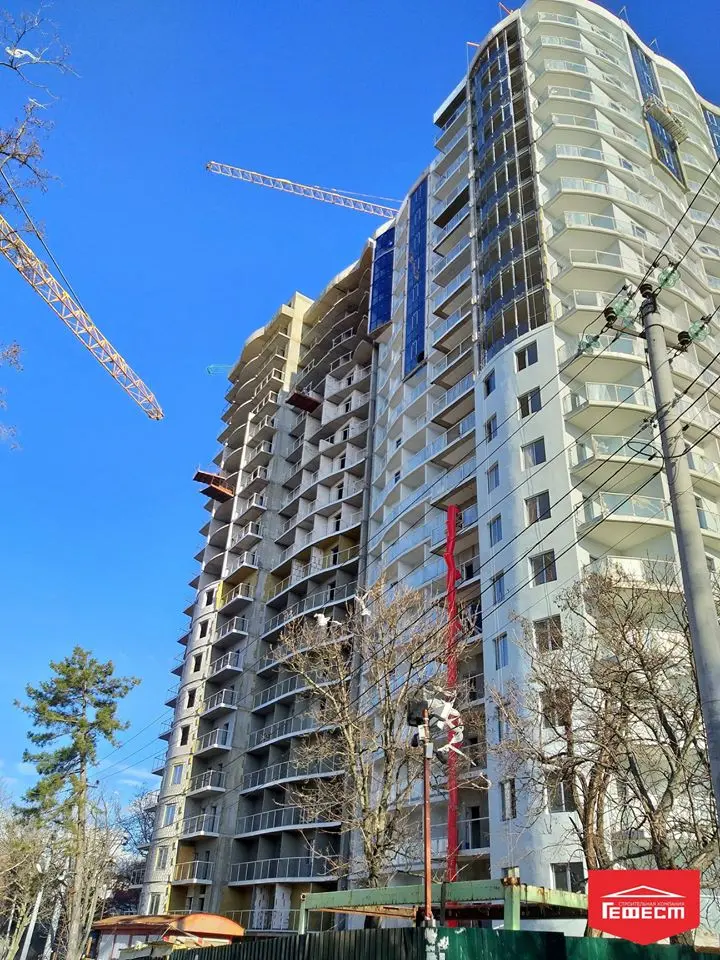

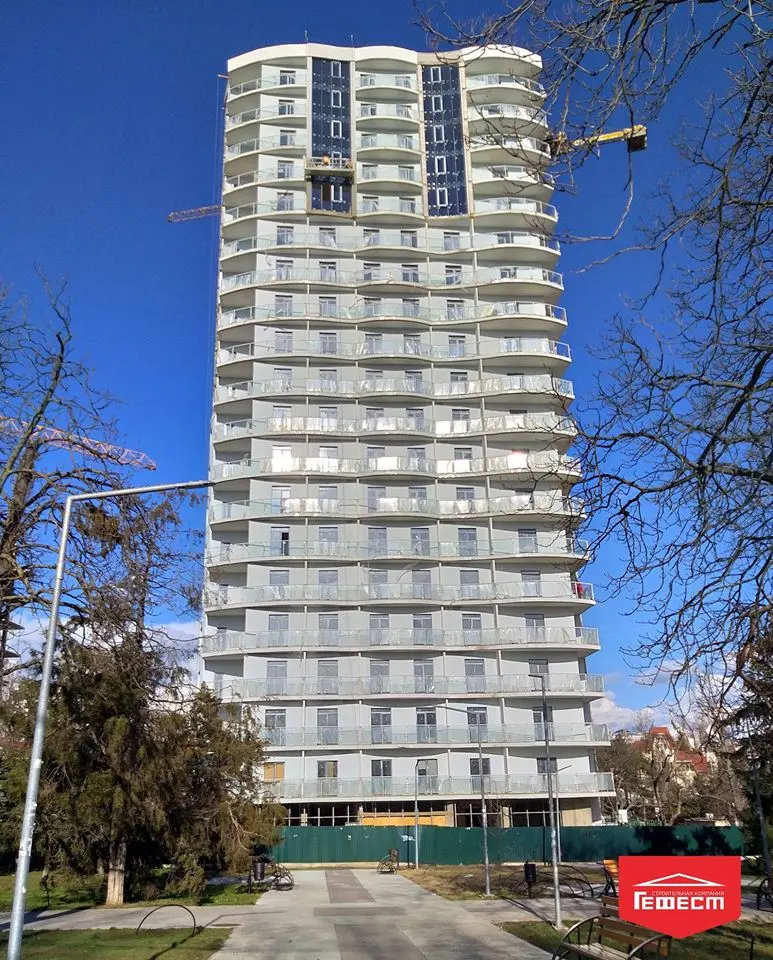

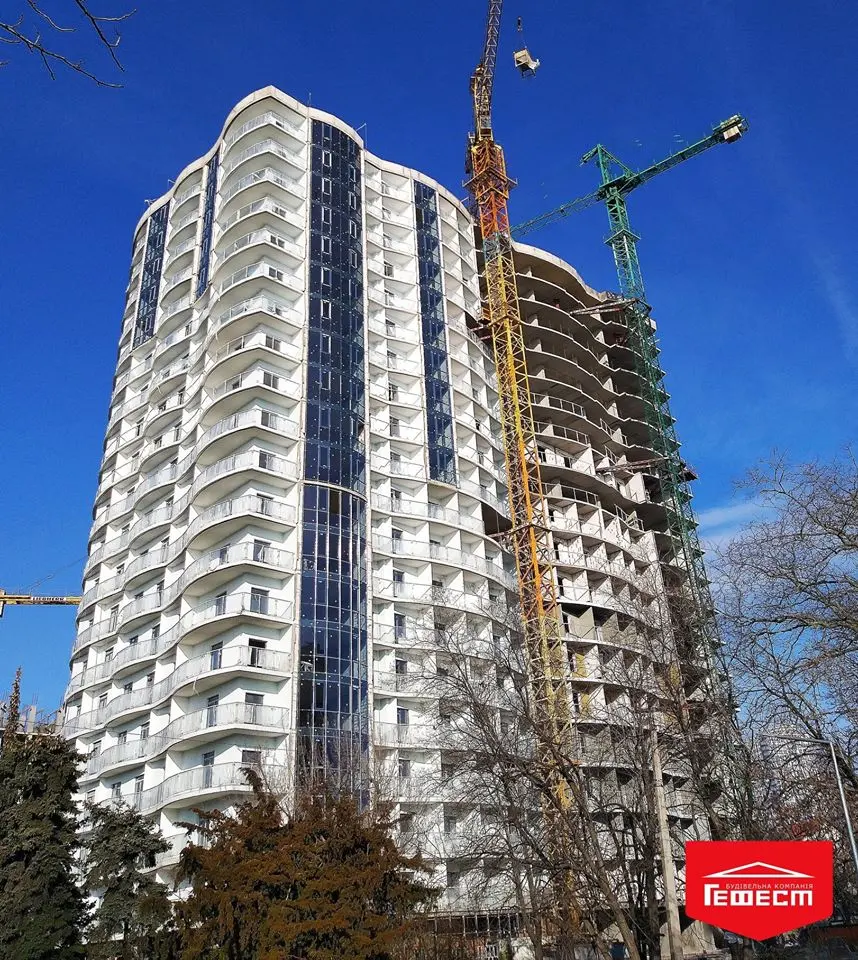

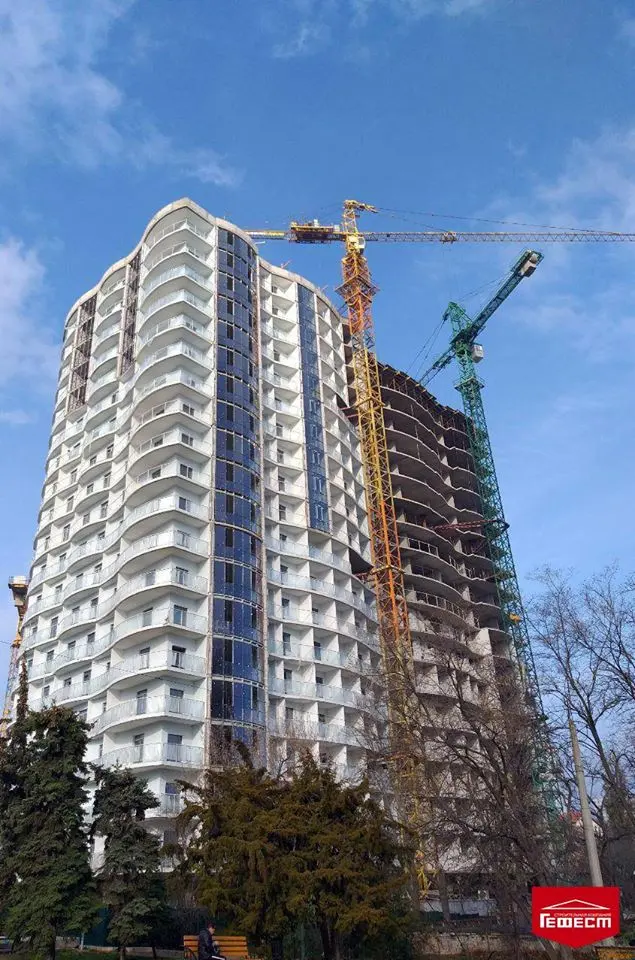

Ход строительства Жилого Комплекса
09.08.2019

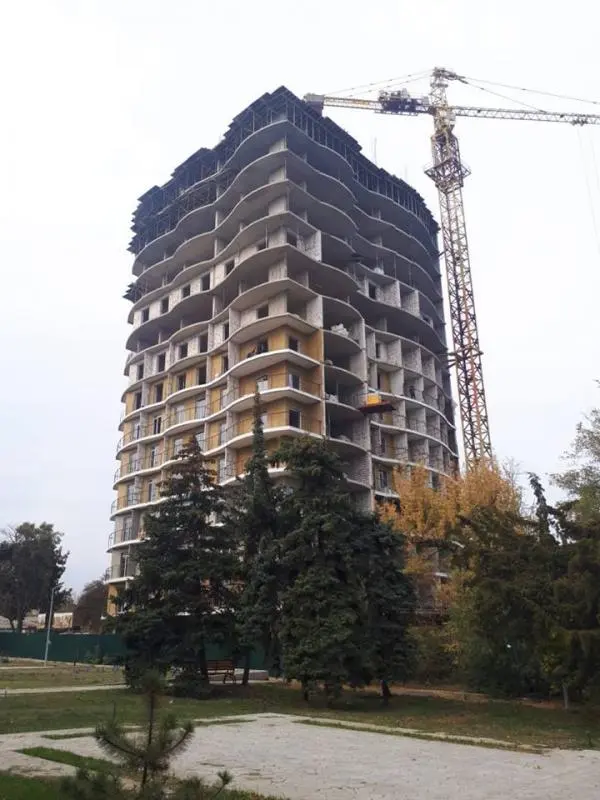

Секція А

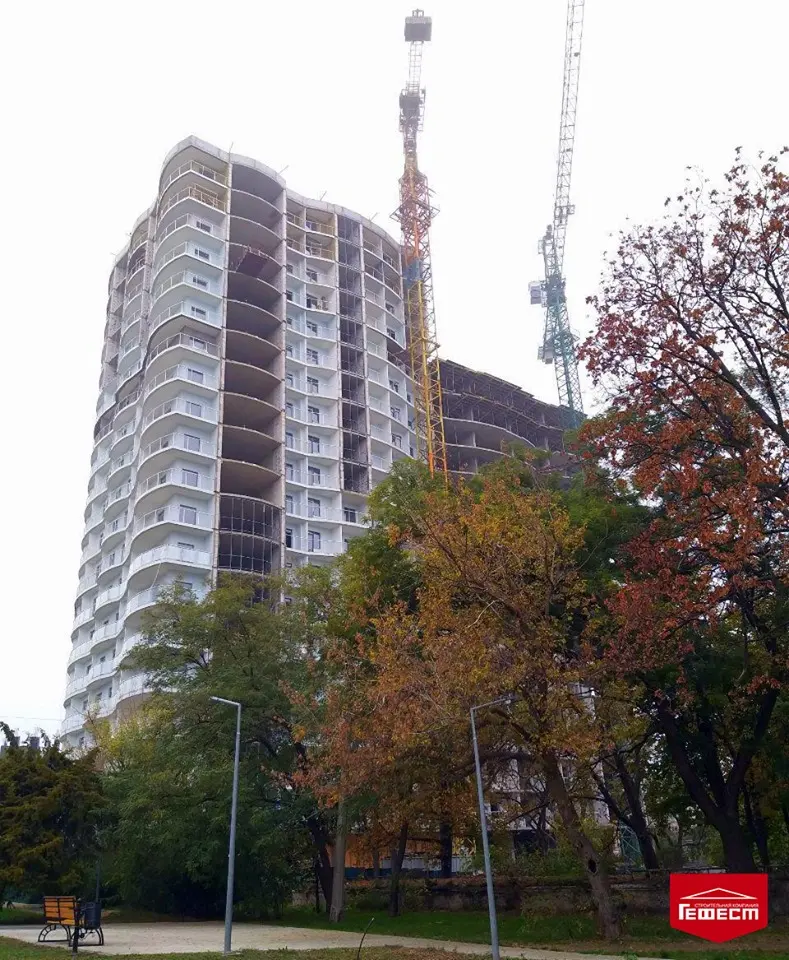

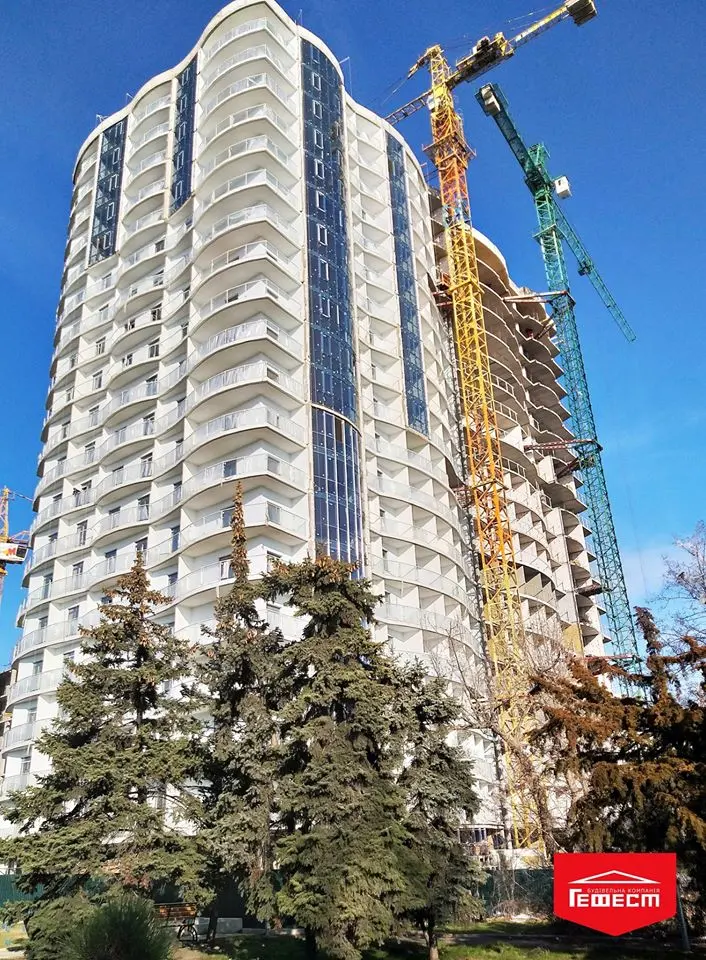

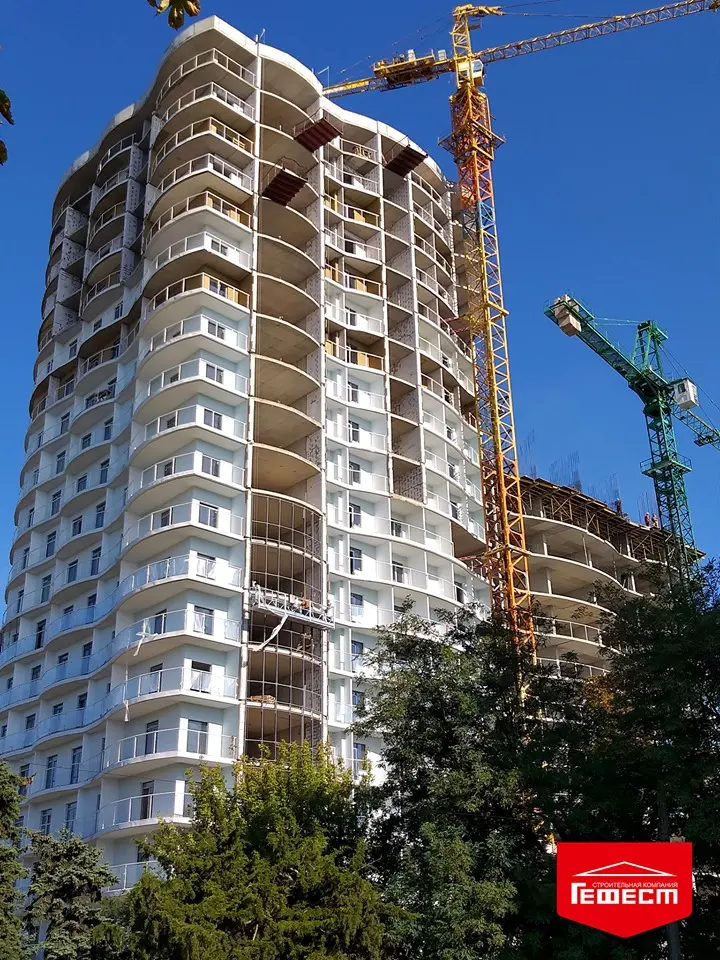

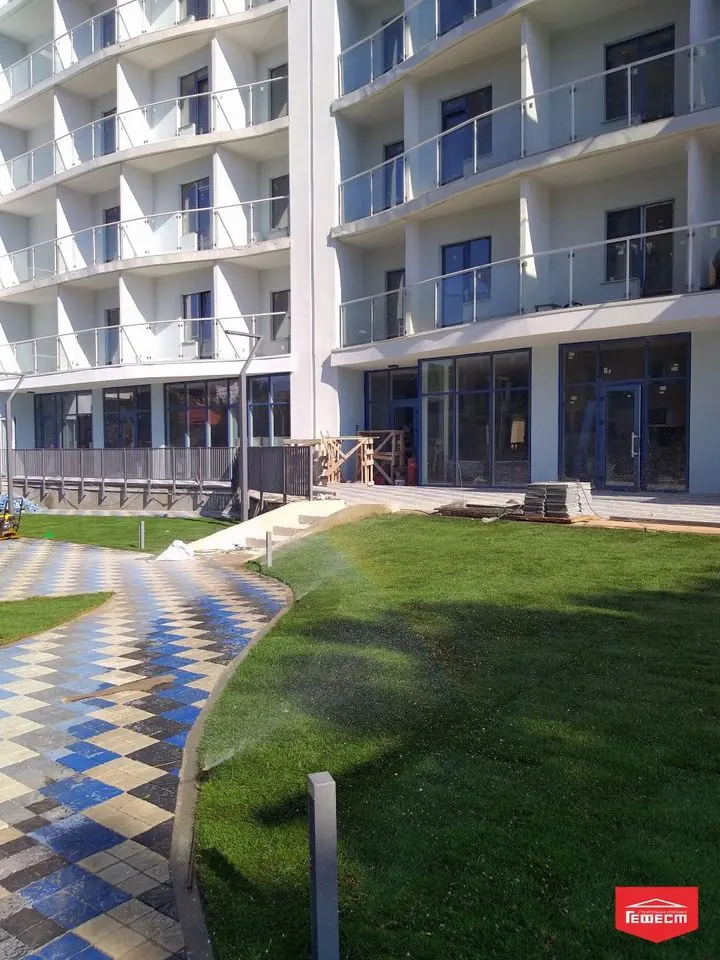

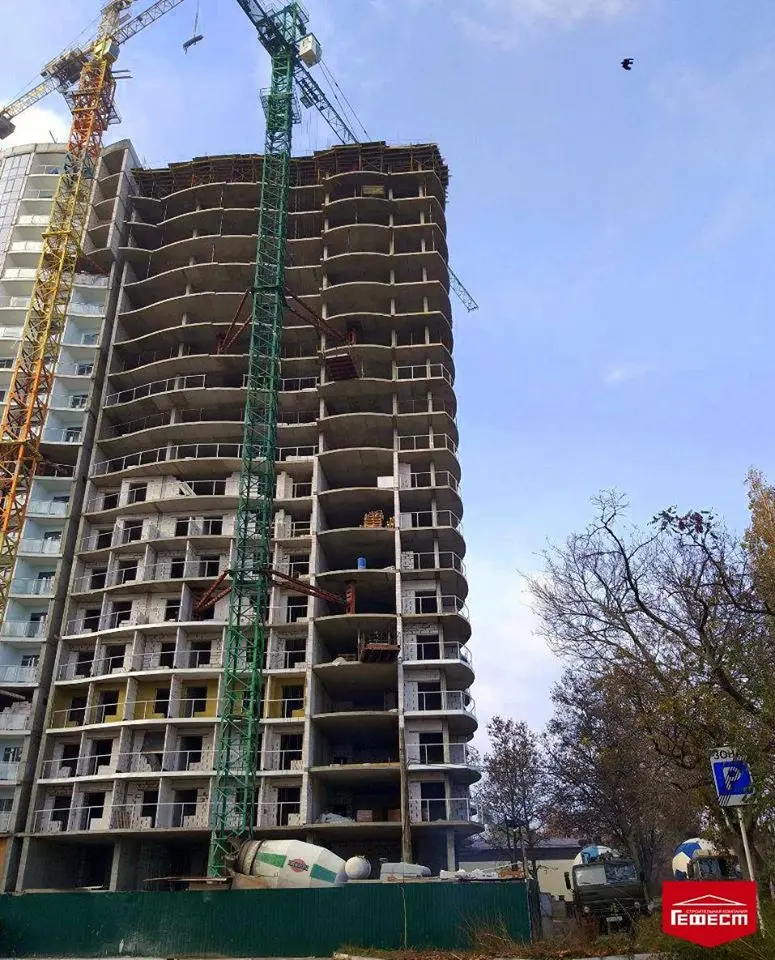

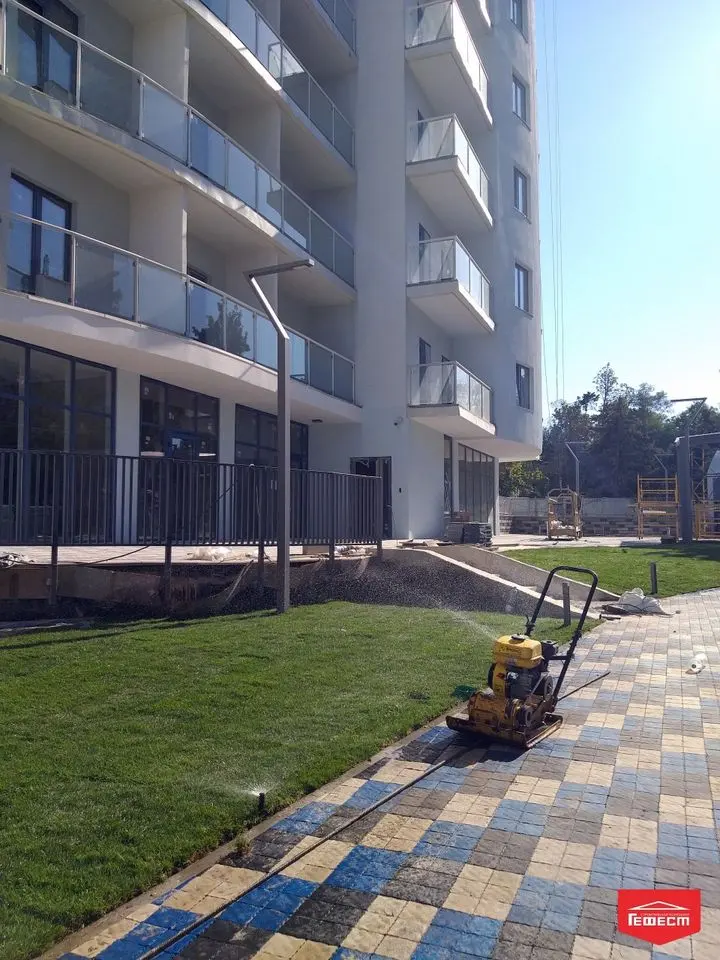

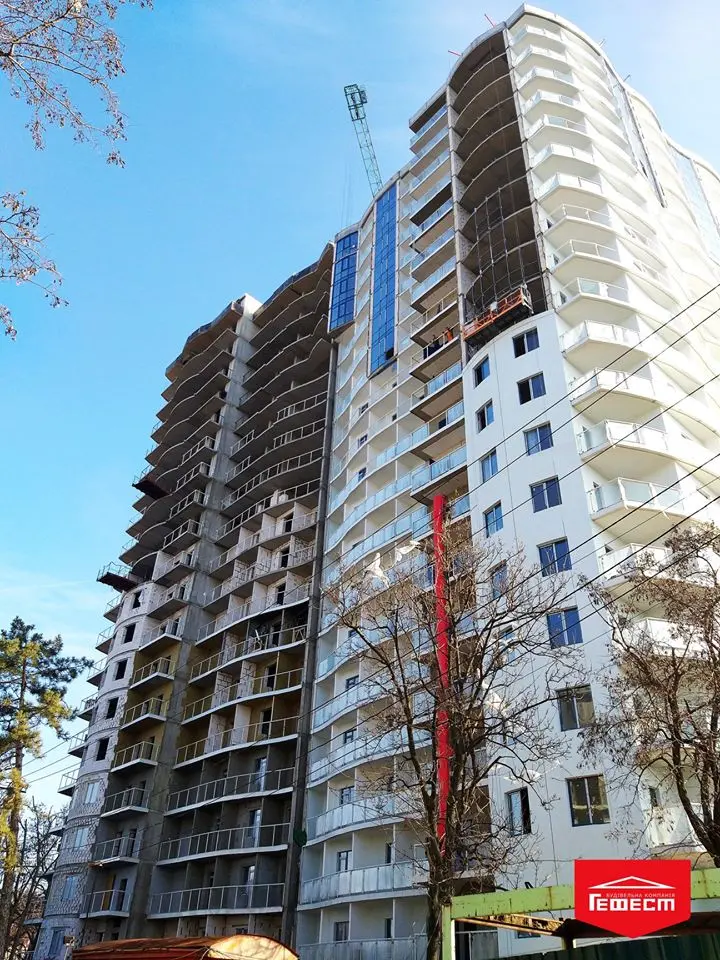

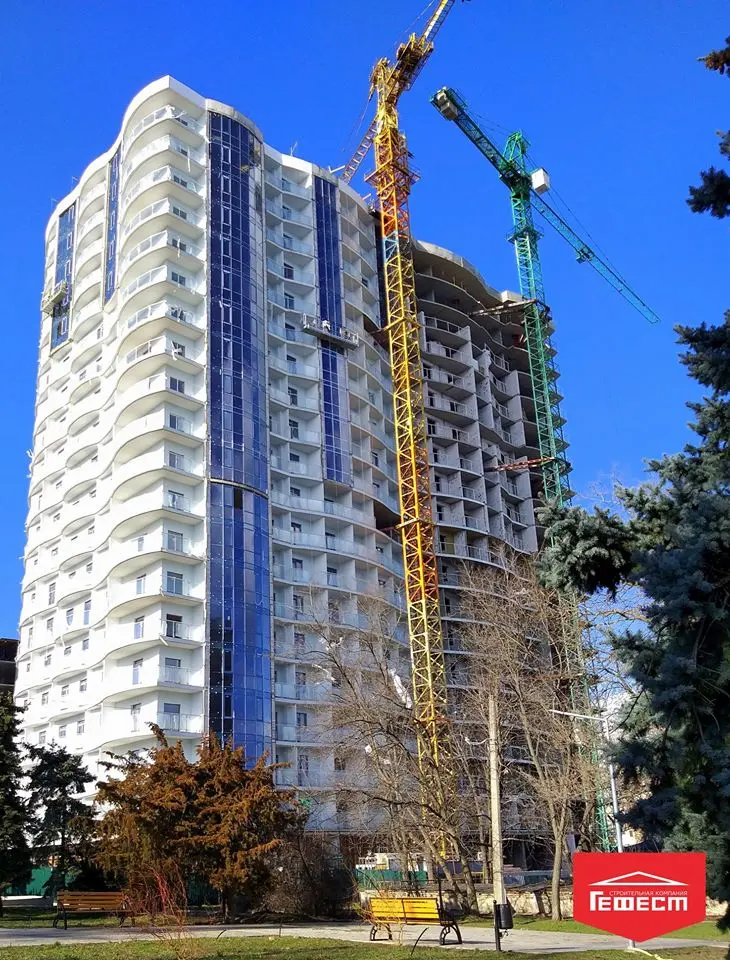

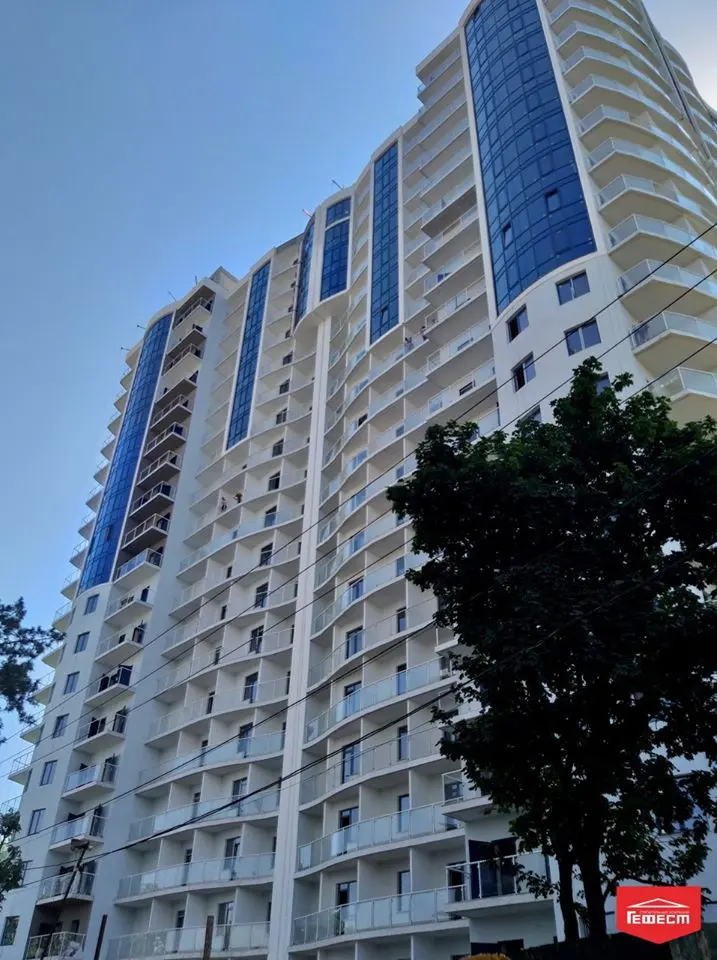

?️Завершено монолітні роботи,

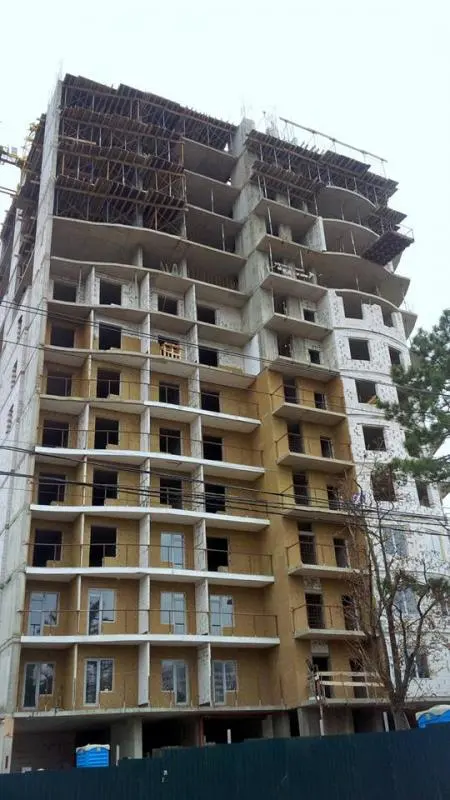

?️Виконано кладку стін і перегородок 14-го, 15-го, 17-го поверхів,
?️Завершено монтаж балконних огорож на 16-му, 17-му і тех. поверсі,

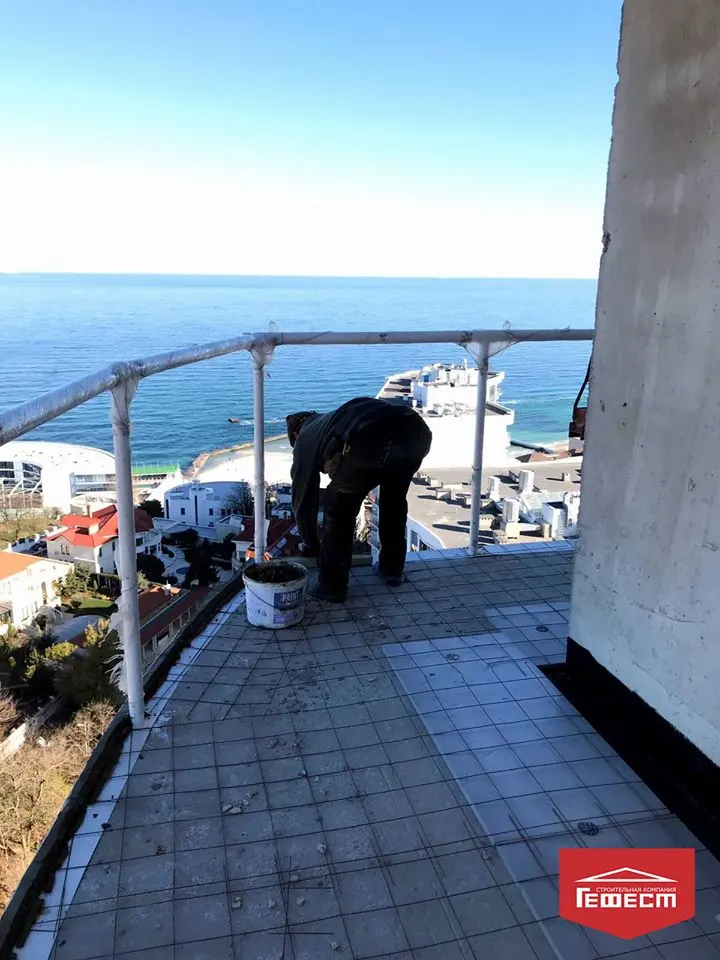

?️Виконано встановлення стяжки балконів на 13-му і 14-му поверхах,
?️Завершено фарбування балконних огорож з антресольного поверху по тех.поверху,
?️Виконано встановлення віконних блоків на 15-му поверсі,
?️Завершено утеплення фасаду 13-го і 15-го поверхів,

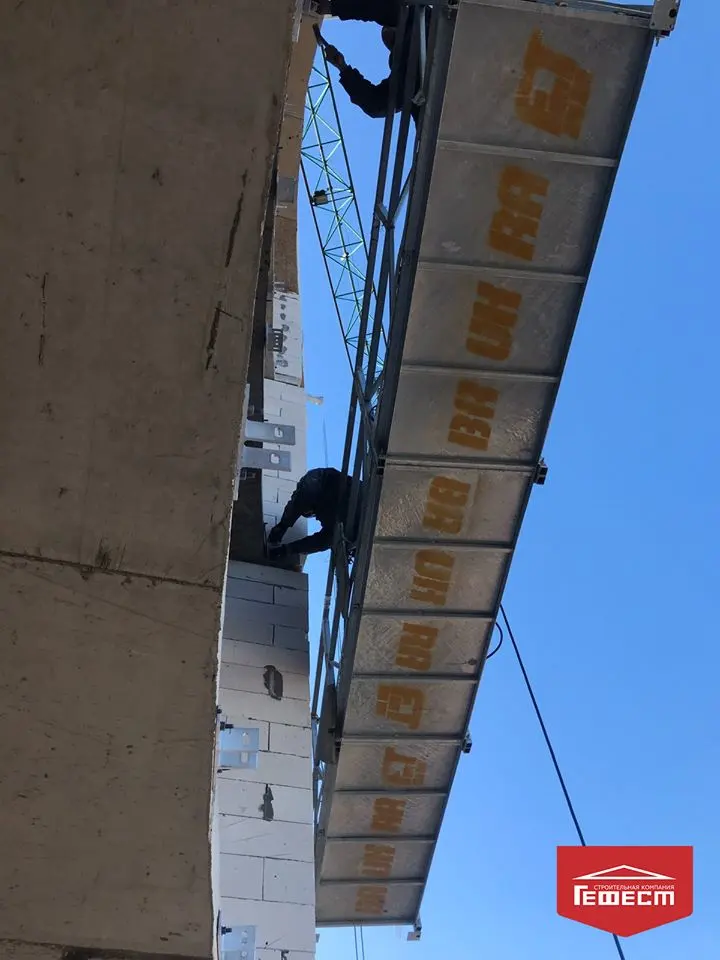

?️Виконано встановлення баранчика на стіни фасаду 10-го і 12-го поверхів,
?️Завершено встановлення скляного огородження балконів 5-го поверху,

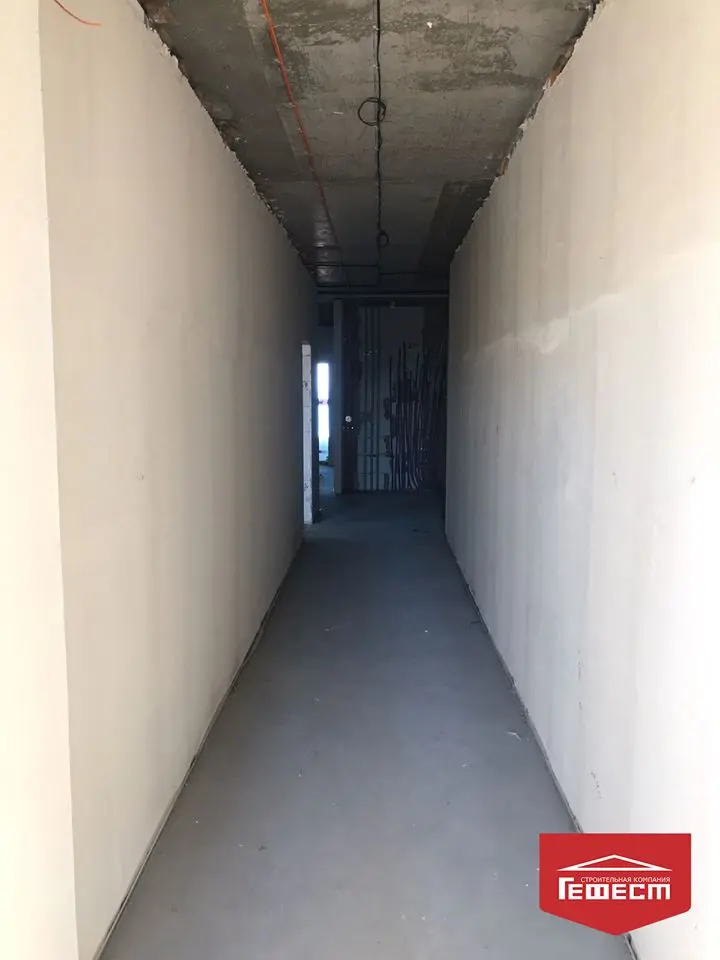

?️Виконана штукатурка стін коридору 12-й, 13-й поверхи і шпаклівка стін коридору 4-й, 5-й, 6-й, 7-й, 10-й, 11-й поверхи,

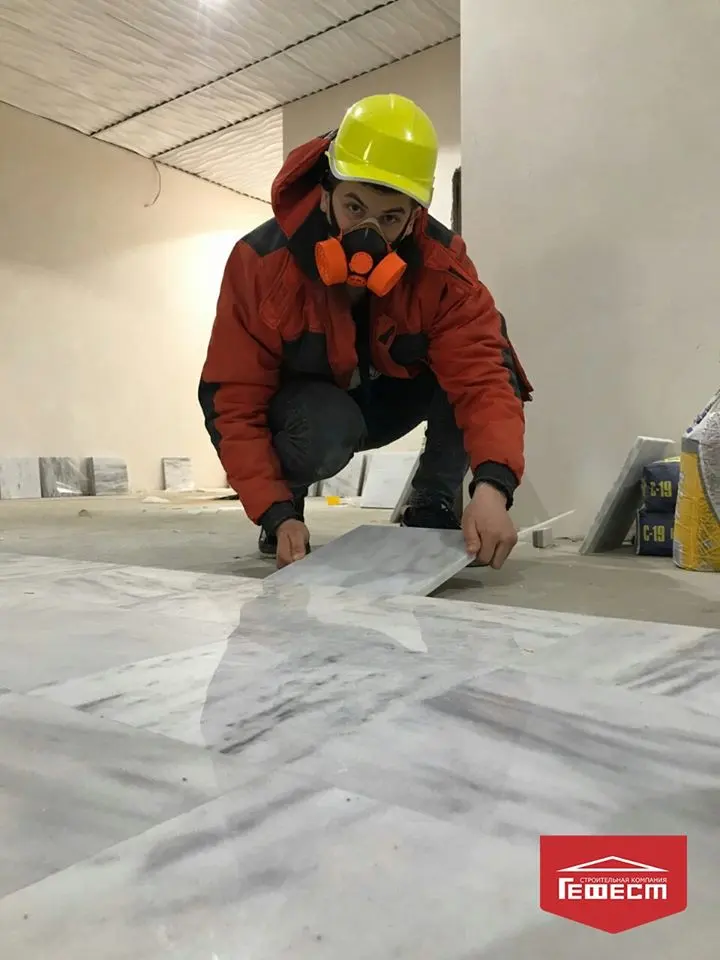

?️Завершено укладання мармуру 6-го, 7-го і 8-го поверхів,
?️Виконано монтаж стельових плит 5-го і 6-го поверхів,
?️Завершено монтаж дверей 2-го, 3-го, 4-го, 5-го і 6-го поверхів,

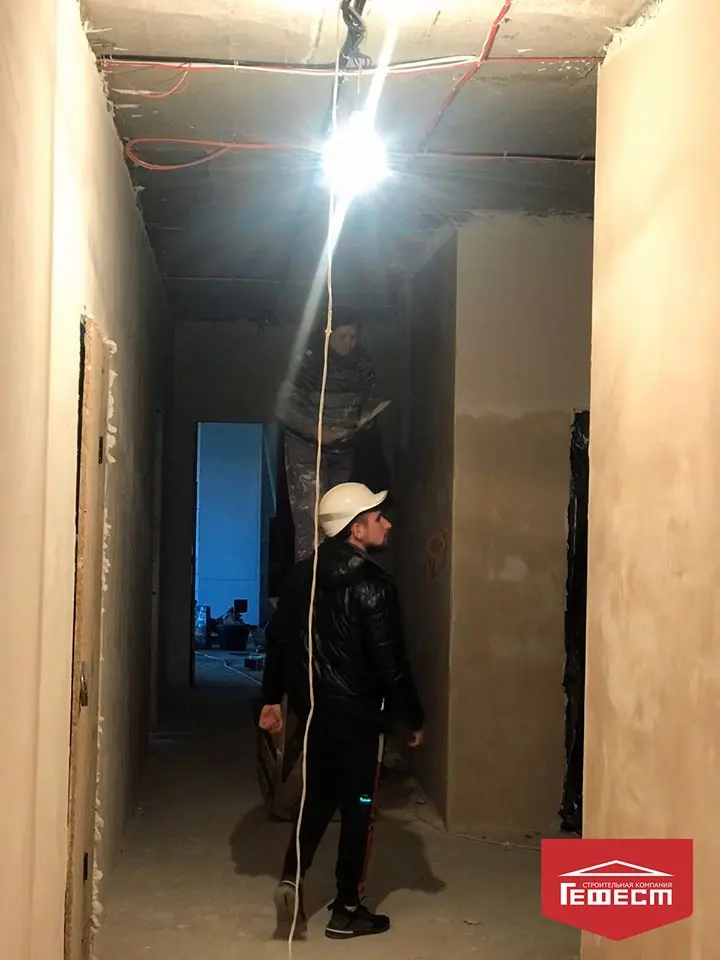

?️Виконано прокладення електричних кабелів 17-й поверх,
?️Завершено монтаж стояків опалення з 1-го по 16-й поверх включно,
?️Виконано монтаж розводки опалення з 1-го по 15-й поверх включно,
?️Завершено монтаж стояків пожежогасіння з 1-го по тех. поверх,
?️Виполнено монтаж стояків каналізації з 1-го по 16-й поверх включно.
Секція Б⠀

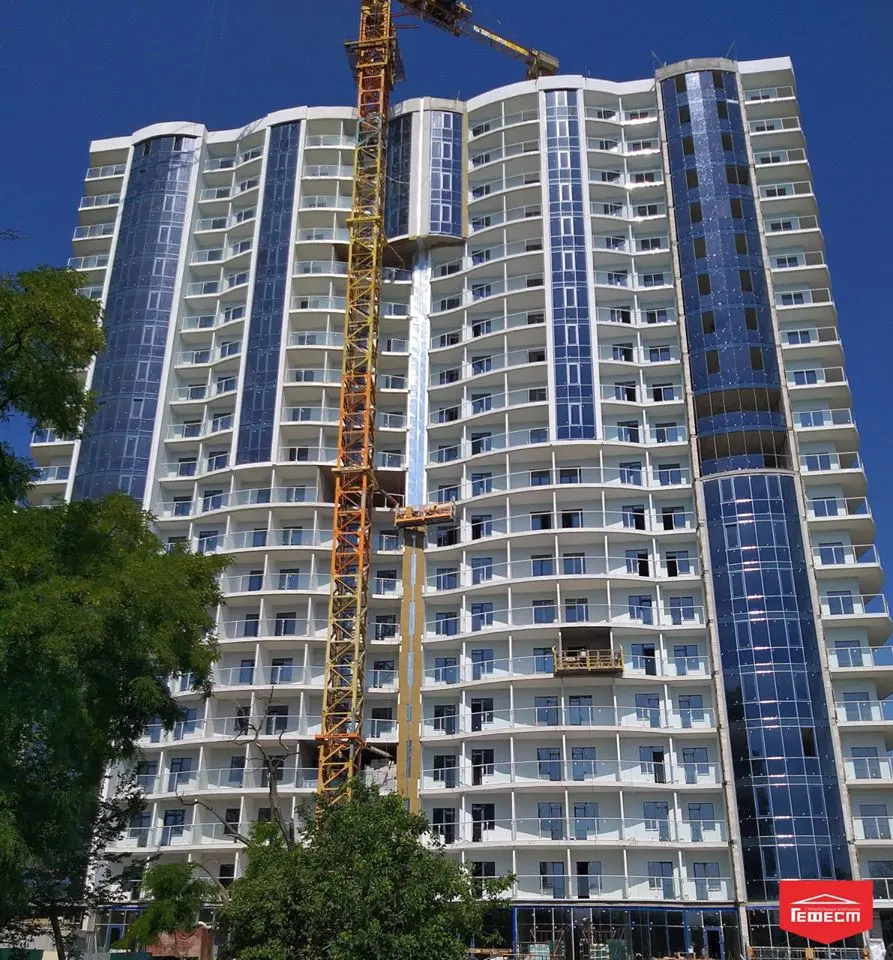

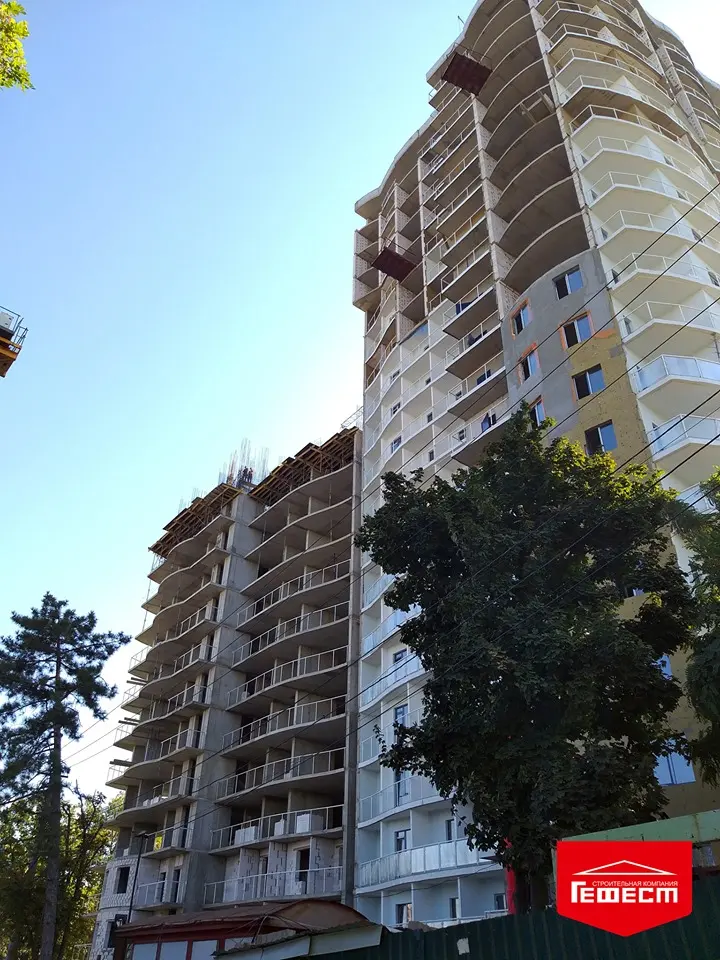

?Завершені монолітні роботи 6-го, 7-го і 8-го поверхів, виконана плита перекриття 9-го поверху,
?Виконана кладка стін і перегородок 2-го поверху,
?Завершено фарбування балконних огорож 5-го поверху.
