ГоловнаФорумХарківЖК “Лазурный” пер. Пескуновский / пер. Лосевский

ЖК “Лазурный” пер. Пескуновский / пер. Лосевский

12 відповідей · 3 307 переглядів
A.
A.yuschuk249 повід. · з 2013
6 жовтня 2016 р.

ЖК “Лазурный” пер. Пескуновский / пер. Лосевский

Объект: ЖК «Лазурный»

Заявленный ввод в эксплуатацию:

1 дом — 3 кв. 2018
2 дом — 3 кв. 2019

Адрес: г. Харьков, Шевченковский р-н., пер. Лосевский, 4а, 4б, 4в, 2д, 2г

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 3
Этажность: 10
Высота потолков: 2,8 м
Утепление: минеральная вата, пенопласт
Отопление: индивидуальное

NE
Nelli18551 повід. · з 2016
2 вересня 2019 р.

Ход строительства Жилого Комплекса

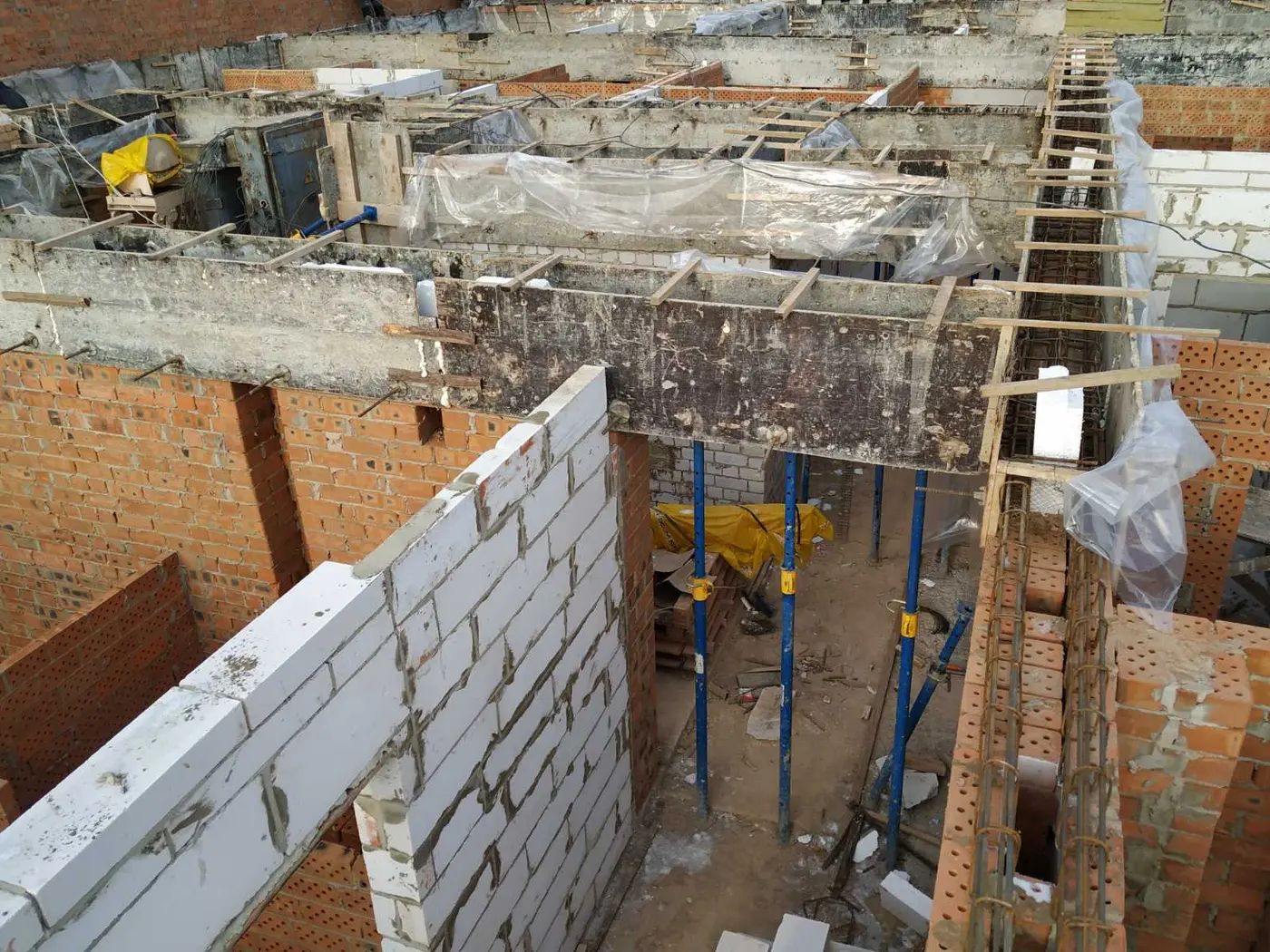

30.08.2019

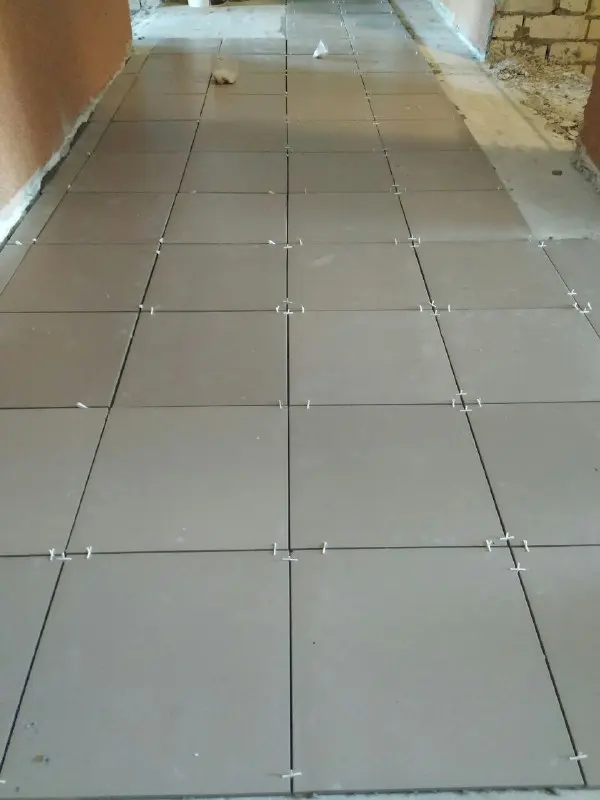

В 1 секции продолжаются работы по укладке плитки в местах общего пользования.
.В 1 секции выполняется шпаклевка фасада.
.В 7 секции продолжается строительство 5 этажа . Также проводятся работы по установке стеклопакетов.
.В 8 секции продолжается строительство 2 этажа.

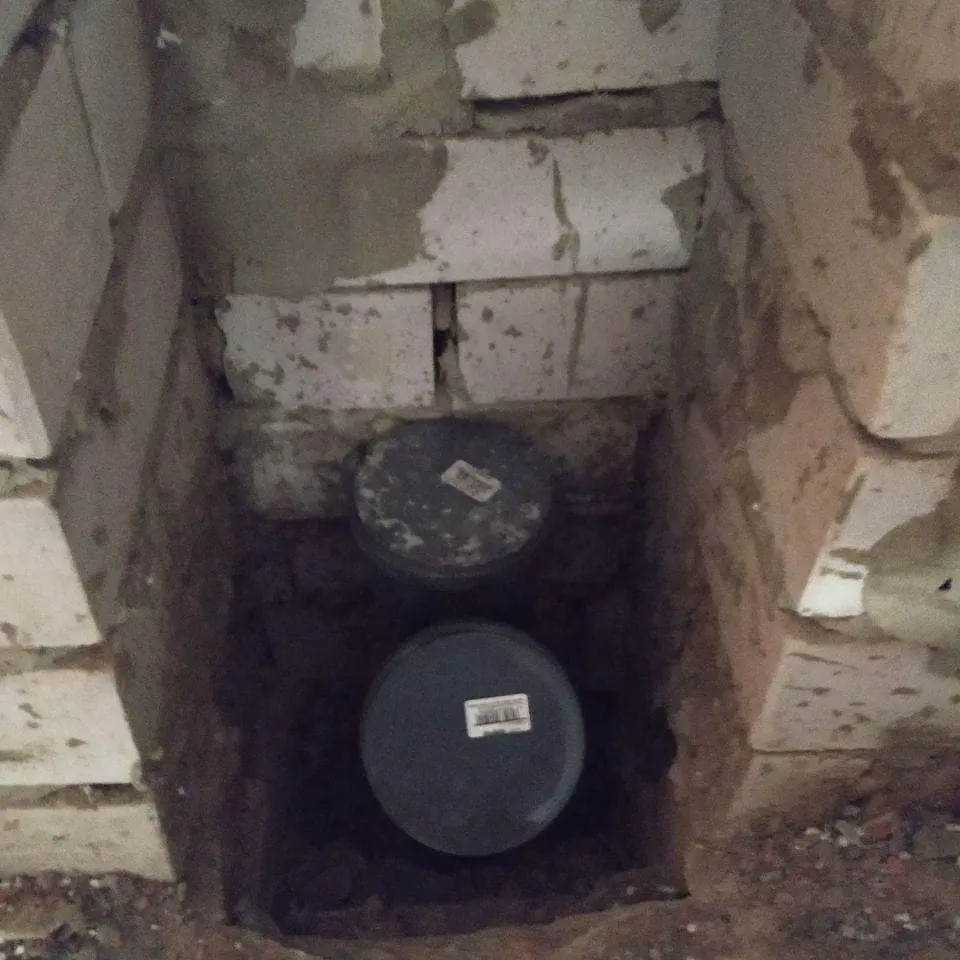

.В 9 секции идут работы по заливке подбетонки.

NE
Nelli18551 повід. · з 2016
26 листопада 2019 р.

Ход строительства Жилого Комплекса
21.11.2019
В 7 секции продолжается кладка несущих стен 10 этажа.Продолжается остекление квартир и мест общего пользования .
Также в 7 секции ведутся подготовительные работы по разводке канализациионного коллектора.
В 8 секции ведутся работы по разводке канализационых стояков .
В 9 секции продолжается кладка несущих стен 1 этажа, утепление и кладка облицовочного кирпича.

NE
Nelli18551 повід. · з 2016
30 січня 2020 р.

Ход строительства Жилого Комплекса
28.12.2019
- В 5 и 6 секциях продолжается благоустройство придомовой территории.
- В 7 секции продолжается остекление.
- В 8 секции завершается строительство 7 этажа.
- В 9 секции продолжается строительство 2 этажа.

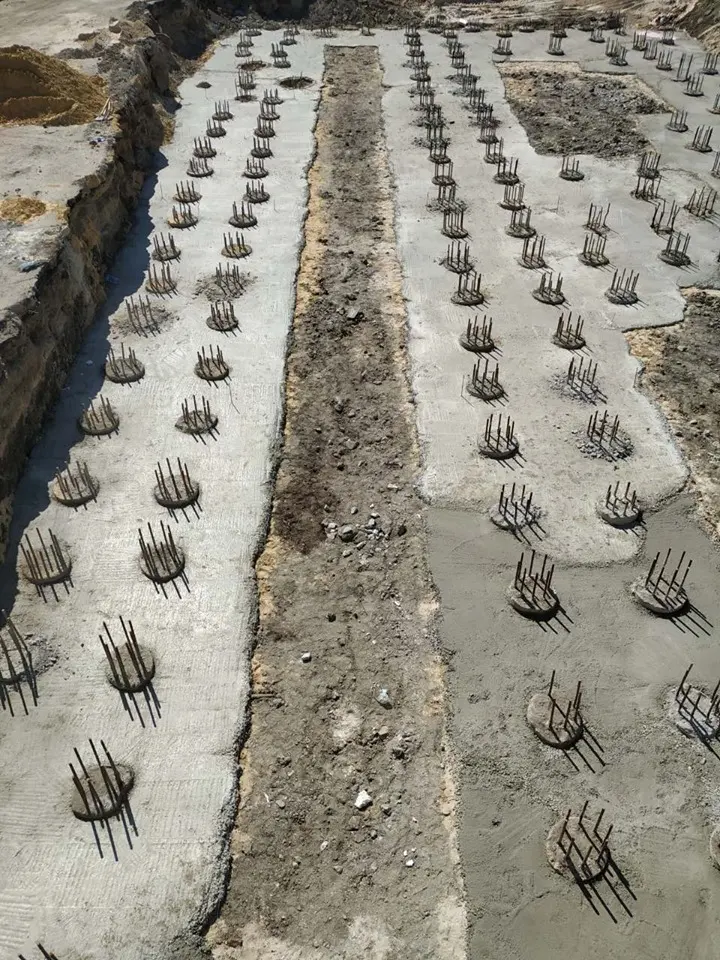

- В 10 секции обустроен ростверк.

NE
Nelli18551 повід. · з 2016
30 січня 2020 р.

Ход строительства Жилого Комплекса
08.01.2020

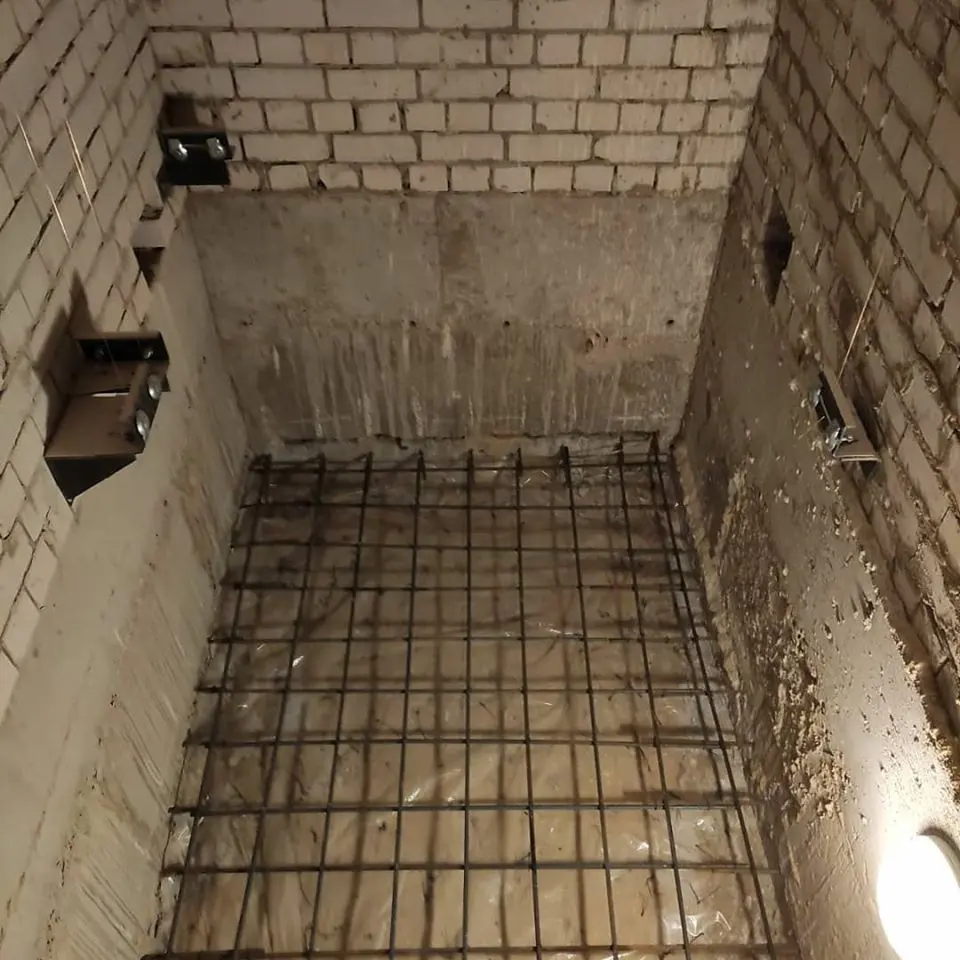

В 10 секции выполняются работы по гидроизоляции фундамента.
В 9 секции продолжается кладка несущих стен и утепление 2 этажа.
В 8 секции выполняются работы по установке и заливке армопояса.Также в 8 секции продолжается установка канализационых стояков .

NE
Nelli18551 повід. · з 2016
30 січня 2020 р.

Ход строительства Жилого Комплекса
16.01.2020
В 10 секции ведутся работы по установке опалубки для заливки колонн.
В 9 секции начата кладка несущих стен 3 этажа.
В 8 секции начата кладка 8 этажа.
В 6 секции установлены натяжные маркизы на террасах.
В 1 секции выполняются работы по установке электрических счетчиков.

NE
Nelli18551 повід. · з 2016
30 січня 2020 р.

Ход строительства Жилого Комплекса
29.01.2020
В 10 секции выполняются работы по кладке цокольного этажа.
В 9 секции начата кладка 4-го этажа.
В 8 секции начата кладка несущих стен 9-го этажа.

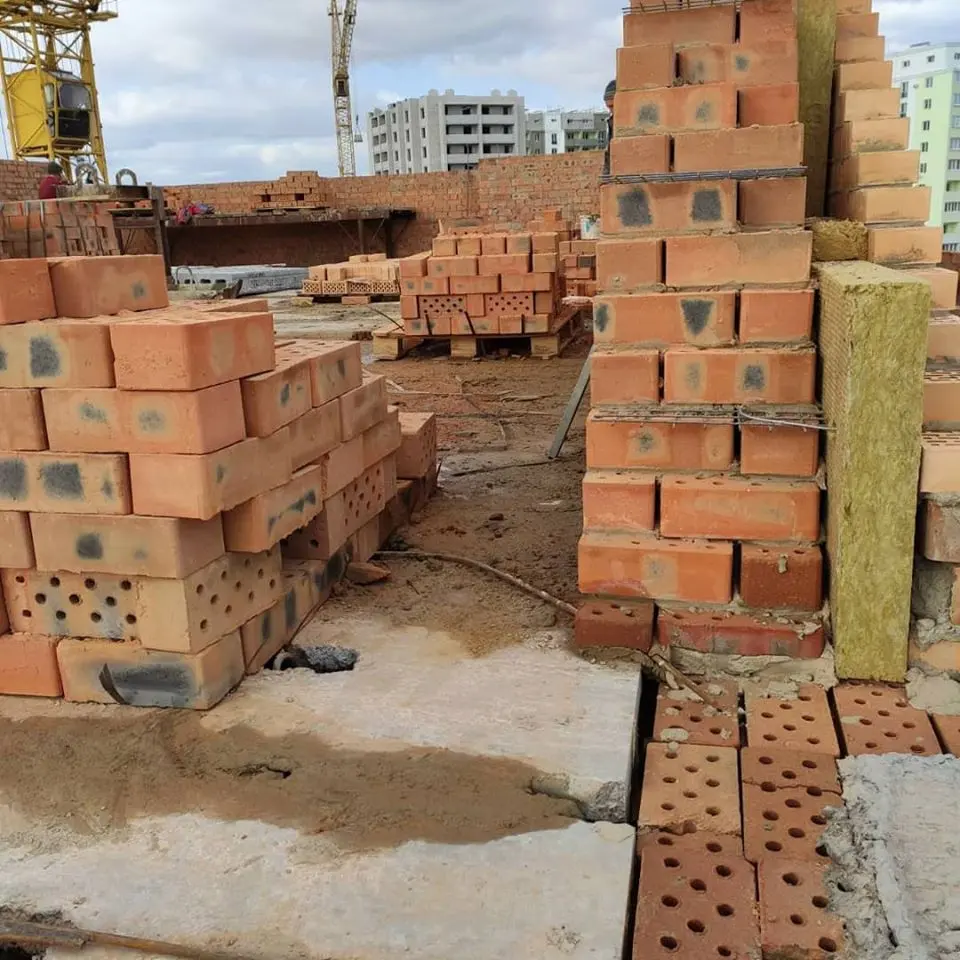

В 7 секции выполняются работы по обустройству арки.
В 1 секции ведутся работы по установке счетчиков на воду.

NE
Nelli18551 повід. · з 2016
21 квітня 2020 р.

Ход строительства Жилого Комплекса
12.02.2020
- 9 секция - продолжается кладка стен 4 этажа, начато остекление квартир.
- 8 секция - завершается кладка и продолжается перекрытие 9 этажа.
- В 10 секции продолжается кладка цокольного этажа.
- В 1 секции устанавливаются светильники в местах общего пользования;

NE
Nelli18551 повід. · з 2016
21 квітня 2020 р.

Ход строительства Жилого Комплекса
10.03.2020

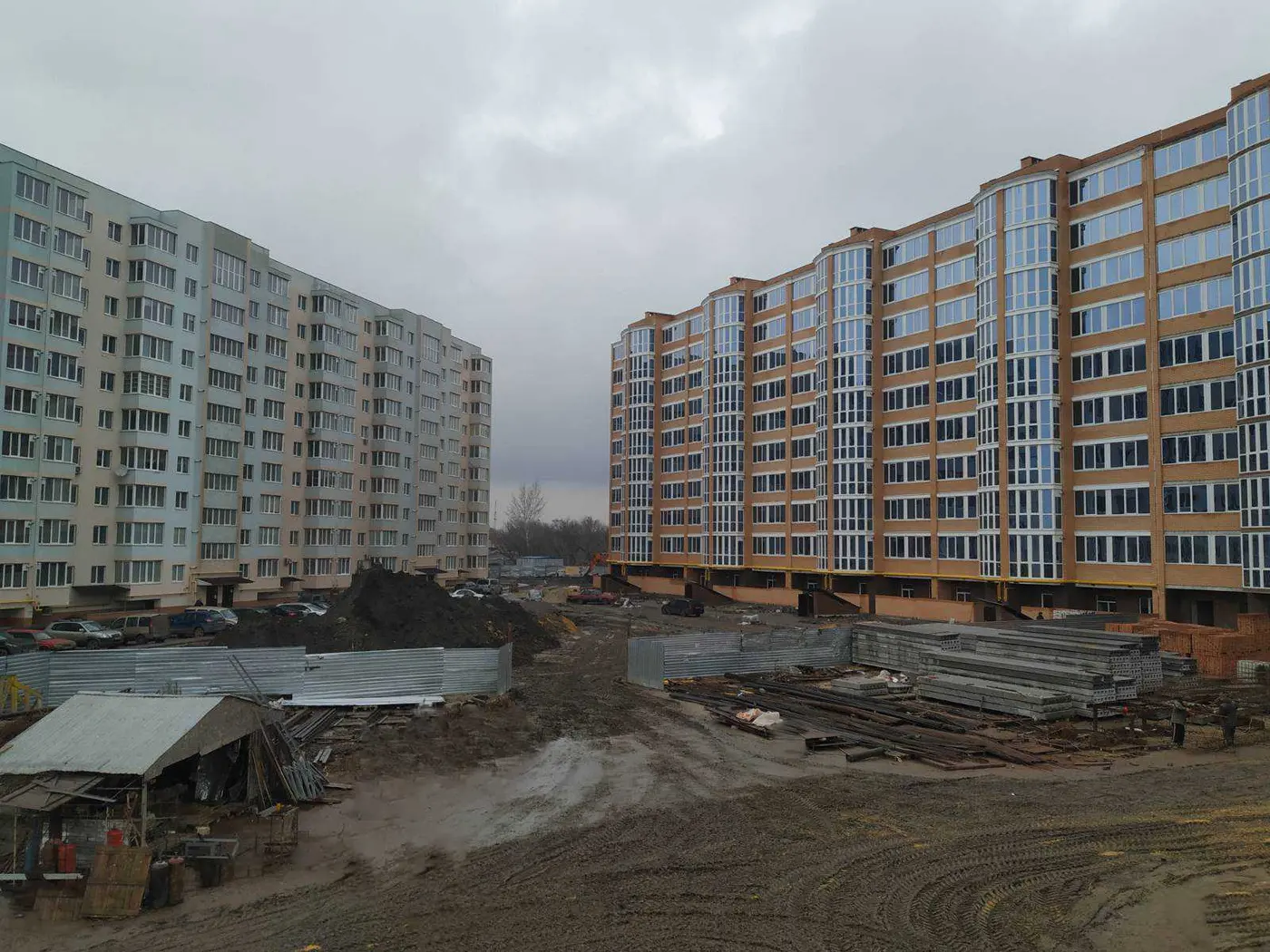

В 6 секции ведутся работы по укладке плитки на террасах первого этажа.
В 7 секции продолжаются работы по отделке парапета крыши, также начаты работы по утеплению крыши.
В 8 секции выполняются работы по разводке электричества в квартиры и нежелые помещения, также в 8 секции ведутся работы по разводке холодной воды .
В 8 секции выполняется установка опалубки для армопояса после 10-го этажа.

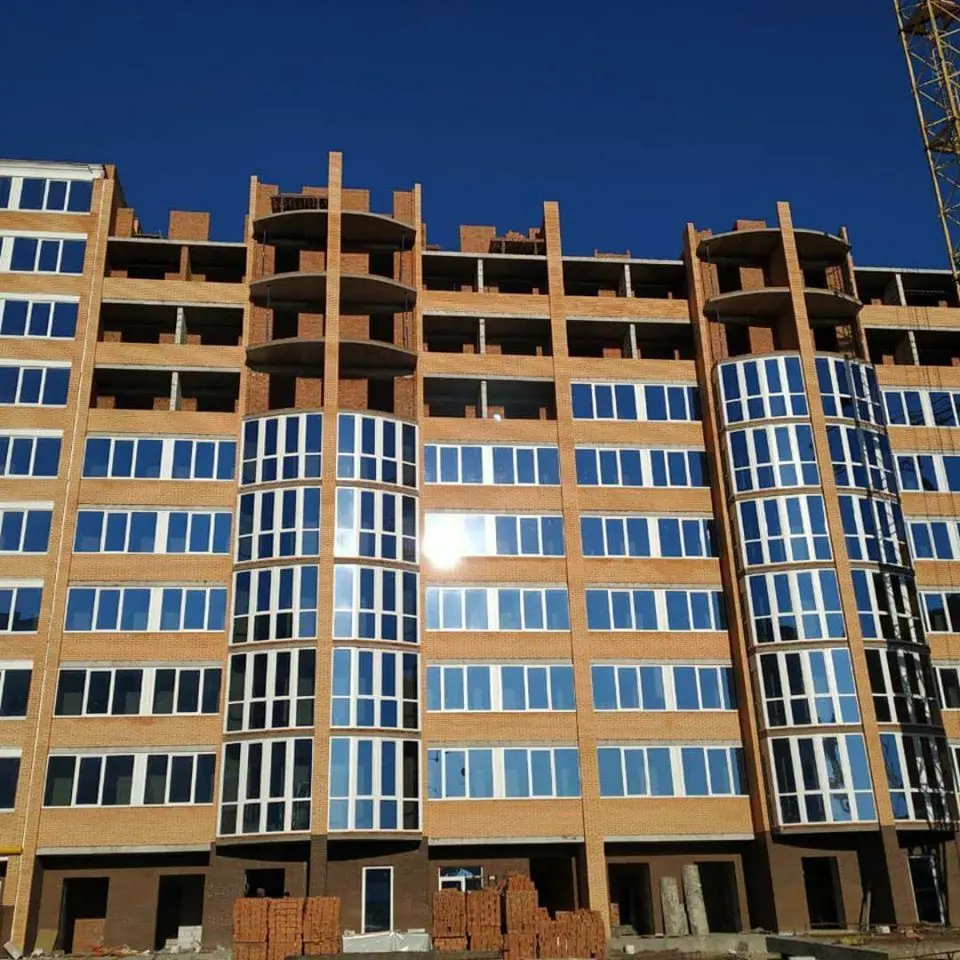

В 9 секции начата кладка 5-го этажа и продолжаются работы по остеклению квартир и мест общего пользования.
В 10 секции продолжается кладка 1-го этажа.

NE
Nelli18551 повід. · з 2016
21 квітня 2020 р.

Ход строительства Жилого Комплекса
23.03.2020
✔️В 9 секции продолжается кладка несущих стен 5-го этажа.
✔️В 8 секции продолжается кладка парапета крыши.

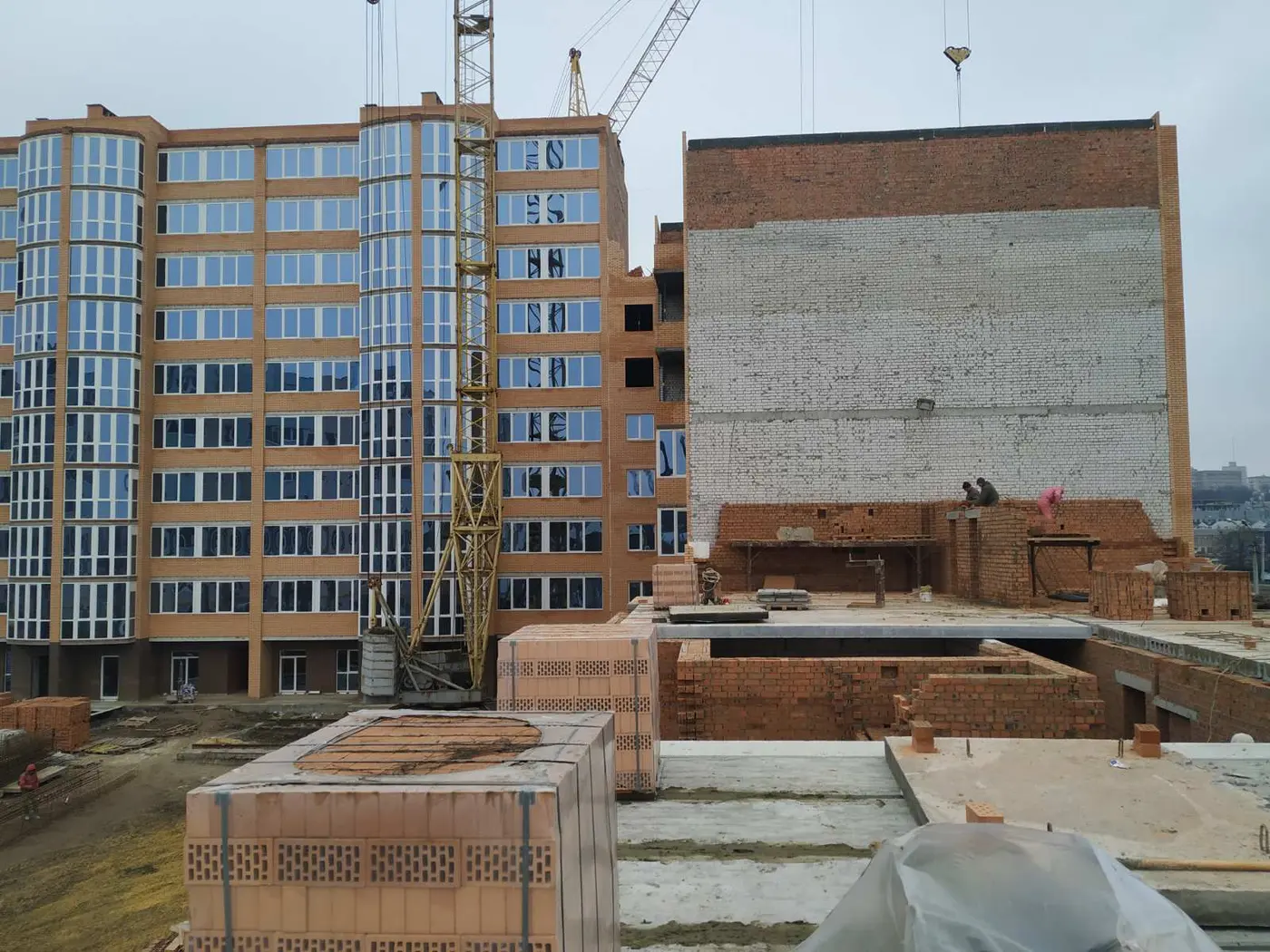

✔️В 7 секци продолжаются работы по установке лифта.
✔️В 6 и 5 секции выполняются работы по благоустройству придомовой территории

NE
Nelli18551 повід. · з 2016
21 квітня 2020 р.

Ход строительства Жилого Комплекса
15.04.2020

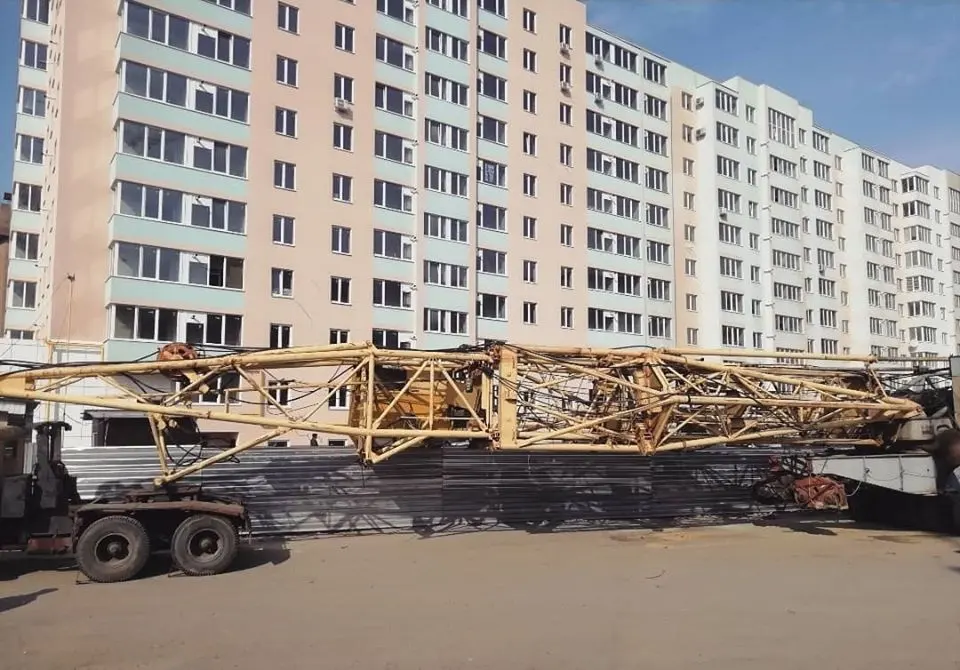

✔️ Кран демонтирован и вывезен со строительной площадки
✔️Продолжается разводка коммуникаций : газа, воды, электроэнергии в секции № 7,8,9,10
✔️ В 9 секции завершена кладка 6 этажа
