Жилой комплекс "Барви" Староконстантиновское шоссе, 2/1е

13 відповідей · 3 179 переглядів
SH
Sheriff1738 повід. · з 2014
30 вересня 2016 р.

Жилой комплекс "Барви" Староконстантиновское шоссе, 2/1е

Объект: Жилой комплекс "Барви"

Адрес: г. Хмельницкий, Староконстантиновское шоссе, 2/1е

Застройщик:

::: Набережный квартал

Дата сдачи: 3 квартал 2017

Описание :

Количество квартир 90
Конструкция несущие стены
Материал кирпич
Наружные стены кирпич
Утепление пенопласт
Фасад штукатурка
Окна металлопластик
Конструкция крыши плоская
Кровля рубероид
Высота потолков 2,6
Отопление индивидуальное

NE
Nelli18551 повід. · з 2016
22 лютого 2017 р.

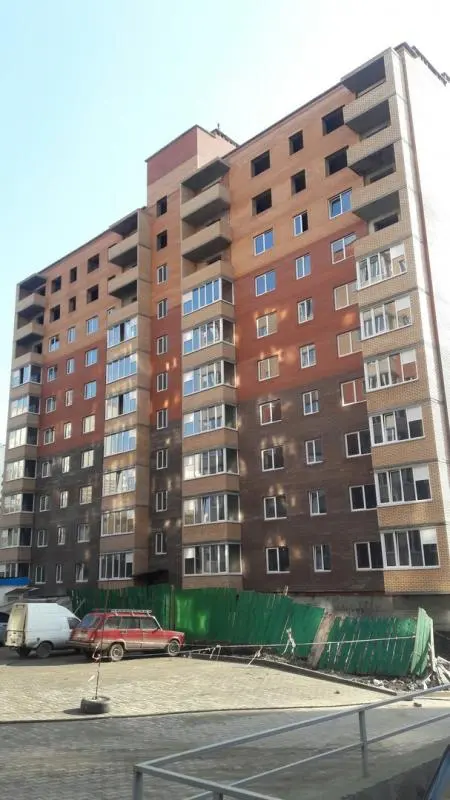

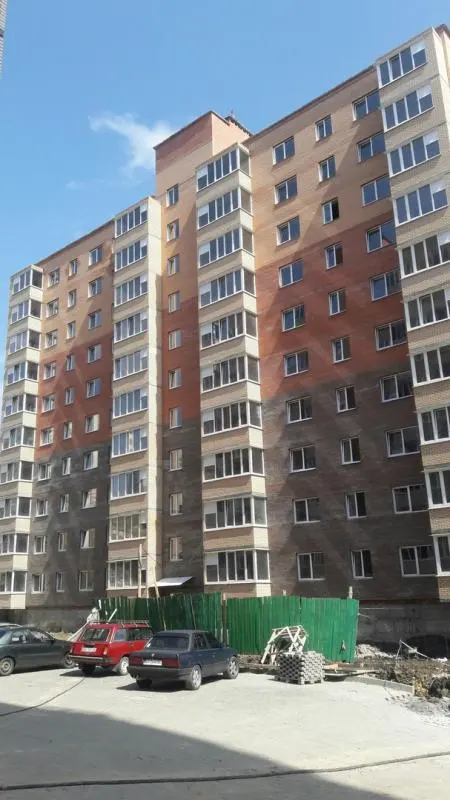

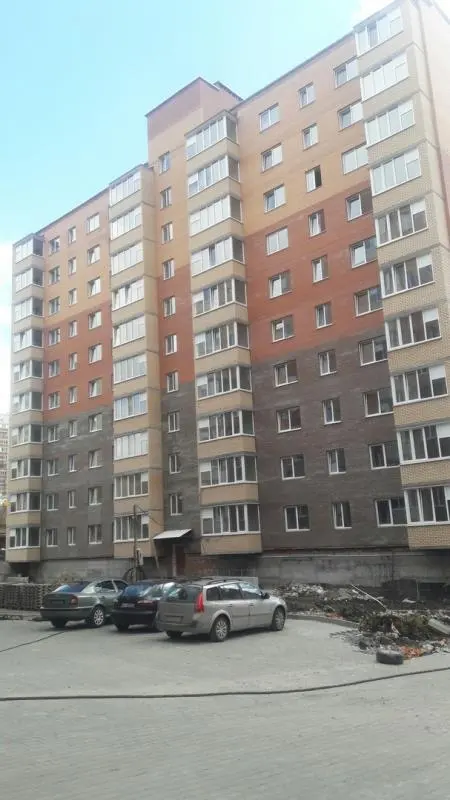

Фото-отчет Жилого комплекса "Барви" Староконстантиновское шоссе, 2/1е на 27.12.2016

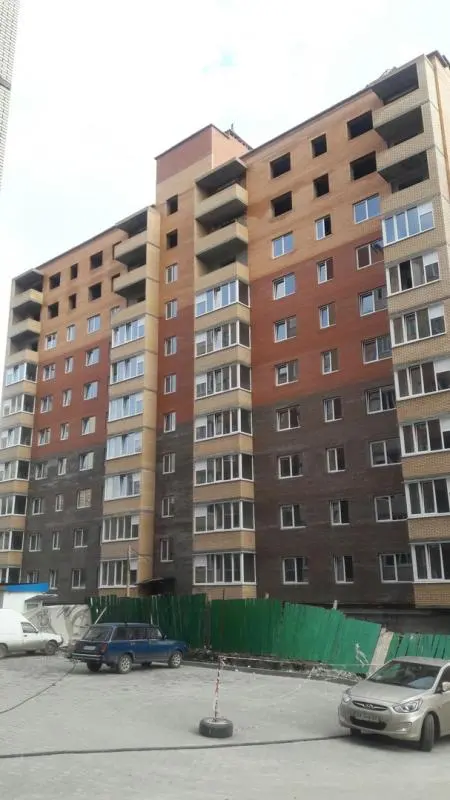

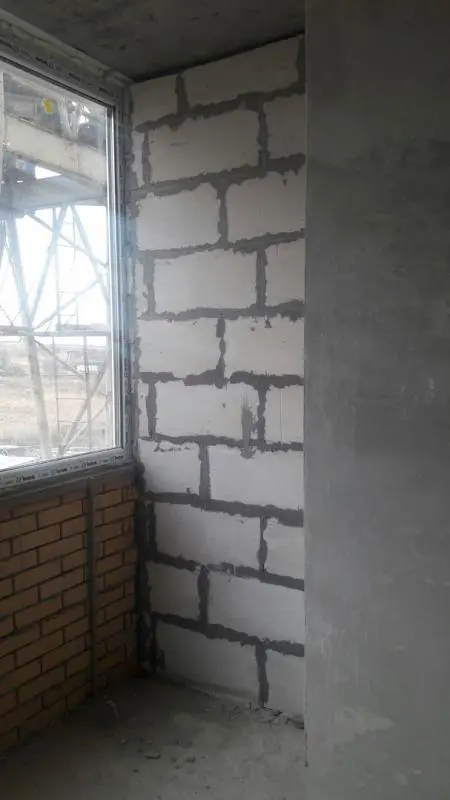

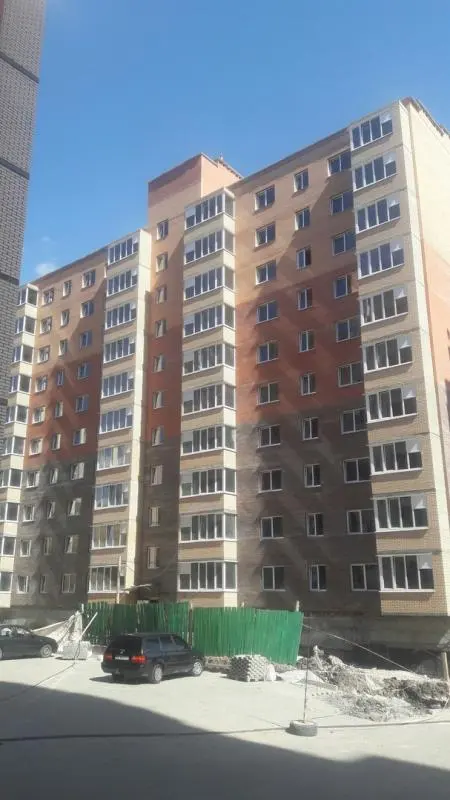

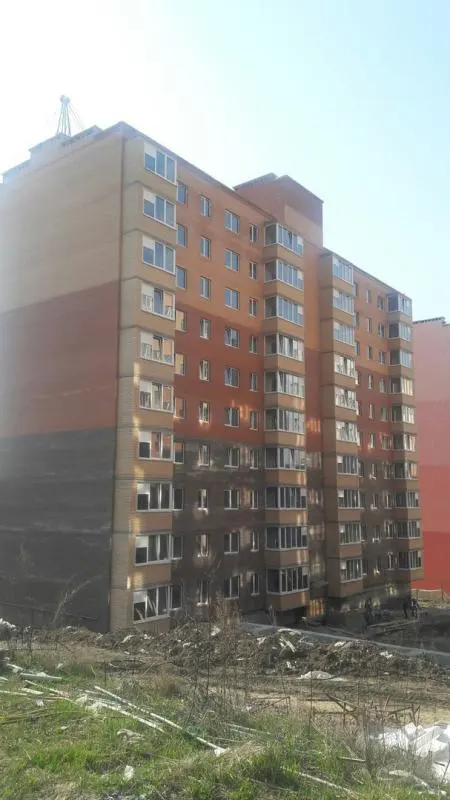

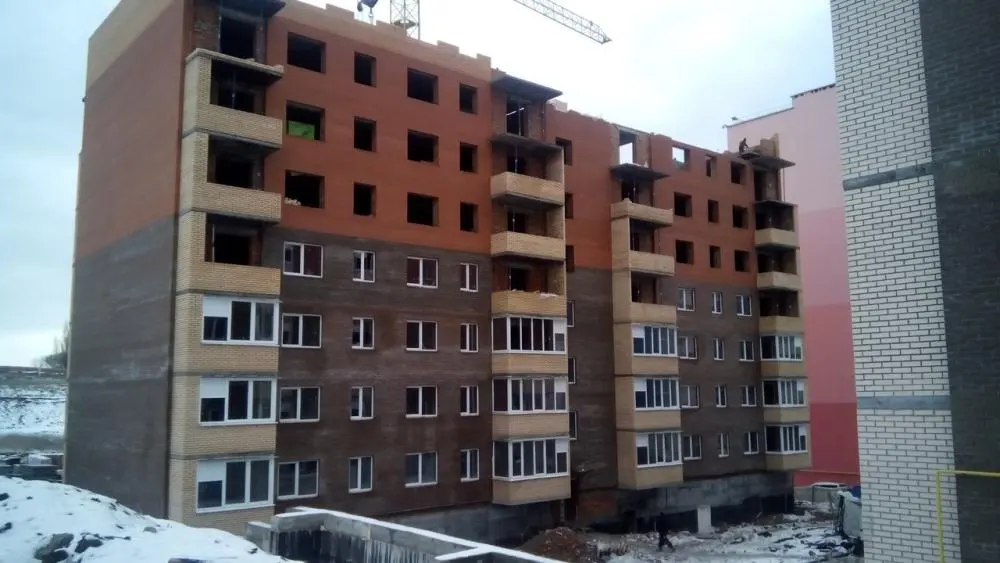

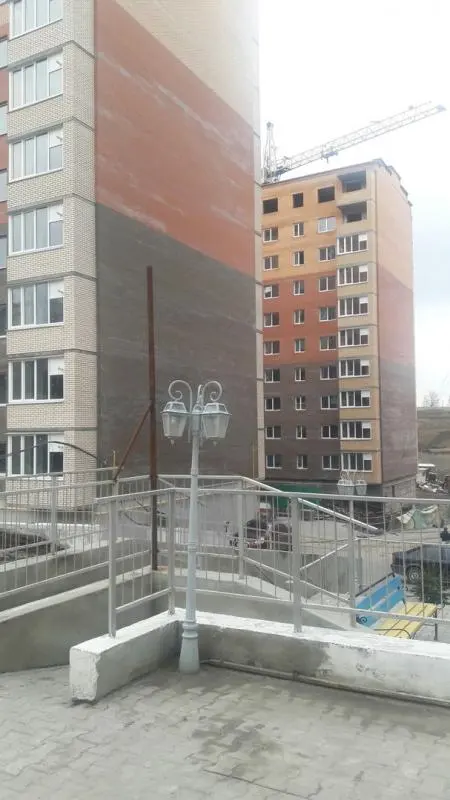

По 8-й секції, йде кладка стін 8-го поверху, розпочато штукатурку стін під`їзду. Засклення вікон виконане до 4-го поверху.

NE
Nelli18551 повід. · з 2016
22 лютого 2017 р.

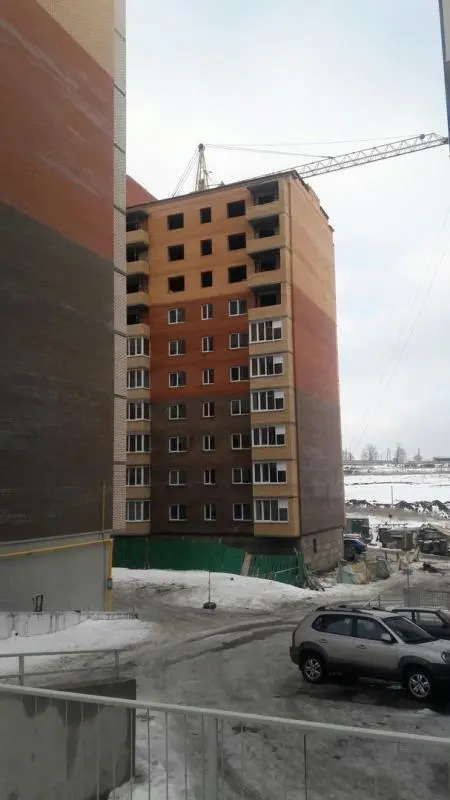

Фото-отчет Жилого комплекса "Барви" Староконстантиновское шоссе, 2/1е на 30.01.2017

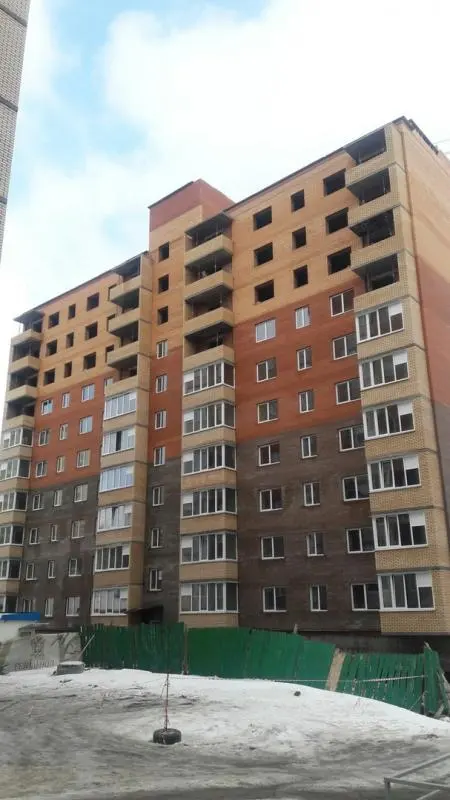

По 8-й секції, завершується кладка 10-го поверху. Вікна та балкони заскленні до 5-го поверху. Мурування простінків виконане до 7-го поверху. Розпочато штукатурку стін на 5-му поверсі.

NE
Nelli18551 повід. · з 2016
22 лютого 2017 р.

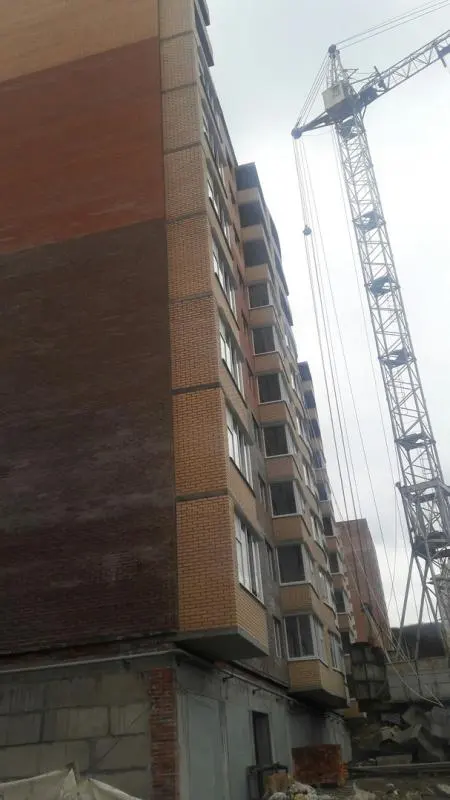

Фото-отчет Жилого комплекса "Барви" Староконстантиновское шоссе, 2/1е на 20.02.2017

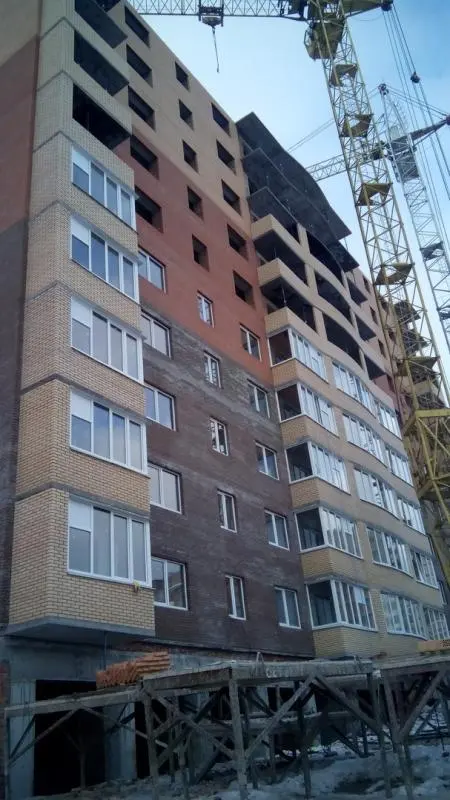

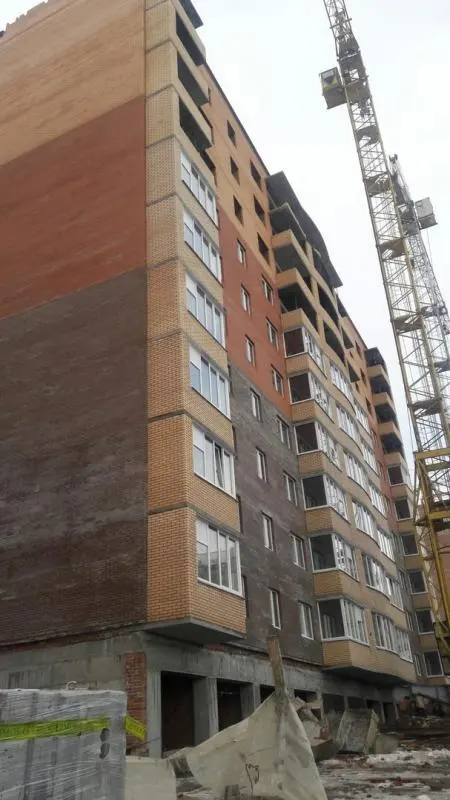

По 8-й секції, завершуються роботи над покрівлею будинку. Йде мурування простінків на 8-му поверсі. Продовжується штукатурка стін. Засклення вікон виконане до 7-го поверху. Завершено мурування простінків в кладових, між поверхами.

NE
Nelli18551 повід. · з 2016
16 березня 2017 р.

Фото-отчет Жилого комплексу "Барви" Староконстантиновское шоссе, 2/1е на 06.03.2017

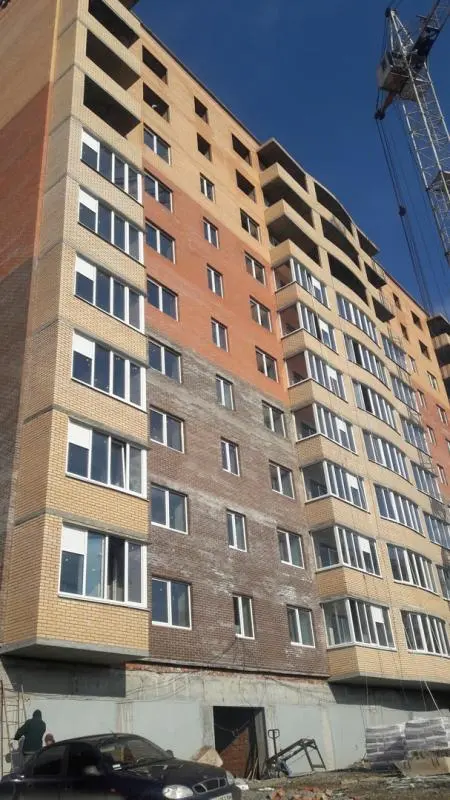

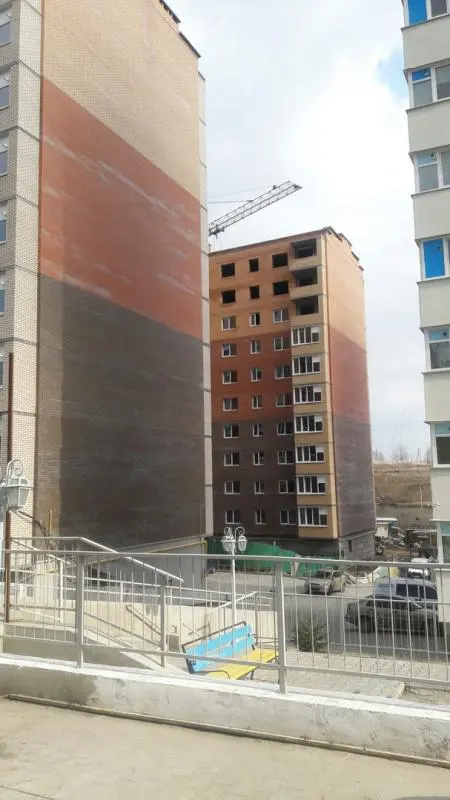

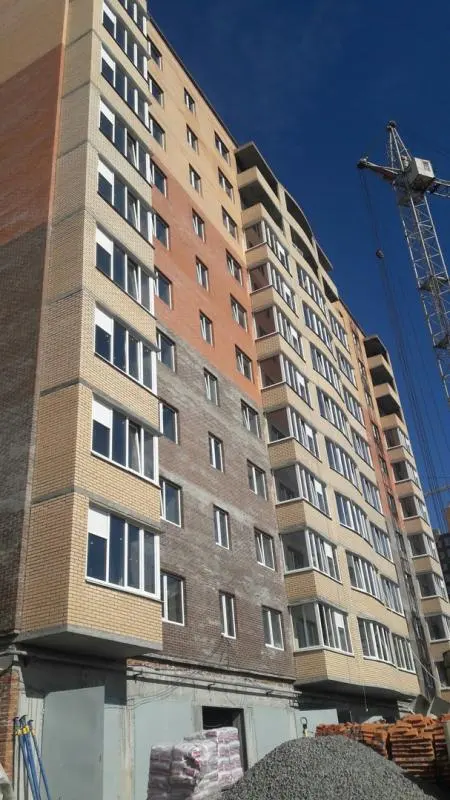

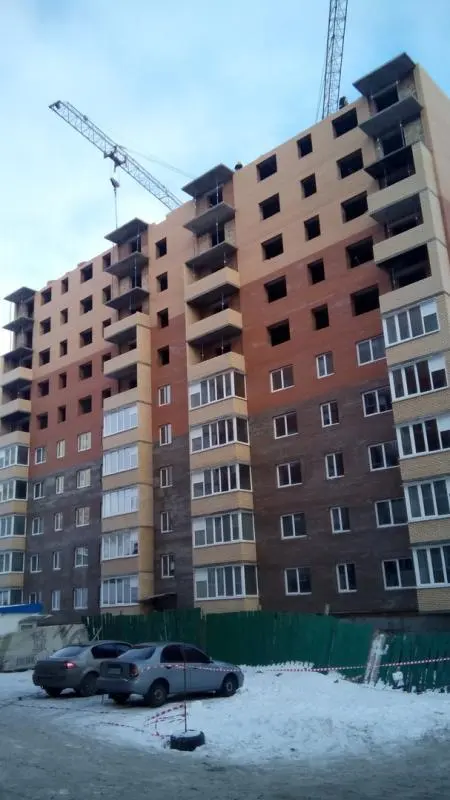

Завершується мурування простінків на 10-му поверсі. Йде штукатурка стін на 8-му поверсі. Засклення вікон виконане до 8-го поверху.

NE
Nelli18551 повід. · з 2016
16 березня 2017 р.

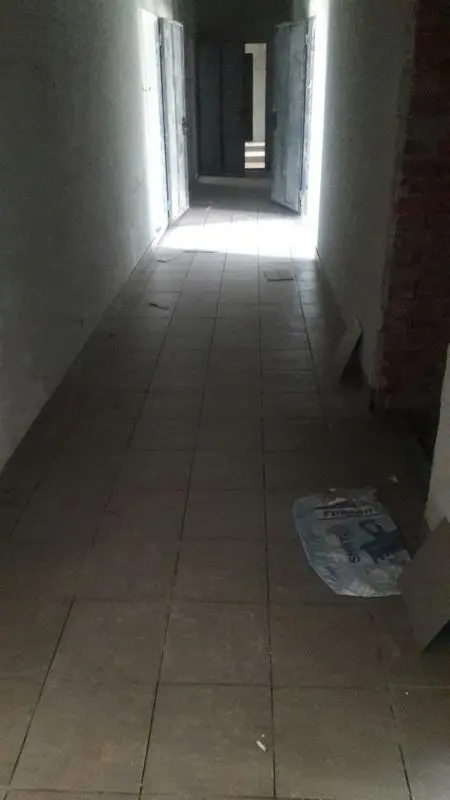

Фото-отчет "Барви" Староконстантиновское шоссе, 2/1е на 13.03.2017

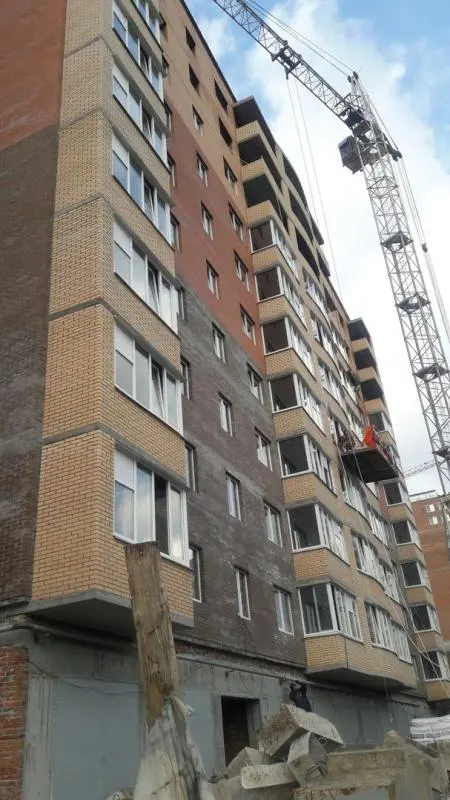

По 8-й секції, завершено мурування простінків. Штукатурка стін виконується на 9-му поверсі.

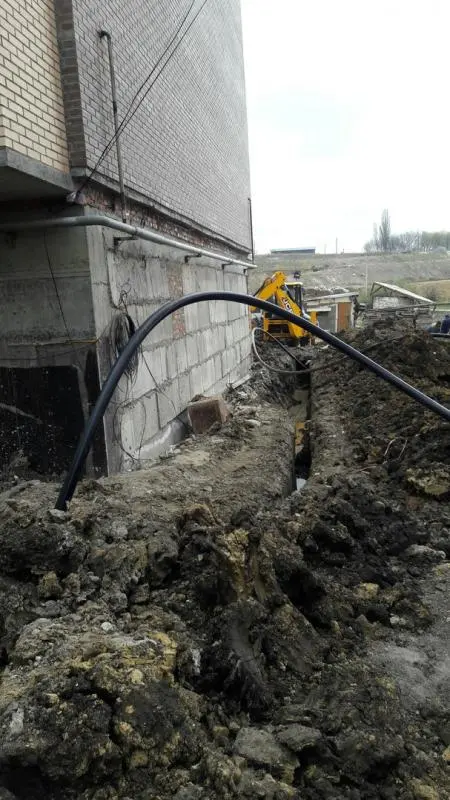

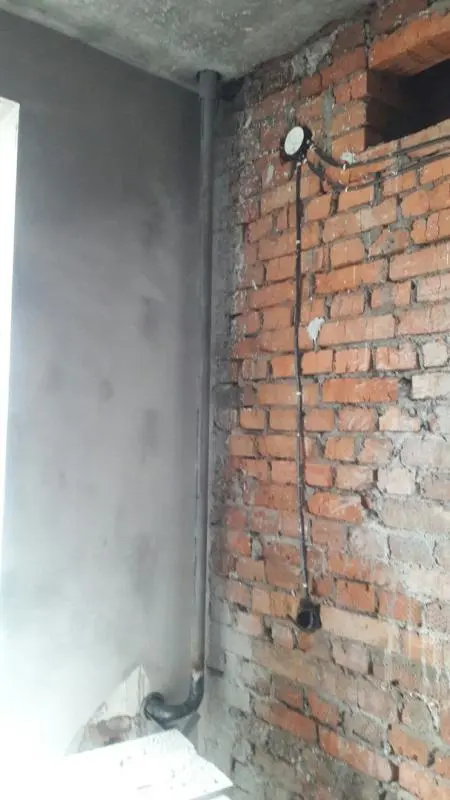

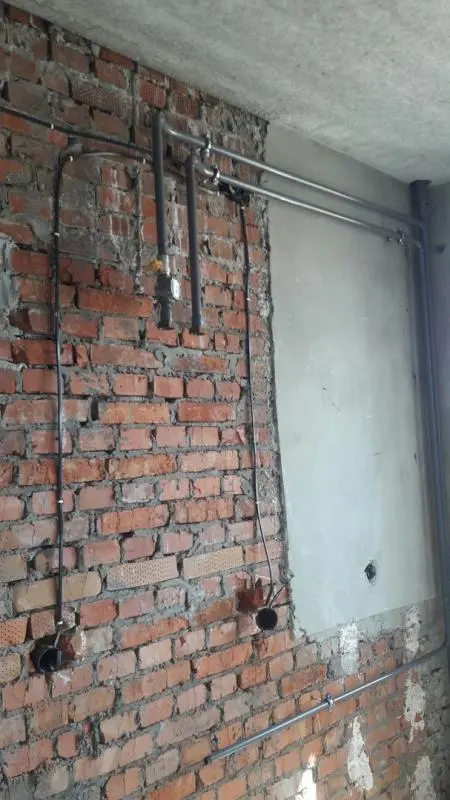

Йде влаштування газової труби, та газових стояків.
Завершується встановлення труб у під'їзді, на холодну воду.
Розпочато мурування простінків між балконами.

NE
Nelli18551 повід. · з 2016
30 березня 2017 р.

Фото-отчет Жилого комплексу "Барви" Староконстантиновское шоссе, 2/1е 20.03.2017

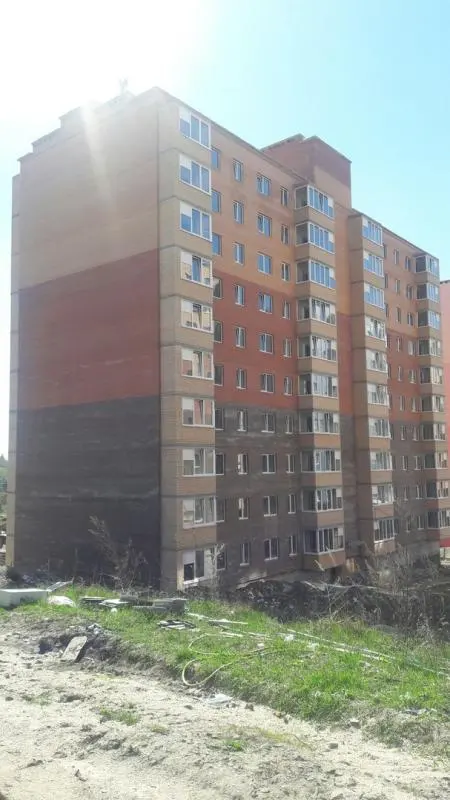

Станом на 20.03.2017р. по 8-й секції, виконується штукатурка стін на 10-му поверсі. Завершено влаштування труб на водопостачання, та газових стояків. Засклення вікон виконане до 9-го поверху. Розпочато виконання стяжки підлоги у під'їзді будинку. Завершується мурування простінків між балконами.

NE
Nelli18551 повід. · з 2016
30 березня 2017 р.

Фото-отчет Жилого комплексу "Барви" на 27.03.2017

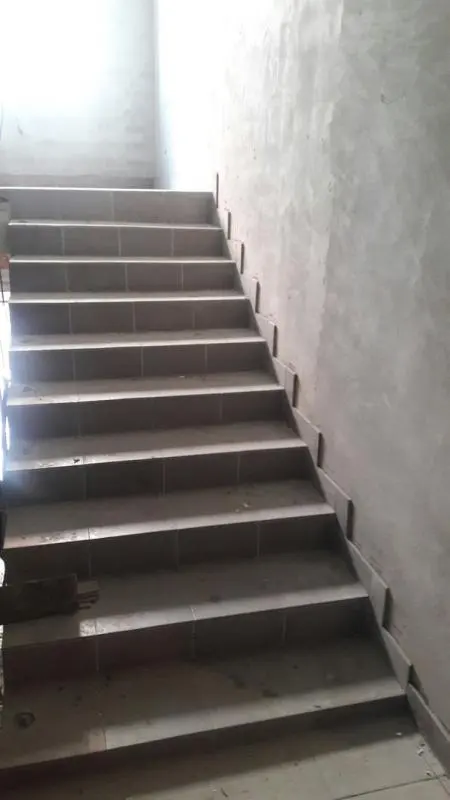

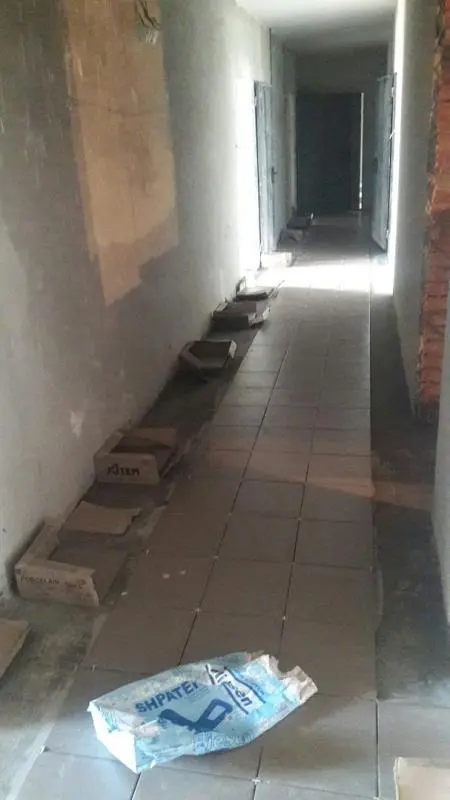

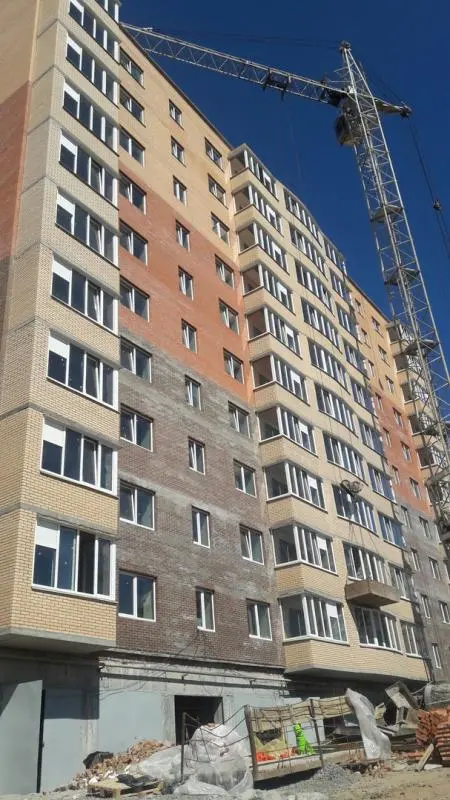

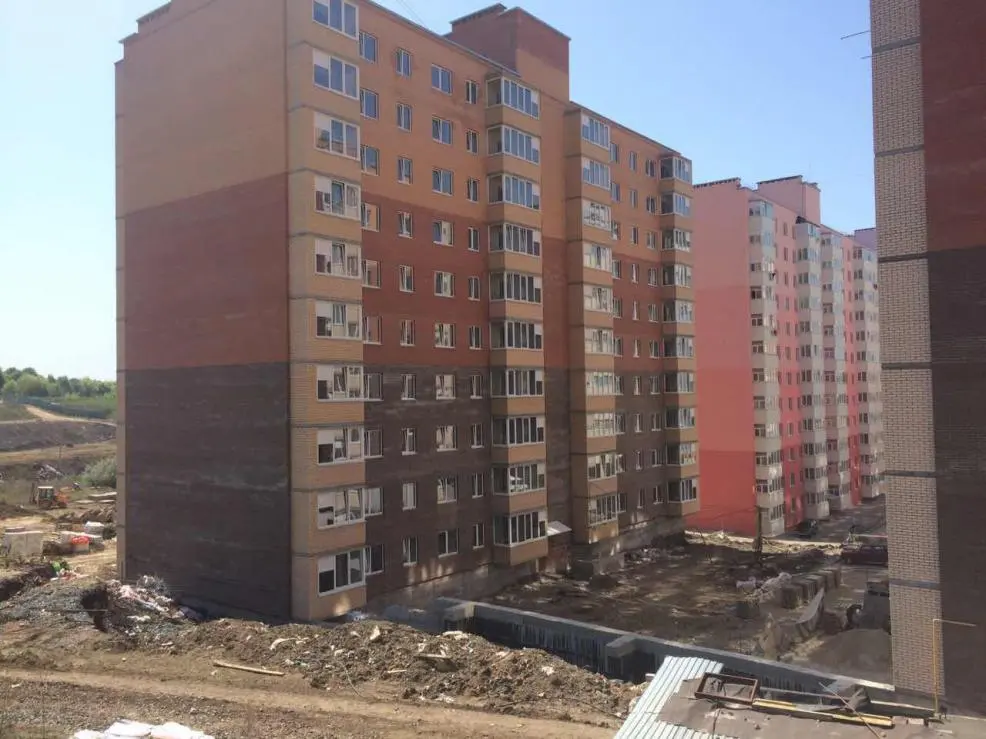

Станом на 27.03.2017р. по 8-й секції, завершено виконання стяжки у під'їзді, та розпочато кладку плитки на підлозі. Засклення вікон виконане до 10-го поверха.

NE
Nelli18551 повід. · з 2016
14 квітня 2017 р.

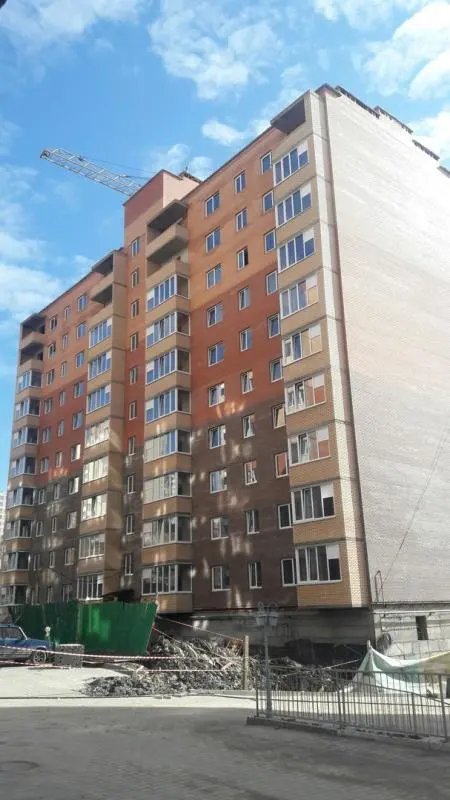

Ход строительства "Барви" Староконстантиновское шоссе, 2/1е на 03.04.2017

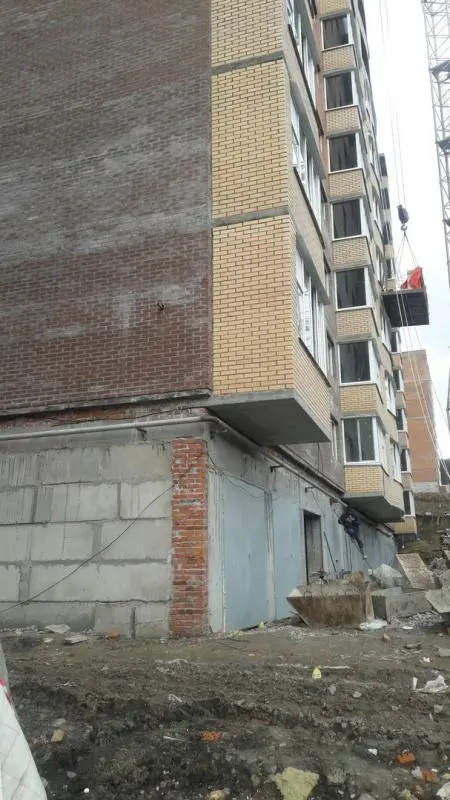

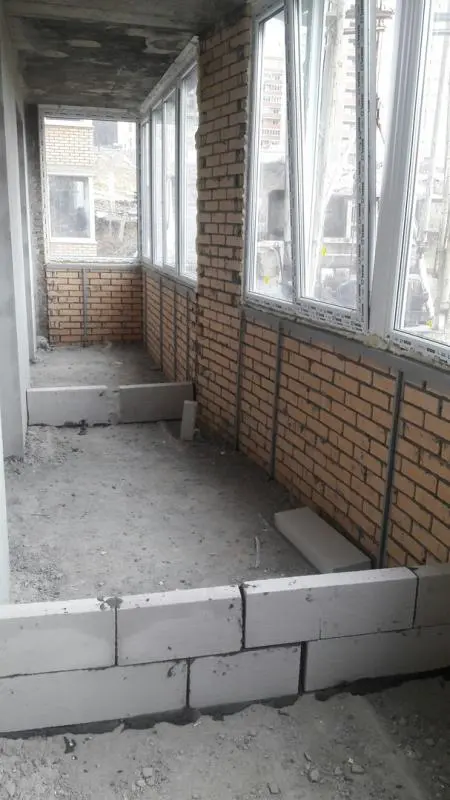

По 8-й секції, завершено засклення балконів.

Продовжується кладка плитки на підлозі, у під'їзді будинку.

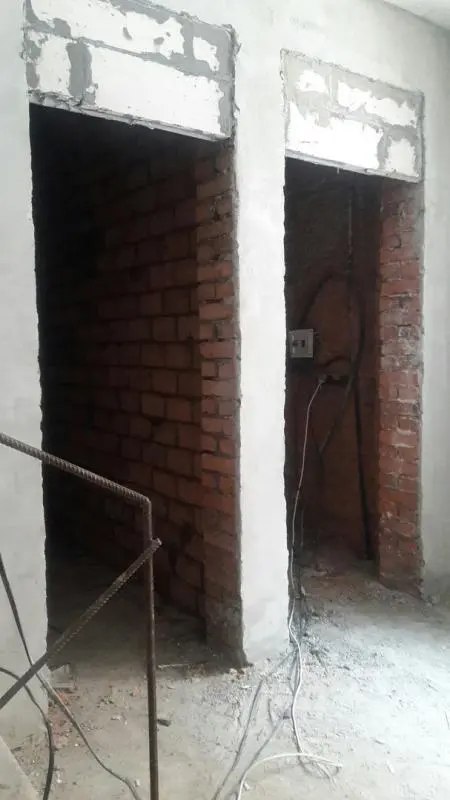

Йде підготовка до влаштування дверей у нежитлові приміщення (кладові).

NE
Nelli18551 повід. · з 2016
14 квітня 2017 р.

Ход строительства Жилого Комплекса "Барви" на 10.04.2017

По 8-й секції завершено влаштування плитки на підлозі у під`їзді.
Йде підготовка до встановення лічильників на газ.

NE
Nelli18551 повід. · з 2016
28 квітня 2017 р.

Фото-отчет Жилого комплекса "Барви" на 10.04.2017

По 8-й секції завершено влаштування плитки на підлозі у під`їзді. Йде підготовка до встановення лічильників на газ.

NE
Nelli18551 повід. · з 2016
28 квітня 2017 р.

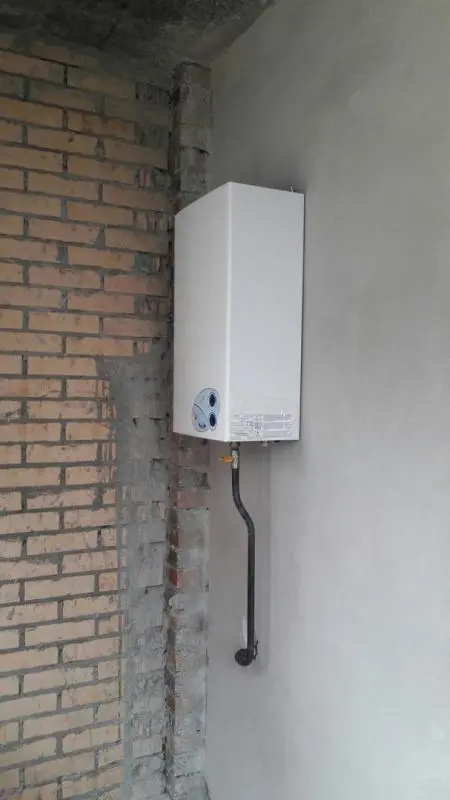

Фото-отчет Жилого комплекса "Барви" на 24.04.2017

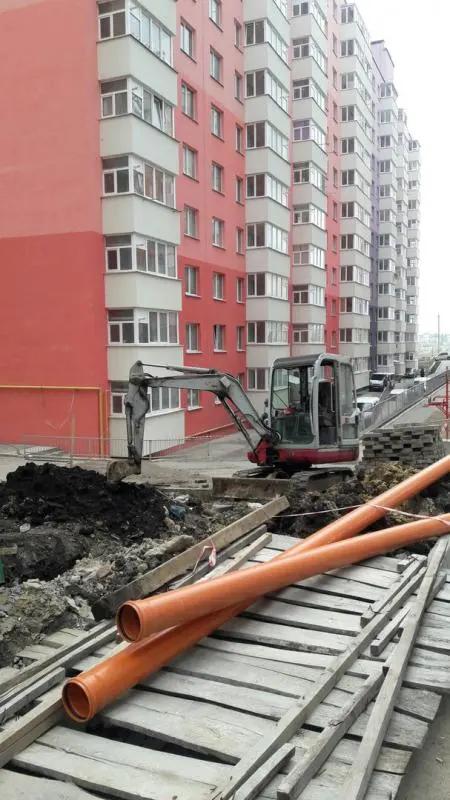

По 8-й секції, завершено влаштування газокористувального обладнання (котлів). Розпочато монтаж ліфтової кабіни. Ведуться роботи по підведенню до будинку зовнішніх мереж.

NE
Nelli18551 повід. · з 2016
11 травня 2017 р.

Ход строительства Жилого Комплекса "Барви" Староконстантиновское шоссе, 2/1е

02.05.2017

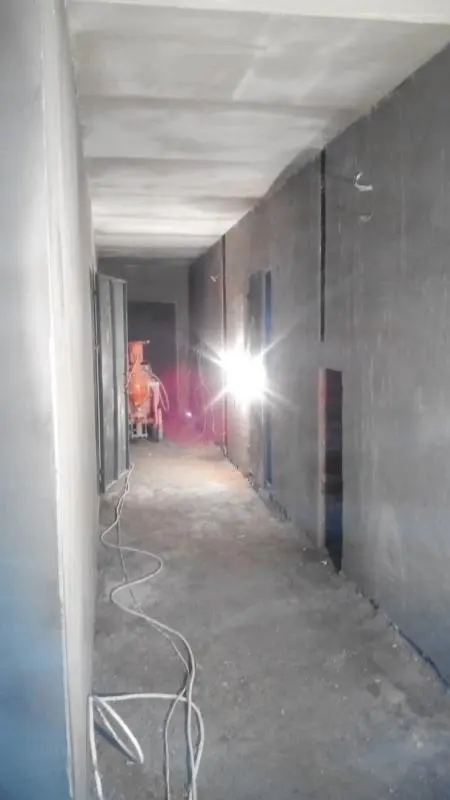

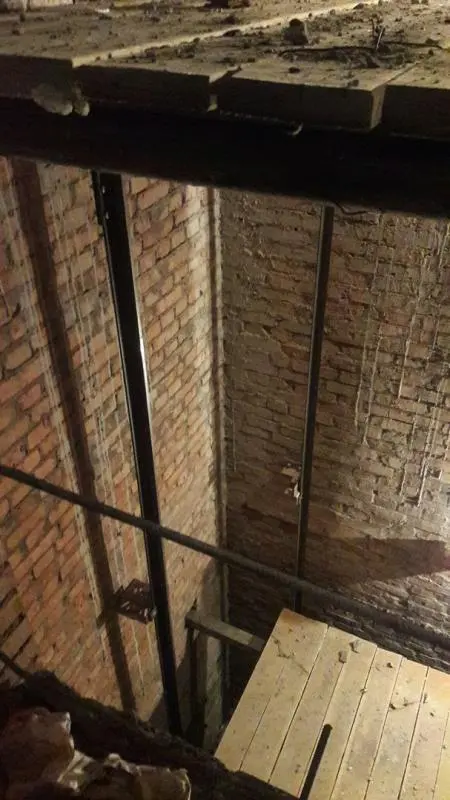

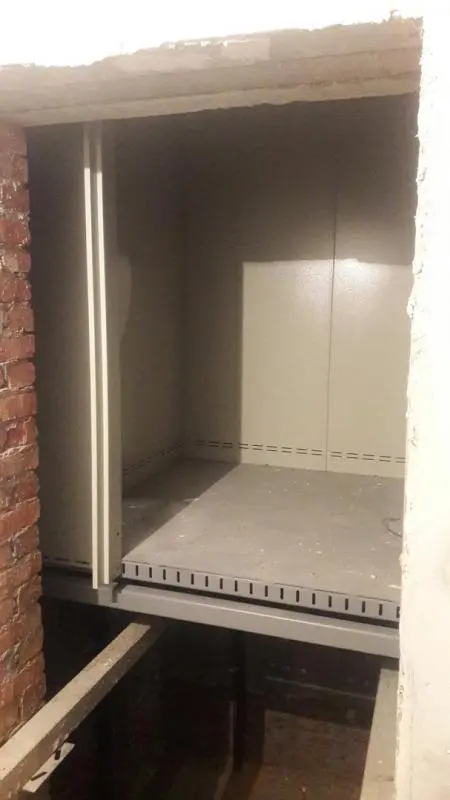

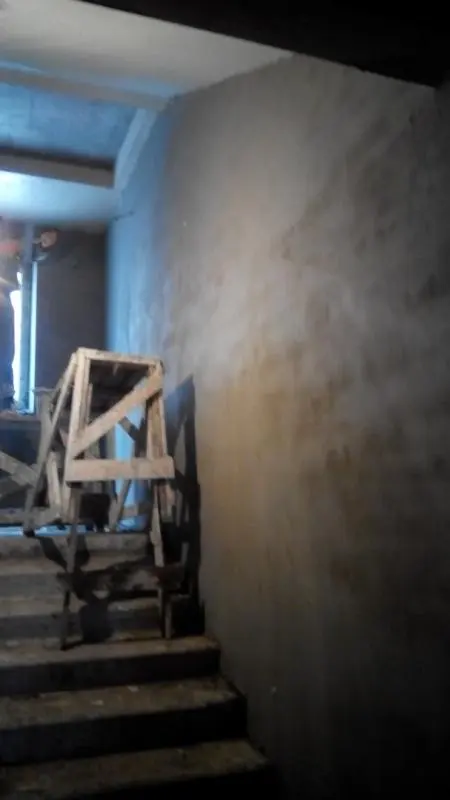

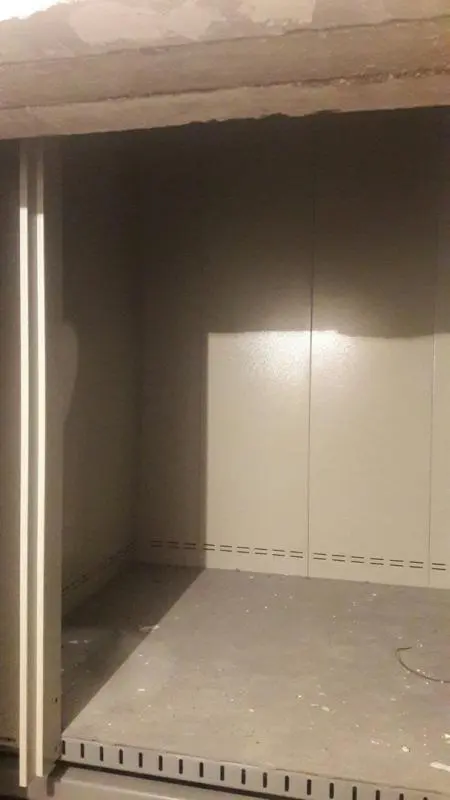

По 8-й секції, розпочато шпаклювання під'їзду будинку. Продовжується монтаж ліфтової кабіни.

NE
Nelli18551 повід. · з 2016
11 травня 2017 р.

Ход строительства Жилого Комплекса "Барви" Староконстантиновское шоссе, 2/1е

09.05.2017
По 8-й секції, завершується шпаклювання під'їзду, та монтаж ліфтової кабіни.
